建筑装饰工程施工过程的质量控制

 摘要

社会的发展必然会带来相关问题的产生,建筑物的装饰装修也不例外,建筑装饰装修工程可以说是建筑工程项目中极为重要的一个组成部分,也是较为繁琐的一个工程,在具体的建筑装饰装修工程实施过程中需要注意的问题和要点也是比较多的,这也就需要加强相应的质量管理工作。本文就先分析建筑装饰装修施工过程中产生的质量问题,然后就对如何加强管理建筑工程装饰装修过程中质量管理的有效措施的这一问题提出了一些有效的措施。本文的内容围绕建筑工程装饰装修过程中质量管理的相关工作和预防措施,对建筑装饰装修工程的施工质量管理研究进一步阐述,希望这些管理措施可以促进建筑工程装饰装修过程中质量问题的解决。

 关键词:建筑工程;装饰装修;质量管理

 1绪论

  1.1选题背景

随着社会经济的高速发展,人们对生活质量和居住条件要求的不断提升。是当代社会下人们将建筑装修工程发展为日常生活中的重要组成部分。对比改革开放前人们对居住条件的要求基本上固定为结实实用这样单一的装修装饰方式。发展到如今:人们不但要求需要兼顾质量与美观,更将装饰装修工程发展成建筑中多方融合性最高,需求性最广,设计性最强的建筑部分。而这样的多元要求将建筑装修工程施工质量发展为建筑施工中首要需要满足的基本条件。这样的原因是因为目前大部分施工工程基本都受到当时建筑空间限制。由此想要完成多方融合,需在结构复杂,程序繁琐,已做好周全计划的前提下。将施工控制的措施不断完善,将施工工程的整体所需的建筑材料结合建筑风格作出符合建筑装修装饰工程要求的建筑施工条件下开展施工工作。由此减少施工过程中的阻碍,全面提升整体施工质量。

1.2选题意义

人口基数大,经济发展快,科学技术发展的高度结合。在这样的社会背景下,将建筑工程项目的数量快速提高。住宅刚需需求量的急速上升,使得批量精装修住宅施工供体量大,可复制性提高。使得建筑工程需将整体工作有更标准化,统一简化,协调优化的施工工作。才能将施工过程中由于供应商涉及十分广泛,质量把控点复杂而繁多,施工质量异常庞大,施工材料部件成千上万,施工过程中涉及的工艺节点必须精细准确等等较为苛刻的施工需求得到满足。由此才能将施工工作的复制性在科学有效的标准管理办法下得到提高。其中的质量把控是实现标准化的首要问题。因为质量把控涉及质量的事前控制,事中控制和事后纠偏控制。由此才能满足全面的全过程质量管理思想和动态控制原则基本原理。尤其对于批量精装房住宅。完整的施工运行项目质量控制系统,以及对施工质量目标的严格把控。才能完成施工过程中最重要的质量控制,并在完成设计和施工的同时满足精装房需求。由此本文将结合实例对设计及施工过程中质量控制如何结合具备一定现实及理论意义的探讨。

2装饰装修工程介绍

  2.1建筑装饰装修工程施工内容

建筑初期,除外部条件装饰之外,大多数建筑对于室内整体构造才是建筑装修装饰工程施工的关键。由于目前装饰装修工程在空间上的大多有着限制。所以造成每个建筑室内空间及整体结构之间存在共同性质的独特特点。一般在建筑装修装饰工程完成建筑主体工程施工结束后,才进行室内施工部分。室内施工的每个施工对象要求不同最后呈现的施工结果确与施工主体之前有密不可分的关系。所以主体施工工程的质量标准一般都要求较高。才会完成对后续建筑装修装饰工程的室内施工工作作出有利条件。在主体施工质量得到保证的前提下,结构稳定的装修主体。对于后续的室内装修风格,装修材料,装修结构等不同要求及不同施工工艺的完成呈现有着不可缺少的重要前提。所以促进装修装饰施工水平全面提高在于两大方面:一是将建筑装饰装修工程施工内容的主体结构进行严格。二是将建筑室内空间及整体结构之间包含的众多具体内容共同完成,才能全面完成建筑装饰装修工程施工内容。

 2.2建筑装饰装修工程施工特点

工程项目管理是在某种特定的条件以内,完成工程建设。在工程项目中,对过程中的计划、组织、控制和协调等系统性提高效率。工程项目管理是一种一次性管理项目是独立存在的,所以对于项目的管理需要一次性解决。项目在实施过程会出现问题,如果问题严重,无法解决,将会产生很大的损失。因为项目完成需要时间比较久,加之项目是否实现取决于项目管理,因此,必须对项目建设中的各个环节严格管理和检查,包括项目经理、参与人员等。工程项目的建设所需要的时间会随着环境或者人为的影响,而延长项目在建设过程中会有不同的变化,但是每个阶段又是可以关联起来的,所以项目管理就是对项目建设过程的每个环节的管理。如对项目建设之前,需要实地考察之后再设计图纸,引进投资商等方面的管理。工程项目管理是限制力相对比较高的一种方式,工程项目管理具有一次性的特殊性,使管理对象相对比较固定,工程项目的管理受工程使用材料、工期和完成项目中一些其他要求的影响,这样一来,工程项目管理是限制力相对较高,约束条件对项目管理的限制较大,对项目管理者是极大的考验,要求其控制在限制的范围内,也是项目管理的鲜明特点,学会合理利用这些条件,并在规定的时间段内,完成项目的建设。

工程项目管理有自身特点,与施工管理和企业管理比较而言,特殊鲜明,如工程项目管理的对象是负责指定的建设项目,而明确的工程施工项目则是施工管理的对象,两者均具有一次性的特性。但从管理范围来看,截然不同。

 3建筑装饰装修工程质量常见问题

  3.1质量意识较为薄弱

由于家庭工程刚需的数量不断提高施工人员。对检对建筑工程中简单家庭工程缺乏相应质量意识。大多追求施工进度及经济效益减少在此方面浪费施工工程时间。各部门之间缺乏对施工工程质量的分割要求。并无明确要求管理人员对此进行职责清晰的质量监督。所以大多发生装饰装修质量问题时,管理人员之间相互推诿责任,这样严重影响施工工程质量。所以管理人员职责清晰明确,施工工程由统一领导及统筹各部门之间协同合作。才是解决施工过程中质量意识薄弱,避免发生安全隐患的保障。

 3.2缺乏有效技术指导

质量问题除材料原因之外,材料进入施工工作后所产生的后续施工技术问题导致的安全隐患。目前整体建筑装修工程是在空间受到严重限制,工序并无明确制定,对施工质量周期以及施工成本有着提前要求。的前提条件下,施工工作人员及管理人员的素质及技术水平不可能得到完全统一。由此保障装修装饰施工质量的重要切入点在于。减少施工人员施工过程中的失误,提高对施工人员的技术要求,完善施工材料进入施工场地后的技术指导。使建筑企业在施工工作中完善施工工序,提高施工技术可行性。解决目前存在的部分建筑企业施工工序不合理,施工技术使用不当,或施工人员施工失误等相应技术方面问题,对整体施工质量产生的影响。从技术层面解决施工安全隐患,保障建筑工程装饰装修质量;

 3.3施工材料方面问题

好的基础材料是好的施工保障,所以施工材料的质量把关必须从源头的购买、到存储、发放及施工工程中的质量检验缺一不可才能达到构成施工工作质量管理的整体要求。施工材料方面问题大多出现在由施工初期部分装饰装修施工从材料选品质量上不够重视,没有严格标准。相关质检及施工部门之间缺少协同合作及工作交流。从开始并未做好严格把关。由此对整个建筑装修工程质量产生严重影响。所以施工材料质量管理工作在整体施工中是首要的基础工作也是保障建筑装修装饰工程完美落幕的前提条件更是从源头上杜绝安全隐患产生的盾牌。

 3.4隐蔽工程检验不重视

隐蔽工程在工程建设中占据重要位置,其作为被覆盖的分项工程,必须经过验收检查才能进行隐蔽,隐蔽工程质量的优劣直接影响到工程项目的安全性能及实用功能,在《建设工程质量管理条例》第三十条中规定“施工单位必须建立、健全施工质量的检验制度,严格工序管理,做好隐蔽工程的质量检查和记录。隐蔽工程在隐蔽前,施工单位应当通知建设单位和建设工程质量监督机构”。然而在实际建设过程中,隐蔽工程往往更容易出现质量问题,其原因在于建筑工程质量管理的重点工作往往在于可见项目,对于被遮盖的隐蔽工程则缺乏足够的重视。

 3.5设计制作阶段常见质量问题

装配式构件的制作是装配式建筑实施过程中施工过程的第一环节,其制作的质量关系到以后所有实施环节的质量,若放下小问题不管,在后续工作中就会留下质量隐患,多次施工实例证明这会被无限放大,所以要从制作一开始就要抓牢质量管理。构件的制作是在现场施工前就已经完成的工作,所以必须要考虑图纸要求,在做好图纸会审工作后要全面按照设计要求进行构件预制,结合四要素,要对人、材料、制作机械以及信息沟通这几块发现问题及改正。其常见质量问题有:制作尺寸错误、设计尺寸错误、原材料质量缺陷、半成品养护问题、成品强度及尺寸问题。对于设计问题,在预制过程中要及时与业主方联系,若授权,可直接与设计方联系及沟通,在确保无误后要按要求重新制作,图纸若改进后设计方要及时通知施工方,做到三方信息及时互通,避免更大损失。

 3.6运输存放阶段常见质量问题

在成品质量确保无误后,达到出厂要求后方可出厂,成品要有出厂合格证明,运输阶段常见的质量问题就是运输过程造成的成品破坏,而破坏部位大多是边角部位,这些部位装卸时一定要注意防护,否则会因为运输过程的碰撞造成破坏,比如预制构件边角和与绳索紧固的部位宜用软垫块隔开,防止刚性接触造成破坏。

然而到达现场时的存放则有许多要求,若因为现场保护不到位造成成品破坏,施工方应承担责任。所以装配式建筑成品构件对现场环境有所要求,对堆放方式也有明确要求。

 3.7装配施工阶段常见质量问题

装配式建筑在施工阶段常出现问题基本上是由于吊装定位不准确、拼接不严及混凝土浇筑不到位不密实所引起。吊装环节定位不准,吊放磕碰都会造成建筑的质量问题,拼缝不严将直接造成建筑渗漏隐患和结构稳定性,还会造成构件内钢筋污染或化学锈蚀,预制构件与其他构件的拼接在工程实际施工过程中至关重要,它影响的不仅仅是该阶段的质量问题,它还会加大以后装饰装修阶段装修难度甚至造成安全隐患。混泥土浇筑问题将直接影响装配式建筑观感,振捣不到位造成离析、蜂巢等混凝土观感问题将会直接影响二次结构装饰装修部分,也会造成各独立构件连接不稳固的问题,无法形成可靠整体。

 4装修工程目质量管理存在的问题原因分析

  4.1装修材料问题原因分析

由于房地产装修正处于快速发展阶段,城市灯光工程在精装修工程中对装修材料的要求越来越复杂,包括地板、瓷砖、开关、五金、油漆、家具、灯具、壁纸等。根据抽样检验统计,装修材料采购的质量不是太大的问题,主要是在材料采购的质量管理过程中,具体分析如下:

(1)物料官未对物料进行常规检查。由于本项目的装修公司从事装修多年,有丰富的装修经验,装修材料供应商也与他们合作多年。材料供应商谈判确认后才把材料带进仓库,材料文员没有核对,导致材料与样品不一致。

(2)材料在运输过程中,材料放置和使用的现场管理不符合标准。采购材料后,运输人员没有进行合理的放置,导致运输过程中发生碰撞、摩擦,导致材料损坏、损坏。还有一个重要的原因,装修人员在使用材料的过程中,不小心操作和使用材料损坏;例如:开关按钮损坏、瓷砖破损等。

(3)物料负责人对物料采购没有进行深入研究,供方未按要求供货。这房子装饰得很精致。由于物料采购量大,物料人员采购任务重,时间短。研究材料不到位,难免买到劣质产品。精美的装修材料一定要精美细腻。由于项目经理没有明确说明款式,开发的装饰材料不符合规格,所以供应商没有按要求供货。

 4.2质量问题原因分析

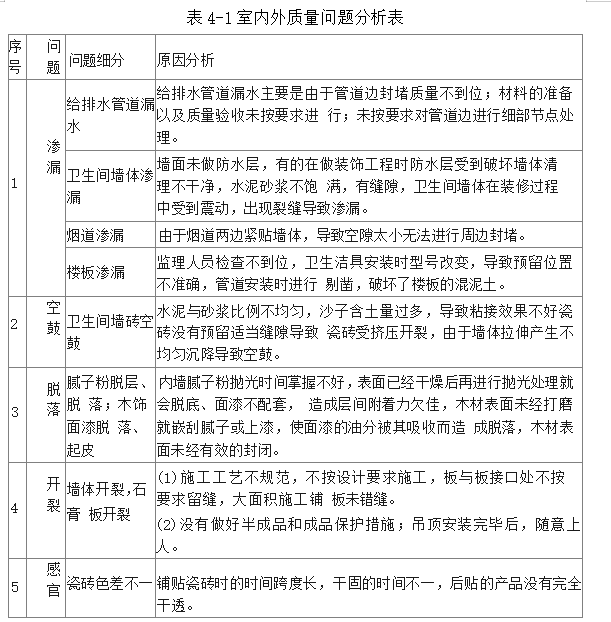

精装修的质量关乎房屋性能的好坏,所以对此项目装修过程中出现的质量问题进行了总结归纳,并对其原因进行详细的分析,原因分析如下表:

1e5fafda8d8a3c2f14c51176ebb86eb5

 4.3施工管理问题原因分析

施工管理对项目的完成至关重要。针对住宅装修工程质量管理中存在的施工管理问题,分析以下两个原因:

(1)工作准备不足。该项目原本是一个庞大而复杂的项目,涉及的内容非常广泛;因此,装修公司没有做好充分的调查和文件工作,就盲目启动,导致员工进度不足。员工培训不全面,工作意识、安全意识薄弱。这工作很困难。

(2)施工现场,施工过程混乱,施工不按要求进行。施工不按规范进行,流程混乱,对问题处罚不严格。甲方管理决策执行不到位,协调建设过程中各项资源没有得到有效利用。

4.4装修人员问题原因分析

在装修过程中,施工人员实际上是由各分包商招聘的外来务工人员。他们没有受过教育,一般素质低下。在施工过程中,他们没有按照安排进行施工。是的,没有安全教育和工作规范培训,安全意识薄弱,时间意识不强,从而增加了装修工程的质量和成本。质量管理人员职责落实不到位。作为专业的装修人员,他们并没有按照相关的操作程序和标准进行工作。未按图纸要求操作,导致各种质量问题。在未完成上一步骤的情况下进行下一步骤,导致地面损坏。成品保护不到位。

5建筑装饰装修工程质量对策

  5.1强化质量意识教育

意识决定物质,意识对于物质具有能动作用,在工程建设中,提高工程质量的关键因素之一就是提升建设人员质量意识,开展质量意识教育。而如何开展质量意识教育则需要从两个层次进行论述——管理层及施工层。管理层一般指建设单位与监理单位。对于建设单位而言,首先应当明确质量为发展之根本,建设项目经济利润、工期进度等必须基于工程质量得以保证的前提下才可进行,必须树立“质量第一”理念,并严格遵守质量安全准则,才能实现长久效益。对于监理单位而言,必须定期开展质量意识教育与考核,将质量教育推向常态化,将质量监督管理变被动为主动。施工层指代施工人员,上面千条线,下面一根针,施工人员质量意识强弱直接决定了工程质量的高低。面对施工人员质量意识薄弱态势,亟需施工单位引起重视,加强施工人员质量意识教育,将质量教育与日常专业培训相结合,通过常态化教育将质量意识融入施工人员思想。另外,施工单位需要根据实际工程情况制定规范标准,相应推出奖惩机制,严格要求施工人员将规范准则牢记于心,必须按照规范标准进行施工,违者严惩,优者奖励,以奖惩机制推动规范标准运行。强化质量意识,才能打造出高效且高质量的建设团队。端正建设态度,坚持优质建设理念,才能从根源确保建设主体发挥主观能动性,有效提升建设效率,保障工程质量。

 5.2加强工程施工技术指导

无论是建筑施工,还是装饰装修工程施工,都需要专业的设计人员、技术人员与施工人员,所有参与工程的人员都要进行职业素质和专业技术能力的培养。在装饰装修工程中,必须了解工程结构,学习相关规定章程和施工工艺要求,才能进行实践作业。在各个施工环节和程序中,首先检验施工人员的技术施工操作能力,并进行反复培训,注意细节的强调,避免实际施工作业中出现问题。与此同时,优秀的管理团队能够带动工程项目的发展,比如质量检验和施工监督队伍的存在,能够及时发现和指出装饰装修工程施工中出现的质量差错,并及时改善,促进施工的有序进行。

5.3施工材料的准备

装饰装修工程中,选择合理科学的施工工艺,有利于施工质量的提高。客户给出具体要求和装饰装修设计图纸时,施工单位还要考虑建筑施工的特点,对一切可能因建筑主体结构而出现的障碍进行清理。建筑装饰装修工程质量和施工材料的关系成正比,好材料出高质量。因此,在施工工程中要求材料供应和材料质量必须达标。施工材料的采购、储存和管理计划尤其重要,施工前必须实时监控施工材料的准备,必须清楚地知道材料数量,并且控制好材料质量,从而提高施工质量。

建筑装饰装修工程施工过程中涉及到很多施工工具的运用,各种大大小小的手动和电动工具,都需要按计划准备。施工阶段开始之前,相关人员要结合建筑装饰装修设置图纸和施工人员的使用工具清单明细,去进行采购。至于为何要施工人员的清单明细,是因为对于很多不同的建筑使用的工具相似而不同,采购人员可能会购买到相似而不合适的工具。

建筑装饰装修工程的有效提高,取决于是否严格按照标准化的施工工序,并配置优化方案,对每个步骤进行施工质量的控制。施工工序之间环环相套,每一环都决定装饰装修工程的质量。因此,建筑施工单位必须建立严格的监督管理规章制度,并要求相关管理与技术施工人员严格按照该制度进行工作。在每道施工工序中积极落实管理,提高到最优技术水平,严格按照相关标准规定进行验收。

建筑装饰装修效果的优缺,要看工程施工过程中质量管理工作的控制是否有效。在建筑项目中,吊顶、墙面、轻质隔离墙等方面的施工质量控制是整个施工工作的重要内容,把控好这几项主要内容就能有效地控制整个工程施工质量,把控能力越高,得到的工程质量越好。

(1)吊顶的施工质量控制

装饰装修工程中吊顶的安装是很难的一步,测量的相关数据很多,必须清楚了解建筑室内结构,要准确地测量室内房屋净高、洞口标高,还要仔细测量吊顶内管道设备及支架的标高,避免出现误差而影响施工质量。根据室内设计标准安装吊顶,第一步要明确龙骨的安装位置,根据吊顶设计标高合理地安排龙骨之间的距离,确定一个最佳的龙骨起拱高度范围。在现代建筑装饰装修工程中,龙骨的起拱高度一般范围是室内短向跨度的1%~3%,这样安装的龙骨更加稳定。根据标准设计要求,次龙骨必须安装在紧贴主龙骨的位置,龙骨和吊杆之间必须保持在300mm以内的距离,这样龙骨和吊杆更加稳固。同时,安装吊顶完成之后一定要进行仔细检查,保证吊顶的施工质量。

(2)墙面的施工质量控制

墙面施工是整个装饰装修工程的基础内容,一般通过抹灰、涂料、裱糊和软包几个过程。在加强施工技术的前提下,控制墙面的施工质量,促进整个装饰装修工程的质量控制。拿抹灰来说,在墙面抹灰施工过程中,清洁是首要任务,洁净的环境带来美观的墙面。为了更加抹灰工作更容易实施,可以对墙面进行洒水让其保持湿润;有部分墙体有凹凸不平的地方,一般会使用1:3比例调和的水泥砂浆进行抹平处理。抹灰均匀,墙面就美观,通常施工会进行分层抹灰,每层抹灰的厚度控制在5~7mm之间,这样大概进行3~4次之后对抹灰层厚度进行测量,如果厚度大约是25mm,并且墙面平整,就可以进行涂料施工。

(3)轻质隔墙的施工质量控制

在实际装饰装修工程中,部分业主不满意原本的室内结构想要更改,这就可以用到轻质隔墙来对其进行分割改造。轻质隔墙是垂直的、平整的,不仅能够隔离空间,还能对外界噪声进行阻。但必须在施工进行前做好完整的规划,既要满足客户需求,还要保证整体施工质量控制的平衡。考虑到轻质隔墙的特点,在施工过程中必须严格按照设计要求进行,并注意其位置以及与各方位接缝的控制。

 5.4加强隐蔽工程质量管理

建设团队对于隐蔽工程建设缺乏一定重视,重点体现于隐蔽工程施工与设计存在偏差、验收走过场。对于此类问题,首先应当对施工人员进行标准施工培训,树立施工标准观念。其次,亟须监理单位、建设单位加强隐蔽工程监管意识,监理人员必须承担自身职责,在隐蔽工程施工期间进行全过程监督,发挥旁站作用。

在验收阶段,监理单位与建设单位必须端正验收态度,严格遵循验收程序,首先由施工单位进行自检,自检达标之后,报送相关报告,申请验收;监理人员收到验收申请后开展资料审查工作,审查通过后由各方主体单位共同进行验收;验收期间施工单位必须出具完备的相关资料。此外,针对不同类型隐蔽工程必须采取灵活的验收方法,多方式方法确保验收质量。隐蔽工程之重要性不言而喻,看不见不代表不存在,隐蔽后依旧在发挥重大作用,工程建设涉及人民群众生命财产安全,不容许半点掉以轻心。必须加强隐蔽工程质量管理,才能降低工程建设中潜存的风险,让人民群众看不见反而更心安。工程质量管理的标准化工作基本上可以总结为三个流程,自检、互检和专项验收检查,可以简称为“三检”。施工过程中,表格化的验收管理工作能够明了地展现出全部质量验收工作资料,使项目最后的竣工质量验收工作效率得到提高。施工每一个阶段都需要进行质量评估,就是不停地找出问题,解决问题。简单实用的“PDCA”模型合理运用到工程管理质量中,首先做出计划,在实施过程中严格检查,最后实践行动,有效地提高了整体质量。

 5.5预制制作阶段常见质量问题的解决途径

在装配式建筑实施阶段里,在项目具体施工前的主要任务是现场勘测、出图、图纸会审、建设单位办理相关证件和手续再施工,而在具体施工前第一批预制构件就已经制作完成,制作完成还要及时地对成品进行养护,装配式建筑材料供应都会早于实际施工一步,其中对时间差里发生的质量问题的管理才是制作阶段质量管理工作的核心,制作阶段的周期即第一次制作开始时间到工程实际竣工时间,其中可能会涉及返工返修,所以未到工程竣工交付之日制作都可能要进行。制作阶段应严格按照施工图纸要求进行设计制作,制作工厂应该具有相应资质,构件符合国家技能环保标准,建筑施工强制性要求和合同文本规定内容,预制场车间应有生产负责人,应有专业管理人员现场管理,制作完成后应对成品及时养护,达到规定天数要实测预制构件各项性能是否达标,未达到要求的禁止出厂。

 5.6运输存放阶段常见质量问题的解决途径

装配式建筑装配式构件的运输及存放过程是质量管控最难的部分,因为其中有诸多不确定因素会造成许多质量缺陷,质量缺陷在发现之前实际上构件就遭到损坏,责任方也不好确定,此环节对于预制构件的质量管控是我国现阶段装配式质量管理的难题。混凝土预制构件出厂前要作一次检测,进场前也需要作对应的检测,例如混凝土预制构件的强度应该符合设计要求,其同条件养护下立方体抗压强度不小于设计强度值的75%才可进场,经常应出具产品合格证书,出厂合格证,钢筋复验单、检测报告其他工艺检测报告及其他合同要求的文件。尔达偶倒现场后的堆放有严格要求,水平类构件可叠放,墙板构件用插或靠的方式放置,对方是都应有专门的合格的直接支撑且支撑要稳固。预应力构件或其他不规则形状的构件应该有特别的堆放方式,预应力构件的堆放应该按期受力的方式进行合理的堆放,不得改变期方向导致预应力构件破坏。

 5.7装配式建筑现场施工常见质量问题的解决途径

预制构件的现场施工质量最终会直接决定装配式建筑的整体质量水平,像搭乐高积木一样地建造房子或其他建筑物,其中只要有一个环节的搭接出错,后续作品的整体性就会与事先想象(设计图纸)的不一样,成千上万块积木的搭接堆放难免出现失误,如何高效地进行施工质量控制呢?首先因该将整个过程划分各个阶段,做到提前编号,按照积木的号码顺序,再按照科学的工艺流程和工序,最后在完成一个阶段后及时检查反馈,可修补的地方及时修补,需要拆除重新返工的及时返工,再进行该阶段的检查,确认各个方面满足规范要求后才可进行下一道工序或阶段的施工。

现场具体施工时吊装定位至关重要,其具体环节为起吊、静停、初步矫正、再调整,对于塔吊司机的操作水平和信号工的配合也有高度要求,是现场施工工作的难点,而不同预制构件的吊装流程也不尽相同。预制梁安装后与柱板的接缝处需要浇筑混凝土密实的,应该先合模,木模要求下挂加固放置漏浆漏震,阳台预制WKL与阳台栏板节点的浇筑应该一次性浇筑完成,防止混凝土分层造成渗漏隐患,有需要制作止水反坎的按设计要求制作止水反坎,止水反坎国家标准不得低于150mm。在装配式建筑实施阶段从预制制作到运输存放再到吊装拼接至最后的现场施工拼接,其质量管理并不是独立的,从最开始预制阶段就要对质量进行把控,因为各环节都是环环相扣并且直接影响下一环节的运行操作,所以要及时对发现的问题进行纠偏,总结以往工程项目的经验做到提前防范,注重信息交流,及时做到施工方、建设单位、设计方、预制单位的信息互通,这也就是影响四要素中最为关键的人的因素的管理。信息通过及时的传递能做到减少失误,大大提高施工效率的可能,这对本在施工效率就有优势的装配式建筑模式中可能会实现新突破。

 结论

在实际工程质量管理过程中,我们要如何做好质量管理工作,这是一个深思的问题。严格把控工程项目施工质量,必须按图施工,按合同及规范要求施工。同时要定时定人对项目的管理人员和施工人员进行培训与监督,保证施工质量管理工作的有序、标准化递进。严格把关每一关键性工作,才能促进整个建筑工程的顺利施工。本文针对装饰装修工程施工质量管理做了一个深入研究,对装饰装修施工质量管理研究的背景意义、装饰装修工程质量管理的现状、内容等都有具体的一个阐明。特别是建筑装饰装修工程质量管理常见的问题,建筑装饰装修工程质量管理对策都有论述。具体体现在建筑装饰装修主要施工内容、常见的质量问题、整改措施、质量管理措施、预防质量问题的发生,整改与维护等。并结合实际案例分析论证建筑装饰装修工程质量管理的重要性。建筑装饰装修工程施工质量管理是保证施工质量的有效手段。

 参考文献

[1]李华盛.精装修住宅特点及施工技术要求[J].建筑节能,2016,12(09):123~125.

[2]王宇.论精装修住宅的特点及施工技术的要点[J].住宅与房地产,2017,23(07):152.

[3]张明杰,黄海星.浅谈精装修住宅特点与施工质量控制[J].科技世界,2015,05(17):179~180.

[4]王建权.试论建筑装饰装修工程的施工质量管理及控制措施[J].民营科技,2017(01):180.

[5]涂思思.建筑装饰装修工程施工质量控制措施探讨[J].江西建材,2016(01):278-279.

[6]蔡小林.论建筑装饰装修工程施工质量控制与管理[J].现代装饰(理论),2012(04):115.

[7]易小春.建筑工程质量通病及工程质量管理措施分析[C].软科学论坛——企业信息与工程技术应用研讨会,2015

[8]郭启政.建筑工程质量通病及工程质量管理措施分析[J].城市建设理论研究(电子版),2018(24):257

[9]韦东彤.建筑装饰装修工程质量通病防治浅谈[J]中国建筑装饰装修.2020.09.

[10]黄美华.郴州市建筑装饰装修工程项目招投标管理研究[D].南华大学.2017.

[11]房屋建筑的装饰施工技术要点探析.《科技创新与应用》.2018年32期.贺雪松.

[12].建筑装饰施工技术管理浅析.《价值工程》.被中信所《中国科技期刊引证报告》收录ISTIC.2018年15期.毕洪印.

[13].建筑外墙装饰施工分析.《科技展望》.2019年5期.朱萌华.

[14].建筑装饰工程项目施工成本管理的研究.周涛.工商管理对外经济贸易大学2017(学位年度).

[15].清水混凝土在室内设计中的应用研究.杨毅.设计艺术学中南林业科技大学2018(学位年度).

 致谢

时光如白驹过隙,匆匆走过,还来不及感叹,论文写作就已接近尾声。时光伴随着数月的努力与付出,点点滴滴似还历历在目,犹如昨日情景。首先,我想感谢我的导师,感谢老师在我撰写论文期间的认真指导与诸多帮助。感老师数月来的教导与栽培。然后,我在撰写论文期间参考大量的期刊、论文、书籍等相关文献,感谢这些文献的作者提供给我丰富详细的资料。最后,感谢我的朋友与家人,感谢老师们长久以来的陪伴与支持,感谢老师们的信任与帮助。

建筑装饰工程施工过程的质量控制

建筑装饰工程施工过程的质量控制

价格 ¥9.90 发布时间 2024年2月1日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/194358.html,

Like (0)
1158的头像1158编辑
Previous 2024年1月23日
Next 2024年2月2日

相关推荐

My title page contents
