成都市高新区XXXX办公楼施工组织设计

 摘要:为了能科学研究成都市高新园区XX办公楼施工组织设计,文中选用框架剪力墙,主体构造七层,所在地区地势平坦,地质构造遍布比较规律性,场地类别为二类场所。本设计方案落实“好用、安全性、经济发展、美观大方”的设计原理。依照消防设计规范,慎重考虑危害设计方案的各种要素,最后得到成都市高新园区XX办公楼详细设计,这样的结果对以后的写字楼施工组织设计工程实践有启示意义。

 关键词:建筑;框架结构;设计

 第1章编制依据

⑴招标书;

⑵本工程现阶段建筑物、房屋建筑等施工图;

⑶工程地质勘查资料和解疑释惑文本文档;

⑷我国执行标准消防设计规范、标准和省、市相关法律法规等相关材料;

⑸执行标准基本建设工程劳动定额。

 第2章使用国家及地方规范清单

(1)工程测量规范2013;

(2)地基基础工程工程施工及质量验收规范(GB50202-2002);

(3)填充墙工程施工及质量验收规范(GB50203-2011);

(4)砼结构工程施工及质量验收规范(GB50204-2002)2011版;

(5)平屋面工程技术标准(GB50345-2012);

(6)地下防水工程施工及施工验收规范(GB50208-2011);

(7)建筑地面工程施工及施工验收规范(GB50209-2010);

(8)施工当场临时用电安全技术标准(JGJ46-2005);

(9)钢筋机械连接及施工验收规范(JGJ18-2012);

(10)建筑给排水及供暖工程质量验收规范(GB50242-2013);

之上标准以发布的为标准

 第3章工程概况

本工程为成都市高新区XX写字楼,其基本特征为混泥土架构设计,抗震强度6度,楼层数5层,建筑间距21.00m建筑耐火等级2级,屋面防水等级1级,工作寿命50年。

施工单位:南昌市飞华环境保护科技有限责任公司

设计方:我国成达工程有限责任公司

基本建设地址:南昌市青山湖区

重要设计参数和简述如下所示:

地基基础工程:

本工程为条型独立承台,垫层混凝土为C15,梁、机械设备、池、孔混凝土的强度为C30。

结构安全等级为二级,基本上设计等级为丙类,建筑抗震设计级别为丙类;建筑抗震等级是四级。

 第4章施工部署及施工方法

  4.1部署原则

实际特性确定了以下引入规范:

根据确立品质与工期目标,结合本工程特点,融解、确立各个阶段目标。建立各个阶段的主流流程和关键步骤,制定相对应的质量控制和施工安全保证措施,实行工作人员跟踪管理,由工程工程项目经理重点监控。

提高施工中动态管理,合理安排劳动力和施工机械设备资金投入,在保证各生产流程工程质量情况下,以时间和速度为载体,科学组织水流量和相对式施工,严苛遵守工作纪律,有计划、有针对性地严格管理分包方,严格控制关键工艺施工期,高效化高质量地做好工程施工每日任务。

 4.2施工顺序及施工阶段的划分

1、施工步骤:

1)按照本工程详细情况,按先构后建、先关键后附属、自下而上的次序排列施工。为了保证施工期,在一些施工生产流程正中间计划相对式施工。重要施工步骤如下所示

主体工程施工包括个人行为主体钢筋混凝土结构、砌体和屋面结构的施工等。

基本上房屋装修工程,阶段性马上插到。

2)按照本工程特点,本工程施工分为四个施工环节,在这其中拼装工程穿插在每一个施工环节。

施工环节:0.00以下工程、钢结构楼板、钢筋混凝土结构、主体工程施工环节;

3)、室内装潢设计施工环节;

房屋装修工程施工环节:室外工程,包括各式各样配套设施设施工程。2.施工环节划分:

根据工程详细情况,科学化划分施工期,包括工作量、轴线等。

2.1.固层施工:

标准层:测量点施工放线→复审→柱墙扎筋、预埋件、预留洞口→工程验收→柱墙模板支撑→支梁板模→扎梁板钢筋、预埋件、预留洞口→工程验收→砼总体浇制→保养。

2.2.砌体施工:

清除→布线→垒墙体,墙里穿管→纵向管道组装→竖管水压试验隔热保温:

2.3.内装饰设计:

构造处置→布线→贴冲筋充筋→立门、窗子→各种管路水准组装→管道试压→墙面粉刷→路面清除→做路面→安装门窗→小五金→调节→处理→完工。

2.4.外装饰设计:

埋件梳理→放线→组装塑钢窗户框→墙面粉刷→墙体保温→内墙涂料→安装玻璃→填缝和防潮处理。

3、平屋面工程(见关键工程措施及关键点)

 4.3测量控制及放线

在门吊精准测量狠下功夫,从二楼用激光发生器锤开展垂直线控制,正确对待至房子后划线,施工施工放线。释放出来水准仪上下左右镜测量点,0.000后配置激光发生器铅垂线测量点,中间留2个铅垂线测量点便于校正。

标高控制依据稳定路面设定点。伴随楼层上升,用悬吊训练卷尺传输法精确测量。在每层设置标高出生点,用地面水准仪开展验证。木地板建筑标高得用水平仪检测。

第5章施工总平面布置图

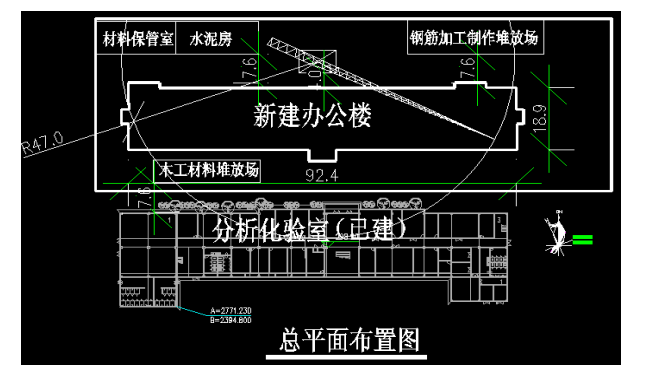

790b5cae3e707331f4c8dc0fee69d2a7  第6章劳动力计划及主要施工机械计划

  6.1施工机械设备计划

工程工业设备是工地人、料、机三大资金投入不可或缺的一部分。工程机械维修是否可行,直接影响进度计划的实施、人力资源投入和成本费降低,尤其是综合性脚手架与工程施工进展密切相关。为了确保本工程进展计划的完成,尽量减少施工期,减少人力资源支出,节省成本,我司根据本工程实际特点与业主工期要求,精心安排施工工业设备,如下所示。

为解决垂直运输机械难点,根据建设方所提供工程工程图纸和设计图纸房屋建筑详细规格型号,保证工程进度和质量,综合性脚手架计划计划方案配备别墅电梯,少量原料可直接人工运输,以保证材料与垃圾的妥善处理。

其他机械设备主要包括建筑钢材制造机械、木工机械设备、现浇混凝土工业设备、砂浆搅拌工业设备等。有关工程工业设备文件目录,客户程序要花费的关键工程工业设备文件目录。

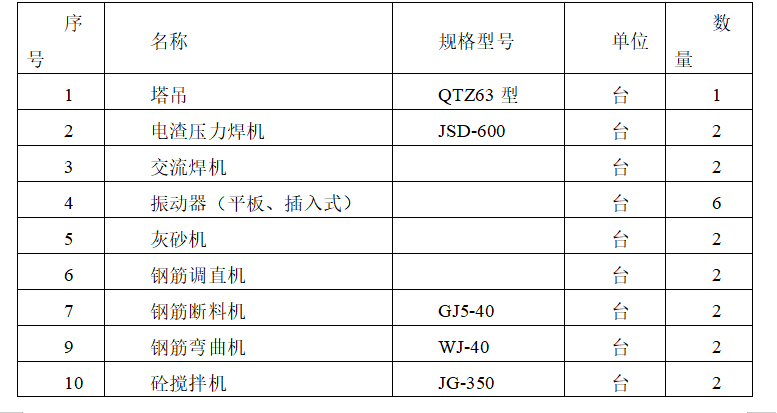

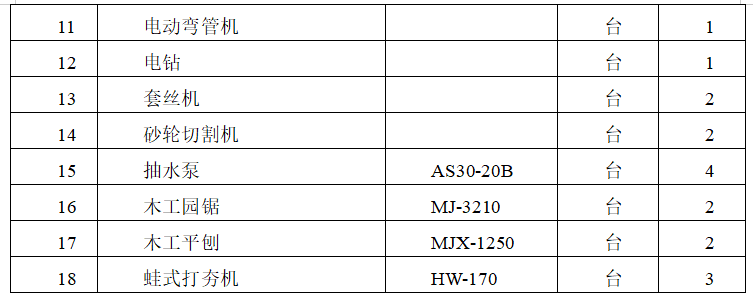

重要工程工业设备规定计划

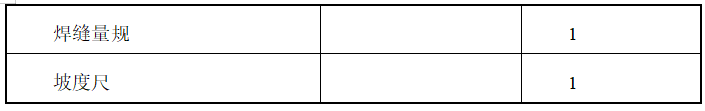

20b2da43e075cee57fbc134a898e7ea1

56451bc9c38de3920743618b1b307688

 6.2投入本工程的检测仪器及设备

本工程计量检测设备重要配备用于检测建筑钢材、模版、混凝土艺术装饰工程施工品质的评估和计量检测设备。激励时间预估开工7日内分期还款开展。具体数量请见以下。

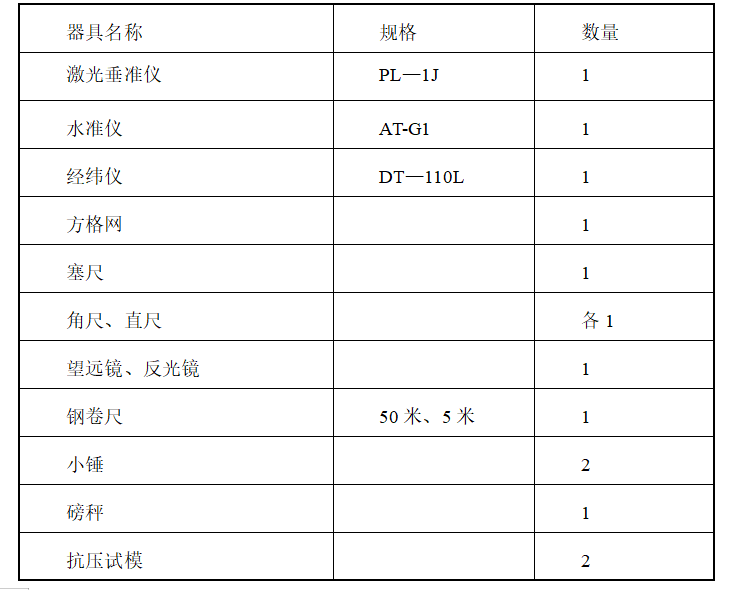

检测设备设备清单

4eb68a24a95d0e8655a1e42f1ae04eab

e061cd202b6ee1ce2737da7662a8b1b7

 6.3劳动力投入计划

1.劳动力配置计划说明:

1)本工程劳动力配置计划按招标文件所提供设计图纸、相关工程预算定额、劳动定额和总进度计划撰写,重要反映工程新项目必须各种各样专业技术和作业员数量,是工程新项目控制劳动力平衡和配置的重要指标。

2)为了确保本工程总体工程进展计划的完成,保证工程进度和达到工程施工劳动力投入务必,劳动力资金分配慢慢分配,重要控制主体构造、建筑装饰设计及安装工程工程项目的劳动力配置。主体构造施工重要分派模板工、工程建筑建筑钢筋工和混凝土工劳动力,通常情况下做到24小时作业标准的工程室内装修开始的情况下,需先分派油漆工,并显出组织安装工人、木质地板工等相关班组。

3)主体施工和漆料施工期限内,组装工程新项目理当遵循土建工程工程进度。伴随土建工程工程速度工作量的变化,马上激励施工团队,确保土建工程工程施工期没有影响。

4)为确保重要施工期,本工程在模版施工环节中要符合墙、柱、跃层楼梯和梁波形护栏板此外施工的人员配备。我司参于工程新项目相关工作人员高峰期大约为50人左右,平均值40人左右。。

2、劳动力资金投入计划表:

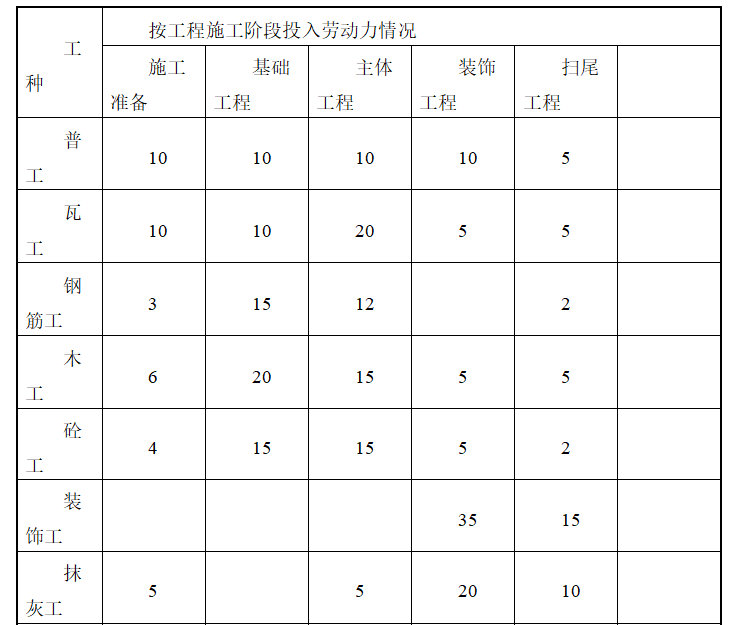

工作计划表

4284ab673bf3ea18d1d3fe0fd131ccc6

b84786ce18c6f6c9e290052799998309

b71a44d09464d16b097a450baff853ef  本计划表是以每班八小时工作制为基础的。

第7章主要技术措施及施工要点

  7.1脚手架工程施工方案

1、房子无缝管脚手架搭建

1)脚手架需要在脚手架竣工后搭建。脚手架绝对高度1.8m,脚手架横纵间距1.5m,距底部200mm处设置大小横杆,保持脚手架上方的整体性。模板工程立杆由垫层或60厚钢结构楼板组成,开展污水管道工作上,防止模板工程下沉。

2)脚手架搭建,先立杆,先立墙壁,再立外柱,再立大、小横杆,其铺平脚手架板,固定片后做第二步脚手架。

3)垂直方向环链间距按 6000设置,垂直方向每层设置一点,可采用正方形合理布局。在每一步外脚手架的光纤激光切割端两侧设置固定杆。固定杆采用483.0mm无缝管,约长600mm,一端用对接扣件固定在脚手架中的立杆上,另一端与铺设在建筑结构中的垂直无缝管固定不变。有适当调整数据电缆室内空间。连接点位于脚手架立杆和大小横杆联接部附近,大横杆建在第一步。

4)外框排架结构运用脚手架。

脚手架搭建完成后,由岗位管理人员、搭建员工进行自纠自查、协作定期维护工程工程验收,检验合格申办脚手架工程工程验收办理流程,在脚手架显眼处挂到脚手架工程验收的达标标识牌,即可交付使用。

 7.2主体施工方法及技术措施

(一)模板建筑项目

模板采用木制模板,各预制件构件模板建筑项目按下列要求建筑施工。

1.模板可用顺序:

简易钢管架搭基本建设柱、墙模板设梁、板支撑排构建梁模板设平面设计图模板检测探讨。

2.柱模板安装要符合下列规定:

2.1在圆柱型框的四个阳角线处设置大角,用碳素钢夹地脚螺丝固定不动。

2.2柱模板采用焊接短建筑钢筋限制,严禁用混凝土铝方板限制变形缝。

2.3模板安装时,应吊直平整度,检查梁口尺寸比例建筑标高。框架柱之间柱根尽量相互之间绑扎,上方采用水平调直切断机和抛撑固定不动。

2.4模板支撑、中间支撑应综合考虑。地面支撑是和横竖向结构钢管网格构成水平支撑,并设置抛撑。水平支撑和剪刀支撑尽量捆扎固定不动。

2.5地泵混凝土,混凝土流动性大,层高大挺拔,对柱墙模板压力太大。每50cm,立杆用12毫米地脚螺丝固定不动。

2.6安装前,尽量牢固固定不动建筑钢筋保护层,将柱底分散的混凝土清理干净。

3.梁模板安装要符合下列规定:

3.1为了保证梁和柱相接处的混凝土品质与预制件构件断面尺寸,木工支模时,相接处模板尽量搭建适当、牢固,而且在混凝土浇筑前特别是在检查该区域的模板安装质量。

3.2基础梁用双钢管柱 900mm立柱支撑,中间加水平支撑。承重墙与承重梁此外模板支撑时,一般先支承重墙模板。精准固定不动轴线对合,在框架梁上留出安装副梁空隙。

3.3安装跨度(4)深梁)绝对高度:600mm),梁底偏差1/1000-3/1000。此外,绑扎梁钢筋,铺保护层,检验合格,应清除垃圾,安装梁侧模板。

4.模板安装要符合下列规定:

4.1人造板材按楼房平面图规格型号拼接、编号,有益于高层标准层安装。

4.根据二楼建筑标高调整立柱绝对高度,安装立柱和能力支撑。无缝管的时间间隔是一米。

4.3模板拼接后,尽量清理干净。此外,处理大针角进行处理。在地面上刮平毡子或胶带,可以涂隔离剂。

5.模板和支架设计:

5.1计算模板和支撑架时,需要注意以下负载:

5.1.1模板和支撑架本身净重。

5.1.2新浇混凝土和钢筋重量。

5.1.3施工人员和工程机械净重量。

5.1.4浇筑和浇制混凝土中产生的负载跟新灌浆混凝土时模板的压式。

5.2模板和支撑架设计与安装必须符合下列规定:

5.2.1确保工程结构和预制构件模样、尺寸比例相互之间位置适当。

5.2.2具有充沛的抗拉强度、强度稳定性。

5.2.3结构紧凑,拆装方便快捷。

5.2.4模板接口处严密,不能跑浆。

6.模板质量保证的工程措施:

6.1所有梁、柱都是有模版施工平面图和排梁支撑图。经施工现场项目经理审核,交班组施工,提高大截面梁、异形柱施工图。

6.2柱和墙角不得将混凝土”铝方板”,但宜选用”井”形和”t”形建筑钢筋空出间距。

6.3模板使用中,应进行筛选,摘除房子缺角、破损的,不得将。

6.4在版面、圆柱型框底部设置垃圾清扫口进行清洗和湿冷,灌溉前充分考虑密闭式。

6.5模板安装好,派专业技术人员对轴线建筑标高、规格型号、支撑系统软件、弹簧吊架地脚螺丝和抗拉力地脚螺栓开展全身体检。浇筑过程中,应外派熟练的木工储放模板,存在的问题及时纠正,并报告施工现场总建筑施工或项目经理。

6.6脱膜剂不能空气污染建筑钢筋和混凝土。空气污染时,饮用水冲洗干净。

7.删除模板:

7.1拆板前必须撰写详细的操作规程。岗位施工人员和施工安全员需向班组明确指出用心专业性。尽量特别注意操作规程。

7.2非载重量模板会在混凝土抗拉强度可以确保表层边缘不毁坏的时候才会拆除。R gt1.2mpa(夏季混凝土终凝后1来天,冬季混凝土终凝后2来天)。

7.3梁底模板:跨度L8M时R75%

跨度L8M时R=100%

7.4地面模板R75%

7.5拆除模板时,应注意顺序。一般,第一支撑点以后是第二支撑点,第二支撑点以后是第一支撑点。混凝土存在伤害建筑结构的商品质量问题,理当停止拆除,并报告项目经理充分考虑处理后拆除。

7.6混凝土保证设计抗拉强度后,拆除的模板及其支架结构应可以承受所有计算负载。施工荷载超出设计荷载时,需要注意提高暂时性支撑点。

7.7拆除模板后,先要混凝土残渣和垃圾清理干净整洁,再度刷脱膜剂,按分类规格技术参数沉积工整。

8.模板工地施工安全专业性:

8.1作业前,检查常见常用工具是否牢固。板手设备等必须采用绳索链条挂地面上,以地面防滑下致残。工作方面集中意识,防止钉子刺伤脚掉入空中。

8.2(5米左右模板安装和拆除应搭脚手架,设置防护栏,避免在同一正垂面工作上。

8.3吊装模板时,两人应密切配合,相互配合。移动模板或常用工具时,请选择运输工具或绳子上下系好,无须乱扔。货物搬运模板时,上下尽量有的人处理,模板和零配件尽量一起配送。禁止在高处投掷。钢管架上无须沉积很多模板和其它的材料。

8.4模板拆除一般使用撬棒。不能站在早已拆的模板中的人。拆卸楼层板模板时,一定要注意所有模板会跌落并受伤。

(二)钢筋工程项目:

1.施工工序:

柱纵→墙筋→梁筋→楼层板筋→柱筋。

2.原料要求:

2.1所提供钢筋应具备商品合格证和检测报告。进场原料应按照标准开展抽样试验,试验合格后才可以运用。

2.2严格遵守设计钢材牌号和规格技术参数运用。得换时,必须征询技术人员的容许。

3.钢筋捆扎3360的技术标准和工程措施

3.1钢筋捆扎前,应掌握施工图纸,审查钢筋原料单和原材料银行信用卡,审查成品钢筋的钢材型号、直径、模样、尺寸比例数量。若有错误或忽视,应给予更改和优化。

3.2捆扎复杂结构时,需要注意钢筋的插到顺序及与模板等其他专家教授密切配合顺序,从而减少捆扎难易度。

3.3捆扎时,应注意避免相邻捆扎点铁丝呈八字形弯曲。

3.4梁纵钢筋双层合理布局时,二行钢筋正中间尽量合理布局直径25mm之上短钢筋,以保证恰当设计间隔。

3.5层双层钢筋网,上下两层钢筋网正中间尽量设置钢筋拉紧筋。绷紧筋采用12钢筋,每500mm设1根。

3.6柱与梁的梁主筋竖直在梁梁主筋,且柱与钢筋的三通接头s

3.9钢筋锚固长度和焊缝长度要符合和设计标准规范。管件相互之间分开,同一截面中的管件数量不能超过钢筋的总数50%。按设计原则,柱纵一次光纤激光切割不能超过4根,三通接头间隔钢筋弯处10d,而且不能位于预制件构件比较大弯矩处。

3.10在钢筋定位线印有平板钢筋,在模板上划线。立杆的梁主筋钉进二根对角梁梁主筋上。梁箍筋,在立杆上画点。复杂梁柱节点位置是工程项目前必须模板。

3.11混凝土浇筑过程中,必须派工作人员查看钢筋。保护层如有松动、偏差、不一致应及时修补。

4.钢筋焊接安全生产技术

直径14 mm~18mm的钢筋均采用钢筋电焊焊接或钢筋焊接连接,规格超出18mm的钢筋采用塑料软管螺纹接头连接,别的采用捆扎三通接头连接。

4.1许多焊接时,焊接变压器不能负荷。变压器提温不得超过60。因此,应特别注意遵照电焊机暂时性负载和持续率的规定,避免超柔和损坏。

4.2联接焊接时,循环水系统尽量打开,焊机水流量工作温度不得超过40,消耗量应符合要求。寒冷时请排出去焊机里的水,防止冻洁。

4.3电焊机闪耀区应设围栏。焊接时,为了防止火焰烧伤,禁止他人局限于闪耀范围内。在焊机工作中范围之内,严禁沉积易燃物品,防止出现安全事故。焊工尽量站在干躁木制垫板上。

4.4焊接操作中,焊机出现异常声音、制冷机组堵塞或泄漏、变压器绝缘电阻过小、断开、走电的现象时,应进行检修。

4.5焊机配备有独立的供电系统,以免引起三相电路中其他三相电气设备的下沉操作过程。

(三)砼工程项目;

本项目采用商品地泵混凝土。

混凝土的浇筑日常保养措施

1.混凝土浇筑前,处理模板、支点钢筋、预埋铁件和管路开展安全大检查,并签署《隐蔽工程检查表》和《技术讨论单》。模板里的垃圾和油迹应清洗干净并灌溉。模板间隙应堵严。现场专业性一直担负发布灌溉命令。

2.运用插入式振动器时,振动间隔要保持在振动器作用半经的1.5倍之内。对于振捣力度幅度中的混凝土,混凝土振动棒需要在下面混凝土中插到5cm,不渗水振而长期“长振”。振动器尽量避免碰撞钢筋、模板、穿管、铸铁件等。请检查平板震子挪动间隔为震子的平面图遮住压实一部分边沿(即相互之间重叠)。

3.控制楼层板混凝土建筑标高,特别是柱角等钢筋部位。变形缝的留设和持续浇筑应当按照规范和标准开展。

4.交接和就餐须经工作人员引导,统一安排。

5.混凝土维护保养,用塑料膜遮住草袋子,保持湿冷。柱、墙拆除后,要经常灌溉保持湿冷,维护保养时间不得少于7天。

6.混凝土浇筑整个过程尽量与其他技术人员密切配合,严禁踩踏钢筋网或松动预埋件。此外,还是和模具挡雨棚、钢筋挡雨棚和管路挡雨板合作。

(四)地基工程;

1.原材料要求

1.1楼层板部分是标准砖,其类型、外形尺寸砂浆强度等级必须符合设计原则,规格技术参数一致。

1.2混凝土尽量保持干净,不能有不明标识生产日期超过三个月等情况。检查验收合格才可以进行。不同种类的混凝土不能混和。

1.3运用粗沙筛粉。泥的成份不能超过5%。

1.4水应选用并没有致癌物的干净的水。

2.标准墙面施工及安全性专业性:

2.1砖混结构建筑构造前,需要根据墙面位置弹出轴线和边框。垒墙开始的情况下,必须先切砖,排出去墙底高宽比。切砖时,应注意窗户位置和方向砖堆对墙底影响。

2.2彻墙前,立皮数杆,用水平仪地坪找平皮数杆,使皮数杆地面标高线位于绝对标高位置。

2.3墙面混合砂浆厚度一般为10mm,但不小于8mm,不能超过12mm,水平砂浆饱满度不应低于80%。

2.4隔墙与填充墙顶端和上部结构接触处,应使用侧砖或立砖斜砌。

2.5墙面孔洞、管路、沟槽开挖、预埋件需要在垒墙时适当储存,高宽比超出30cm的孔洞应填冲,并且在墙壁设梁。

2.6吊物标准砖孔应垂直,非吊物标准砖孔应水平。

2.7钢管脚手架切砖高度不得超过三皮砖。同一钢管脚手架的操作人员不得超过两人。

2.8钢管脚手架地面不能运用不稳常用工具或物品。

2.9人力竖直提交砖,务必搭砖架,活动架总宽不低于600mm。

 7.3屋面及防水工程

本项目采用平顶房。为了保证屋面工程项目的施工质量,除开十分重视平屋面混凝土固层施工质量外,还需要高度重视平顶房的卫生间防水施工。

1.屋面工程项目施工关键环节

1.1.混凝土现浇楼板用混凝土石的比较大粒度分布不应超出15mm,含粉量不应超出1%,细骨料含粉量不应超出2%,混凝土贮存期不应超过3个月。

1.2.建筑工程模板间距严格遵守施工方案要求。立杆间距小于1m,龙骨间距小于500mm。组装模板并密闭性,从下向上铺。大接口处用塑业严密密闭式,防止混凝土跑浆。

1.3、建筑钢材摆放位置和绑扎严格执行和设计标准规范施工,应特别注意建筑钢材与模板之间保护层。施工过程中,质量工程师应认真细致保护层加汽砖的间距、厚度质量。

1.4)现浇楼板混凝土浇制前,根据工程概算务必,提前通知混凝土公司向建筑项目传真审查混凝土配合比。保证设计原则后,通知商品混凝土企业将混凝土运到现场,用混凝土车载泵进行了现场浇制。保证混凝土不断浇制,禁止雨天施工混凝土。

1.5屋面混凝土浇制结束后,在混凝土初凝后、终凝前,屋面混凝土七八成干时,分两次木抹光,高效管理楼层板混凝土微裂缝。

1.6混凝土浇制12-24钟头,待混凝土表面慢慢泛白,慢慢洒水养护。养护期不能低于14天,早期维护保养期限内不能有的人上房顶。

2.TPO防水卷材施工的关键要素

2.1.最底层要求

2.1.1.底座干净整洁,表面无锋利物品。

2.1.2.最底层检查完毕,符合设计原则。

2.2.生产工艺流程

基准面清除—→铺聚乙烯塑料—→铺装保温隔热板—→预铺TPO防水卷材—→标准件固定不动TPO防水卷材—→热风焊接TPO防水卷材—→连接点位置提升解决—→查验、修复—→结构工程验收

第8章工程质量控制措施

做为企业的重要工程,本工程的质量目标是保障高品质。为确保本工程整体施工质量和各生产流程质量,特制订以下保证措施:

 8.1质量责任制

公司质量部贯彻落实工作工作人员,制定措施,具体承担所有工程的质量监管和质量检查。其任务是检查各种质量措施实施情况,多方面施工现场,以防范于未然,认真开展各生产流程质量复核,督促施工班组开展“自检互检”,用心开展“班组质量管理方法活动”,开展安全交底、安全交底、质量定期维护对不依照工程工程图纸施工,违反操作规程和检查标准化的班组和个人,理当督促其停业整顿。

项目部承担编制本工程施工施工布署,实行班组安全交底,管控班组质量检验生产流程互查,参与质量检验,协助质量安全生产工作。

外派拥有丰富施工实践活动岗位质量工程师开展安全大检查,承担施工当场质量管理方案,承担施工质量的直接监督和控制,承担日常一般质量事故处理。

新项目经理承担所有基本建设前期工作的管理方案。实行质量整体规划以及各类专业性措施,承担各种生产流程的再度鉴定;处理各式各样质量安全生产事故,严格遵守公司施工规范标准标准,归纳各工种精英团队施工情况,及时上报施工质量。

各工种小组长作为兼职工作质量员,尽量严格执行施工专业性、操作规程和施工施工验收规范,锲而不舍工程质量日常自纠自查,组织班集体施工主题风格活动,劝说违章操作。

建立每个职能人员岗位责任制,严格执行“谁搞建设,谁来管工程质量”标准。每个职能人员要从严控制自己的岗位,建立奖罚制度,确保每一个人十分重视质量,全员参与质量管理方案。

质量管理网

2c58b022120bee0d62745b9624763138  8.2施工准备过程中的质量控制

认真做好员工质量意识教育工作上,以“广厦在心间,质量从他手”为切入点,宣传策划方案质量是企业的生命线,锲而不舍“顾客至上,获得成功促进,铸就我国同业竞争一流水准,把比较满意工程交给业主”的公司质量指导方针把质量意识传达到每一个施工人员的脑海中。

科学安排施工计划方案,积极应用新技术、新技术应用、新材料跟新设备。科学安排施工进度,周密安排总体规划,对施工中的现实问题选用针对性措施。

工程责任人理当组织对口专业工作人员开展图纸会审记录和安全交底。工程工程图纸是施工出来的,重要专业技术要知道各式各样工程工程图纸,安全技术交底要十分详细具体。

建立高效率的质量监督。

购买材料比三家公司更需要物品,选择好一点的。进厂原料除在产品合格证外,还要复查确认。采购人提交的材料也不会因为关系而降低,因此要求统一。

使工程品质和各工种、英超球队组、职工的经济效益挂钩,对产品质量质量奖给与惩罚。

 8.3施工过程中的质量控制

苛刻质量检验和检查。英超球队组开展自纠自查和互查工作交接检查。上一道生产流程不过关,下一道生产流程决不允许施工。

隐敝工程做好隐敝和检测记述,检查员开展复诊工作上,并请示报告工程监理公司最终工程工程验收。

混凝土施工一条龙服务,严格遵守调味品、贴上标签、搅拌、运输、振捣力度幅度,每100m不能低于1组混凝土试块,每层2组砂浆试块。

质量主管月末举行质量讨论会,主要问题是模板、建筑钢材、混凝土工程。

根据企业ISO9002主打产品管理体系开展施工,提高现场常见材料的进场、标志和特殊过程管理方法。

进一步推动质量管理方案,持续实行“PDCA”周期。

技术资料应当及时、精准、真真正正、详尽,如实陈述工程容貌。

进行模板、建筑钢材、混凝土工程等关键分新项目工程的质量风险防控,其做法(见工程工程图纸)。

 8.4计量管理

各式各样测试仪器,如标准、标尺、仪表仪器、仪表仪器等。为了能够恰当日常维护保养恰当运用尽量维护保养,特别是水准仪和水平仪尽量经常检查,绝对不能超过误差运用。

混凝土和砂尽量砂浆配合比混合,苛刻计量检测,按净重精准计量检测。

各式各样试验应按程序与标准操作过程,各式各样测量数据应记录并存档。要配全水、电、五大原料原材料,为质量管理方法给与精准依据。

质量与测试仪器见附表。

  8.5工程技术复核与隐蔽工程验收

全部分新项目经检查员检测合格后,即可开始下一道加工工艺。

隐敝工程范围内分新项目工程经施工单位审查验收合格后,即可开始下一道流程的工程。

原料、生产加工、成品等。现场运用必须有质量检验报告或检测报告,经相关负责人检测合格后才可以在工程中运用。未经检查不能在工程中运用。

特别要注意预埋件主体工程模板、建筑钢材、跃层楼梯、预埋件、孔洞的审查。

水电工程工程预留洞位置由装修水电改造明确指出,作为土建工程工程预留洞的重要指标,水电工程工程预留洞方案须经装修水电改造会签署。

 8.6防止质量通病的措施

严格管理,对分新项目工程开展质量检验,不符合要求标准化的,要好好机构检修,不允许存在不符合要求的分新项目工程。

主体工程工程尽量生存一次,防止裂开,各分新项目施工前必须认真开展安全交底。

一定要注意,在屋顶上处理2个三通接头、三个口和四个根。节点处理尽量灵活且灵便。屋顶是和工程分包分离出来,放入并密闭性。

墙壁施工中应注意混合砂浆的出苗率。吊顶天花板与梁交界处三角应选用微膨胀剂混合砂浆,压实度填冲。混凝土与墙体交界处应铺20cm钢筋焊接网,防止漆料开裂。

卫生间路面建筑标高应小于卧室路面2-3cm,水封地漏应小于路面5-8mm,呈园盘状。管道组装应布满套筒扳手。不得在装上在现场进行层开洞。

一定不要地面上储水或斟茶。抹灰砂浆不得将细砂作为砂石料。严格控制抹灰砂浆水泥浆比重。楼层板界线占地面积超出36时,应搭建格缝。

 第9章季节性(冬、暑期、雨季节)施工要点

  9.1冬期施工

1.单反相机不适宜冬天施工的工程(如包装盒子、楼顶防水等)。或者冬季涨价比较高的最新项目,一定要在冬季来临之前开展或预防冬天施工。屋子里工作中应尽量在框架结构完成后施工,或设置暂时性安全防范。

2.每一年冬天施工必须有防寒墙体保温材料,并提前计划采购。

3)冬至前,对每一个施工员工进行质量保证、安全系数、消防安全、隔爆型、防油气中毒、地面防滑、防冻、抗冲击、用电安全知识等教育,贯彻执行具体措施,没打无把握之仗。

4.施工现场应暂时性特殊工作人员每日接通并公布天气预报,并向施工现场项目经理书面报告,核实。

5.混泥土应优先选用普通轻质混凝土。标识不少于425#”,砂石原料不能含有雪、冰、冻洁块。

6.预制混凝土后工作温度不能低于5。浇制后,不能触碰风雪交加。地面整理平整后,应当立刻用草袋子和塑料薄膜遮住保温隔热材料,时间不得少于7天。立杆和承重墙的模板尽量延迟。

7.做好地面防滑工作上,钢管架和地面风雪交加尽量马上清理干净并地面防滑。

8.切忌当场沉积易燃物品。如果有的话,尽量马上清理。

9.没经允许批准,禁止使用热处理炉和灯泡供暖。

10.遵照防寒防冻的诸多相关规定。

 9.2雨季施工

1.施工工业设备需设雨罩或放置在防雨棚内。电气设备的开关电源应悬挂系统固定不变,不拖在地面上。完毕后断电。

2.预埋件机械设备孔洞尽量选用防潮防水防雨措施,多雨季节尽量防止机械设备潮湿,选用措施防止机械设备渗漏。

3.雨季到来前,尽量做好楼顶防水和地下施工。室外装修、防水忍不适宜多雨季节施工的工程,尽量避免多雨季节施工。

4.采取相应措施避免混泥土潮湿或被雨淋湿。混凝土砂浆施工时,应采取相应措施,避免降雨中水分含量过多进而影响工程施工质量。

5.检查供配电系统互联网技术,防止走电安全事故,做好手和脚地面防滑。

6.合理安排屋子里工作中,合理配置、翻新模板、设备,尽量减少工作失误危害,为多雨季节后施工做好前期准备工作。

7.对工程易渗漏部位和场地尽量提高清除,防止储水造成的施工安全隐患与负荷很大造成的商品质量难题。

9.3夏季施工

1.夏天施工疾病预防:

宿舍理当保持空气流通干燥,有防蚊子防范措施,统一运用工作标准电压。办公设备理当工作人员管理方案,准时消毒杀菌,保持室内清洁清洁卫生。

2.中署:

重庆是西部地区炎热地区,夏天施工要采取高温防暑措施。

2.1.中署分为中署、热惊厥和中署。医学中无法苛刻差别,仍然以复合性产生,统称中署。

2.2.先兆中暑。户外工作一定时间之后出现出汗、口干舌燥、头晕目眩、耳呜、心慌气短、心慌胸闷、恶心呕吐、乏力等症状,体温正常或略有上涨,可引起中署。

此刻,假如能马上离开高温天气的环境的话,稍微休息一下症状就会消失。

2.3.轻度中暑。除先兆中暑症状外,以下情形之一称作轻度中暑:人体温度在38以上,有红通通、皮肤烧伤的情况。慢性心衰的症状,如面色苍白、恶心呕吐、恶心干呕、大量出汗、皮肤转冷、血压降低、脉博快速减弱等。轻度中暑能从术后4-5小时内修补。

2.4.较为严重中署。除轻度中暑症状外,还能够产生晕厥、抽搐、皮肤干燥、身冷、人体温度40以上。

3.要采取综合型防范措施预防中暑。

3.1)机构措施:合理安排歇息日,实行休息制度,早晚工作上,提升中午休息时间等。

3.2)工程措施)创新发展专业性,减少与热源交流的机会,对热源开展排汽管安全防护。

3.3)通风降温:可采用室内通风、机械通风和遮挡紫外线防范措施。

3.4)保健养生防范措施:供应含盐度健康饮品,以赔付野外作业职工因出汗特别多而流失水份盐分。

3.5.施工施工工地尽量供应符合国家标准变的饮用水,不能多的人共用一个饮用水容器。

 第10章技术节约措施

施工团队理当充裕掌握工程特点、施工范畴、生产工艺流程,审查建筑物坐标规格型号、机械设备位置等。做好充足的施工前期准备工作,在保证质量情况下努力节省成本,提高产量。

认真审查施工图纸,在不影响品质与设计原则情况下,变更不科学设计,节省原材料。

合理安排施工进度和工作计划,平衡人力资源,防止旷职。将寒冷凉爽的野外作业和劳动效率降至最低程度。

预制构件构件规范性,预制件构件精准,集中生产制造预制件构件,减少不断运输危害。

合理安排施工工艺流程,和睦业务,避免多余维修危害。苛刻质量管理,认真操作过程,正确使用材料,降低不良率,降低材料利用率,保证节省成本、省力、节省材料效果。

提高现场材料管理方案,依照计划分批资金分配,防止积压货,防止二次搬运和不断成败,从数量、质量、规格技术参数、产品规格等各个方面检查进场材料,防止不合格材料进场造成耗费,施工团队对投入和材料消耗心中有数。正确使用大型机械设备,用了即退,节省台班费。

材料采购工作流程要广泛,综合型比较,最好是是上购买,节省生产成本。

施工环节中运用心网络营销推广新技术、新机器、新技术应用,节省成本。

施工环节中应建议使用民用型钢管架,并且用其他钢管架。施工单位尽量公布委托建筑工程专业企业。

施工过程的设计变更或替代材料,马上申办变化替代或社会经济发展签证申请办理流程。

班组要文明礼仪运输、安全文明施工施工,小心拆装零部件,避免碰坏、造成二次加工。

开展群体性脱贫致富节分主题风格活动,马上奖励

除保证安全外,脱模时也需要注意顺序,避免撬起、摔倒,保证旋转模板的整体性。模版拆装后,表面残留的混合砂浆废料清洗干净,涂漆新脱膜剂,提高模板周转次数。

分部分项工程完成后,工程项目完成后开展场地清理。不必要材料、零配件、流动资金材料尽量清理干净、装货、沉积工整,为了能再一次运用。

 第11章安全技术和消防保卫措施

为了确保施工进度、工程项目施工安全质量施工,木材工程项目尽量严格遵守《建筑安装工程、安全技术规程》、《关于进一步加强建筑安装企业安全性施工的相关规定》和《建筑安装工人安全技术操作规程》三大政策法规施工。进行施工现场安全系数规范化管理。

  11.1施工安全措施

建立以工程项目主管为代表安全生产责任制。在施工的情况下,要实行生产加工班组与工作人员安全系数岗位责任制,健全每周一次的安全周主题风格活动,在加强生产加工前提下搞好安全防护,确保谁施工谁来管,安全系数谁来管,“横到边,纵到边”

施工现场设专(兼)职施工安全员,负责施工现场的文明安全工作中,分配工头开展安全竞赛,对每个班组开展分部分项工程书面安全技术交底,定期维护员工开展安全技术规程课程学习。严禁“三违”施工。

关于新职工和转岗职工开展安全知识教育,使其掌握本职位的操作规程。每周要进行班组安全活动,并做好具体记录。前工后安全系数自纠自查存在的问题应当立刻解决。

合理合理布局施工现场,暂时性所使用的水电安装工程管道要科学布局,不与临时道路相对式,严禁在脚手架上构建暂时性管道。

建立企业安全生产和文明礼仪施工组织纪律,严格遵守现场平面图要求分派、拼装、沉积原材料。

电气设备尽量接地系统接零。手持电动工具尽量设置走电脱扣机器设备。暂时性施工耗电量应拼装三相五线制,统一工作中接地系统,施工工业设备必须保证一机一闸。

狠抓安全生产教育贯彻执行,对每一个参与施工员工开展企业安全生产和消防安全教育。没受到过教育得人不能允许高档工作上。未经三级安全教育,安全知识考试不合格或考试不及格,擅自分派部门工作的,追究责任受害方和责任人的责任,并严厉查处。

现场施工工作员要严格执行公司、工程项目及相关部门有关安全生产工作最新法律法规,真正推行企业安全生产六大纪律。

1.进入现场,必须戴安全帽,系脸罩,正确使用自己防护装备。

2.2在2米左右高处开展起重设备时,无安全防护设备,尽量确保安全、系好挂钩。

3.高处作业时,切忌向下或往上面抛掷原材料、常用工具或其他物品。

4.各式各样电动机械机械设备必须有可靠高效率的安全接地和避雷措施才可以进行。

5.搞不懂耗电量和用设备工作员禁止使用和摆弄机械设备。

6.非操作人员禁止进入吊装地域,吊装机械尽量完好无缺。不能在立杆下使人站立。严禁违反引导和使用。

所有大中型小型机械设备、钢管架、塔吊起重机等机械设备必须经过劳动部门和安全部门检验合格,上市后才可以运用。塔和建筑物需设逐步大涨的防雷接地装置。

塔吊起重机尽量配置“三险五限”机器设备。如果是“生病”,则无法执行这类操作过程,也无法开展早已推行日常维护保养。严禁过重行车安全。东西时,宜选用含有模板和建筑钢材的货箱或捆扎物。为了能够防止坠落受伤,不能瞄准吊起。

所有机器设备操作人员尽量有着操作证,要不然不能入岗。此外,要实行定机、明确岗位职责担负实际操作管理制度。

钢管架由墙面支点。具体组装计划计划方案参考钢管架方案策划。

现场“四口”和“fiv”

暂时性木工室、油漆店等。配置安防监控设备,只有30/2。现场器材尽量专职人员维修保养,并在规定的时间内拆卸药品。消防标识、广告牌子等。尽量建在工地上的显眼位置。主厂房中的消防装置采用随主机结构大涨的高压水泵消防软管,用灭火器灭火预防火灾。

选定仓库和石料厂部位,仓库窗户严密,防盗器销尽量完备。原材料发放并锁住,仓库尽量建立严格要求计划方案。

仓库管理员要增强使命感,锲而不舍兢兢业业、入库单时认真办理备案、核查规章制度。

仓库电池检测理当建在室外,下班啦切断电源设置仓库门都理当开启。

宝贵实验室仪器须经专职人员储放,并认真履行接纳、租用、交接手续。

配电间、变压器室等。安装操作前,需设窗户,设置警卫管控,加强防范工作上,避免破坏和丢失。

值勤工具测试仪器由专职人员担负,下班啦再放入辅助软件,不得随意摆放。道具室的窗户尽量牢固,避免道具丢失。

积极实行现场出入管理制度,出入现场积极主动提供相关证明。

不断完善消防安全知识组织,开展消防安全知识。同总体规划、同检查、同部署、同归纳、同鉴定,在工地上建立暂时性义务消防安全知识组织。专职消防员要经常开展现场安全巡检,如有突发状况及时与有关部门联系。

严格执行现场防火制度,积极主动接受土建施工消防队员检查,焊前申办消防手续,派专人观火。看火的人一定有足够的安防监控设备。

此外,焊工要经常检查自动焊接机是否泄漏,防止燃烧性、发生爆炸事故等危害因素。风力在5级及以上时禁止使用用火。

施工中,消防管道、机械设备、设备等工程项目产生矛盾时,施工工作员不得擅自进行修改,并应当及时报告上级部门和建设方,审核批准后才可以变动。

公共服务设施的宿舍理当配置一定数量的灭火器材。严禁在宿舍里内内部战争,拉电灯泡等电气设备。现场基建项目消防设备和义务消防队,实行24小时消防值班管理制度。易燃性材料尽量标准化管理,进一步明确标志。消防栓附近严禁沉积机械设备材料和,确保安防监控设备道路通行。

各施工团的工具间和宿舍内不能存放汽油、车用汽油等易燃物品。

冬季的电暖炉供暖是被禁止的。

施工工作员必不可少严格执行现场消防制度和上级有关规定。

主、分部分项工程安全防范措施见前。重要工程措施和施工关键环节。

严禁赤脚和高跟皮鞋进入现场。高处作业严禁穿软底,穿钉子鞋和拖鞋。危险地带理当设置标示牌,夜间信号灯警告。

 11.2高空作业安全措施

1.严禁穿服装柔软、鞋底硬、钉子滑的鞋。

2.高空作业常见原材料应沉积平稳,常用工具放入电工工具包内,严禁前后左右抛掷、抛掷物品。

3遇到伤害施工安全性恶劣天气时,严禁户外高空作业和吊装。

4.无安全管理措施,严禁在一般固定不变预制构件上行走和工作。与地面接触过的高空作业宜选用通信设备,再由专业技术人员承担。

 第12章进度控制要求及施工进度网络计划

本项目计划施工期210天,时限要求迫不及待。要求提高施工技术标准、工艺流程相对式和人力资源分派。对各工种的密切配合材料和供应提出了很高的要求。为了能够按时、高质量开展好施工每日每日任务,特制订以下防范措施。

采用适宜本项目的三级网络控制施工期。一级互联网技术计划是整体进度计划(如图)。二级互联网技术最终做到一级大数据的要求。三级网络是每层结构的施工计划(将和施工进度计划一样),是二级互联网技术进展客户细分整个过程,在进度管理中起到重要作用。其中一、二级互联网技术由建筑工程设计责任者管理方案,三级网络由现场施工队和技术组担负,也建筑工程设计责任者备案。

最新项目施工队为每日运用直达运输工具的使用英超球队组制定详细的供应计划,同时提交施工队实行,确保现场管理到位,防止施工工作忙而乱。此外,在保证质量情况下,做好关键工艺流程,组织小流水段水流施工。尽量减少关键的网络路经时长项目在制订施工期限内开展建设目标的关键所在。

提高施工精英团队组织,努力创造工程项目施工专业化和电气自动化。公司施工部管控项目进度管理,以加快工程进度。

工程项目快速快速处理工程项目各类问题,及时改正不科学方面,对各学科施工精英团队实行品质与进度奖罚制度,重视管理系统和数字化管理;

施工韧性和技术实力由现场指挥部和睦,保证各施工队施工进度,在计划施工期限内开展。

每道工序施工前,人力资源一定要组织,提高材料上车的计划性和准确性。

提高规律性施工管理方案,确保在多雨季节前进行工程项目。将梅雨季节工程项目列入主体构造,显出“抢”字。个人行为主体应尽量分派24小时工作上。高温天气季节调整歇息日。高温天气季节施工会开早班夜班,分配好室内外工作时间。

 致谢

首先,要感谢我的指导老师,本文的写作直接得益于老师的悉心指点,从论文的选题到体系的安排,从观点推敲到字句斟酌,无不凝聚着老师的心血,真诚的感谢我尊敬的老师。

其次,也要感谢一直陪伴在身边的好朋友给我树立了榜样,更是在做人方面给予我潜移默化的积极影响,在此诚祝我的好朋友未来道路顺利光明!

最后感谢所有关心和帮助过我的亲朋好友,我会继续书写我的人生,创造更多的美丽!

参考文献

[1]郭建虎.某地铁工程停车场项目办公楼结构设计分析[J].建设科技,2022(13):87-89+92.

[2]胡子楠.基于中国传统园林理念的钢结构办公楼施工组织设计[J].上海纺织科技,2022,50(06):71.

[3]缪佳伟,傅媛.对城市办公楼建筑设计的探讨[J].房地产世界,2022(10):46-48.

[4]徐宗武,王新莹,钟岱容.AH理念下基于秩序逻辑的建筑形态生成——云南曲靖惠民银行办公楼施工组织设计实践[J].建筑技艺,2022,28(04):92-96.

[5]陈晓燕,高玉洁.淄川区某框架结构办公楼结构构件设计与计算[C]//.北京力学会第二十八届学术年会论文集(下).,2022:283-286.

[6]张国龙,李霄.山东某公司办公楼施工组织设计[C]//.北京力学会第二十八届学术年会论文集(下).,2022:480-481.

[7]刘存祥,曹博康.常州市机械制造公司办公楼施工组织设计[C]//.北京力学会第二十八届学术年会论文集(下).,2022:609-626.

[8]曹博康,刘存祥.建筑公司行政办公楼施工组织设计[C]//.北京力学会第二十八届学术年会论文集(上).,2022:676-684.

[9]王嘉祺.严寒地区高层办公楼被动式节能设计研究[D].吉林建筑大学,2021.

[10]毛凯,桂学文.数字赋能,适宜建构——武汉地铁徐家棚站综合配套与K15办公楼施工组织设计[J].当代建筑,2021(03):20-23.

[11]钱晓旭,彭阳,王子硕.基于BIM的某装配式办公楼施工组织设计应用[J].江西建材,2021(01):90-91.

[12]王兴义.某带斜柱框架-核心筒结构办公楼施工组织设计[J].建筑技术开发,2021,48(02):3-4.

[13]陈佳麟,赵欣杰.洛阳某学院行政办公楼施工组织设计[C]//.北京力学会第二十七届学术年会论文集.,2021:294-296.

[14]张凤祥,王通.珠海市审计局办公楼施工组织设计[C]//.北京力学会第二十七届学术年会论文集.,2021:508-510.

成都市高新区XXXX办公楼施工组织设计

成都市高新区政府办公楼施工组织设计

价格 ¥9.90 发布时间 2024年4月8日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/208602.html,

Like (0)
1158的头像1158编辑
Previous 2024年4月5日
Next 2024年4月8日

相关推荐

My title page contents
