摘要:本毕业设计论文为成都成都温江办公大楼工程进行相应工程量计算及其施工组织设计。本工程总建筑面积为7424m2,混凝土结构框架剪力墙。此次设计方案内容主要分施工组织设计,对该工程开展施工组织设计,按照本工程的特点和施工条件有效区划施工段以确定工程施工流入,挑选科学合理的工程施工方案,依据测算科学安排堆放场部位及其人力网络资源应用,使人力、物力与资源做到最佳配制,创造更多的经济收益。
关键词:施工图;预算;成都温江XX办公楼;工程;施工组织设计
第1章工程概况及施工条件
1.1建筑设计概况
本工程建筑总长80.24米,宽21.84米,总建筑面积约为7424平米;楼高别墅地下室4.2米,一层、二层、三层、七层3.9米。
过厅、休息室、楼梯口、过道为天然大理石楼板,通用性试验室、设备间、储藏室为铺地面瓷砖楼板,洗手间为铺地面瓷砖防潮楼板;房间内一般墙面刷乳胶漆建筑涂料,卫生间墙面采用瓷砖墙面;墙体用喷漆墙面文化艺术石板面做装饰;门采用一般实木门,窗采用铝合金门窗,并设有建筑幕墙;平屋面砂浆找平层上做80mm厚憎水性膨胀珍珠岩板块隔热层,1:8混凝土膨胀珍珠岩板找坡砂浆找平后用SBS聚合物改性沥青防水卷材座地面防水,隔热保温采用80mm厚憎水性膨胀珍珠岩板块隔热层。
1.2工程概况
1.2.1工程概况
本项目为成都成都温江办公大楼工程项目的试验楼A楼基本建设施工,占地面积约为7424平米,在其中构造的右下边为一别墅地下室,配有架空层,一层至四层为标准实验、办公场所,五层为储藏室。
1.2.2结构设计概况
结构特征与钢筋混凝土带形基本上结合,地下部分具备剪力墙、基础垫层;砌体及卫生间1.8米以下墙壁用M5砂浆砌MU10KP1粘土多孔砖,内墙及卫生间1.8米左右用M5砂浆砌B06加气混凝土砌块;一般屋面采用预制构件SP板,卫生间、阳台、楼梯间采用预制构件。新项目阻燃等级为二级,耐用性级别为二级,防水级别为级;构造抗震等级抗震设计等级:抗震设计等级为乙级建筑,抗震抗压强度为6度,工程建筑抗震级别为3级。
1.2.3自然条件
1)风频:夏天主导风向东南方,冬天大西北;
2)多雨季节施工起始时间:7月1日—8月31日;
3)冬天施工起始时间:12月5日—第二年3月5日。
1.2.4地质条件
1)地质构造简述)土属于非粘性土,房屋建筑占地面积为类,地耐力为160KN/m2,设计地震灾害加速度为0.05g,制订第二组地震灾害归类;
2)地质结构介绍:地下水对混凝土结构耐腐蚀,以往地下最高水位0.5米,起升2.0米。施工条件
(1)道路运输:本项目坐落于市区,地理位置优越。
(2)预算定额的选中:民用型建筑工程统一劳动定额,山东省建设工程综合性工程定额。
)3)结构件预制构件及供货)全部预制件构件都由构件厂加工生产并运送至当场;铝门窗由厂家生产制造,运到工地上的混凝土、建筑钢材及大宗材料由工程项目按照计划购置。
(4)人力资本供货状况:专业技术人员和普通职工可以满足施工标准。
)5)技术设备状况)施工企业设备齐全完善,能够满足施工标准。
)6)当场水、电、实时路况:周边有下水管道网和供电系统设备,可以用,商业用地内路面可以从城市主干路基本建设至施工工地。
1.3工程施工特点分析
(1)道路运输:本项目在城区,地理位置优越。
(2)预算定额采用:工业建筑安装工程项目统一劳动定额,山东省建设工程综合性工程定额。
(3)结构件预制构件及供货:所有预制件构件由构件厂加工生产制造并运送去现场;铝门窗由加工厂生产制造并运送至现场;混凝土、建筑钢材及大宗材料由工程项目按照计划承担购置。
(4)人力资本供货状况:技术工和操作工都可达到施工规定。
(5)技术装备状况:施工公司设备齐全完善,可以合乎施工要求。
(6)当场水、电、实时路况)周围有下水管道网和供配电系统机器设备,可以用,当场区域范围路面能从城市主干道检修到施工当场。
第2章施工现场平面布置
2.1施工总平面布置的原则
保证施工当场交通出行不拥挤,工作材料充裕,尽量减少附加运送,避免影响其它工作。
事先整体规划每一个建筑材料的需要:当不同类型的办公场所坐落于不同类型的办公场所时,除开公司办公室、餐厅睡眠区、洗手间各种材料外,还要依据施工必须别的临设。
依据起重设备梁的较大半经,查验科学合理一部分里的起重设备部位及其振动和终止起重设备保障的缘故。
施工建筑物应放置于梁塔上,并结合材料遍布开展布局,使施工当场不耽误道路。
安装消防灭火器、消防栓,不符防火安全和设计要点。
2.2施工总平面布置考虑因素
依据项目的特点和现场情况,为确保地区文明安全施工,编写项目总体规划:
1、立柱式加工机:将主体和石膏层分不一样水准安装。以这样的项目为例子。我们将要自行式塔吊起重机安装在基座材料结构的重要一部分,并且在房顶重合时把它拆卸。防潮艺术装饰。
2、通向施工现场道路
通向施工现场道路务必得到有效的维护。它将来部位对应于URL。道路总宽5.5米,夯实,遮盖310米碎石子和软岩,夯实和205厚C30混泥土。假如道路毁坏,需及时修补。
3、原材料
圆钢、配方和钻石在施工当场加工,而圆钢加工房、秘方加工房和搅拌器即在当场安装。
4、安装材质库
扭距预估放置于竖直传输带边上的开放部位,开放地区坐落于传输带主梁。难题务必及时解决并达成一致。
5、临时性机器设备房屋
在一楼机构一个办公室空间及其一间卧房和餐厅(详尽的平面设计图)。
6、环境保护
排污沟坐落于房屋建筑周边,污水处理站一般存放专门设计的蓄水池中。工程项目的施工渣与废弃物一起摆放在特定地区。
7、临时性水电工程
生产活动全是饮用水。为避免渗水危害施工进度,每一个水利枢纽的水库蓄水总面积不应小于15 m 3。施工当场安装供电系统室,安装配电柜。摆放原材料混合在一起地区,加工钢筋的地区,加工成分的区域塔吊起重机。

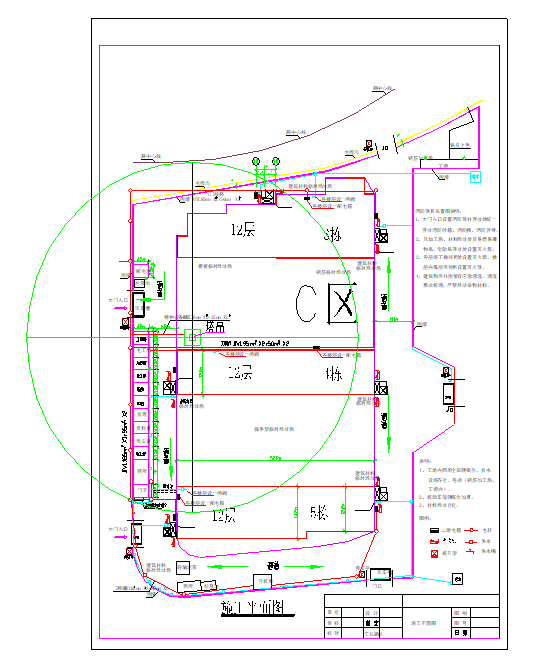

详见施工总平面布置图:

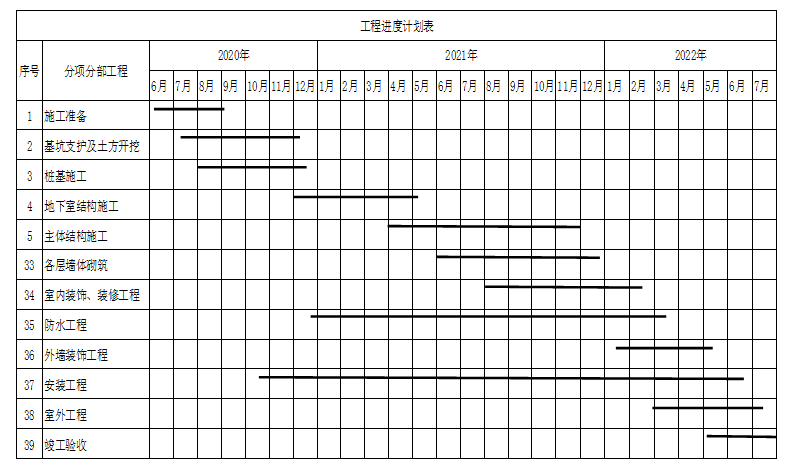

2.3施工进度横道图
第3章施工方案的选择
3.1工程施工顺序、流水施工段的划分及施工流向
3.1.1分部工程划分及顺序
本项目为一般框剪结构,分部分项系统分区及次序为:地基工程主体工程项目工程建筑主体及里外室内装潢水电工程装饰设计。为按期竣工并且在冬天来临时进行屋顶防水及室外装饰工程项目,基本上及主体工程项目实行流水施工,各装饰设计新项目垂直面开展钢筋连接流水施工;关键性的里外涂刮腻子、方坯层工程等总体分派依照自上而下的顺序进行。主体施工时,由木工、工程建筑建筑钢筋工、混凝土工、架工等构成混和作业队,由下而上流水施工;工程建筑主体、外装修设计、室外工程的另一项步骤全部由混凝土工、抹灰工、粉刷工、防水工各自构成技术专业工作队员施工;室内装修设计施工时,抹灰工、木工、漆工各自构成技术专业工作中团队,逐级开展腻子粉、整体面层、智能厨卫、涂刷自上而下的按段流水施工;设备安装分别以水电工、电焊工构成技术专业工作队员施工。
3.1.2流水施工段的划分及施工起点流向
1)依据楼房的特点和尺寸,开展流水段有效区划,尽量实现匀称流水;每一个流水段均会被建筑塔吊所覆盖,有利于原材料综合脚手架的部门、计划和生产调度;依据流水段区划材料结构施工进度计划,开展人、机、料有效资金投入和配置,及其当场场地科学安排。各道工艺过程在安排一下要紧密联系,严格按照施工进度计划表和施工流水节奏开展,完成等节奏的平衡流水。
2)地基工程:地基工程包含机械设备挖土方、基础垫层、捆扎基础钢筋、架体基础模板、浇制基本混泥土、电动式夯回填土等施工全过程,自东向西机构施工。分配捆扎基础钢筋、架体基础模板、浇制基本混泥土三个施工全过程为流水施工,
3)主体工程项目:别墅地下室和高层各为一个施工段,一层至四层各层分三个施工段施工,总共十四个施工段;自西向东,由下而上机构三个施工队组开展施工,保证建筑工程模板无间断流水施工。
4)平屋面:应依据屋面的设计要点逐级开展。做屋面找坡隔热保温→隔热层上地面找平→屋顶防水层。不区分施工段,总体一次施工。
5)内装修:充分考虑外墙施工不适合在冬天施工,所以先开展房屋装修。为更好的确保屋顶防水及房屋装修的品质,降低各工种实际操作相互之间交叉式,便捷楼房清除,采用自上而下的施工次序及其水准下行的施工流入,从东向西流水施工。
6)外装修:为确保工程质量及其有利于脚手架的拆卸,选用自上而下的施工次序及其水准下行的施工流入,一层一段。
3.2脚手架的选择
本项目选用全封闭式单双排无缝钢管外脚手架及满堂红脚手架,采用安全网竖直封闭式。
3.2.1全封闭式单双排无缝钢管外脚手架
(1)架设原材料:φ48无缝钢管、脚手架扣件、无缝钢管底座、竹脚手架(作脚手架)、密目式安全网、细铁丝等。
(2)架设要求)立杆间距1.5m,架宽1.1m,大横杆间距1.8m,小横杆间距0.85m,里立杆离墙约0.25m。落地式脚手架路基工程务必硬铺底,每条立杆下务必组装基座,用铲运车支撑点;脚手架应当与主体构造竖向相对式联接5.4米,横着相对式联接约4.5米;工作层务必所有铺架时,下二步继续维持一层脚手架(别的每过五步储存一层);在脚手架外设定剪刀撑。剪刀撑在脚手架两侧各45十字布局,无缝隙、无阻拦,立式与剪刀撑固定不动;外拐角两边务必组装刀盘,与地面的夹角以45~60是最佳;外边布满了密目式安全网,操作过程楼底下布满了二根水平安全网;脚手架四周设定2个防护棚,棚外外伸4~6米,确保人与车行车安全性。
3.2.2室内满堂教脚手架
(1)施工生产流程:检视材料零配件→精准定位、设定基座→立杆→横杠→铺脚板片→拆脚手片、脚手架
(2)搭建要求:立杆间距不可小于1.80m,大横杆间距不可小于1.8m,小横杆间距不可小于1.5m。铁架子四角务必设抛架,正中间每4排立杆设剪刀架;一直到顶。刀切斜杠和地面成45-60夹角,最下边斜杠与立杆连接点距离地面不能超过500mm。刀切钢筋连接将一个斜线与托架联接,另一个斜线与横杆联接放进钢管扣件卡牢。刀切钢管的接长触点,禁用对接扣件。应用钢筋连接方法钢筋搭接长度不应超过400mm,并且用二根转动钢管扣件坚固固定不动。铁架子前端的边框必须安装两条维护体栏和18cm的高品质脚掌;上料口的四个角也要设定安全护栏。护栏高度是1.2m。
3.2.3脚手架搭拆安全注意事项
1)操作人员执证上岗,有专门统一指挥。
2)拆卸时对工作中人员进行安全和安全保卫安全技术交底。
3)工作上务必严格遵守施工工地各种各样管理制度。
4)操作人员务必戴上工帽、安全带等安全器材,才能进入现场作业。
5)高处组装拆卸时,严禁物件向下、往外爆出,搞好脚手架扣件、螺钉、无缝管、机器设备等东西坠落的预防措施。拆卸钢管脚手架时,不可以把垃圾向下乱扔。
6)操作人员应当按照悬挑脚手架标准及施工进度计划计划方案架设。

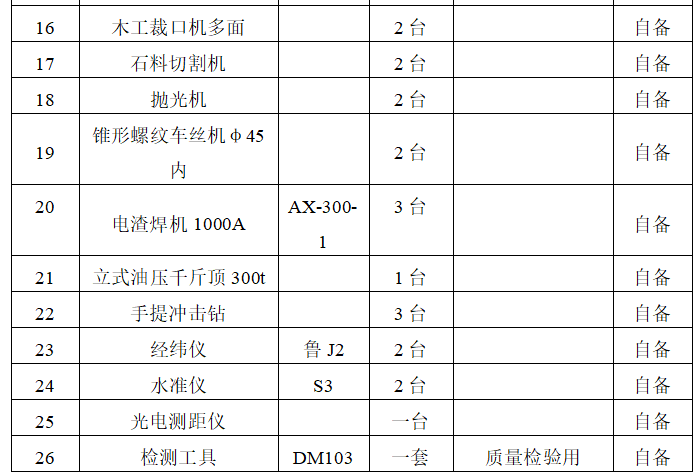

3.3选择施工机械
(1)依据本项目较大高度为22.9m和六层构造的特性,垂直运输机械采用抬升式建筑塔吊一台,较大运送高度50米,建筑塔吊肱骨长35m,较大起重量为3t,最少起重量为1.5t;
(2)为了能依据施工过程中混合砂浆需求量、浇制速率、拌和方式、运送管控规章制度选择适合自己的砂浆搅拌设备,本项目选用1台200L/h的立式搅拌机。
(3)依据混凝土浇筑标准规章制度、构造部位、混凝土浇筑数量,选用5台插入式振捣器,主要用于梁、柱混凝土振捣;两部桌面式混凝土振动棒主要用于浇灌混凝土板楼梯的平板振动器。
3.4混凝土施工方法
3.4.1模板的选择及支撑方案
模板全部采用10厚工程建筑模板,模板支点和工程加固系统采用50100建筑木方、48(=3.5)钢管、钢管支撑点、12和14止水螺杆等;全部模板在现场进行生产制造;因为上部结构变换具备双层相似度,模板制做为定型模板,有益于模板由下一层流动资金到上方施工层时直接用
1)柱架构重要(由施工队伍弹出来柱平面设计图地区手稿接线头,明确柱平面设计图部位。立模板,指向垂直角度,扭紧。立柱式架构工程加固选用钢管主筋,钢管箍筋间距450mm,正方形柱在一个平面上每异径三通设定二根止水螺杆,正方形柱和异形柱止水螺杆蜿蜒曲折间隔保持在450mm上下。
2)楼面板、梁模板模板支撑施工标准(测绘员明确操作线、建筑标高,弹出来各预制构件高中立体几何尺寸线。在钢管和钢管的加持下搭建模板模板支撑体系,支撑蜿蜒曲折以700mm间距上下移动。梁、板模板架设,梁截面高度超出600mm,梁加止水螺杆,间隔500mm;查验模板模板支撑体系是否牢固,模板建筑标高和外型规格型号、彼此部位正确与否。
3)模板安装要求)模板表面应工整,接缝处坚固,不可跑胶。模板流动资金使用中,理应全部清理、查验。与混凝土接触面务必涂膜剂。跨度超出4米长,若合乎,模板应挪动,挪动高度为总长跨度的2/1000;跨度超出3米悬挑构件在模板支撑点时要起边,涨缩高度为悬挑构件跨度的1/200。
4)疑难问题)模板固定埋件、预留洞口、预埋件钢管不容忽视。拼装一定要牢固,部位要正确。
5)拆除模板
a.非承载模板(如侧模板),应确保混凝土的强度不至于因其表面和边角脱模板而毁坏时,可拆除。
b.承载力模板仅有在和构造相同的情况下保养的试速合乎下列要求时即可拆除:
拆除框架柱等预制件构件前混泥土需要达到抗压强度。
当板跨2m时,在设计抗压强度做到50%以前不可以出模;
2m板低于6m时,在设计抗压强度做到75%前不可以出模;
当梁跨度6m时,在设计抗压强度做到75%以前不可以出模;
梁、板跨6m时,在设计抗压强度做到100%前不可以拆板;
框架柱预制件构件在设计抗压强度做到100%前不可以出模。
c.出模次序为本拆下来下支,后拆下来先支,先拆非承载模板,后拆下来承重模板。
d.拆除框剪结构模板顺序为柱模板,其次为楼房木质地板、梁侧模板,最终为梁。拆除大跨度基础梁支撑点时,从跨度中开始,各自向两侧拆除。
e.楼层板作为支撑拆除应按下列规范:顶层楼板浇筑水泥时,下一层模板支撑点不可以拆除。并且下一层的楼层板支撑点只有拆除一部分。跨度4米及4米以上基础梁应储存支撑点。
f.拆板时,不要用手太大,拆下来的木料一定要运出、整理。
3.4.2混凝土的浇筑方案
1)前期准备工作:制订工程施工方案,机器提前准备,确保水电工程的供应,必须掌握气温时节的变化情况,查验模板、建筑钢筋、预留洞等检验和隐敝新项目。查验安全设备、人力资本配置是不是稳妥,能不能达到浇制速度规定。

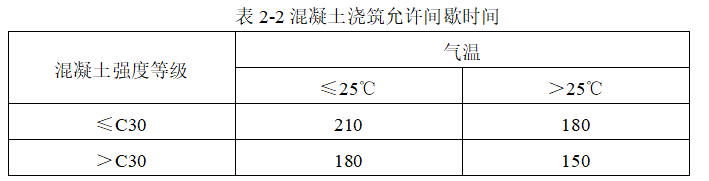

2)浇制间歇时间:
3)浇筑时要注意的几点:
浇筑环节中,应实际操作混凝土的均匀度和坚固性,混凝土拌和物运往浇筑地址后立即浇筑。
吊口降下来混凝土的权力相对高度不能超过2m。浇筑相对高度如高于3m时,采用串刺对策。
在浇筑阶段,应经常观查模版、橡胶支座、建筑钢筋、埋件、预留洞口状况,发觉变型、挪动,暂时停止浇筑,立即采取有力措施,修补,防止已浇筑混凝土凝结前损伤
本项目为浇筑双层钢筋混凝土框架剪力墙,最先区划施工层和施工作业面,各层三段,各层立柱混凝土应一次浇筑结束,施工作业面里的每行立柱应当由性格外向内对称性顺序浇筑。沉降缝应建在承重梁下面,待绑扎楼层板梁钢筋时,在立柱与楼层板梁相接处绑一圈钢丝网片,防止不一样型号混凝土相互之间注入,钢丝网片总宽为主导梁底部到楼层板外沿,或不绑钢丝网片,在楼层板梁和柱纵相接处,围住立柱插一圈钢筋头,同样也可以具有阻拦不一样型号混凝土相互之间注入,柱筋长度同上面所提到的钢丝网片一样。在浇筑立柱与楼层板梁相交处时,绝对不会容许低标号、一般混凝土注入高标号、抗渗等级混凝土中。
本结构的梁宽均低于一米,因此梁、板混凝土与此同时浇筑,从一端开始向前推进。
3.4.3混凝土的搅拌运输制度
1)混凝土搅拌操纵
保证大体积混凝土工程施工质量节省了有益于地泵送混凝土建筑施工的原料,节省了施工工期降低了空气污染,工地施工安全了文明行为。
混凝土车载泵被运往施工工地,在运输环节中持续拌和混凝土以避免最后凝结。
多雨季节,立即查验沙石水分含量,随时调整用水量及粗骨料使用量操纵混凝土塌落度。混凝土搅拌完成后,通过一个连体衣流沟直接进HB60C泵内,通过管道密切配合,吊在工程塔上把混凝土运输指定位置,开展混凝土浇筑。终归是木地板泵,因此混凝土的塌落度维持在182cm的范围内(外冲)。塌落度开始后马上进行检测,施工过程中一小时精确测量4次,与此同时认真检查。
混凝土运输管控规章制度
场地内混凝土运输、地面水准运输采用路面地泵混凝土,综合脚手架采用塔吊起重机装运输。断电、地泵常见故障、浇筑间隔长时间,应用汽车泵做为预埋工业设备。混凝土地泵混凝土前,管道应采用混合砂浆或水泥砂浆湿化。针对地泵,务必连续操作。中断时间太长,会出现混凝土分阶段分开的状况。先消除管道中的混凝土,地泵完成后应该马上将管道冲洗整洁。
3.4.4施工缝施工
1)沉缝设定处(柱留至大部分部、梁底,与板联接总体大截面梁留至板底部下20~30mm,单向板留至与板长边垂直全部地区。主次梁所属的密肋楼盖应沿框架柱方向浇筑楼板混泥土,沉降缝留后梁超越正中间1/3范围之内。沉降缝表面与梁线应表面竖直,不可留斜槎。沉降缝最好用实木板或不锈钢线紧紧固定不动。
2)施工工序:开工前,安排人员将沉降缝处混凝土清洗干净并把表层坐浆。为确保沉降缝的拼缝品质,按设计要点在混凝土中掺FS复合性微膨胀剂,其摄入量为12%,在浇筑成型后,可得到0.5-1.2N/mm的自应力,赔偿后沉降缝的收拢。
留意,浇筑环境温度不宜超过35度,浇筑空隙不能超过2h,针对接口处应细心振捣力度,而求密实度。终凝后,既开展保养,其保养不能低于7天。
3.4.5混凝土的养护制度
降低混凝土砌块砖里外温度,缓解减温速率,降低砌块砖自管束应力和混凝土抗拉强度,完成承担外管束应力时的抗裂纤维水准对混凝土的养护尤为重要。
混凝土浇筑后,应及时保养。混凝土表层收面后,先往混凝土表层遮盖一层塑料膜,之后在塑料膜上遮盖一层阻燃性草苫,温度比较高气温,可以进行无间断浇灌保养,浇灌频次理应能维持混凝土处在潮湿情况,混凝土的养护自来水应当与拌和自来水同样,保养全过程设专业人员负责。
混凝土的洒水保养时长,用轻质混凝土、一般硅酸盐水泥或粉煤灰硅酸盐水泥拌和的混凝土,不能低于7天;应用终凝外加剂,或对抗渗标准化的混凝土,不能低于14天。
用以检测混凝土结构质量的试快,务必按要求抽样、制做、保养和水压试验。
3.5钢筋工程
3.5.1钢筋的加工
钢筋加工包含矫直、防锈处理、断开、接长、弯折等相关工作。
1)钢筋矫直:应用钢筋钢筋调直机对φ6、φ8、φ10盘圆开展矫直,质量标准:钢筋应竖直,无部分坎坷。
2)钢筋断开:依据设计图编写钢筋下料表,按住料表并充分考虑当场原材料长短,同规格型号钢筋长度组合断开开料,从而减少短头,减少消耗。断料次序为本长料,后短料。
开料时要在作业台子上标明规格刻度并设置操纵断料规格的挡片。同时避免用短尺量长料,以避免量料后产生总计偏差。
激光切割环节中,若发现钢筋有裂痕、缩松等都需要切除时,若发现一部分强度与该钢筋进出非常大,需及时表现为专业技术,调查情况,并依据检验结果明确处理办法。
产品质量标准:切筋断裂面不能有椭圆型或涨缩。
钢筋长短应尽可能精确,误差范围10mm。
3.5.2钢筋制作
钢筋制作应按照柱、梁、板顺序进行,先纵向构造,后水平结构。应用钢筋弯箍机开展制做。
级钢筋尾端搭1800弯勾,其弯孔径d2.5d(d为钢筋孔径),竖向一部分长短3d;级钢筋尾端务必弯曲900或1350时,弯曲孔径D4d,竖向一部分长短按设计。弯起钢筋正中间位置弯曲处的弯折孔径D≥5d。
钢筋弯折前,按住料表在作业平台上划线标识出弯折点位置,画线时要注意依据弯折视角扣减弯折调整值。
质量标准:①钢筋样子恰当,在平面内并没有涨缩高低不平状况;钢筋尾端起重吊钩的静空孔径不低于钢筋直径2.5倍;钢筋的弯曲点不能出现缝隙。对级钢筋不可过多弯曲之后再弯回;钢筋弯曲成型后误差范围为:总长10mm,受弯钢筋弯点误差20mm,受弯钢筋弯曲绝对高度5mm,主筋直径5mm。
3.5.3钢筋的连接
1)柱纵向钢筋各层连接头一次。孔径大于等于18mm的柱、墙纵向钢筋采用钢筋焊接联接,孔径低于18mm的柱、墙纵向钢筋采用套筒规格锥型法兰连接。
2)梁等横着钢筋每9米连接头一次。孔径大于等于18mm的梁等横着钢筋采用钢筋焊接联接,孔径低于18mm的采用套筒规格锥型法兰连接。
3)基础底板钢筋、剪力墙、墙里暗柱、框架柱体纵向钢筋其接由部位应避开较大承受力位置。梁、板底端钢筋应确保在跨中钢筋搭接或联接,上端钢筋应确保在跨中联接。地下室的基础底板钢筋连接头部位:上端钢筋应确保在跨中联接,底端钢筋应确保在橡胶支座处联接,套筒规格挤压加工连接头总数在同一横截面内要不得超过50%,搭接接头在规定锚固长度任一区间内,有接头钢筋总面积不得超过钢筋占地面积的25%。
3.5.4钢筋的绑扎
钢筋的绑扎次序同制做,亦按柱、墙、梁、板顺序进行。
1)柱钢筋绑扎)绑扎前依据混凝土板表层弹出的预制件构件500mm线,开展绑扎钢筋对合,确认无误后,依据设计点种类、产品规格、间距展开绑扎钢筋、绑扎钢筋。为了确保绑扎间距精确,墙面水平筋可先往两边两面纵筋上加一点;箍筋以在2个对角梁的纵筋上打理,并依据点融合遍布展开绑扎。钢筋接头顶部:受荷部同一截面的连接头不能超过50%,受弯部同一横截面不能超过25%。
柱箍筋数据库加密,数据库加密绝对高度为《03G101—1规范》,柱箍筋均是密闭式箍筋,起重吊钩与四角纵向钢筋钢筋搭接设定,箍筋的角与纵向钢筋交界点均务必绑扎坚固。梁端柱箍筋设定正常的,构造柱筋时,最好是将梁底筋里的柱箍筋挂钩挪到梁裙楼筋下,待弯梁筋构造柱完成后,将退出的箍筋恢复原位绑扎。梁的钢筋放置在柱竖直钢筋的背面。
混泥土保护层:柱选用左右钢筋焊接方式,墙在两层钢筋网中间,交叠式错开电焊焊接间距1m的10mm钢筋立杆,两边漏水规格型号与保护层同样,在固定不变钢筋网间距的前提下预埋保护层。抵抗渗入级别规范墙面在钢筋网两边绑扎混合砂浆垫块,实际操作保护层。
2)梁、板钢筋绑扎)先绑扎梁筋,按施工图纸和规范和标准算出每跨梁需要箍筋数量,用柱架设成梁横剖面。放置箍筋时,需要注意弯折房子方位。请尽快上下错开遍及。梁的梁主筋从一端开始一根根交叉式放置。交叉时一定要注意钢筋和箍筋位置。技术交底提前准备之后,先把各跨内两边箍筋和梁梁梁主筋绑扎往下,然后按照施工图纸所规定的箍筋间距在架立筋上拿笔划一点,用些放置绑扎箍筋。绑扎完成后,在筋底间距1m处绑扎200mm长钢筋短头(直径和保护层),保证混泥土钢筋防护层。
梁筋在绑扎阶段应注意以下几个方面。
如果没有特殊说明,框架柱钢筋应放置承重墙钢筋之上。
梁箍筋间距应精确,加密区规格型号应严格执行设计与规范和标准。
剪力墙交界处的框架柱箍筋避免少装,施工过程中关键查验。
梁内非预应力钢筋钢筋绑扎结束后,开展预应力钢筋钢筋插进工程施工,并遴选专业团队工程施工。
充分考虑热轧带钢设计直径小,特别是负弯矩筋多,人一踩就出现了弯折,给半成品加工加工维护保养增强了很大的难度系数。为了能立即追上施工期,梁筋绑扎时各服务设施的技术人员交叉式展开,但一般是交叉施工,因为建筑施工表层职工繁杂,钢筋破坏变形在所难免,比较严重。为了能保质保量,在板负弯矩筋两侧各设一根12通长钢筋取代6构造筋,选用粗钢筋的弯曲刚度确保板负弯矩筋位置,保证现浇楼板的钢筋绑扎品质。
浇灌混凝土时搭建人行道,管路搭建在预制件构件钢筋马凳上,无法直接放置在现浇楼板钢筋上,防止管路震动造成钢筋挪动。混凝土工务必走人行道,严禁踩踏钢筋,安全出口在浇制的前提下拆卸。
3.5.5钢筋成品堆放
生产加工制作好的箍筋、承受力钢筋等按不同规格、不同品种各自堆积,搞好制成品应用位置序号及标志。
3.6砌筑工程
砌体需在主体主体结构施工结束后,自上而下逐级砌墙,也将砌体砌墙至梁,基础梁周边砌体砌至板,基础梁周边后,需待填充墙沉实后用斜砌法把下边填充墙与上端板梁间以砌块砖逐块敲紧填冲,框架柱顶采用干强制混凝土填冲。
3.6.1填充墙砌体施工工艺及要求
砖面解决(最底层浮浆的尘土请清扫干净,浇灌潮湿。
精确测量放射线:释放出来各层线、墙壁控线和铝门窗孔眼控线。
墙壁张拉焦虑不安筋:挑选化学植筋方式铺装焦虑不安筋。焦虑不安肌需要通过冷拔实验。
构造柱(将构造柱绑扎钢筋后砌墙;砌墙在填墙环节中每过500mm高张拉一层建筑钢筋,在其中一头在构造柱里的工程建筑钢筋箍筋中低于120;添充墙垒马牙槎,马牙槎必须使用先进先出的形式,砌到顶部,假如及时,务必制做退马牙槎;填充墙务必维护维修5多天才可以捣破立柱和承重梁。混砂前应先构造柱下方和马牙槎砖里的灰尘和脏物清理干净,用饮用水冲干净,随后立模板捣土。
立金属棒,施工放线(依据砌墙墙壁长短,对于相对高度研发磨具,摆在出门、窗及孔部位。

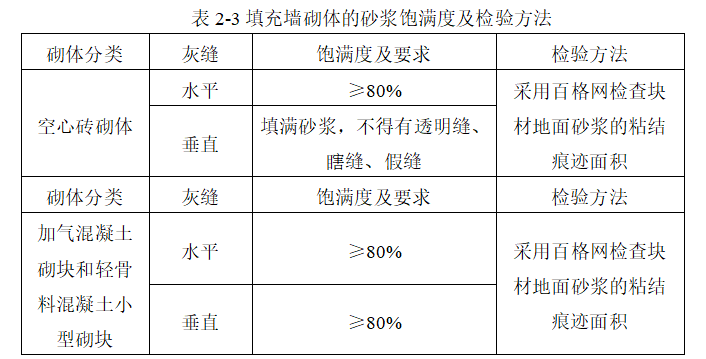

砌石板(砌石板务必里外钢筋连接、上下全线贯通、墙底竖直、混合砂浆圆弧(填充墙水泥砂浆添充度和检测方式见表2-3)。除构造柱与墙脚相接处外,应与此同时砌墙,无靠谱对策严禁内外墙工程施工。切砖时,留室内楼梯槎,左右吊顶,柱两边留大马牙槎,沿柱每500 mm设26根建筑钢筋,两边墙里1000 mm,柱长投身基本上混泥土,柱顶(填充墙构造水泥砂浆添充度和检测方式详数据图表2-3)。
3.6.2安全措施
①砌墙一层以上交叉施工通道时,要架设防护棚或安全防护网
②楼板堆积砌块砖时禁止超额,严禁投掷和碰撞楼层板,堆积相对高度不能超过五皮。钢管脚手架上堆灰量不可超出范围的承载力,同一块脚手架里的作业人员不应超过2人。
③墙体填缝时,钢管脚手架的梯子要不得少于3块,安全防护网和防护栏要保持详细合理。
④遇有大风雨,对抗压强度为满足要求,稳定性差的填充墙务必增设临时支撑维护。
3.7屋面及防水工程
屋面结构层为浇筑钢筋混凝土板,坡度系数为2%,下铺30mm厚SBC板隔热层1:8混凝土膨胀珍珠岩板找坡(超薄处为30mm)。20mm厚1:3混合砂浆找平层。平屋面防水选用3mm粗厚聚合物沥青混凝土防水卷材,单面铺装。
本项目选用热熔法开展卷材铺装,使用滚漆法制冷油工程施工。防潮
施工工序:材料进场查验排汽道设置找平层水分含量测量节点密闭性处理涂冷底子油附加层卷材黏贴卷材收边固定不变和密闭性。
3.7.1主要技术措施
1)在楼板层有孔眼或管道尺寸超出30mm前提下做30mm—50mm豆石混凝土找平层;
2)用30mm粗厚SBC隔热材料1:8混泥土膨胀珍珠岩板找坡(薄处30mm),用20厚砂浆地面找平;
3)1:8用混泥土膨胀珍珠岩板找坡(消除底层,消除高于屋面的混泥土渣,防止造成找坡的有效厚度。绝对标高,贴填筋,工程图纸为双重坡,开工前找坡测量放线;
4)施工过程中必须做到厚度匀称,用刮板地坪找平,随后迟缓基础打桩,严苛校对压实度;
5)找平层选用1:2.5砂浆(厚20)容积混凝土配比;
6)铺装找平层前,先把下一层表面清洗干净;找平层与表明屋面结构的相接处和拐角处均应是原圆弧状,且工整平稳;找铺时,必须要先刷一遍混和砂浆,水泥浆比重为1:0.4~0.5,且每刷铺一次;批腻子找平层在半空中空出2020宽格珊缝(6m6m),用除脂膏堵缝;砂浆装饰层务必处在表面光滑、集光、夯实、无起沙、削皮、储水的情况;
7)水落口解决:水落口需建在绝对标高最低处,水落口周边500mm半经中地面找平倾斜度应是5%。在屋面落水口与找平层相接处务必留出宽20mm、深20mm的凹模槽,槽体用SBS沥青混凝土弹力密实度,封膏填密,基上做SBS附加层;
8)屋顶排水连接点解决)本项目闺女墙壁在离地面防水上表面250mm处留出凹模槽,卷材地面防水顶端压进凹模槽体,每过900mm用水泥固定不动一次,随后用干硬性混凝土填方凹模槽夯实,表面用砂浆刮平。
3.7.2防水层施工操作要点
1)卷材铺装方向)本工程建筑主体斜坡为2%,且屋子里无比较大震动伤害,选用垂直面平屋面铺装方法,其接缝应沿水流量方向用钢筋连接。
2)卷材接缝全宽)卷材防水层选用热熔法施工,长边及长边接缝全宽各自不低于150mm、100mm。为确保接缝的全宽,可先往抹灰层上弹出来粉丝们,开展卷材试铺,次序适宜可公布铺装。
3)把握卷材热溶胶提温水准,卷材底端热溶胶升温不全面,卷材与基层粘接不稳;升温过多易造成卷材烧蚀、坯体衰老、热溶胶焦化变脆,比较严重减少防水层品质。因而,规范烧烤时,必须把卷材底部和基层一起匀称升温,使支管沿卷材边上迟缓往复式。移速适宜,在电磁线圈总宽内加热温度匀称,直到胶体溶液融解程斌黑色,可以从电磁线圈变松前要辊贴。
4)滚桶排汽管)遇热完用滚桶模压成型,排出来卷材中的汽体,贴牢,使表面平整、无褶子。
5)接缝工程施工)开展堵缝前,最先消除下一个卷材的布表层,用高压水枪开展烧融。切记不能烫伤接缝处的电磁线圈。黏贴接缝电磁线圈时,电磁线圈底部热溶胶融解变为发光深灰色灰黑色后就可以黏贴。然后再进行模压成型,直到热溶胶外溢,密封者用铲刀将受热溢出的热溶胶刮平,沿途严实密闭式。全部卷材防水层黏贴结束后,应在每一个接缝处要SBS沥青混合料弹性丙烯酸涂料粉刷封装形式10mm宽。
6)处理节点)卷材黏贴开始前,解决进水管、屋顶排水、出屋面管道等区域的防水开展分层次。铺连结点区域的卷材时,依据连结点部位状况、创口严实封装形式。
7)抹冷底子油)抹灰层经检测确定已干透,铺卷材前需在抹灰层上抹冷底子油。凉的油用长柄滚筒刷擦抹。务必匀称擦抹,不必渗水。凉的油挥发干透,能够铺卷材防水层。在隔离层下铺塑料膜,或晒沥清毡。防水细石混凝土防护工程项目结束后,浇制C20防水细石混凝土40mm厚。将间隙切分为6m6m,置入日霜。
8)安全文明施工)平屋顶防水层建筑施工结束,不得在防水层上开洞、开洞,在防水层内拌入混合砂浆或者进行别的加工工艺工作。对墙面一定要进行一点加工工艺作业,处理卷材防水层要采取有目的性的保障体系,竣工后告之防水专业施工队开展安全大检查,发觉防水层有损害,立即组织修复。
3.7.3安全注意事项
1)热融接所使用的火焰电加热装置应认真仔细,不可阻塞支管;
2)平屋面施工,应设对应的消防设备,以便应急运用;
3)防水卷材、储油罐等沉积物应远离火源,库房必须做好消防安全值勤预防措施;
4)热轧带钢卷了解侧刨职工应配戴手套等防护用品,防止烫伤;
5)燃气炉运用恰当。
第4章施工进度计划

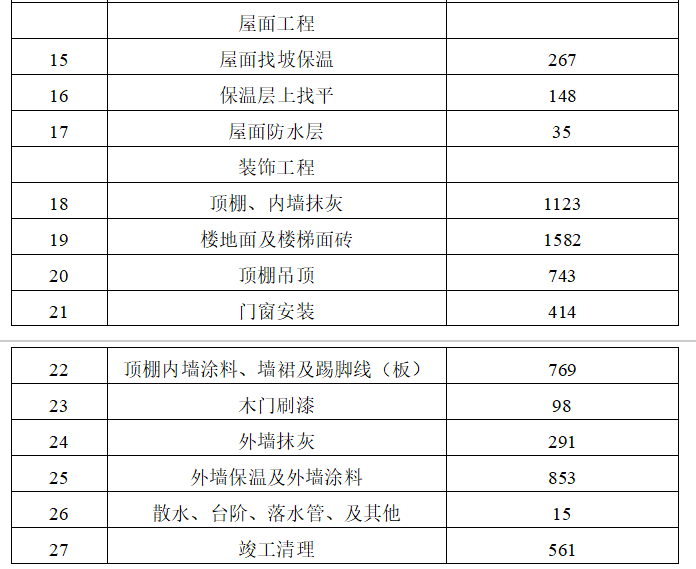

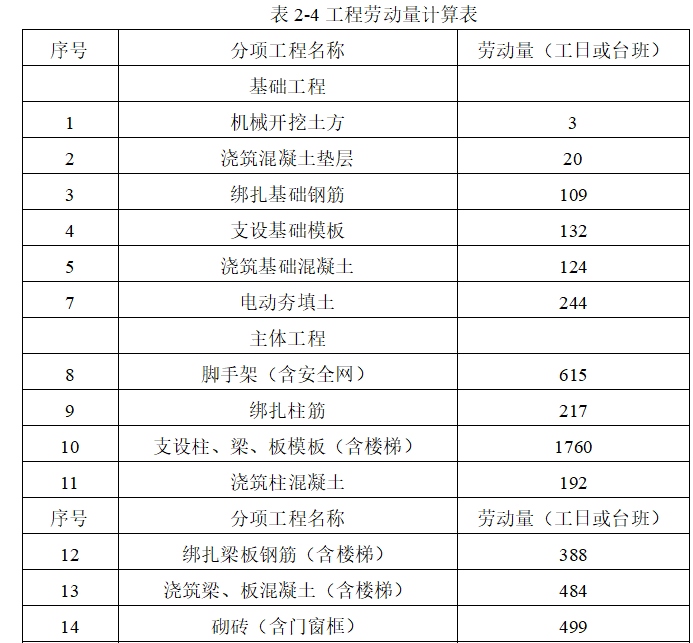

4.1工程劳动量的计算
4.2施工进度计划
地基工程包含工业设备土方开挖方法、基础垫层、钢筋绑扎、模板支撑基本上模板、基本上混凝土浇筑、电动式夯回填土等施工过程。在其中,基本上土方回填开挖采用机械开挖,综合考虑工作台和土方运输的需求,将机械设备的土方回填开挖和其它手工制作施工过程分开考虑到,不纳入银行流水账单。基础垫层任务量非常小,为了保证别的施工过程中银行的流水,大家会提供他在土方回填开挖施工完成后,无法进入银行流水账单。
在工作平面上区划三个施工部位进行施工(m=3),机构绑扎钢筋、模板支撑基本上模板、混凝土浇筑三个施工过程开展银行流水账单施工。
)2)主体建筑项目
主体建筑项目包含柱钢筋绑扎、柱梁板模板组装、柱混凝土浇筑、梁波形护栏板室内楼梯钢筋绑扎、梁波形护栏板跃层楼梯混凝土浇筑、混凝土浇筑、脚手架搭建、墙体砌筑等项目过程。在其中后三个施工过程为垂直面交叉式施工过程,依照施工标准规范,尽量采用钢筋连接施工,不包含在银行流水账单施工中。
主体工程项目存有固层关联,为确保银行流水施工,取平面内施工段数=施工过程数=3,施工段共14个。核心施工过程是柱梁板模板安装,将捆扎柱纵和浇柱混泥土合并为一个施工过程,将捆扎梁护栏板楼梯钢筋和浇梁板室内楼梯混泥土合并为一个施工过程,机构多线程距异节奏银行流水施工。
(3)建筑主体
建筑主体主要包含屋面找坡隔热保温,隔热层中找平静做屋顶防水层三个施。充分考虑屋顶防水要求严格,所以才按段施工,既选用先后施工的办法。
(4)建筑装饰
建筑装饰包含顶篷、内墙抹灰,楼板层及室内楼梯墙砖、天棚吊顶、门窗制作、刷顶篷乳胶漆及做墙面踢脚线,木门刷漆,外墙抹灰,外墙抹灰及内墙涂料,洒水、阶梯、排水管及其它。
4.3施工准备计划
工程项目开工前而进行的一系列施工前期准备工作主要包含:环境因素等方面的施工当场整体规划;工作人员、机械设备、物资供应配制;申请办理和基础施工团的交接手续。内部环境等方面的技术准备;施工计划提前准备;施工人力资本提前准备;关键物资供应原材料计划,及其临设施工提前准备等相关工作。
4.3.1技术准备
(1)了解和核查施工工程图纸。由项目总工程师机构项目部项目负责人和有关专业技术人员尽早了解工程图纸,明确提出工程图纸问题和在施工中常要解决的问题和意见和建议等,开展图纸会审记录。
(2)修改和健全施工施工部署。按图纸设计规定,依据工程特点融合地质结构、当场环境与本项目详细情况,进一步修改和健全已编写好一点的施工施工部署,保证工程项目好、快、省、快速地进行。
(3)编写施工图预算和施工费用预算。由工程项目费用预算工作人员依据施工工程图纸所确立的工程量清单、施工施工部署制订的施工方法与进展计划、工程建筑工程预算定额及有关费用定额,开展施工图预算编制。向原材料单位给予详尽的原材料计划,并做好人力资本、材料与机械台班要用量分析。
(4)开展施工安全技术交底。工程项目开工前由项目总工机构施工工作人员、质安工作人员、工班长开展技术交底,对于施工的重点部位、施工难题、质量与安全规定、实际操作关键点和注意事项等进行全面技术交底,每个工班长接纳技术交底后机构操作人员努力学习,同时要求落实在每个施工阶段以上。
(5)材料提前准备。施工中严苛按照国家和行业现行标准产品质量检验标准和施工技术性施工验收规范开展施工和检测,且遵循山东省、青岛市质量监督站的相关规定,开工前备好相关材料样表,施工中立即填好梳理,手册存放,待工程竣工后装订。
4.3.2施工现场准备
(1)根据项目必须,给予并维护保养晚间之外工程项目所使用的照明灯具、防护栏机器设备,帮助确保安全。
)2)依照专用型条款约定的数量和要求,对项目承包人给予施工场所公司办公室和生活费及防范措施。
)3)依照XX机构相关主主管机构对施工场地城市交通、施工噪音以及生态环境治理和安全工作等管理制度,符合要求申办基本流程,并书面形式通知发件人。
)4)依照专用型条款,约定做好施工场所地下排水管和邻近房子建筑、建筑物文物保护工作。
)5)清除阻碍物,将残土废弃物清除登场外,以确保作业现场清理合乎环境卫生管理有关规定。
)6)创建测量控制网
)7)建筑项目商住用地范围之内“七通一平”,即翻耕、路路通、给水排水通、污水管道通、废水处理通、电气设备及电信通、蒸气及天燃气通;
(8)架设当场生产与生活用临设,配置消防设备,依照施工平面设计图的要求进行。
4.3.3施工队伍准备
项目风险管理领导班子在工程中标三日内入驻施工当场,并带领一部分职工,为下一步人员进入当场发挥特长,为现场生产制造做好必不可少的设备构建,为开工作好前期准备工作。
4.3.4施工机具及材料准备
(1)依据施工进展及施工费用预算里的人材剖析,编写工程项目所需资料(包含原料、制成品、半成品加工)的使用量计划,做为材料准备、送料、库存量、码放及运送的重要依据。
(2)依据化学物质用材计划,明确常用材料的供应商,如混凝土、建筑钢材、模板、建材材料等供应商。明确前,务必并对货源供应商、信誉度等多个方面考察较为。
(3)化学物质按计划入场,做好备料、存放工作中。
第5章主要施工组织管理措施
5.1质量保证措施
(1)依据机构保障体系图,创建岗位责任制度和品质监督机制,明确职责岗位职责,贯彻落实施工质量管理义务,各个岗位各行其职。
(2)严苛立即认真落实安全技术交底制、三检制、分部分项鉴定规章制度、地基与基础及主体结构验收机制和隐蔽工程检查验收制度
(3)定期开展质量检测活动,召开质量检查大会。
(4)加强员工培训工作中,严格贯彻落实有关标准。对“四新”或者工程质量通病,展开分析解读,以提升操作人员的品质意识和工作效能。
(5)对危害品质的潜在风险制订鉴别管理条例和防护防范措施。
(6)把住物资供应入场检验关。从合格分供方采购物资,入场前先进行验证工程验收,又送具备合格资格的材料检验企业考研复试,合格后才可应用。
(7)认真落实有关的施工技术标准,施工验收规范严格遵守。
(8)常用水平仪、水平仪、钢卷尺、磅称等计量检测设备,需要经过有资质检测机构计量检定,拥有计量检定证,并有效期内。
(9)常用施工工业设备需要进行进场验收,试运转,并做好当场维护保养工作中。
(10)测量工、实验工、焊工和防水工等通过培训,执证上岗。
(11)建筑装饰推行样版制。铝门窗应该有产品检验报告,并进行密封性、气密性、抗风压检测,合格后才可应用。
(12)提升文明施工
(13)工程技术资料、文档和记录安排专人存放搜集整理。质量记录及时准确,真实反映工程项目具体。
5.2安全保证措施
(1)不断完善安全生产责任制,坚决贯彻相关安全生产工作要求,应设施工安全员一名承担日常现场安全检查。
(2)认真落实安全检查记录、安全交底管理制度和班前安全系数活动管理制度。在技术交流的前提下进行安全技术交流。
)3)施工现场的工作人员必须戴安全帽,电器设备、电弧焊接工作人员务必穿绝缘安全鞋,高空工作人员务必系安全带。
)4)攒机后经验收合格处理程序后选用。
)5)拆除混泥土主体时,应通过同样标准的养护实验,做到所规定的拆除抗压强度后才可拆除板。
(6)搞好高处作业安全防护,用心应用“三宝”,强化对“四口”、“五临边”的布防。楼梯间及生活阳台边设无缝钢管护栏。建筑关键进出口和楼房下料口设护栏和安全防护网安全防护。
(7)悬挑脚手架要符合《JGJ59-80》的相关规定,单双排落地式脚手架关键把住“联接、载重、查验”三关,严禁在钢管脚手架上堆积吊物,并依法用安全防护网开展全封闭式,避免物体打击。
(8)施工期内,禁止非施工人员进入场地,非本部门参观考察工作人员,要有专门的随同。
(9)施工当场按总平面布置设定围护结构,对外开放安全通道建岗设卡盘查,确保现场安全管理。
(10)做好防火工作,尤其是进到室内装修环节,紧抓防止,消防水随楼房布局消火栓,并配备消防带。
(11)搞好大型机械设备的监管,坚持不懈“十不吊”。建筑塔吊禁止带故障工作,吊装吊物时不可拖吊和超重吊装,距地0.3m中止起吊,查验平安稳定后,定转到位,避免不安全行为和安全事故。
(12)在不同施工环节有针对性地设定安全标识标志牌。
(13)安全性管理资料安排专人搜集、梳理、存放。
5.3雨季施工措施
5.3.1雨期施工准备
2)创建多雨季节施工领导组,制订防洪规划和紧急预案措施。
3)新项目晚间设职业的工作人员,保证白天黑夜有些人值勤并做好值班记录表,同时还要设定天气预报员,承担接听和发布天气状况。
4)查验施工当场及办公场所、生活区的排水系统,输通各种各样排水管道方式,清除出水口,保证下雨天排水管道顺畅。
6)施工工地加工棚、混凝土库房、库房、饭堂、搅拌场所及单位及员工住宅区的临时性房子在多雨季节开工前进行全面检查和改造,确保临时建筑构造,屋子不渗水,工厂不积水。
7)多雨季节所需材料、机器设备及其它用品,如水泵、接水塑料管、草袋子、塑料膜、防水布料、包装袋子等,要以原料为基准做好准备,水泵等基础设施需提前检修,确保正常运转8)多雨季节时对当场配电柜、开关箱、电缆线临时支架等认真仔细,需固定的立即结构加固,缺盖、罩、大门的立即补足,保证用电安全知识。
5.3.2雨季施工措施
1)基坑回填尽可能赶上多雨季节前进行,清除深基坑坍塌的隐患,回填土进行后该坡度房屋建筑四周,使降水过程中产生的地下水及时排除,避免下渗危害基本的安全性。基坑回填若完成不了或局部未完结应安排专人每天对深基坑开展安全检查,若发现变型,一定要向项目部开展报告,并及时联系监测单位加测。
2)项目部配备充足数量水泵,迅速将路面、深基坑内存水清除。
3)现浇混凝土前,需要注意接听本地天气实况,尽量减少在雨天开展现浇混凝土。如一定要进行浇制,必须有保证产品质量的实际可信赖的防水防雨、地面防滑、防止触电措施方可机构下雨天施工。必要时架设活动防雨棚,提前准备用塑料薄膜遮住。
4)回填土防止在雨天施工,如必需完成时,应先深基坑四周的泥土立即清洗干净,留意地面防滑,操作人员务必戴上安全头盔,穿上防滑胶鞋,并尽量减少在护坡跟部工作,避免坍塌。
5)下雨天砌体工程可根据具体情况,开展房间内部分施工,但必须加强品质安全大检查控制管理。
6)防潮施工务必避开下雨天施工。在施工隔气层时,基本务必干躁,含水量低于10%,不然不可以施工。施工隔热层时,保温隔热材料禁止被水侵泡。隔热层做好后,马上做好抹灰层,防止隔热层含水量太大,隔热层内要按照要求做好排气槽与通气口。在地面防水施工时,抹灰层要干躁,含水量不可以超过10%。施工好一点的地面防水一定要做好地面防水。
7)建筑装饰可根据具体情况分配不会受到下雨天影响室内作业工艺流程开展施工。
5.4冬期施工措施
5.4.1冬期施工准备
1)合理安排工程项目施工进度表和冬季施工新项目,尽量保持施工品质,且成本上升较少的新项目冬季施工。
2)冬期施工前认真组织相关人员分析多雨季节施工生产规划,依据冬期施工新项目编写冬期施工对策。必须的材料需在冬季施工前准备好。
3)建立冬季施工领导组,制订防冻整体规划和应急整体规划对策。
4)搞好施工工作人员冬季施工工作中,相关负责人开展人工连接,核心内容施工的就近前期准备工作、施工前期准备工作状况、临设、临时用电、机械设备等各项工作,立即保管好施工物资。
5)当场临时性管路均要采取隔热保温解决,防止冻破。
6)安排专人精确测量施工阶段的室外气温、温棚内温度、水泥砂浆环境温度、混凝土环境温度并做好纪录。
7)做好水泥砂浆所掺减水剂的复试一下配工作中,立即明确提出不一样施工要求的砂浆配合比,所使用的减水剂需要经过中心试验室开展考研复试合格后方可应用。当场标准养护室要做好冬期施工的各种实验前期准备工作,并且经过主管机构工程验收后才可应用。
5.4.2冬期施工措施
本项目的建筑装饰涉及到冬期施工,采用下列措施保证施工品质:
1)冬施期间为保证工程施工质量,不分配墙地面批腻子等湿作业施工,如部分为下一步工艺流程发挥特长务必施工的,要采取局部封闭进行加热隔热保温的措施。
3)冬期施工饰面工程时,水泥砂浆的应用环境温度不能低于5℃,如小于5℃,不仅不会保证工程施工质量,并且使用也艰难。水泥砂浆硬底化前要采取防寒措施。
4)冬期施时对已完工程进行一次查验,各进水、排水管道内,暖气片里的打击水压试验水需排出整洁,室内室外铝门窗能够关掉严实,且安排专人开展通风,避免房间内湿气太大。
5)做好家装材料的管理工作中,对漆料、涂料等贮藏库房应该有隔热保温供暖措施,保证室内温度在5℃左右,与此同时,需要注意通风。对内墙腻子粉、石膏板、精装修木材、板才等应给予遮盖,采用抗雪、防水措施。
5.5文明施工和环境管理
5.5.1文明施工措施
1)创建总平面管理以及文明行为施工负责制,推行划区负责制。
2)按时开展安全检查活动,补齐工作短板,不断反思提升。
3)施工当场护栏与标识牌设定标准,进出口道路交通安全,道路通畅,场地平坦,安全和消防设备齐备。
4)施工地区和生活地区分开,日常生活设备齐全,并具备自然通风、降暑、防火安全、环境卫生等前提条件。饭堂日常保洁,饭食加工与售卖分开,努力使施工场地场貌规定、工整,同周围环境相结合。
5)严格按照总平面布局布局临时用地和施工机器、堆积原材料、制成品及半成品加工,铺设临时性管道和电源电路未经许可不可随意变动。
6)做好文明施工和施工机械设备涵养工作中。
5.5.2环境保护措施
1)项目部依据自然环境质量管理标准创建项目环境监控体系,持续意见反馈监管信息内容,采用整顿措施。
2)施工当场沙浆和废水没有经过解决不可立即排进大城市排水系统、江河。
3)除有符合要求的设备外,禁止在施工当场熔融沥清和焚烧处理丙纶布等,严禁将有毒有害物质废料作回填土。
4)城市垃圾、余土需在指定位置堆积,每日进行清洗。
5)对施工机械噪声与振动邻居扰民应采取相应措施给予操纵。
第6章结论
通过三个月的毕业设计论文,使我们将高校学过理论知识有机结合在一起构成了了较为完整的知识结构图,令我基本理解了一个工程从工程量到施工施工部署的全流程,为今后的工作与学习奠定了一个坚实的基础。
此次毕设的主要分工程量及施工施工部署两个部分内容。工程量一部分关键开展工程量清单计算,套有关的消耗量定额;施工施工部署主要包含施工次序、施工方位及施工段区划,施工策略的挑选,施工进度计划表分配,施工平面设计图的布置及其施工过程的选用的专业技术措施。
设计流程不仅仅是对之前所学的知识的应用,同时也是一个学习新技能的一个过程。
在老师精心指导下,我不仅学了专业理论知识专业能力,还学到在项目实际操作中应当注意问题。老师教导我们不仅要了解怎么做还需要了解为什么要这么做,要把握好知识条理和精粹。全部设计流程要我收获了很多。
因为自身专业水平与设计时间紧张,设计里存在许多不够,期待老师和同学们不吝赐教。设计里有些细节接受的还没深入,我能在以后的时间内进一步学习培训,不断完善自我。
致谢
论文写到这即将结束,在此特别感谢我的毕业论文指导老师,是老师悉心指导我完成了这个毕业设计。老师用渊博的专业知识,严谨的治学之道,精益求精的工作作风感染着我。从选题到答辩,都有老师的指导,每次遇到问题,老师都及时地给我们解答,这篇毕业论文的顺利完成,老师付出了太多,在此,再次向老师表示崇高的敬意和真挚的感谢。
参考文献
[1]齐振敏,朱明群.综合办公楼施工组织设计[A].北京力学会.北京力学会第二十七届学术年会论文集[C].北京力学会:北京力学会,2021:426-436.
[2]刘业菎.办公楼室内装修设计与施工技术应用研究[J].居舍,2020,(32):17-18.
[3]孟国英.浅谈办公楼电气改造[J].建筑安全,2020,35(11):78-79.
[4]朱维宇.包头市党政综合办公楼内庭院景观施工图设计技术难点与对策[J].现代园艺,2020,43(10):167-168.
[5]吴丹.行政办公楼室内装修施工组织设计方案[J].四川水泥,2020,(02):95.
[6]林凌缘.某办公楼顶升纠偏加固设计及施工方案的研究与实践[J].福建建材,2020,(01):34-36.
[7]兰正.办公楼室内装修设计与施工技术应用研究[J].建材与装饰,2020,(03):110-111.
[8]陈煜.浅谈办公楼室内装修设计及施工[J].门窗,2019,(24):156+159.
[9]杨飞.浅谈办公楼室内装修设计与施工技术应用研究[J].地产,2019,(23):25.
[10]詹仡.商业办公楼室内装修的设计原则与施工技术[J].居舍,2019,(19):82-83.
[11]王铭明,于浩,汪晨,胡圣明.砖混结构办公楼施工模板的设计研究[J].工程技术研究,2019,4(07):143+170.
[12]胡佳.办公楼室内装修设计与施工技术应用研究[J].建材与装饰,2019,(02):94-95.
[13]刘欣阳.某质检办公楼施工图设计技巧分析[J].建筑技术开发,2017,44(18):3-4.
[14]刘运厂.某超高层办公楼深基坑支护设计与施工关键技术[J].建设监理,2016,(09):73-77.
[15]赵六珍,姜岳,祝睿娟,李黎,张墨香.框架结构办公楼托梁拔柱改造设计与施工控制[J].建筑技术,2016,47(07):597-599.
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/208459.html,
