摘要:本次设计是对绍兴嵊州市甘霖中学教师住宅楼项目的施工组织设计进行详细的编制。首先是要查阅与教学楼建建筑相关的工程施工组织设计的文献以及资料,然后将其进行总结和归纳,对教学楼建筑施工组织设计的意义、目的和编制高层建筑施工组织设计对施工过程带来怎样的优化等进行了简单的阐述,查阅拟建工程所需的相关规程规范,为了保证达到工程管理目标,其基本框架结构按照施工图纸:第一章工程概况及编制依据,第二章施工部署,第三章施工平面图布置,第四章主要施工方案,第五章质量目标及保证措施,第六章进度计划目标及保证措施,第七章安全文明施工,第八章其他(自己的算量或专项施工方案)进行。,总结其中所出现的问题以及解决该问题的措施,从工程质量、安全生产、进度计划等三个方面来详细阐述拟建工程在质量、安全、进度方面所出现的问题以及解决办法,最后对该工程的施工组织设计进行简单的总结,并得出结论。
关键词:施工组织设计,施工方案,质量,进度,成本
第1章工程概况
高层住宅工程,总建筑面积18888m2,建筑总高度98m的塔式住宅楼,地上33层,地下1层的框架结构。本工程属于一类普通住宅,建筑结构安全等级为二级,基础安全等级为一级,七度抗震,框架及剪力墙抗震等级均为二级,建筑物耐火等级为一级。
主要设计参数及概况如下:
地基与基础
本工程基础形式采用板筏基础,砼标号为C35,基础垫层砼采用C10,地下通道、基础底板及侧壁为抗渗混凝土,抗渗等级为S8,上述抗渗砼部分及地下室顶板砼均掺UEA—H12%。
主体结构工程
混凝土工程:剪力墙、柱、梁、板混凝土,24.750m以下为C40,24.750m至45.750m为C35,45.750m至96.750m为C30,96.750m以上为C25;楼梯,96.750m以下为C30,以上为C25;其它为C20。
砌体工程:±0.000以下采用Mu10实心粘土砖,M5水泥砂浆砌筑;一至八层采用250厚加气混凝土块,八层以上采用250厚加气混凝土块,均用M5混合砂浆砌筑。
装饰工程
室外采用涂料面层,室内装修以拉毛处理为主,面层用户自理,但公用部分采用涂料面层。
门窗工程
1、门窗工程主要采用塑钢门窗,部分采用乙级防火门、甲级固定防火窗、高级木门等;
2、外门立樘均居墙中,平开木门立樘均与开启方向墙面平,所有管井门均开启方向墙面平;
第2章施工部署
2.1施工现场基本准备
1.做好施工场地的控制网测量
施工现场进行了研究,虔诚的厂区,常任和纵向位置在现场安装了纵向位置、桩基础桩拔除和控制计划的基础上建立了大楼的总设计师和网络提供的纵向监督常设纵向坐标和管制以及电池的基本水平。
2)确保三种方法相等。“三条通道和一条水平通道”是指通往道路、水、电和水平通道的通道。
(1)通道:工地上的道路是组织物料运输的主干道。工地上的永久道路(包括工厂的铁路)必须在开工前按照总施工计划进行维修;此外,必须建立一个完整和流动的运输网络,为接近和储存建筑材料创造有利的条件。
(2)水通:水是生产和工作寿命所必需的。建造工作开始前,必须按照施工总平面、建筑连接水管和家庭用水,尽可能纳入该系统建立永久性供水和排水系统,为建设营造良好的表面。
(3)电力:电力是建筑工地的主要能源。施工开始前,必须相连、电力和电信设施,按照设计要求,施工组织、其他能源(例如)、压缩空气、蒸汽和运作良好的通信设备的功率和工地必须得到保证。
与总计划(4):其平整施工工地、拆除和建筑物或构筑物基础施工总平面图建筑立面竖向设计图纸和土、挖土方工程()、平整场地平整施工方案的工作。
2.2技术准备
(1)施工前,应进行合理划分路段修建自来水和合理地安排作业连续梁及移动速度、平衡和相等,同时保证项目的质量,以确保顺利实现总体目标和优质项目工期。
(2)总工期的监测目标分为三个阶段,即施工准备阶段、施工实施阶段和竣工和盘点阶段。然后将其分解为网络节点控制目标,以确保在合同期间通过实现网络节点控制目标和里程碑控制目标来控制总施工时间。
(3)建立一个详细的执行计划,施工进度和施工条件,根据总期限和房东实现既定的计划,并提出切实可行的措施,以全面、均衡协调管理、网络管理计划,以确保目标明确,措施有效和及时执行。
2.3组织准备
1.建立有效的组织体系保证施工进度计划的顺利实施。选派组织能力强、施工经验丰富、有魄力的项目经理,建立坚强有力的项目经理部对工程进度统一规划、控制和协调。项目经理和有关劳动力调配、材料设备、采购运输等各职能部门都按照施工进度规定的要求进行严格管理、落实和完成各自的任务。施工组织各级负责人,从项目经理、施工队长、班组长及其所属全体成员组成施工项目实施的完整组织系统。不同层次人员分工明确、职责到位、分工协作。对影响进度的因素进行分析、预测、反馈,以便提出改进措施和方案,建立一套贯彻、执行、检查、调整的程序。
2.组成精干高效的项目领导小组,确保指令的畅通。
3.作好施工配合及前期施工准备工作,拟定施工准备计划,专人逐项落实,确保后勤保障工作的高质高效。
2.4材料准备

1.按施工需要,制定各种工程材料分期供应计划。
2.抓好材料供应工作,确保材料供应满足施工需要,同时合理安排施工顺序,坚决杜绝因材料问题而出现返工和窝工现象。详见《主要材料进场计划表》;
2.5劳动力组织准备

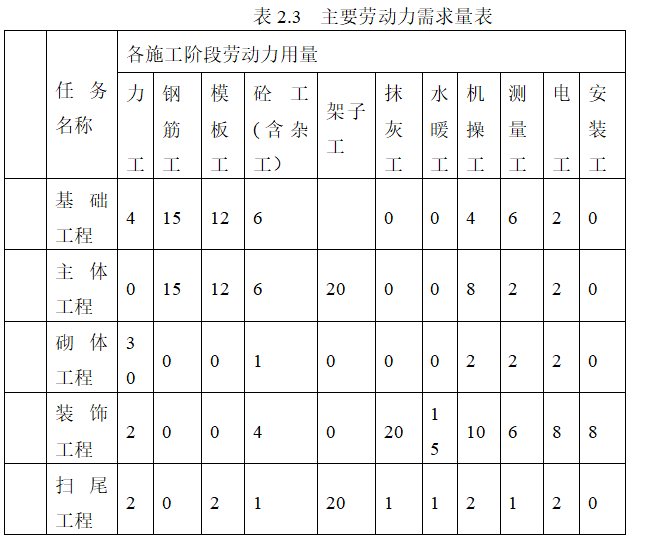

1.根据施工进度计划,制订出劳动力需求计划。
2.6机械准备
1.对进场的所有机械设备进行彻底检查、维修和保养,保证完好率在95%以上。
2.所有租赁机械设备,实行合同管理,确保投入工时台班满足施工进度需要。
3.购置常用消耗性材料,机械维修人员确保随叫随到,及时对闲置机械设备进行保养,确保正常投入使用。

4.拟投入机械设备、仪器仪表如下:
第3章施工平面图布置
施工现场的施工计划应当规定施工现场的工作和生活的基本设施。
工地上的道路围绕建筑物排列,根据道路的永久位置,考虑的道路宽度为6米,而工地上的道路是硬的。其他设施,例如钢筋、木材加工厂、住宅及办公大楼,均列于总建筑图则内。1施工现场的水准点和轴控桩应有清晰的标示,并做好保护,以免任何人破坏。对于整个现场的布局和维护,管理人员应经常监督检查并落实。
具体布置详见附图《施工平面布置图》。
第4章主要施工方案
4.1土方工程
由于高层建筑主体高度比较大,采用增加基坑深度的方法来提高建筑稳定性。
4.1.1技术准备
(1)完成对施工图纸、工程材料、机械设备的审核工作,确保完成场地“三通一平”的工作。
(2)同项目经理、技术员、质量员、预算员等再次认真审阅图纸,并向建设单位了解地质情况。
(3)提前做好定位轴线和标高的控制桩,施工测量仪器、检测器具要确保专人专用,并确认施工机械设备运转正常。
(4)在土方开挖过程中确保安全员进行严格检查。
4.1.2土方开挖
(1)使用正铲挖土机一次性大面积挖土,放坡系数取1/0.7,由于当地的土质为II类土,故由北向南开挖,原始场地的自然标高为-1.36m,施工完成后标高应为-5.36m。
(2)挖土过程中,需要及时清理余土,底层挖土时要控制标高,不能使挖土高度超过标高,争取每挖好一块,先清土,在进行下一块土方开完。
(3)必要时可采用边挖边护坡的方法,为避免土壁塌方,基坑四周要预先设置排水沟和集水井,以防雨季边坡与场地内雨水无法疏通对施工进度造成影响甚至会导致塌方。
(4)开挖过程中,需要对施工主要临时道路两侧用45*2.5mm的钢管围护,护栏距离坑边至少1.5m,立杆与边坡距离要大于1m,并深入地面60cm。
(5)夜间工作时,要确保场地照明充足,使用挖土机时要合理控制时间,避免噪声打扰附近居民。
(6)挖土过程中,如发现与勘测结果不符,或者出现疑难问题要立即通知相关人员进行探讨解决。
4.2基础工程
针对当地土质,结合建筑总高度,我们选择的基础类型为筏型基础。筏型基础能够增加基底承载能力,调整场地的不均匀沉降,减少单位面积基土压力,增强基础的整体刚性,具有良好的经济型和适用性。筏型基础的具体施工方法如下。
(1)基坑挖好后,要及时清理场地内余土,如果发现有地下水,要降低地下水位至基坑底部65cm以下,以确保场地内无渗水现象。
(2)基坑处理完毕后,要测量基坑底部是否达到图纸所示标高,超过标高的,要用细石填平,以确保混凝土垫层的铺设环境平整。
(3)基础混凝土垫层强度等级为C15,要选用在搅拌站预先搅拌好的商品混凝土,由混凝土泵送车直接将混凝土浇在基坑内。
(4)基础底板混凝土达到预计强度等级后,方可开始防水层和保护层的施工。
(5)钢筋进场后要先进行拉伸试验,检验不合格应立即退场,不得使用。
(6)选用强度等级为C30的混凝土浇筑筏型基础,受力钢筋选用HRB335,筏板主筋的保护层厚度顶部为30mm,底部为60mm。
(7)筏板钢筋应按照图纸牢固绑扎,保证受力钢筋不发生移动现象,受力钢筋的交点也必须全部牢固绑扎。基础钢筋和梁、柱、墙的预留钢筋要按照设计图纸要求绑扎,绑扎完毕后即可开始固定模板。
(8)模板在使用时要安装牢固,一旦发现模板破损应立即停止混凝土的浇筑,浇筑混凝土时,应一次性浇筑完毕,中途不得有间歇时间。
4.3模板工程
本工程针对模板的选择主要是以15mm厚的板模板为主,这种模板无论是安装、拆卸都很灵活便捷、往复循环次数也比较多。
4.3.1柱模板工程
(1)柱模板在安装前,要将柱头由于钢筋的电渣压力焊留下的残渣等垃圾清理干净。
(2)根据施工图纸要先确认好柱模板的安装位置,从梁下端开始安装,四角要用角钢固定,模板与模板间不得用钢钉固定。
(3)柱模板安装时要谨防浇筑时模板开涨,要用压脚板对其进行加固。
(4)柱模板安装时要及时校核位置,转角位置要确保角度精准,梁与柱接头处模板要按照大样图进行安装。
4.3.2梁模板工程
(1)梁模板安装前要先搭设支架,且应同柱模板的支撑一同搭设。
(2)在保证梁下底板不发生偏移的情况下,允许采用快拆的方法,即在梁混凝土达到一定强度后,提前先拆除梁两侧的模板。
(3)梁模板安装时要用压脚板加固,以防止浇筑时模板开涨。
(4)梁模板支架搭设好后,要用悬锤拉在支架两端,以控制梁底板的轴线是否水平。
(5)梁底和梁侧的模板要将整块的模板铺设在两端,然后在中间部位加补小块模板。
4.3.3板模板工程
(1)板下模板距离脚手架间距约为1.1m。
(2)板下部模板要有方木支撑,各板缝处也要支撑方木,方木截面尺寸宽应为55mm,长为100mm,间距为350mm。
(3)板与柱交接处要按照大样图所示进行模板安装,安装过程中要确保位置精准,不得产生偏移。
(4)楼板模板安装完后要检查模板以及各层模板支柱间水平拉杆和剪刀撑是否全部都安装牢固。
4.3.4墙模板工程
(1)墙在进行模板安装前,首次要确保墙内清洁干净。
(2)墙上有预留洞口的,应按照图纸所示位置先将预留洞口处模板安装好。
(3)墙模板从安装到开始浇筑完成的过程应一次性完成,施工人员不得在途中交换班次。
(4)为了保证浇筑的平整性,墙内和地面都要设置50mm钢筋端头,间距为每平方米一根。
4.3.5模板的拆除
(1)当高层的混凝土具有一定的强度后,才可以进行高层模板的拆除。
(2)拆模时要按照从上到下的顺序拆除,先拆上部的拉杆和支撑,然后慢慢地打开模板,使其与混凝土脱离。
(3)拆模时,施工人员要站在相对安全的地方操作。
(4)拆除梁模板时,从梁中部开始拆除,先拆小块,再拆大块。
(5)无论是底层模板还是爬升模板的拆除,都要按顺序进行拆分,拆除后要对其进行清理,之后放在干燥处等待下次使用。
4.4钢筋工程
本工程的钢筋均是现场加工,经起重机运输到指定地点后,由施工人员现场进行绑扎焊接。各部分钢筋工程的具体施工方法如下。
4.4.1梁的钢筋绑扎
在绑扎肌腱时,应根据优先顺序交替主肌腱和副肌腱,以免增加绑扎的难度。
马具钩不应集中在梁的一侧,并应以135度的钩角交替分布。
绑扎和焊接两种方法:绑扎通常用于直径小于25mm的绑扎;对于直径大于25mm的焊接接头,绑扎应使用。
4.4.2柱的钢筋绑扎
(1)所需的加固数量和绑扎距离应根据设计图纸提前计算。
(2)对于暴露部分地板或屋顶的钢筋,应增加弹性绑扎的数量。
(3)柱内钢筋一般采用电磁熔渣加压焊接,保护层厚度设置为25mm,夹头编码区域的距离和长度应符合设计方案。
(4)马镫角点与柱主筋交点处绑扎,非角点绑扎成三叶草状。
4.4.3板的钢筋绑扎
(1)首先计算标记点的力和分布肌腱的位置和间距。
(2)对于钢板的加固绑扎,钢板与梁的部分应在其他部分之前绑扎。
(3)埋置的电缆和其他管件应及时安装,以便在绑扎板上加固。
4.4.4钢筋的加工
(1)磨削直径小于16mm的圆形冷盘棒材时,必须保证棒材表面光滑、清洁、截面平整。对于需要切割和弯曲的钢筋,操作应垂直于钢筋的轴线进行。
(2)钢筋表面应光滑和自己、和HRB335钢筋应以确保他们的冷拉伸率≤1%,末端弯曲角90或135度的弯曲和弯曲的钢筋直径约所用的钢筋直径的五倍。在不同的弯曲点上不得出现裂纹,弯曲条在其角度位置上的偏差应限制在规定的公差范围内。
4.5混凝土工程
混凝土强度等级中,这个项目比较多且可能需要下沉的几种不同类型的混凝土为同一层施工,确保施工图纸必须严格交货后现场混凝土相比,以避免非正常使用混凝土的类型。混凝土结构的施工技术如下。
4.5.1柱的混凝土浇筑
(1)振动柱的混凝土由浸入式振动器喷洒,浸入式振动器受分层振动器的影响,以避免冲击浸渍管件。
(2)当柱高小于或等于3.5 m时,可以直接浇注。对于大于3.5 m的柱,首先在模板一侧标记截面,然后根据标记浇注8个截面。
(3)对于浇注结束时的每一层混凝土柱,首先在柱的上部填充一层水泥砂浆,以防止混凝土蜂窝的形成。
(4)柱浇筑后,养护期约为2-3天,养护结束后可进行下一部分浇筑。
4.5.2梁、楼板的混凝土浇筑
(1)因此,混凝土以楼梯的形式逐渐向外延伸。
混凝土浇注时(2)交汇处的柱梁钢筋梁在小学和中学,这一部分是更复杂和更密集地分布,因此,为了避免块状砂和砾石混凝土不会难以沉粗糙,其总量,则可以用泥巴含量不得超过1%;细岩混凝土,细骨料中污泥含量不超过1.5%,采用小直径振动棒浇筑和振动。
(3)对于振动地板混凝土,采用平面振动器,层高约200mm,实际浇注厚度略大于规定值,不能遗漏,位移距离应限制在300mm至400mm之间。
(4)确保每一标准层的混凝土都是连续浇筑的,在间歇性作业的情况下,间隔时间不要太长,因为这可能会改变混凝土的性能。不可能连铸的特殊情况
(5)在浇筑楼板混凝土时,应检查楼板的平整度和易读性,并在第一次凝结时进行二次压实,以防止混凝土开裂。
(6)梁板混凝土浇筑完毕后12h内要加以覆盖,并浇水养护,养护时间不应超过7天。
4.5.3墙的混凝土浇筑
(1)浇筑在墙体上的混凝土厚度应限制在550毫米左右;它必须分层铸造和分层喷涂;单个铸件的高度不能太高。
(2)混凝土下的两个分布点必须在浇注过程中分布,浇注必须是连续的,在特殊情况下,浇注时间不得超过2小时。
(3)一般来说,墙体混凝土没有结构密封;在某些特殊情况下,结构接头必须用钢网隔开。
(4)墙体混凝土浇筑后,在钢筋混凝土达到一定强度后,间歇性浇筑1-2小时,然后浇筑混凝土的下一部分。
4.6砌体工程
(1)在使用前,砌块应均匀地储存在干燥的地方,以便在运输过程中整齐地堆放和防止损坏。
(2)墙体施工时,应注意砌块含水率在15%~20%之间。
(3)砌砖前,烧制杆的位置应在墙体上绘制;烧制杆的高度一般为砌体的高度加上灰分层的高度10mm;应标明门窗的开口和通过梁的位置。
(4)砌块切割应使用专用工具进行,不得随意进行;当砌体面积达到30%左右时,必须及时进行切割工作。
(5)水平灰分层,厚度15mm,单铺长度小于1.5 m;垂直灰分层的厚度应小于或等于20毫米。
(6)在施工过程中,脚手架不得直接安装在砖墙上;必须安装支架和工作台。
4.7屋面工程
(1)屋面是本项目的重要施工工艺之一,在防水、保温、保温、成型等方面发挥着重要作用,以满足使用要求。它包括水泥砂浆层、结构层、40mm厚的刚性防水层、B1级苯板(20KG/M3)和SBS防水层的铺设过程。下降的斜率是5%。
(2)选择厚度为200mm的1:10水泥蛭石绝缘板,在清理斜坡层后,对绝缘板进行干燥敷设,以确保敷设平稳。
(3)一旦溢流层和绝缘层获得批准,屋顶酸洗层的施工就可以开始。
(4)只有在顶板保护层下部的工作被接受后,才能开始防水工作。下层先清洗,涂上PVC沥青泥,再涂上纤维织物,再涂上PVC沥青泥的新涂层。完成后必须用水维护。
4.8装饰工程
4.8.1室内装饰工程
(1)施工前,墙体不规则的混凝土应进行处理,并通过喷涂湿润。
(2)基体处理后,采用1/3厚约5mm的水泥砂浆层,获得一定强度后,进行下一层的施工。
(3)在粘结层有一定强度后,选择1:6的水泥砂浆进行抹灰,抹灰应光滑光滑。
(4)乳胶喷涂作业只有在上述作业牢固、平整后才能开始。
4.8.2室外装饰工程
(1)先要对外墙面上存留的砂浆、残渣等清理干净,将砖缝间清理干净,并用水润湿墙面。
(2)选择1:3的水泥砂浆做底层砂浆,确保每层涂匀厚度约为6-8mm。
(3)门窗洞口处墙面灰缝要确保一致,拐角处要仔细涂匀,以防漏水。
(4)外墙面线条应做到横平竖直,各层涂料要做到平整无气泡。
第5章保证措质量目标及施
5.1编制项目质量计划
(1)开工前应由项目经理根据建设单位所给文件来编制项目质量计划。
(2)项目质量计划应说明此工程所依照的相关规程规范、工程概况、所要达到的质量目标、对各分部分项工程质量控制的手段、组织机构等几部分的主要内容。
(3)施工过程中质量员应根据质量目标以及相关工程的验收标准对其进行记录。
5.2施工原材料的质量控制
在施工过程中,原材料、建筑材料、建筑配件等的质量决定了项目的整体质量是否符合标准。
5.2.1原材料采购原则
(1)原材料采购前,要根据施工图纸统计并编制材料需求及采购质量规范。采购时,要严格按照采购规范和建设单位给定文件进行比对,核对其是否满足国家质量标准的要求。
(2)要明确建设单位具有材料供应的文件,遵守合同中对各分部分项工程原材料采购质量的要求。
(3)对原材料进行选择时,要选择具有一定社会认可度的厂家,且价格合理,质量符合要求,厂家对原材料的供应要及时。
5.2.2原材料检验原则
(1)待进入施工现场的原材料、构配件等必须经过质量部门的检验认可后,才能投入到项目中使用。
(2)工程合同中的规定是质量验收的依据,合同中已经做出明确要求的,依照合同内容进行检验,合同中未明确规定的,应结合整体质量要求与国家质量规范进行检验。
(3)为不影响工期,应及时检验,常用的检验方法有外观检查、理化检查、资料检查、无损检查等。
5.3施工过程的质量控制
人员、材料、机械设备、施工方法以及环境作为工程施工的主要因素,它们时刻影响着工程质量,那么质量管理就显得尤为重要。只有控制这五大主要影响因素,才能控制工程主体质量符合规程规范的要求。
5.4关键部位和关键工序的质量保证措施
5.4.1施工测量质量保证措施
(1)测量人员选择基础理论扎实,又具有丰富测量经验的技术人员,该技术人员曾担任大型工程项目的测量专员,技术过硬,能胜任本工程测量技术人员。
(2)测量时,采用最新型号的水平仪、经纬仪、全站仪等测量工具,确保测得结果数据精确。
5.4.2钢筋工程质量保证措施
(1)钢筋进场使用前,检查出厂质量证书和试验报告书,确保钢筋入场时其质量达到预期要求。
(2)对于钢筋的规格、锚固长度、焊接质量、预留门窗洞口位置等一系列指标要设置质量控制节点。
(3)钢筋进场使用前要设专人看护,严禁污染踩踏钢筋,并做好质量记录。
5.4.3模板工程质量保证措施
使用的模板连接扣件等必须符合质量要求,使用过后的模板要进行残余混凝土的清理,避免腐蚀。
5.4.4混凝土工程质量保证措施
(1)混凝土进场后要先进行检验,避免以次充好,影响工程质量。
(2)应选用产生水化热较少的水泥进行配制,以防止混凝土使用过程中水泥水化热量过多,产生混凝土裂缝导致混凝土强度下降,从而影响工程质量。
(3)高层建筑对于砂的质量要求较高,级配模数应控制在2.2-3.3,质地均匀,在配比时添加的外加剂要按照要求严格计算添加量。
5.4.5屋面工程质量保证措施
屋面工程最主要的问题就是完工后还是会出现渗水漏水的现象,所以在防水层的铺设过程中要在泛水下涂抹1/2水泥砂浆封口,在防水层上堆放其他施工材料时要在底层垫木板,防止对防水层造成破坏。在保温层施工前要认真检查防水层是否有损坏或渗水现象,如有发现,应立即进行修补维护。
第6章进度计划目标及保证措施
工期目标
科学组织施工,合理安排工序穿插,确保合同工期。
(1)为了确保工程能够如期完成,在施工现场以项目经理为责任主体,各分部分项工程主要负责人为辅助,共同监督项目的进度控制。
(2)要根据该工程的具体条件、气候条件等明确计划开工时间、计划竣工时间和计划总工期。
(3)开工前要提前向报告给监理,并按照监理发布的开工日期进行开工。
(4)要随施监督施工进度,当施工进度收到预期外的因素影响时,要及时采取措施对进度计划进行调整。
(5)严格按照施工进度计划图,对每个分部分项工程的开工日记和完工日期进行记录,并简单记录每日完成的工作量、出现的问题以及解决问题的办法。
(6)对每日使用的材料数量、耗用时间、机械台班数、每日总产值等进行统计,并编制统计报表。
(7)对工人进行每日签到记录,并奖惩分明。
(8)将进度控制具体化到人、任务、检查方法和考核方法。
(9)当工期由于非施工原因被延误时,及时进行索赔处理。
(10)对工期进度进行时刻追踪,出现延误时应立即做出修改,要根据季节气候等特点进行工期调整。
(11)每个分部分项工程施工任务完成后都要编写进度控制报告文件。
第7章安全文明施工
7.1安全生产管理
(一)安全构建目标:建设现场安全工作达到标准率100%,优质优价85%以上。重大伤害事故的频率必须为零,而小伤害事故的频率必须控制在6%以内。请附着在为了满足国家标准而工作的环境上。
(二)安全生产管理体系
安全管理管理必须遵循“安全第一,预防第一”的原则。项目部门到现场后,所有管理人员和劳务管理团队完善安全保障体制,建立和改善安全保障制度,实施责任制度。并且,各种各样的规则的系统。
7.2现场施工安全管理

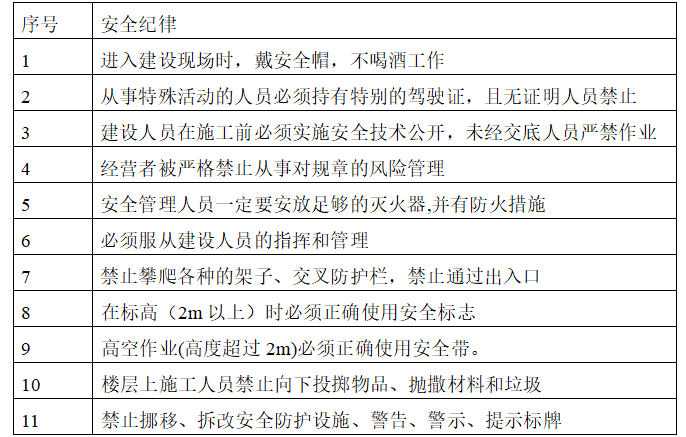

1.施工现场安全纪律
7.3三现场安全生产管理
(1)作业人员在作业后对自己的作业区域进行严格检查,确认安全性后离开现场。
(2)安全生产管理系统实现“企业责任、产业管理、国家监督、质量监督”。
(3)“安全性应确保零事故,质量应确保零缺陷”是工程质量和安全性的目标。
(4)进入建设现场的所有工程人员必须办理完全的就业手续,熟悉本公司的工种及作业种类的安全及技术工作程序。特别的运用人员必须持有有效的证明书,并拥有适当的教育水平。从事特殊工作的职员为了避免妨碍自己工作的疾病,必须接受身体检查。
(5)建设计划预算估算中安全工作环境及安全建设措施的费用,用于建设保安设备及设备的采购及更新,不用于其他用途。进入网站的个人必须按照规则戴安全帽。
(6)在建设计划之前,项目管理技术人员应向建设小组和运营人员详细说明安全建设的技术要求事项,双方应签字确认。
(7)工程中相邻建筑物、建筑物及地下管道应采取特别措施。
7.4现场安全防护要点
1.特别人员负责脚手架的设置及拆卸。未经许可的人员,严禁进入建设中的脚手架和油灯区域。围栏的安全绳、“入场”、“开销危险”等警告信号必须在施工中设定。结构工程的型框支架系统和框架系统必须分开,所有的脚手架,灯,梯子需要每月定期检查,修理有损伤和安全性的零件。特别类型的脚手架建设和消除,安全教育脚手架和适当的训练。
2.不允许将材料、废弃物、工具从高处扔到低处或地面上。在材料的堆叠和移动时,需要合理使用装置,将材料放在计划区域。高空作业人员应采取防护措施,注意高空作业中作业者及行人通道的安全性。在搬运高度工作人员使用的工具包工具时,我们必须注意不要卸下工具。
3.为了保护现场的电力使用安全,配电箱的电力线必须由套管保护。另外,在金属箱的线入口,应设置护套以避免电线磨损和皮肤破坏。反复接地装置的设定是否满足要求?有必要匹配泄漏保护装置的参数并起到保护作用。
所有的电气工程都必须由有资格的经验丰富的电工来执行。运营商应频繁检查所使用的设备和电路,所使用的电气设备应具有可靠的接地保护或零连接。在变电站,开关箱、开销或地下电缆等危险区域必须设定“电气危险”、“无入口”等。
4.焊接和切割的安全使用应注意可焊接、气切或制造的其他火花。为了进行各个煤气切断和焊接工作,灭火器必须被设置在这个工作上。工作开始前,肥皂水为了漏气必须用于检查所有汽缸的管道连接。工作中断后,焊枪开关必须关闭以停止供气。工作结束后,关闭储存槽的阀锁,将减压阀和软管装入工具箱。
7.5文明施工管理

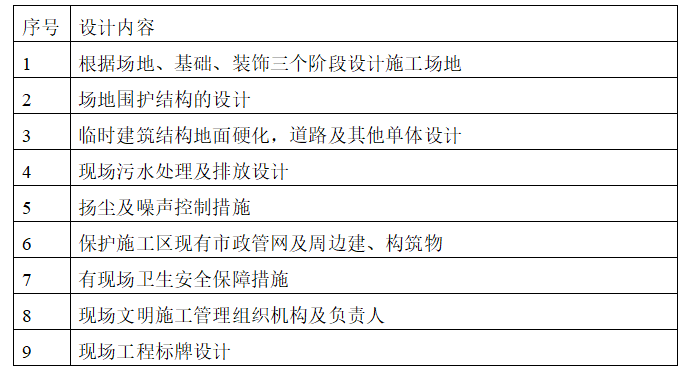

一般文明施工设计内容如下:
7.6工程质量管理
1.全工程质量管理
任何高质量的产品或服务都有一个生产、培训和实现的过程。从整个过程的角度来看,整个质量的生产、培训和实现是由许多相互依存的关系组成的,每一种关系或多或少地影响最终的质量状态。建立以预防为导向、预防与检查相结合、以预防为导向的全面质量管理体系。因此,综合质量管理强调以下两点。
①最初的预防和持续的改善。
②向顾客提供服务的想法
2.整体品质管理
产品和服务的质量是全面了解各方面、各部门和各公司的工作质量的纽带。要实现全体员工的质量管理,必须在三个方面做好工作。
①我们必须做好所有员工的优质教育和训练工作。
②必须制定所有部门、所有级别和所有种类的人事品质责任系统,制定有效、调整良好的质量管理系统。
③进行大量的品质管理活动。
3.项目质量保证体系
为了确保建设项目质量,中国逐步建立了设计施工单位综合质量管理系统的三个系统。建设部门(监督部门)的质量检查系统和XX部门的项目质量管理系统。
致谢
在论文指导老师的悉心指导和严格的要求下,论文经过一次次的修改,一次次的完善,才得以完成并最终定稿。从论文最开始的开题报告到论文的最终定稿,老师严谨的指导、谨小慎微和渊博的知识一直是我的学习榜样。在这里,我要向老师致以最崇高的敬意!
参考文献
[1]陈立森,卢龙.多高层混凝土结构住宅用钢量控制分析[J].城市住宅,2021,28(03):224-226.
[2]马占江.超高层混凝土结构竖向变形分析与补偿研究[J].铁道建筑技术,2021(03):67-70+95.
[3]郑鹏.高层混凝土结构优化设计方法探究[J].城市建筑,2020,17(29):92-93..
[4]林全攀.高层混凝土结构设计的几个问题探究[J].居舍,2020(20):115-116.
[5]杨贻斌.高层混凝土结构建筑的设计思路探讨[J].居舍,2020(20):117-118.
[6]韩凯.高层混凝土结构优化设计方法探究[J].绿色环保建材,2020(06):88+90.
[7]胡明坡.高层混凝土结构抗震设计探讨[J].门窗,2019(19):153-154.
[8]张晓刚.高层混凝土结构抗震设计浅析[J].中国标准化,2019(14):19-20.
[9]罗凌.刍议高层混凝土结构设计[J].居舍,2018(32):25.
[10]王柄捷.基于屈曲约束支撑的超高层混凝土结构的抗震性能分析[D].沈阳建筑大学,2018.
[11]杜波,赖虹,彭敏.高层混凝土结构中对裂缝的产生和控制分析[J].江西建材,2017(19):65-66.
[12]张良宽.金属消能器在某高层混凝土结构加固改造中的应用[J].山东工业技术,2017(18):139-141+8..
[13]温贵添.高层混凝土建筑结构的质量鉴定及加固措施探究[J].建材与装饰,2017(10):44-45.
[14]邓满宇.高层混凝土结构施工中剪力墙置换方法研究与施工监控[D].合肥工业大学,2017.
[15]周新福.高层混凝土结构施工裂缝分析与防控[J].居业,2016(12):121-122.
[16]焦柯,吴桂广,贾苏,赖鸿立.高层混凝土结构优化设计方法探讨[J].建筑结构,2016,46(21):51-58+36.
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/202810.html,
