康福花园青年公寓施工组织设计

本施工组织设计是针对工程名称:康福花园青年公寓楼工程。本施工组织设计根据图纸和查阅资料、工程特点进行施工方案的确定、科学地选择施工工艺。根据课程上学习时间定额和劳动定额计算出施工工期,使用CAD软件进行绘制,确保本工程的施工横道图具有针对性、科学性、可行性。确保在最快的时间内交付工程使得建设方满意。绘制场地平面布置图时,首先根据施工建筑物的特点和施工现场,选择大型机械满足施工需求、再选择安装地点确保覆盖率达到最佳,节省劳动力和运输费用。按照文明工地的规范布置办公区、生活区、以及其他临时设施。翻阅最新的规范和标准,完成各种保证措施的编制,包括安全管理措施、质量保证措施、文明保证措施、雨季保证措施、施工准备措施。本施工组织设计力求全面、专业、可行,施工过程可根据施工进度进行施工组织设计的深化和优化。

关键词:工程,施工,设计组织,建筑

1编制原则及依据

1.1 编制原则

本工程施工组织设计的编制原则,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《施工招标评定标办法》以及根据XX建设行政主管部门制定的现行工程等有关规范。

1.2 编制依据

(1)建设工程项目管理规范(GB/T50326-2016)

(2)建筑地基基础设计规范(GB50007-2015)

(3)混凝土结构设计规范(GB50010-2014)

(4)建筑地基处理技术规范(JGJ79-2012)

(5)建筑地面工程施工质量验收规范(GB50209-2014)

(6)建筑抗震设计规范(GB50011-2017)

(7)建筑工程施工质量验收统一标准(GB50300-2013)

(8)建筑地基基础工程施工质量验收规范(GB50202-2013)

(9)砌体工程施工质量验收规范(GB50203-2016)

(10)混凝土结构工程施工质量验收规范(GB50204-2015)

(11)混凝土质量控制标准(GB50164-2016)

(12)屋面工程施工质量验收规范(GB50207-2012)

(13)建筑施工安全检查标准(JGJ59-2015)

(14)施工现场临时用电安全技术规范(JGJ46-2015)

(15)建筑施工组织设计规范(GB50502-2014)

2 工程概况

2.1 建筑设计特点

工程名称:康福花园青年公寓建设单位;长春XX建筑安装有限公司建设位置:吉林省长春市高新技术开发区主要技术指标表2-1 主要技术指标

总建筑面积( m2) 5589.6 合理使用年限 50
建筑高度 m 20.7 耐火等级 二级
层数 六层 抗震设防烈度 七度
结构形式 框架结构 建筑等级 三级

2.2 结构设计特点

表2-2 结构设计特点

结 构
类 型
框架结构 本地区地震基本烈度 7度(0.10g)
抗震设防烈度 7度(0.10g)
层 数 6层 建筑抗震设防类别 丙类
建筑结构安全等级 二级 设计地震分组 第一组
地基基础设计等级 丙级 场地类别 II类
基础类型 独立、联合基础 框架抗震等级 三级
设计使用年限 50年

(1)砌体:

内外填充墙:砌块强度等级不小于 MU5.0,容重不大于7.5KN/m3。

砌筑砂浆采用 M5.0混和砂浆。

(2)混凝土强度等级

基础,柱,梁,板,楼梯为C30,垫层C10。

2.3 施工条件

施工场地平坦道路畅通,施工现场以实现“三通一平”,有一条施工通道,大型施工机具大量周转材料满足施工需要。根据地区的地理位置,该地区交通便利,工程材料等可就近采购、调运,保证材料的供应。

3 现场平面布置

3.1 平面布置原则

本工程在平面布置时需要考虑因素众多,本工程施工场地限制需要合理科学地使用场地布置,所以在平面布置时需要遵守原则第一一切围绕建筑物布置现场临时设施和施工机械,施工方便施工高效率。第二为了节省控制成本满足建设方对于效益的追求,在布置场地应该尽量考虑永久建筑为主,切勿拆除造成资源浪费。第三严格按照国家标准布置场地做到安全、环保、节能等国家硬性要求。

3.2 施工现场平面布置图

《施工现场平面布置图》见附件。

3.3 施工道路

本项目部在与建设方交接场地后,派项目经理和技术人员进驻施工现场勘查实地根据施工要求开始三通一平的作业,排除施工障碍铺设施工道路,施工道路环绕施工场地一周,方便运输车调头和会车。施工道路使用混凝土硬化,两侧布置排水沟,经过过滤处理后接入市政污水管道。

3.4 材料堆放

根据图纸建筑物测量人员放出红线范围,建筑物周边设置现场材料堆放场地、现场临时加工车间、周转材料堆放场地、以及仓库的建设。临时场地地面应做混凝土硬化。钢筋堆放和钢筋加工场地、模板加工棚、模板堆放、水泥仓库应尽量考虑本工地地势较高的排水良好的场地避免洪水内涝造成材料损失,材料进场应做好计划,对面整齐合理尽量选择塔吊施工范围之内,减少二次运输。材料的堆放,应严格按照《施工现场平面布置图》确定的位置堆放整齐、做好标记方面分别取用。

3.5 环境保护

按照国家和当地XX的环保政策,做好场地内的环境保护工作,包括施工噪音降噪、降低扬尘措施、使用节能环保材料等,落实低耗高效的措施。关于场地建筑垃圾设置指定堆放处由市政统一拉走到指定弃置区。场地内设置生活污水、建筑污水管道,设置沉淀池方可排出场地外,工地实行工完场清。降低扬尘措施场地全封闭施工围墙设置喷雾降尘,场地内定时洒水降尘,出入口设置清洗平台禁止运输车辆带走泥巴上城市主干道。降低噪音措施实行日夜分别管理制度,夜间作业时应从事低噪音工作,提高工人素质禁止夜间大声喧哗、材料轻放,木工加工棚设置隔音措施。节能降耗措施主要体现在开发市场内环保材料禁止使用有害物质材料,提高工作人员素质,做好节约用水用电,废水循环利用。

3.6 施工用电

施工现场接到国家电网后,建设一间配电房,再从配电房内向整个工地配电。优先接入生活用电,其次再接入工作用电。在整个工地生过程中,多配备一点电路保护器,避免施工过程中因操作不当发生危险。

3.7 垂直运输机械的布置

根据现场情况布置如下:基础与主体施工阶段:在该建筑物的中间部分安装一台QTZ80塔吊。施工货梯一台。

4 总体部署

4.1 管理目标及承诺

4.1.1 质量目标及承诺

分部分项工程验收合格并一次性验收通过,检验批全部验收合格,并实行工程质量奖罚制度。

4.1.2 工期目标及承诺

确保在200日历天内完成合同范围内的工作内容,相关承诺。(人力不可抗拒的因素除外)。

4.1.3 安全目标

加强安全施工,加强安全保障措施保证在施工全过程死亡,重伤率达到0.5‰,轻伤率为0.01‰,无重大设备事故。做到安全第一,质量优先。

4.1.4 现场文明施工管理目标

按建设部达标现场要求结合市现场达标标准,确保市文明优良工地,争创文明样板工地。

4.1.5 机械设备完好率和利用率

本工程大型施工机械由专业公司进行保养、维修、运行工作,施工全过程保证机械良好率达到99%,运行率90%。

4.2 施工总体安排

(1)施工工序安排利用计算机软件和施工经验组织交叉流水作业,充分利用人材机,缩短工期,确保在约定工期前完成施工任务留足时间做好成品修缮工作。按照先主体后装修,先框架到二次结构,先地下工程再到地上工程,主体工程穿插装修工程,装修工程先进行粗装修后精装修,做好资料和协调工作,工程完工及时进行验收工作,方便进行下一道工序的进行。

(2)施工各工序应搭接得有条不紊、紧凑地。为了使各工序可以及时作业应做好资源保障工作,材料保障、劳动力保障。

(3)在本工程施工中基础工作使用工期较长,需要工程集中全力完成基础工作,在土方开挖后及时做好防护工作,防护到位、及时确保安全施工不造成塌方造成工期延误,隐蔽工程施工完成后及时通知监理单位验收,避免基底被落土扰乱基底,及时做好垫层铺设工作,备好排水工具和修缮好排水沟渠和防水工作,避免基坑泡水。

4.3 机械设备配备情况

4.3.1 大型机械投入计划

大型机械投入计划见表4-1。

表4-1 大型机械投入计划

a 塔吊 1台
b 人货电梯 2台
c 砼搅拌机 1台
d 砂浆搅拌机 5台
e 反铲挖掘机 1台
f 砼输送泵 1台
g 混凝土运输车 6辆

4.3.2 机械设备的组织供应

施工前项目部邀请建设方进行材料交底会议明确建设方设计意图,在材料质量确保符合国家标准并与有实力的厂家合作,主要材料的供应需要大宗的进场,保证货源充足和质量保证,走访市场拿到样品后与建设方进行看样,确保质量方面材质方面符合设计意图后方可下单。施工使用到大型机械和器具,按照施工规模和技术要求结合现场的特点,选用大型机械方面符合施工要求的前提优先考虑进口机械,需要另行租借和租赁的需要提前与供应方进行预订,确保在施工前能够进行安装并进行调试和试运行,为了能够满足施工全过程运行良好,需要供应商提供进场的售后,保养和修理工作、提供技术支持,保证施工全过程能够良好运转。

施工设备的进场和安装调试保养工作由专门的部门进行,项目部门按照施工进度和施工的需要进行布置和使用。本工程施工中需要使用到塔吊升降机、人货电梯、挖掘机、砼泵送机、混凝土运输机等。塔吊的安装位置和选型按照施工建筑物的大小决定的,塔吊工作范围尽量覆盖工作面。施工货梯在主体施工后安装,并安排专门人员使用,非专业人员不得使用,施工机械定期检修和保养,确保施工全过程安全,不出现故障阻碍工作。检修工作和保养工作在施工休息期进行。在此项目的整个机械设备投入情况详见附件。

本工程施工机械分为两类:一类为运输机械,另一类为加工机械。在本工程进入多工种交叉作业时将涉及到多种材料的运输工作,运输机械由专人统一安排,拒绝班组私自使用机械运输、禁止吊运违规物品,使用货梯运输禁止超运。加工机械主要是钢筋加工棚和模板加工。

4.4 主要材料投入计划

4.4.1 周转材料投入计划

项目经理做好与建设方的协调工作,保证材料进度款能够满足进度要求。做到专款专用。保证每个施工阶段都能满足施工需求。优先与几个供应商进行联系出现断货的情况下能够及时调货保证施工。进场材料和半成品和加工品需要进行分类堆放和管理,材料能够提供合格证和出厂检验报告,钢筋、水泥、砌块需要做二次试验邀请监理单位进行抽样并送检,得到合格报告后方可使用。项目部材料取用和使用情况需要做好记录,使用部位和人员都要做好记录,方便计算出消耗情况,可以及时做好供货计划。

根据本工程的工程特点及工程量,以经济实用的原则,对主要的周转材料作如下选择,具体详见表4-2。

周转材料选择及投入计划大致按如下配置方式:

墙模板:配置二层半,梁板模板:配置三层;周转次数均为4-6次。

(1)模板选择:本工程的柱、梁、板较多,采用15夹板配模型式较灵活。考虑到工期要求较紧,拟安排一定数量的快拆体系的快拆头。

(2)根据进度计划和本工地的容纳量进行周转材料的进场工作,保证施工进度和不造成场地的阻碍。

表4-2 主要周转材料投入计划表

序号 材 料 名 称 单 位 数 量 备 注
1 F48钢管 t 195 内外架、防护设施等
2 十字扣件 15000 与钢管配套使用
3 接头卡 5000 与钢管配套使用
4 旋转卡 5000 与钢管配套使用
5 组合钢模 平方米 0 剪力墙、梁支模
6 回形卡 0 与钢管配套使用
7 15mm胶合板 平方米 3500 板底支模、梁模
8 绿色安全网 平方米 8000 防护架、提升架围护
9 木枋 立方米 300 用于支模板底搁栅等
10 5cm厚跳板 立方米 600 用于脚手架板、安全通道等
11 安全平网 平方米 1000 用于安全水平防护
12 早拆体系头 700 与钢管配套使用
13 木模板 M2 2000

4.4.2 工程用材料投入计划

主要工程用材在开工前作出材料需用计划,并按进度计划进行分解,工程施工期间按工程进度组织进场,确保工程需要。本工程主要工程用材料见下表4-3:

表4-3 主要工程用材料计划表

项 目 单 位 数 量
钢 材 T 20.6
木材 工程用 M3 23.1
施工用 M3 17.6
水 泥 T 80.5
商 品 砼 M3 112.6

4.4.3 安全防护用品计划

主要安全防护用品计划见表4-4:

表4-4 主要安全防护用品计划

安全网 800床
安全兜网 180床
安全防护用钢管 70吨
安全带 16套
安全帽 300顶
绝缘鞋 50双
绝缘手套 20双
漏电保护器 15个

4.5 劳动力投入计划

施工场地交接后,项目经理需要着手施工准备工作,首要工作做好人力物力机械的准备工作。施工前期需要做的工作主要有清理施工场地,在施工开始前,做好各项工作的准备计划,包括人力物力机械。项目经理根据项目规模和工作进度制定施工全过程的劳动力准备计划,提前与施工班组进行沟通和交底,在施工开始后进场,保证劳动力可以及时上岗,在劳动力进场前做好岗前培训工作,优先与经验丰富有图纸理解能的施工队伍合作。

上岗前的培训和合同签订。各班组签订好施工作业合同书以及责任书,进场人员需要做安全三级教育提高工人的安全意识和规范化管理施工人员,进行施工文明教育提高工人素质,整体提高本工程的文明素质建造文明工地,具体劳动力管理措施如下。

(1)劳动力安排情况

施工班组的选择上优先考虑长期和施工项目部门合作的班组,有同类施工建筑的经验的,有建筑图纸的理解能力可以领悟设计意图,发现问题及时与施工方进行沟通。确保施工工艺上符合设计要求。施工前进翻样工作进行交底工作对施工工序能够做出模拟,确保在上岗后能马上上手减少失误造成工期延误,同时在施工过程中不断地学习优化工序,在实践中总结经验应用到新技术新材料中。

(2)劳力安排保证措施

在施工全过程中,由于工期会经历农忙季节和节假日上的,原则上本工程是不停工的,但是由于劳动力减少而造成的施工进度迟钝。为了减少集中回乡造成工期延误和履行项目部的义务,项目部应主动为施工人员组织交通工具和其他资源方便农民工可以减少交通耽误时间,并进行交错式的分批次分工种的进行放假。保证施工工序能够持续进行不停工,同时项目部积极响应国家的政策不拖欠农民工工资,调动农民工的积极性。

劳动力投入计划已分包形式进行管理,项目部门负责把控施工质量, 以及安排劳动力进场时间和统一管理,施工班组使用按劳计酬的方式往往在质量方面会出现差错,需要管理部门加大对施工班组的管理措施和指导,落实规范标准和按图纸设计施工。

本工程质量要求比较高,故需要总部调取精英施工班组,需要有多年施工经验,有图纸阅读能力,服从项目部的管理,把本工程每个工作面分为多个施工部位,每个施工部位按照足够的施工人员,每个施工部位按照师傅带徒弟的施工模式,由专业师傅指导和带领安装,遇到问题及时整改和沟通,项目部技术人员在每个施工部位直接找到负责可以及时沟通和整改。劳动力配置计划见附件。

本工程负责简单装修和收尾修缮工作,装修工作往往工期紧问题多返工难的问题,为此将采取以下几点措施:

施工现场劳动力调动,需要通过长期的磨合和经验和计算机预算软件做出劳动力计划。并与施工班组认真探讨进场时间和离场时间、交接图纸工作量和设计意图,领悟建设方的意图,施工劳动计划需要有提前性、针对性、科学性,劳动力进场前做好培训,确保马上可以上岗操作,避免施工过程出现窝工和缺工的现象,做到每个工种齐全和足够。

本工程的装修使用外包要求熟悉图纸设计意图,成品保护及时售后周到,出现问题应该及时作出整改和沟通解决问题,本工程项目部负责施工管理和成品保护的工作。

5 施工进度计划

5.1 主要工序

施工进度计划目标与原则,施工进度计划依靠工程量和工序利用计算软件把施工全过程精细化和工序的搭接穿插。使流水化施工施工进度计划不但要求时间上的快,更应该把每一道程序做好才能突出质量,确保交付到业主的手上是准时的、质量上乘,体现本项目部的优势。

本工程严格按照合同上的总工期作为施工进度计划的目标,然后在划分多个阶段性的目标逐个攻克,本工程属于住宅楼结构相对简单,标准层的施工主要保证材料和天气原因的阻碍基本可以按时交付,本工程,但具有基坑、诸多的系统安装、电梯设备、指定分包项目存在,故在具体施工时着重要突出其施工重点,先确定施工总目标,再施行阶段性目标。

基础工程:采取由下而上的施工顺序施工。

主体结构:施工时,采取平行流水施工。

装饰工程:结构完成之后,由建设方组织有关单位对结构工程质量检查验收,验收合格后,方可进行其他工序的施工。施工时,自上而下进行内装修,待女儿墙压顶完成后,自上而下进行外装饰。室内外装饰先内部、后外部。

5.2 进度计划监督管理

在保证总工期的前提下,进行施工进度计划的细分和实行细则的安排。根据施工情况编制季度计划,月计划、周计划。计划提交监理单位审核正式实施,每周进行计划总结,查缺补漏优化施工方案保证施工工作提前完成。

5.3 施工进度计划

施工进度安排的原则在保证施工质量的同时,应该科学和合理把握时间。各方面施工工序互相交错进行,每到工序完成后交接给下一道工序,团结合作互不干扰,在施工上遇到矛盾需要心平气和解决问题,塔吊资源需要按照施工需要有序进行,预埋件的施工保证不破坏不影响的情况实行。

6 各分部分项主要施工方法

6.1地基基础

6.1.1 地基

施工器具:反铲挖掘机、自卸汽车、人工铁锹、塔吊

施工前的准备工作,首先挖掘机使用大面积开挖,清理表面土层杂物,施工测量人员根据图纸位置放出施工位置,指挥机械挖掘,本工程分为多个工作面,由1轴开始挖,边挖边使用人工清理修边工作。机械开挖沟槽时注意预留足够位置,防止超挖和过挖,边挖边测量的方式,预留土方至设计标高30cm然后人工负责开挖和修边清理松土,由塔吊将弃土运出。工作面完成后及时通知验槽及时做好垫层的浇筑。

6.1.2 基础

基础与主要结构:本工程基础采用柱下独立基础。建筑地基基础设计等级为丙级,基础以2号粘土层为持力层,地基承载力特征值fak=230KPa。基础材料:基础垫层:C10;基础:C30。施工工序基础施工顺序:清理基坑及抄平→混凝土垫层→基础放线→钢筋绑扎→相关专业施工→清理→支模板→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护→模板拆除

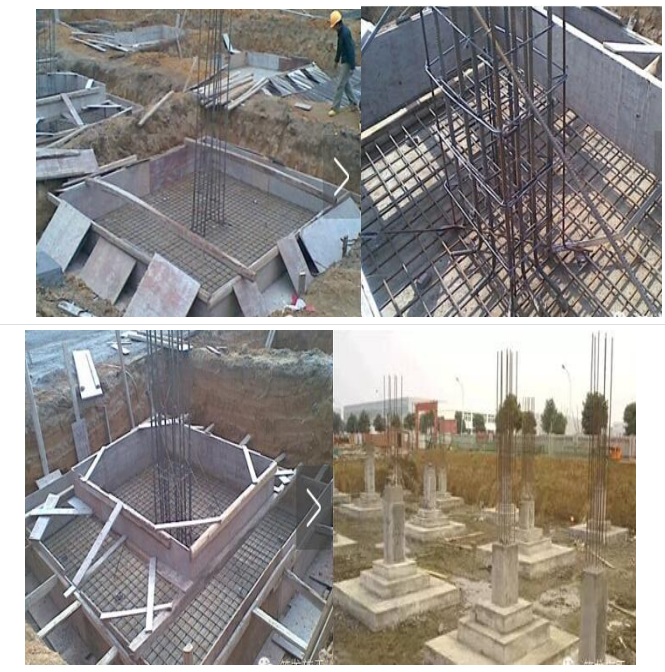

图7-1 基础样式

康福花园青年公寓施工组织设计

(4)基础垫层施工

本工程垫层使用商品混凝土浇筑,混凝土的强度为C15,混凝土来料浇筑前应该先不加水,进行取样做试块和同条件养护监理旁站签字后送检养护室,同条件养护试块放在垫层上。

垫层浇筑前清理平整基坑,测量人员放出垫层浇筑后的标高控制桩。一般使用竹桩控制。浇筑时不能超过竹桩顶部也不可低于竹桩顶,应该平行于控制桩。浇筑时从中间向四周摊铺,浇筑高度超过2m时需要使用布料筒防止骨料和水泥离析。摊铺混凝土后进行振捣。振动方式和时间需要控制好,禁止漏震和少震。首先使用棍棒式振捣棒插入振捣后使用平板式振捣器振捣。最后人工使用木抹子磨平。

6.1.3 回填土工程

基础工程验收后方可进行回填土工程的工序,施工前需要跟施工班组交底施工顺序和回填注意事项,保证施工质量进度。

(1)填土夯实方法

1)本工程的回填土方由同类型的土方借土回填,由建设方和监理单位认可,将土方送往试验站进行试验保证符合颗粒径和干湿度。

2) 土方在压实后应保留土方在设计标高之上,保证水分蒸发和回缩能够达到设计标高的。

3)回填土首先使用推土机摊铺,摊铺一层30cm左右的厚度摊铺厚度可以增加厚度,使用压路机静压,靠近基础边缘使用人工夯实机,不能使用压路机以免破坏基础。

4)基础回填需要注意基础边缘和原土部分交接部分的回填夯实工作,确保夯实到位,夯实完成后注意观察发现回缩下沉反弹,需要进行挖开重新回填夯实。

(2)回填土质量控制与检验

回填土按照规定的夯实方式完毕后进行密实度试验,保证夯实质量。邀请试验室进行环刀取样需要监理旁站见证。

6.2 结构工程施工

6.2.1 钢筋工程

(1)钢筋的质量要求

本工程钢筋在场地建立钢筋加工棚按照施工图要求进行加工,钢筋材料进场做好证书的收集和二次试验的拉力和冷弯合格后才能加工使用。钢筋加工人员在使用钢筋注意检查钢筋外观和结构,不得使用残缺钢筋,钢筋班组根据施工员的钢筋下料单进行加工和翻样。加工完成后按照型号、使用部位等内容进行分类堆放并做好标记,防止误用。

(2)加工设备的选择

钢筋加工集中设在现场进行制作、绑扎。配备一台钢筋调直机、两台钢筋切断机、两台弯曲机、一台对焊机、三台电弧焊机。

(3)钢筋的绑扎和安装

钢筋绑扎顺序:

柱:前道工序验收→钢筋接长焊接或挷接→箍筋验收。

梁板:梁、板模板验收→轴线、标高复核→梁、板钢筋绑扎→预留预埋→验收。

钢筋绑扎时,先放准确数量的箍筋再放分布筋然后根据皮数杆和卷尺根据间距进行绑扎。钢筋搭接长度、锚固长度按照规范要求进行加工,柱子钢筋焊接使用电渣压力焊,焊接完成使用钢筋捆绑固定等待模板安装,防止柱子钢筋在焊接后弯曲。

楼板钢筋上下层钢筋使用马凳钢筋支撑,钢筋绑扎过程中注意钢筋保护层垫块放置,柱子使用扣式垫块,放置时按照规定纵向设置垫块数量。钢筋绑扎完成后进行踩压在钢筋成品,如果需要预埋扣件需要垫板踩在上面施工,特点是板筋和悬挑钢筋,禁止踩压破坏。剪力墙钢筋采用电渣焊施工,在施工中必须确保柱的主筋同心,并且焊接符合质量要求。

钢筋绑扎后,即可邀请监理单位进行验收工作检查钢筋工程质量,方可进行浇筑令的申请办理进行下一道程序。

(4)电渣压力焊

电渣压力焊是利用电流通过渣池产生的电阻热将钢筋端部溶化然后施工压力使钢筋焊合的一种连接方式。

其操作工艺如下:

1)施工准备

①焊接设备

焊接设备主要包括:焊接电源、焊接机头、控制箱、焊剂填装金属盒等。

②焊接电源

竖向钢筋电渣压力焊的电源,可采用一般的BX3-500型与BX2-1000型交流弧焊机,也可采用JSD-600型专用电源。

③焊接机头

本焊接方式方便使用高楼层柱子钢筋以及密集型钢筋;操作简单焊接质量优秀;对中迅速准确,能保证焊接质量的稳定性。

④焊剂盒与焊剂

焊剂盒内径为80-100mm,与所焊钢筋的直径相适应,焊剂宜采用431型,在焊接过程中还起补充熔渣、脱氧及添加合金元素作用,使焊缝金属合金化。

⑤操作工人的培训

施工前由主管技术部门组织操作人员进行技术培训,经考试合格后方准上岗。

2)工艺要点

整个电焊工艺的流程为:引弧→电弧→电渣→顶压。

6.2.2 模板工程

(1)模板

柱采用15mm厚木胶合板模板,木方条使用50*100mm,梁底模板适当加厚一般使用40mm后模板,梁测模、板底模板与柱子模板相同,支撑体系使用脚手管支撑。

模板制作时,根据梁的长度进行起拱,起拱系数根据模板长度规范要求起拱。

(2)施工工序

1)柱模的拼装流程

选择15mm厚的夹板,同时辅以50*100mm的木方拼装成墙模,墙模的支撑系统以Φ48钢管支设而成。其施工流程如下:

施工准备(模板的优化组合配置)→模板的选择→柱模的支撑系统的搭设→模板拼装→模板加固、较核→浇砼→拆模→清理→再周转使用。

2)模板的支撑系统

施工前用15夹板、木枋下料制作定型模板,每一墙模板按柱位置注明编号,分类、分区依次码放备用。对于边长小于600的考虑用木枋并按200-250的间距进行加固支撑,大于600的边长还要采用ф12对拉丝杆、@600双向加以固定。

3)梁、板模板的施工顺序

具体施工顺序为:梁底模→板模→梁侧模→梁板拼缝处理。

梁板支撑体系图同地下室施工。对大于700以上的梁在梁的中部加一根对拉螺栓。

(3)模板质量要求

模板安装时注意构件和模板的位置准确,使用激光投射仪根据轴线放出垂直控制线方可时刻调整模板的垂直度。

模板使用后需要检查有没有破损,保证下次使用的刚度、垂直度、表面破坏,破裂的模板需要及时淘汰掉。避免再次使用造成爆模。支撑系统确保拧紧、稳定。

模板的安装误差应严格控制在允许范围内(详见表6-1),超过允许值必须校正。

表6-1 模板安装误差允许范围

项 目 允许偏差
轴线位置 5
板表面标高 ±5
柱、梁 +4、-5
层高垂直度 全高≤5m 6
全高〉5m 8
相邻板面高低差 2
表面平整(2m长度以上) 5

(6)模板的拆除

拆除时需要做回弹试验达到混凝土标号的强度方可拆除模板本工程使用早拆系统,先拆侧边支撑,然后侧边模板,底模板和受力模板,需要先拆支撑撬开,等待达到拆除条件时拆除:

1)侧边模板和不承重模板在混凝土初凝后,可以先撬开一角方便日后拆模不损伤混凝土表面。

2)拆除顺序应该严格按照先支后拆,后支先拆的顺序未达到拆除条件的模板不能顺手拆除。施工模板拆除后及时运输到楼地面,禁止堆放在楼层在荷载过大影响成型结构。

6.2.3 砼工程

(1)泵送砼劳动力配备

本工程送砼劳动力配备情况见表6-2。

表6-2 送砼劳动力配备情况表

序号 工 种 人数 工 作 内 容
1 总负责人 1 全面负责砼施工工作,处理有关问题
2 指挥人员 2 负责组织指挥供料、泵送、布料浇筑
3 值班电工 1 全面负责楼照明及电器照明
4 机修工 1 负责机修(如振动棒等)
5 泵车操作人员 2 泵车操及保养
6 泵车辅助人员 1 泵车料斗倒料、清除石、杂物及回料等
7 架子工 2 布管、拆管、布料及清洗
8 砼工 40 振捣、找平

(2)砼的泵送

混凝土施工前的准备工作,防止堵管和水分流失,泵车到达后,进行泵管的湿润工作,使用泵车把水泵送到泵管中,完成此工序后方可进行混凝土浇筑。泵送时需要泵机时刻运转,注意来料的速度和泵车内的存料确保泵车时刻运转。如果混凝土断供和延迟配送后,不能使泵送机停止运行,应每隔4-5min使泵正、反转两个冲程,搅拌3-4转,防止砼离析。

(3)砼的浇筑

①基础施工会使用到大量混凝土,不能使用传统方法进行施工,采用混凝土泵车浇筑混凝土,施工过程需要采用分层浇筑的方法,即一层一层的浇筑,从最下面开始往上分层浇筑,边浇筑边振捣,浇筑层与层之间不能留施工缝,必须层与层之间足够契合,等到混凝土初凝后有一定强度后,可以进行洒水养护,也可以在凝固的混凝土表面铺具有吸水性的东西,能时刻保持混凝土表面湿润,利于混凝土养护。

②在边角处下料的混凝土需要认真振捣,每处都要振捣,同时要观察模板接口位置是否有混凝土砂浆露出。一边放料一边振捣,效果也很好。

③模板的搭接质量也决定混凝土的质量,好的模板在浇筑过程能起到更好的保护作用。在浇筑前要查看模板内是否有无杂物,垃圾,要及时清理干净。待混凝土具备一定强度后,要及时拆除模板,首先查看浇筑成型的混凝土构件是否合格,如果施工过程不当造成浇筑出现问题,及时向上报备,然后处理问题。

(3)砼养护

本工程砼强度较高进行加强监控和养护次数,头几天需要浇水次数适量增加,防止砼产生温差裂缝或收缩裂缝。

对于商品混凝土,要提前在28天取样做三组试件,在恒温恒压下保存28天,等到时间达到后取出混凝土试件,在实验室里测试力学性能,如果不合格及时整改。在混凝土浇筑之前,取样对混凝土进行坍落度测试,计算实际配合比是否和理论一致。

(4)质量要求

根据本工程的所需混凝土标高和混凝土商家进行调配,商家提供配合比并提供试验证明和试验报告

6.3 砖砌体工程

6.3.1 主要材料

非承重外墙采用190厚MU3.5陶粒混凝土空心砌块,用M5混合砂浆砌筑。外贴100厚EPS保温板。

内墙采用190或110厚(图中标为200或120)MU3.5陶粒混凝土空心砌块或空心砖,用M5混合砂浆砌筑。

6.3.2 砌筑工序

砖墙砌筑的一般顺序是抄平→放线→摆砖→立皮数杆→盘角→挂线→砌筑→勾缝→清理。

6.3.3 填充墙的砌筑

本工程砌筑内墙填充墙使用三一砌筑法,根据控制线和墙的尺寸进行试排砖工作,不符合整块砖劈砖的长度不能超过砖三分之一。每块砖灰缝饱满,横平竖直灰浆厚度应在12mm左右,为了保证灰浆成型每天砌筑高度不能超过1.4m以免荷载压灰浆变形,拉紧筋制作长度和间距需要按照规范要求,拉紧筋与砌筑交接处使用水泥砂浆填筑,砌到距离天花板20mm时停止施工留施工缝,等砌筑墙体收缩完毕使用斜砌法封顶。门洞横梁使用预制梁。

6.3.4施工方法

(1)按砼块每层高度制作皮数杆,并竖直于墙体的两侧,两相对皮数杆之间拉准线,用以控制墙体的水平度及水平灰缝厚度。

(2)砌块砌筑前应浇水湿润,将砌块的砌筑楼面清扫干净,剔除浮浆结块,向砌筑面适量浇水。

(3)尽量按设计要求购进各种规格的砌块。

(4)当填充墙长超过4.5米时,应在墙中加设与墙体有拉结筋的构造柱;当填充墙高超过设计或规范规定的高度时,应在适当部位设置与框架柱或墙体连接的圈梁。

(5)墙体接近上层梁或板底时,宜用砖斜砌挤梁,砖的倾斜度为60度左右。砌块必须灰浆饱满,以免外墙与框架梁板连接的底部渗漏。

(6)墙体洞口上不得留脚手眼,不得用斧头或瓦刀任意砍劈。

6.4 脚手架工程

6.4.1 钢管脚手架的搭设

脚手架工程作为本工程重要的水平和垂直荷载的临时结构,需要保证它的施工质量、安全。它需要足够的荷载能力和稳定性。脚手架工程需要施工到位需要在大横杆和立杆交接处比较薄弱,需要小横杆的支撑和分担荷载。设置连墙点和脚手架支撑基础时必须保证稳定性,禁止在脚手架下从事大型机械活动。外脚手架的搭设:根据主体施工进度往上搭接。混凝土浇筑完成后方可往上安装脚手架。

6.4.2 脚手架支撑的设置

在牢固的地基安装钢板作为立杆的底座→摆放扫地杆→装扫地小横杆并与立杆和扫地杆扣紧→装第一步大横杆并与各立杆扣紧→安第一步小横杆→加设临时斜撑杆,上端与第二步大横杆扣紧→安装二层与柱拉杆→接立杆→加设剪力撑→铺设脚手板,绑扎防护及档脚板、立挂安全网。

6.4.3 钢管脚手架的拆除

拆除脚手架方案在安装工程基本完毕后安排,拆除时举行安全交底会议,做好地下的安防工作,停止地面的施工工作和移开地面上的机械。拆除顺序:自上而下进行,双人以上作业不得单人作业。脚手架由塔吊运输到地面禁止丢到地面。

6.4.4 脚手架的安全设施

垂直设施安全网于脚手架的外侧,一般用密目安全网,四周满挂围护,安全网封闭严密,与脚手架固定牢固。

6.5装饰工程

6.5.1 天棚抹灰施工

(1)工艺程序

基层处理→弹天棚水平线→喷水润湿→刷107 胶水泥浆→抹底层糙灰→抹中层糙灰→找平层检验→抹罩面灰。

(2)施工要点

1)基层处理:

清理表面凸出的石子进行剔除,凹坑使用砂浆进行抹平。

2)天棚抹灰

施工前进行天棚抹灰的放线控制工作,主要保证天棚抹灰的厚度一般在墙上弹水平线进行控制中线部位拉线控制。

天棚施工前进行洒水湿润保证抹灰的黏连性。抹灰工程按照施工顺序分为底糙灰、中层糙灰、罩面灰,每层抹灰相隔时间必须符合要求,厚度均匀,基面进行水泥胶先刷一遍开始第一道底糙灰。

6.5.2 内、外墙面抹灰

(1)工艺程序

基层处理→柱、墙抹护角→润湿墙面→抹底糙灰→抹墙裙或踢脚线底糙灰→抹墙裙或踢脚线中层糙灰→插入天棚、地面施工→润湿墙面→抹罩面灰。

(2)施工要点

基层处理:清理墙面的杂质和填补坑洞,门窗框确保使用膨胀胶填充完毕,预留坑洞使用砂浆进行填平工作。

施工前进行墙面湿润,使用灰饼进行厚度的控制,灰饼大小一致,间距1.2m一个,本工程按照顺序分为两遍糙灰施工,一遍罩面灰施工,施工间距需要根据现场情况决定。

6.5.3 外墙涂料施工

(1)涂料面施工工艺流程

清理基层→填补缝隙→磨砂纸→满刮腻子两遍→磨光→刷第一遍涂料→复补腻子→磨光→刷第二遍涂料→磨光→刷第三遍涂料→拆除脚手架。

6.5.4 门窗安装

本工程使用非标防火门和非标室内门、定制铝合金窗,由专业公司进行安装工作。施工时进行门窗洞的预留工作,专业公司进行门窗尺寸和门扇开向进行定制。

门窗的各种附件应安装齐全,位置正确、牢固、灵活、适用、端正、美观,密封胶条四周要胶圈。

7 工程质量保证体系及措施

7.1施工质量把关措施

施工质量控制的首要把施工质量的问题源头把好关,施工质量的问题往往出现在材料的选择上,本工程的材料进场需要按照规则制度进场,禁止伪劣产品进入施工现场并使用。为了保证原材料、成品、半成品的在施工使用中合格将成立材料管理部门。主要负责编制材料进场计划,负责采购合格和信任的厂家保证供应,负责管理和保管材料。材料进场时需要携带出厂合格证和检验报告,材料负责设计要求和建设方和监理的检查。材料进场后按照施工平面布置图堆放和分类。水泥钢筋砌块需要进行二次试验的材料需要送检得到合格报告后方能使用。

本工程实行质量责任制度,每个班组需要按照岗位责任制度施工。

7.2施工现场监督检查

由项目经理指导成立质量管理部门,小组人员需要有施工技术人员、测量人员、质检员、安全员参与组建。负责施工组织设计中施工质量保证措施的实行,每个小组人员负责不同施工责任,建立各岗位的质量监督体系。严格进行现场到场的监督工作,利用专业的技术检测和指导施工班组按照施工方案进行施工工作。保证每个施工部位和工序符合质量要求和图纸要求,监督施工人员规范操作,特别是隐蔽工程需要施工方和建设方到位的需要现场指导施工工作。

建立分部分项的质量检查体检,设立质检部门,质监部门需要有专业和针对本工程的施工需求的检测工作。按照规范标准严格进行检查工作,首先进行项目的自检工作,然后各班组交流互相检查工作,最后邀请监理部门检查各分部分项工作,填报资料表格做好资料,合格后方可进行下一道工序。对于不符合标准和出现问题的需要及时整改,如果已经施工完毕需要进行返工工作,杜绝蒙混过关。

7.3技术保证措施

由项目经理牵头,技术总工程师作为领导成立本工程的质量管理小组,技术部门,编制严格的质量管理体系,保证本工程的质量工作。达到建设方预想的施工成果。开展施工全过程的施工质量管理工作,主要包括施工前的预防工作,做好各班组的施工交底工作,特别是钢筋班组按照施工图纸做好样品,材料的把控以及施工前的检查工作。施工中严格按照施工规范进行操作,严格按照规范制度进行操作。施工后进行成品保护工作养护支护工作等,确保整个施工过程是可控的。

严格按照岗位责任制度从事施工工作,各岗位工人熟悉贯彻落实本岗位的技术管理制度。技术人员持证上岗,禁止无证无资格人员从事技术工作。做好技术交底工作严格按照施工图纸施工、熟悉技术规范禁止违规操作,工艺规程做成宣传手册和图纸张贴在施工部位宣传。禁止偷工减料省略工序。积极响应新材料新工艺新技术的号召,为施工工作制造效益。

7.4主要质量管理措施

施工质量管理小组,在施工前召开质量交底会议,对图纸施工工序质量控制施工工序都要和施工班组交底和落实质量管理措施。要求现场管理人员根据本岗位的施工有关规范熟悉和做好交底报告,要求使用管理规范真正落实到施工中,拒绝管理制度成为空头文件。

本工程施工管理人员与施工班组都必须做到“三工序”,就是上工前需要对接上到工序并检查上到工序,第二认真负责保证本工序的施工质量,第三严格做好工完场清对接下一道的工序的负责人,每到工序责任到人,追责到人,积极与班组人员沟通解决问题。

设置材料人员,负责对于进场的材料和半成品安排堆放,堆放位置按照施工平面布置图位置堆放并做好记录方便取用,收集合格证和出厂检验报告,所有进场的工程用原材料和半成品构件,取用材料和制作半成品需要做好记录,记录材料应用在的部位型号,方便调取原始记录。

质监部门和测量部门所需的仪器和工具必须符合偏差标准,需要专业人员进行调试后符合允许偏差范围后可以使用到施工工地中。施工中定期送到专业公司进行保养和调整,保证施工全过程测量仪器、质检仪器、工具都是符合标准的。

项目经理应该积极开发和创新,对于新材料,新技术新方法的应用应是容纳的态度。积极应用到施工中,总结和改良为施工的质量提升、效益提升、竞争力提升做出努力。

施工过程中要经常检查偏差和纠正偏差,比如模板使用多次会变形出现偏差,主体在建筑到高楼层时定时做沉降观测,楼层观测,经纬度观测,及时调整楼层的偏差。务使各道工序按施工组织设计和有关规范、规程和要求操作。

隐蔽工程和专业工程需要专家监理到位的需要邀请专家会议,得到合格后及时做好记录和资料,方便日后调取资料。

8 安全文明生产保障措施

8.1建立严格的施工进度计划检查制度

本工程的施工工期控制严格按照施工进度计划进行,追赶工期。安排工作工序需要按照进度计划来进行。施工技术人员需要根据现场进度做细分施工计划,做好周计划月计划、旬计划,科学地安排工作量和流水施工安排。在没有应该影响工期进度的情况下,利用好施工的时间把施工任务完成,施工管理人员必须每天检查施工进度,做好明天的施工安排,上道工序做好后及时安排下道工序的进行,项目经理需要积极与建设方协调,做好进度款的工作保证资金和材料的充足,保证工期受外界因素影响。遇到雷雨天气工期延误应该在其他工序中追回来,灵活穿插工作把工期延误的损失降到最低。

8.2保证材料及外加工构件的供应

施工开工后,项目经理根据工料分析表做好材料采购计划和进场计划,材料员根据材料计划表寻找合作厂家订购材料,需要定制的材料需要提前进场定制,保证施工时材料可以充足供应,做好周转材料的加工和翻样工作。做好加工器具的安装和调试,根据施工需求进行加工场的建设。

8.3土建与安装的配合协调工作

主体工程为首要任务安装工作为后,主体工程施工时穿插安装工程,主体工程后期主要做安装工作,主体工程在施工时安装工作主要为预埋件和预留工作。主体工程需要和安装工作协调工作,不可以阻碍主体工程的施工,预埋件禁止阻碍钢筋的安装、模板的安装严格按照施工图纸进行,主体工程班组不得破坏预埋件需要保护好成品。在室内安装工作进行时需要大量的使用货梯运输占用公共资源时,依然是主体工程为主要任务,在公共资源比如货梯塔吊使用上产生矛盾时,需要分时段分批次使用。保证不同的工作有条不紊地进行互相协调又互不干系,需要施工现场技术人员总结和监督,指导有效科学地施工工作有序开展,灵活变通。

8.4实行资金专款专用

项目部资金实行专款专用的管理办法,实行“一支笔审批制”,工程资金一律由项目经理批准后方可动用,确保本工程资金专款专用。

9 绿色施工与环保保证措施

项目部根据工程实际情况,制定了一系列绿色施工 “四节一环保”技术措施,现将部分实施措施介绍如下。

施工现场设置环境保护标牌、标识。定期对食堂、厕所、卫生设施、排水沟等消毒;隔油池半月清理一次。现场设置危险品、化学品存放处,对污染物采取隔离措施。现场设置钢筋、模板废料池,建筑垃圾分类存 放、集中处理。进出口设冲洗台,保持进出车辆清洁; 裸露土方采取密目网覆盖措施;现场使用商品混凝土、预 拌砂浆及散装水泥。场地周边设环形排水沟,污水经三级沉淀池处理后方可排入市政污水管道。现场设置8处噪音监测点,实施动态监测;每周对机械、设备定期保养维护,对产生噪声较大的机械设备加设吸音布;吊装作业指挥佩戴对讲机传达指令。每日记录施工区及生活区。

9.1 降低扬尘措施

本工程施工现场严格按照山东省曲阜市有关扬尘治理方面的规定安排生产,采取如下防治扬尘措施:

(1)项目部需要投资足够的资金、人员、设备,编制高效简便的降尘施工方案,设置专人对施工方案进行实行、管理、整改等,确保施工全过程降尘符合XX要求,无人无投诉。

(2)实行工完场清的施工政策,确保建筑垃圾有地方可放,及时清理,专人清理,定时清理。

(3)施工现场禁止使用扬尘较大的机械,拒绝使用排放超标的机械。禁止在施工现场燃烧有毒塑料和焚烧垃圾。

(4)施工道路、施工围墙、施工主体都要有降低扬尘措施。施工道路定期清洗和洒水,施工主体使用喷雾降水,工地围墙使用喷雾降尘防止扬尘影响到工地外空气。

(5)建筑垃圾运输的过程中,应设置封闭的临时专用垃圾通道或容器进行吊运。严禁在高空向下扔垃圾。

(6)施工现场的土方等散料应堆放整齐、方正,并采取洒水、覆盖密目布等措施防止再次扬尘。

(7)用后的水泥袋应及时扔掉或存放在较封闭的库房。

(8)运输散装、流质材料、清运多余泥土和建筑垃圾的车辆,装车时不得高于车厢,装好后用篷布遮盖。篷布应与车厢绑紧,保证运输过程中材料不落、不飞。进出现场的各类车辆状况良好,车体清洁,并在进出现场处设置车辆清洗喷洒,防止车辆带泥出入现场。

(9)在车辆离开前,必须将车轮上的污垢和泥洗掉。白灰、粉煤灰等散料运输必须覆盖好,避免灰尘飞扬污染环境。

(10)在建筑物周围的脚手架上满挂密目布,避免建筑物内尘土外散。

(11)现场采用电热开水炉、液化气灶,严禁烧煤取暖,以防止煤烟污染。

(12)施工现场用地周围砌筑砖围墙,高度2.2米,内外两侧抹灰、刷涂料。

(13)施工现场及大门出入口全部用混凝土做硬化处理,保证无浮土、无积水。

(14)砂子,石子等散体建筑材料和土方都采取表面硬化、覆盖等防扬尘的措施;多余土方要及时清运出场。

(15)清理高层建筑施工产生的垃圾时,采用容器吊运,禁止高空抛洒现象。

(16)四级及以上大风天气,停止土方及其他易扬尘施工。

(17)根据国家和居民的规定和意愿,适当改善与附近居民的关系,及时改进施工方法。

9.2 防止水污染

(1)进场前按照市政部门对污水处理方法进行对施工现场排水管的安装建设。办理相关手续,严格按照市政部门的污水处理方式进行处理。待市政部门验收后合格后才能进行排水施工。

(2)现场设置汽车清洗平台和沉砂池和沉淀池,污水进行沉淀后才能接通市政管道。安排清洁人员进行定期的掏空沉淀池。切勿把沉淀池作为装饰造成水体的污染。

(3)施工现场油料储存的库房地面,抹20mm厚防水砂浆,避免储油罐漏油污染地下水体。

(4)安装清洁人员对生活污水管道进行清理,施工食堂的废油和污水排放要安装隔油池,剩饭残羹禁止直接倒入排水沟,需要有专门的泔水桶,定期安排吸粪机对化粪池进行清理。

9.3 固体建筑、生活垃圾处理

(1)疫情期间需要配合XX工作,进行疫情防控工作,对内进行卫生预防知识的宣传教育提高工作人员意识。对外进行在门外张贴海报禁止外来人员进入。

(2)施工场地内需要提高最基本的生活卫生设备,保证施工人员的施工环境是卫生的,以及定期进行清理和监督,禁止不文明的现象。

(3)生活宿舍和办公区域实行卫生区间承包制度。在其管辖范围内确保是卫生整齐干净的,管理人员定期检查卫生,对于不按照规定清洁的班组进行批评教育。

(4)项目部定期进行除四害的工作,避免蚊虫滋生造成病毒传播。

(5)食堂申领卫生许可证,厨师、炊事员都要办理健康证,进行健康卫生知识学习,制定卫生标准措施。

(6)按照文明安全工地的标准规划和实行环保、卫生管理。

10 季节性施工措施

10.1 冬季施工措施

(1)观察天气变化情况连续五天低于5摄氏度方可实行冬季施工方案。

(2)低温施工时,需要进行保暖工作,包括人员、机械、材料有需要保暖要求的。

(3)禁止在低于10摄氏度的情况从事焊接工作,确定焊接时需要进行防风保暖工作才可以施工,避免温差应力造成脆断。

(4)混凝土施工对温度要求严格,整个施工过程保持周围温度适宜、可以增加防冻措施,尽量为混凝土工程创造适宜的养护环境,使混凝土能够不断凝结、硬化提高强度。对有添加外加剂的混凝土,浇筑完毕后有一定强度后,可以覆盖保温棉毡进行保温,以防止产生裂纹。

(5)砌筑工程时,使用砖和砌块之前,先用扫把将砖和砌块上的冰霜和积雪清除干净。在进行人工拌制砂浆时,将砂和石子表面的冰雪清理干净,使用的水不能含有冰块。

(6)混凝土浇筑之前,首先检查模板内有无积雪或冰块,必须全部清除干净后,在进行混凝土的浇筑振捣,模板内的水泥渣一并清除干净。在冬季浇筑混凝土之前,模板表洒水容易结冰,所以不用冲洗湿润。

(7)在进行砌筑时,拌制的砂浆稠度可以适当加大,灰缝可以适当保持在12cm左右,砌块可少量浇水湿润。砌块在使用前,应先清除表面冰雪和灰土等。石灰膏冻结后,必须先解冻后方可继续使用。

(8)冬季进行抹灰施工时,温度低不利于抹灰进行。在室内抹灰时,想办法提高室内的温度,可先将室内的门窗洞口和出入洞口用麻袋封闭挡住,用来保温。当室内温度低于5摄氏度时,人工操作会受到影响,可加设电热扇适当加温,提高室内的整体温度,利于施工,可以派人专门管理电热扇。室外温度低于5摄氏度,不利于外墙施工,可以适当暂缓施工等温度回升可以继续施工。

10.2 雨季施工措施

(1)在雨季来临前,提前检查施工现场存在的安全隐患,提前整修所有项目。对于重要设备房,进行加固处理。

(2)大雨天气会对脚手架、缆风绳造成影响,等到大雨天气过去就要对脚手架、缆风绳的基础锚固部位进行检查,发现安全隐患应立即报备处理。下雨会导致地面摩擦力减少,车辆容易打滑,可以在道路上设置防滑条,对车辆速度进行限制。

(3)机械设备怕水,存放和使用过程做好防水处理,下雨期间可以减少机械设备使用频率。

(4)雨季前提前预防,提前检查,输电电缆有无破损,确保在施工期间不会受到漏电,停电影响。

(5)怕雨、怕潮原材料、构件和设备等,应放防潮防雨的厂库内,堆放时基础设置防潮垫层,在用雨布封盖严密等措施,可进行分别处理。

(6)在雷雨季节要注意,脚手架容易导电,必要时要设置避雷装置。施工期间遇有雷雨交加天气,应暂停施工,所有操作人员应立即离开施工现场,等到天气好转后在施工。

10.3 高温季节施工措施

夏季白天温度非常高,夜晚温度较低,热胀冷缩会破坏构件。为了预防夏季高温干热的影响,对构件产生不利的影响,现采用以下措施:

在高温天气浇筑的混凝土,更容易产生裂纹和缝隙,应避免在高温天气进行混凝土的施工。混凝土养护过程不可避免遇到高温天气,浇水应控制在每小时一次,在直接能接触到太阳照射的混凝土,要设置遮阳板,避免太阳直接照射使混凝土产生裂缝,在混凝土表面布置吸水保湿材料,使混凝土能充分保持湿润。

不同构件浇筑需要不同的塌落度,气温也会影响混凝土的和易性。周围环境温度偏高时,可以适当增大混凝土的坍落度,可以起到方便施工的效果,必要时可以添加外加剂,改善混凝土的和易性,增大流动性,利于混凝土的浇筑和振捣。

混凝土在凝固过程会释放水化热,当体积较小的混凝土影响很小,只有对体积较大混凝土的影响才会大,所以在浇筑大体积混凝土是需要特别注意。首先可以选用特殊品种水泥,水化热偏低的水泥,同样也可以采用物理降温等措施,使水泥水化释放减缓,利于大体积混凝土的施工。

白天浇筑楼面或屋面,由于混凝土厚度较薄的,水分蒸发过快会形成收缩裂缝。楼面或屋面应安排在夜间施工,夜间温度相比白天低,水分致蒸缓慢,有利于混凝土的凝固,不容易产生收缩裂缝。

高温季节砌砖,需要特别强调砖块的浇水,在一天中温度特别高的时刻不利于砖块浇水,热胀冷缩容易导致砌砖产生裂纹,砌块浇水应避免高温时候,集中堆放进行浇水,保证砖块充分湿润,有利于施工过程的进行。

砌筑砂浆的粘稠度影响砌筑工程的质量,不同砂浆的稠度适合不同的部位,配备专门使用砂浆。室外砌筑可以适当增大砂浆的稠度,确保砂浆的流动性没有受到影响。在砂浆中掺入添加剂,可以提高砂浆的保水性与和易性,砌筑砖块时灰缝容易饱满。

砂浆级配要准确,应根据工作量需要,按照施工标准进行配置。对砂浆保水性要求极高,可按规定要求掺入外加剂,用来提高砂浆的保水性。高温环境下,水分蒸发很快,施工过程应迅速准确,然后进行洒水养护。

砂浆应随拌随用,对关键部位砌体,要进行必要的遮盖、养护,保证砌筑完成后不会影响砌块的质量。

砌筑工程完成后,需要进行抹灰工程。先要对砌体表面用扫把打扫清理一遍,浇水湿润,使砌块与砂浆更好的粘结,防止日后出现砂浆脱水造成开裂、起壳、脱落,施工完毕后进行洒水养护。外墙面抹灰时,应选择太阳光不强的时候进行,避免太阳光直射造成抹灰面干裂脱落。

11 突发事件应急预案

各类可预见和不能遇见的紧急情况,一旦发生均启动以下应急预案的组织机构及工作流程。

11.1 应急预案领导小组组织机构图

图11-1 应急预案领导小组组织机构图

康福花园青年公寓施工组织设计

康福花园青年公寓施工组织设计

11.2 应急小组下设机构及职责

(1)抢险组:组建应急抢险小组,组长由项目监理担任。项目总工、安全员作为副组长,小组成员包括班组组长、施工员、材料员、机械操作员。

主要职责是:编制应急抢救方案,实行应急预防措施;配合有关部门进行应急抢救,提供设备、投入劳动力到应急抢救中。

(2)安全保卫组:安全员、保卫室组成。

事故发生后负责值守现场进行围栏工作,禁止非抢救人员进入,负责引导抢救人员和解释楼层的路线,维持现场秩序,疏通交通,负责联系增援和营救人员沟通落实工作。

(3)后勤保障部:材料部和后勤部组成。

主要职责是:根据现场需求准备和购买应急设备;负责有关部门急救人员的后勤问题食宿问题。

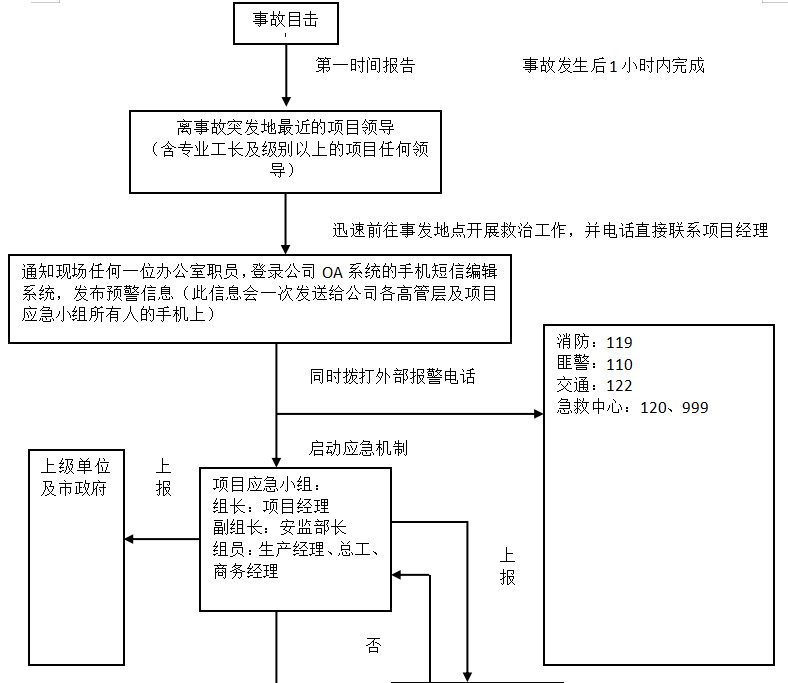

图11-2 应急预案工作流程



康福花园青年公寓施工组织设计

康福花园青年公寓施工组织设计

11.3 应急措施

11.3.1 突发性停电

发生突发性停电时,配电人员立即关掉总配电箱电源;项目经理立刻联系各应急小组组长进行情况汇报,检查大小型机械运行状况,了解原因解决问题。确保各班组人员都安全、机械运行良好好;再次开店有序进行施工。大型机械在运行遇到停电时,应发出应急警报,听到警报后所有人员停止施工,逃到指定的安全避难场地听从指挥;货梯被困人员就最近的楼层有序离开;塔吊施工遇到停电时,禁止人员在地面走动,等待塔吊检修完毕方可在塔吊施工范围内走动;事后处理,了解事故原因,排除事故隐患,禁止大型机械超载超重,非转人员人员操作;小型机械故障应立即送修专业人员,禁止非专业人员拆卸检修,夜间施工遇到停电时禁止慌乱走动,原地等待通电和等待救援。

11.3.2 中毒事故

食物中毒预防措施,本工程采购肉类、豆制品、蔬菜、由统一供应商供应,酒水类产品由正规驱动购买。禁止使用来源不明的蘑菇、野生动物食品。在本工程中一旦出现食物中毒事故,立即停止施工工作,通知医护人员运送到安全地带后,呼叫120急救中心。收集当天的食物残余作为检测、排泄物进行检测;食物中毒后,使用催吐法把未消化的食物吐出,保证食物全部吐出位置;对食堂进行消毒,把有可能造成中毒的食物丢弃和检测。关于毒气中毒预防措施,本工程使用材料和油漆均有国家检测合格报告,场地内禁止燃烧有害物质,油漆和气味浓郁的施工一定要主要通风;冬季禁止在室内进行烧炭取暖的行为,发生毒气中毒后,首先进行通风把受伤人员移至室外避免继续造成伤害,呼叫急救中心抢救。

11.3.3 火灾事故

本工程每层必须有消防栓和人人会用灭火器。火灾发生后,实行先救人后救火的方式,先把人搬运到安全区域,呼叫119火警。根据火情使用灭火器和消防水管对火进行扑灭,等待专业消防队员灭火,本项目施工应急小组负责对接消防人员进行灭火工作,负责对现场道路和消防器材所在位置进行说明和指引,方便消防人员第一时间到达事故地点进行灭火工作;应急小组负责搬运容易造成火灾材料和转移施工机械等防止火情蔓延,易燃易爆的材料需要临时运出场地外,切断电缆开关,把火灾的损失和伤害降到最低,事后配合消防部队调查火灾原因进行整改和面对处罚,重新开工在整改完毕后相关部门验收后才能开工,项目部承担火灾造成工期延误的后果。

11.3.4 坍塌倒塌事故

塌方和倒塌事故发生后,立即转移人员到安全地带,第二进行人员联系,确认人员是否被掩埋和失联。当发生掩埋人员和失联人员的事故时,首先确定身份和施工部位方便消防部队进行营救工作;拒绝隐瞒事故的行为;基坑塌方后,第一时间转移人员,观察施工部位稳定后进行围挡禁止机械和人员靠近,第二进行抢救措施清理塌方进行加固支护工作。

11.3.5 触电事故

触电事故发生后第一时间切断电源,使用绝缘手套把受伤人员搬运到安全地带进行施救,呼叫120等待救援,观察受伤人员是否拥有呼吸,没有呼吸的情况下使用按压胸部和吹起到肺部的方式进行人工呼吸,禁止掐人中等错误的急救措施。

11.3.6 高处坠落事故应急措施

在确保事故地带安全的情况下,首先使用担架救出伤员,没有担架的情况下禁止抱、拖等方式造成二次伤害,可以使用模板把伤员放在模板上抬出事故地点,等待120急救中心的救援。观察伤员可以做简单的伤口止血处理工作。把受伤的情况告诉医护人员;项目指挥部接到报告后,应立即在第一时间赶赴现场,了解和掌握事故情况,开展抢救和现场秩序,保护事故现场。

参考文献

【1】同济大学,西安建筑科技大学,东南大学,重庆大学合编. 房屋建筑学(第五版)[M]. 北京:中国建材工业出版社,2016.

【2】李必瑜,魏宏杨,覃琳主编. 建筑构造(上、下册)(第五版)[M]. 北京:中国建材工业出版社,2013.

【3】《建筑结构构造资料集》编辑委员会. 建筑结构构造资料集[M]. 北京:中国建筑工业出版社,2009.

【4】东南大学,同济大学,天津大学合编. 混凝土结构(中册)—混凝土结构与砌体结构设计(第六版)[M]. 北京:中国建筑工业出版社,2016.

致 谢

这份毕业设计到这里已经是尾声了。我特别留心了一下自己对于正文中整体逻辑、设计思路以及一些演算过程的铺陈,感想颇多。

除了深藏于内心的一些小小的成就感之外,最重要的还是要先感谢我的指导老师。起初想着手做的时候思绪真如同沉陷于云里雾里一般,正是在指导老师的耐心教导下,我的毕业设计才能如此顺利的完成。

其次我还要感谢在学校教授我们专业知识的老师们,在他们传授知识的过程中我们体会到了学习的乐趣,为我们今后的工作奠定了基础。

希望我在以后的工作与生活中,遇到困难都能像曾经解决这份毕业设计中的困难一样,有根有据,有始有终。但我深知,离开了校园这片满怀亲情友情师生情的温馨殿堂之后,再遇到难题也许就不会再有曾经的那些一句话就能寻求来的支援了。所以我要更加努力钻研,强化自己的专业知识,开拓自己的社会关系,争取能在建筑业一路披荆斩棘,开创出一片属于我的天地。

康福花园青年公寓施工组织设计

康福花园青年公寓施工组织设计

价格 ¥9.90 发布时间 2023年2月26日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/109847.html,

Like (0)
1158的头像1158编辑
Previous 2023年2月21日
Next 2023年3月6日

相关推荐

My title page contents
