摘 要
本项目依据山东省德州市平原县明星公司施工图纸以及建筑地基处理技术规范、建筑地基基础工程施工质量验收规范、建筑基坑工程技术规范等相关技术规范,运用广联达软件进行设计。
本设计依据图纸并结合实际工程情况,利用软件进行土建及钢筋建模,并导出计价工程量清单。主要内容分商务标与技术标上下两篇。商务标包括土建与装饰工程量清单,技术标包括编制的依据,编制原则,施工安排等。
上篇商务标采用工程计价软件,依据相关计价规范对项目进行清单定额套价。下篇技术标重点为进度计划以及三维施工现场平面布置图。
关键词:施工组织设计、工程量清单、施工进度计划
上篇 商务标部分
第一章总论
1.1投标总价投标总价
招标人:
工程名称:平原明星公司办公楼
投标总价(小写):5674296.65元
(大写):
投标人:
(单位盖章)
法定代表人
或其授权人:
(签字或盖章)
编制人:
(造价人员专用章)
编制时间:
工程计价总说明
1.2工程计价总说明
项目名称 | 第1页 共1页 | |
1.工程概况:工程名称是平原县明星有限公司商务办公楼,位于平原县城西平恩公路北面。
项目总建筑面积为3420.97平方米,其中办公建筑面积为3209.30平方米, 雨篷建筑面积(一半) 31.5m2,建筑高度是18.3米,层高5层,结构形式是框架结构,为多层办公楼。抗震设防分类为丙类,设计使用的年限50为年,抗震设防烈度为7度。 2.地理环境:工程项目位于鲁西北平原前缘,土质较松软,土势低, 除西部有少数海拔近100米的山丘以外,均是坦荡低平的平原。 |
1.3建筑项目投标报价汇总表
序号 | 单位工程名称 | 金额 | 暂估价 | 安全文明施工费 | 规费 |
1 | 平原明星办公楼 | 5674296.65 | 135691.44 | 212964.44 | 315177.96 |
1.4单项工程投标报价汇总表
序号 | 单项工程名称 | 金额(元) | 其中(元) | ||
暂列金额及 特殊项目暂估价 |
材料暂估价 | 规费 | |||
1 | 土建 | 3631363.54 | 20000 | 125691.44 | 205093.96 |
2 | 装饰 | 2042933.11 | 110084 | ||
合计 | 5674296.65 | 20000 | 125691.44 | 315177.96 |
1.5单位工程投标报价汇总表
序号 | 项目名称 | 金额(元) | 其中:材料暂估价(元) |
一 | 分部分项工程费 | 1981880.5 | 60687.17 |
1.1 | A.1土石方工程 | 157264.64 | |
1.2 | A.4砌筑工程 | 708736.38 | |
1.3 | A.5混凝土及钢筋混凝土工程 | 1115879.48 | 60687.17 |
二 | 措施项目费 | 1078251.72 | 65004.27 |
2.1 | 单价措施项目 | 1043354.95 | |
2.2 | 总价措施项目 | 34896.77 | |
三 | 其他项目费 | 66300 | |
3.1 | 暂列金额 | 20000 | |
3.2 | 专业工程暂估价 | 10000 | |
3.3 | 特殊项目暂估价 | ||
3.4 | 计日工 | 46000 | |
3.5 | 采购保管费 | ||
3.6 | 其他检验试验费 | ||
3.7 | 总承包服务费 | 300 | |
3.8 | 其他 | ||
四 | 规费 | 205093.96 | |
五 | 设备费 | ||
六 | 税金 | 299837.36 | |
投标报价合计=一+二+三+四+五+六 | 3631363.54 | 125691.44 |
序号 | 项目名称 | 金额(元) | 其中:材料暂估价(元) |
一 | 分部分项工程费 | 1181772.83 | |
二 | 措施项目费 | 582393.73 | |
2.1 | 单价措施项目 | 531706.96 | |
2.2 | 总价措施项目 | 50686.77 | |
三 | 其他项目费 | ||
3.1 | 暂列金额 | ||
3.2 | 专业工程暂估价 | ||
3.3 | 特殊项目暂估价 | ||
3.4 | 计日工 | ||
3.5 | 采购保管费 | ||
3.6 | 其他检验试验费 | ||
3.7 | 总承包服务费 | ||
3.8 | 其他 | ||
四 | 规费 | 110084 | |
五 | 设备费 | ||
六 | 税金 | 168682.55 | |
投标报价合计=一+二+三+四+五+六 | 2042933.11 | 0 |
1.6人机汇总表
序号 | 材料名称 | 规格型号 | 单位 | 数量 | 市场价 | 市场价合价 |
一 | 人工 | |||||
1 | 综合工日(土建) | 工日 | 3545.93 | 110 | 390051.84 | |
2 | 综合工日(装饰) | 工日 | 1928.98 | 120 | 231477.58 | |
小计 | 621529.42 | |||||
二 | 机械 | |||||
1 | 灰浆搅拌机 | 200L | 台班 | 31.52603 | 178.82 | 5637.48 |
2 | 混凝土振捣器 | 平板式 | 台班 | 6.67941 | 7.74 | 51.7 |
3 | 木工圆锯机 | 500mm | 台班 | 8.79645 | 28.23 | 248.32 |
4 | 木工双面压刨床 | 600mm | 台班 | 0.90679 | 54.45 | 49.37 |
5 | 交流弧焊机 | 32kV·A | 台班 | 0.04364 | 94.74 | 4.13 |
小计 | 5991 |
第2章土建部分
2.1 分部分项工程量清单与计价表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | |||||||
序号 | 项目编码 | 项目名称 项目特征 |
计量单位 | 工程数量 | 金额(元) | ||||
综合单价 | 合价 | 其中:暂估价 | |||||||
A.1 | 土石方工程 | 157264.64 | |||||||
1 | 010101001001 | 平整场地 | m2 | 640.73 | 7.12 | 4562 | |||
2 | 010101004001 | 挖基坑土方 | m3 | 1615.73 | 94.51 | 152702.64 | |||
A.4 | 砌筑工程 | 708736.38 | |||||||
3 | 010402001001 | 砌块墙 | m3 | 810.8 | 841.85 | 682571.98 | |||
4 | 010402001002 | 砌块墙 | m3 | 7.69 | 759.88 | 5843.48 | |||
5 | 010402001003 | 砌块墙 | m3 | 35.25 | 576.48 | 20320.92 | |||
A.5 | 混凝土及钢筋混凝土工程 | 1115879.48 | 60687.17 | ||||||
6 | 010501001001 | 垫层 | m3 | 68.9 | 266.46 | 18359.09 | 1683.16 | ||
7 | 010501003001 | 独立基础 | m3 | 187.88 | 632.85 | 118899.86 | 2414.45 | ||
8 | 010501004001 | 满堂基础 | m3 | 253.96 | 662.15 | 168159.61 | 4865.44 | ||
9 | 010502001001 | 矩形柱 | m3 | 241.73 | 836.71 | 202357.91 | 952.92 | ||
10 | 010503002001 | 矩形梁 | m3 | 326.41 | 727.94 | 237606.9 | 7655.97 | ||
11 | 010505001001 | 有梁板 | m3 | 431.1 | 674.19 | 290643.31 | 18802.23 | ||
12 | 010506001001 | 直形楼梯 | m2 | 78.49 | 202.36 | 15883.24 | 702.29 | ||
13 | 010507001001 | 散水、坡道 | m2 | 107.69 | 342.9 | 36926.9 | 21907.46 | ||
14 | 010507004001 | 台阶 | m2 | 38.08 | 712.78 | 27142.66 | 1703.25 | ||
本页小计 | 1981880.5 | 60687.17 | |||||||
合 计 | 1981880.5 | 60687.17 |
2.2 工程量清单综合单价分析表
综合单价分析表 | |||||||||||||
项目编码 | 010101001001 | 项目名称 | 平整场地 | 计量单位 | m2 | 工程量 | 640.73 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
1-4-1 | 人工平整场地 | 10m2 | 0.1 | 52.5 | 0 | 0 | 18.76 | 5.25 | 0 | 0 | 1.88 | ||
人工单价 | 小计 | 5.25 | 0 | 0 | 1.88 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 7.12 | ||||||||||||
项目编码 | 010101004001 | 项目名称 | 挖基坑土方 | 计量单位 | m3 | 工程量 | 1615.73 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
1-1-1 | 人工挖普通土 | 10m3 | 0.1 | 181.25 | 0 | 0 | 64.76 | 18.13 | 0 | 0 | 6.48 | ||
1-2-12 | 人工挖地坑普通土 坑深>2m | 10m3 | 0.1 | 515 | 0 | 0 | 184 | 51.5 | 0 | 0 | 18.4 | ||
人工单价 | 小计 | 69.63 | 0 | 0 | 24.88 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 94.51 | ||||||||||||
项目编码 | 010402001001 | 项目名称 | 砌块墙 | 计量单位 | m3 | 工程量 | 810.8 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
4-1-7 | M5.0混合砂浆实心砖墙 厚240mm | 10m3 | 0.1 | 1590 | 6209.12 | 52.28 | 568.08 | 158.98 | 620.84 | 5.23 | 56.8 | ||
人工单价 | 小计 | 158.98 | 620.84 | 5.23 | 56.8 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 841.85 | ||||||||||||
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 4 页 共 22 页 | |||||||||||
项目编码 | 010402001002 | 项目名称 | 砌块墙 | 计量单位 | m3 | 工程量 | 7.69 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
4-2-3 | M5.0混合砂浆承重混凝土小型空心砌块墙 | 10m3 | 0.0991 | 1881.25 | 5081.78 | 34.45 | 672.14 | 186.39 | 503.49 | 3.41 | 66.59 | ||
人工单价 | 小计 | 186.39 | 503.49 | 3.41 | 66.59 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 759.88 | ||||||||||||
项目编码 | 010402001003 | 项目名称 | 砌块墙 | 计量单位 | m3 | 工程量 | 35.25 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
4-2-1 | M5.0混合砂浆加气混凝土砌块墙 | 10m3 | 0.1 | 1928.75 | 3124.1 | 22.9 | 689.11 | 192.88 | 312.41 | 2.29 | 68.91 | ||
人工单价 | 小计 | 192.88 | 312.41 | 2.29 | 68.91 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 576.48 | ||||||||||||
项目编码 | 010501001001 | 项目名称 | 垫层 | 计量单位 | m3 | 工程量 | 68.9 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
2-1-1 换 | 3:7灰土垫层 机械振动 若为独立基础垫层 人工*1.1,机械*1.1 | 10m3 | 0.1 | 946 | 1364.76 | 15.75 | 337.98 | 94.6 | 136.48 | 1.58 | 33.8 | ||
人工单价 | 小计 | 94.6 | 136.48 | 1.58 | 33.8 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 266.46 | ||||||||||||
项目编码 | 010501003001 | 项目名称 | 独立基础 | 计量单位 | m3 | 工程量 | 187.88 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-6 | C30混凝土独立基础 | 10m3 | 0.1 | 781.25 | 5263.15 | 5.02 | 279.13 | 78.13 | 526.32 | 0.5 | 27.91 | ||
人工单价 | 小计 | 78.13 | 526.32 | 0.5 | 27.91 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 632.85 | ||||||||||||
项目编码 | 010501004001 | 项目名称 | 满堂基础 | 计量单位 | m3 | 工程量 | 253.96 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-7 | C30有梁式混凝土满堂基础 | 10m3 | 0.1 | 937.5 | 5342.82 | 6.06 | 334.95 | 93.75 | 534.29 | 0.61 | 33.5 | ||
人工单价 | 小计 | 93.75 | 534.29 | 0.61 | 33.5 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 662.15 | ||||||||||||
项目编码 | 010502001001 | 项目名称 | 矩形柱 | 计量单位 | m3 | 工程量 | 241.73 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-14 | C30矩形柱 | 10m3 | 0.1 | 2152.5 | 5432.4 | 13.1 | 769.05 | 215.25 | 543.25 | 1.31 | 76.91 | ||
人工单价 | 小计 | 215.25 | 543.25 | 1.31 | 76.91 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 836.71 | ||||||||||||
项目编码 | 010503002001 | 项目名称 | 矩形梁 | 计量单位 | m3 | 工程量 | 326.41 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-19 | C30框架梁、连续梁 | 10m3 | 0.1 | 1165 | 5692.25 | 5.83 | 416.23 | 116.5 | 569.23 | 0.58 | 41.62 | ||
人工单价 | 小计 | 116.5 | 569.23 | 0.58 | 41.62 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 727.94 | ||||||||||||
项目编码 | 010505001001 | 项目名称 | 有梁板 | 计量单位 | m3 | 工程量 | 431.1 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-31 | C30有梁板 | 10m3 | 0.1007 | 737.5 | 5689.85 | 5.99 | 263.49 | 74.25 | 572.81 | 0.6 | 26.53 | ||
人工单价 | 小计 | 74.25 | 572.81 | 0.6 | 26.53 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 674.19 | ||||||||||||
项目编码 | 010506001001 | 项目名称 | 直形楼梯 | 计量单位 | m2 | 工程量 | 78.49 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
5-1-39 换 | C30无斜梁直形楼梯 板厚100mm 换为【C20现浇混凝土 碎石<31.5】 | 10m2 | 0.1 | 575 | 1239.7 | 3.57 | 205.44 | 57.5 | 123.96 | 0.36 | 20.54 | ||
人工单价 | 小计 | 57.5 | 123.96 | 0.36 | 20.54 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 202.36 | ||||||||||||
项目编码 | 010507001001 | 项目名称 | 散水、坡道 | 计量单位 | m2 | 工程量 | 107.69 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
16-6-82 | 花岗石板散水 3:7灰土垫层 | 10m2 | 0.1 | 510 | 2722.86 | 13.94 | 182.21 | 51 | 272.29 | 1.39 | 18.22 | ||
人工单价 | 小计 | 51 | 272.29 | 1.39 | 18.22 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 342.9 | ||||||||||||
项目编码 | 010507004001 | 项目名称 | 台阶 | 计量单位 | m2 | 工程量 | 38.08 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
16-6-86 | 水泥抹面混凝土台阶 灰土垫层 | 10m2 | 0.2756 | 905 | 1341.87 | 15.71 | 323.34 | 249.45 | 369.87 | 4.33 | 89.13 | ||
人工单价 | 小计 | 249.45 | 369.87 | 4.33 | 89.13 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 712.78 | ||||||||||||
项目编码 | 011702002001 | 项目名称 | 矩形柱 | 计量单位 | m2 | 工程量 | 1648.93 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-37 | 矩形柱复合木模板木支撑 | 10m2 | 0.11 | 275 | 480.38 | 1.02 | 98.25 | 30.25 | 52.83 | 0.11 | 10.81 | ||
18-1-49 | 柱支撑高度>3.6m 每增1m木支撑 | 10m2 | 0.0041 | 38.75 | 32.91 | 0 | 13.85 | 0.16 | 0.14 | 0 | 0.06 | ||
人工单价 | 小计 | 30.41 | 52.97 | 0.11 | 10.86 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 94.35 | ||||||||||||
项目编码 | 011702006001 | 项目名称 | 矩形梁 | 计量单位 | m2 | 工程量 | 2639.29 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-54 | 矩形梁组合钢模板对拉螺栓钢支撑 | 10m2 | 0.1006 | 405 | 181.53 | 0.13 | 144.7 | 40.75 | 18.27 | 0.01 | 14.56 | ||
18-1-70 | 梁支撑高度>3.6m 每增1m钢支撑 | 10m2 | 0.004 | 37.5 | 5.2 | 0 | 13.4 | 0.15 | 0.02 | 0 | 0.05 | ||
人工单价 | 小计 | 40.9 | 18.29 | 0.01 | 14.61 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 73.82 | ||||||||||||
项目编码 | 011701002001 | 项目名称 | 外脚手架 | 计量单位 | m2 | 工程量 | 3420.97 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
17-1-5 | 双排外木脚手架≤30m | 10m2 | 0.1 | 115 | 281.29 | 15.55 | 41.09 | 11.5 | 28.13 | 1.56 | 4.11 | ||
人工单价 | 小计 | 11.5 | 28.13 | 1.56 | 4.11 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 45.3 | ||||||||||||
项目编码 | 011702014001 | 项目名称 | 有梁板 | 计量单位 | m2 | 工程量 | 2848.87 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-104 | 板支撑高度>3.6m每增1m钢支撑 | 10m2 | 0.0198 | 37.5 | 4.48 | 0 | 13.4 | 0.74 | 0.09 | 0 | 0.27 | ||
18-1-91 | 有梁板组合钢模板木支撑 | 10m2 | 0.1011 | 331.25 | 403.76 | 0.42 | 118.35 | 33.49 | 40.82 | 0.04 | 11.97 | ||
18-1-91 | 有梁板组合钢模板木支撑 | 10m2 | 0.0954 | 331.25 | 403.76 | 0.42 | 118.35 | 31.61 | 38.53 | 0.04 | 11.29 | ||
人工单价 | 小计 | 65.84 | 79.44 | 0.08 | 23.52 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 168.88 | ||||||||||||
项目编码 | 011702024001 | 项目名称 | 楼梯 | 计量单位 | m2 | 工程量 | 136.64 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-110 | 楼梯直形木模板木支撑 | 10m2 | 0.1 | 1193.75 | 959.33 | 16.16 | 426.51 | 119.38 | 95.94 | 1.62 | 42.65 | ||
人工单价 | 小计 | 119.38 | 95.94 | 1.62 | 42.65 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 259.59 | ||||||||||||
项目编码 | 011702001001 | 项目名称 | 基础 | 计量单位 | m2 | 工程量 | 113.75 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-1 | 混凝土基础垫层木模板 | 10m2 | 0.1 | 131.25 | 349.27 | 0.52 | 46.9 | 13.13 | 34.93 | 0.05 | 4.69 | ||
人工单价 | 小计 | 13.13 | 34.93 | 0.05 | 4.69 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 52.8 | ||||||||||||
项目编码 | 011702027001 | 项目名称 | 台阶 | 计量单位 | m2 | 工程量 | 38.08 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
18-1-115 | 台阶木模板木支撑 | 10m2 | 0.1 | 322.5 | 189.91 | 0.65 | 115.22 | 32.25 | 18.99 | 0.07 | 11.52 | ||
人工单价 | 小计 | 32.25 | 18.99 | 0.07 | 11.52 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 62.84 | ||||||||||||
项目编码 | 011702029001 | 项目名称 | 散水 | 计量单位 | m2 | 工程量 | 107.69 | ||||||
清单综合单价组成明细 | |||||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||||
16-6-79 | 水泥砂浆抹面散水 3:7灰土垫层 | 10m2 | 0.1 | 375 | 687.79 | 9.42 | 133.98 | 37.5 | 68.78 | 0.94 | 13.4 | ||
人工单价 | 小计 | 37.5 | 68.78 | 0.94 | 13.4 | ||||||||
综合工日(土建)125元/工日 | 未计价材料费 | 0 | |||||||||||
清单项目综合单价 | 120.62 |
2.3 措施项目及其他项目清单与计价汇总表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | ||||||||||||
序号 | 项目编码 | 项目名称 | 计量 单位 |
工程量 | 综合单价组成(元) | 综合单价(元) | ||||||||
人工费 | 材料费 | 机械费 | 计费基础 | 管理费和利润 | ||||||||||
1 | 011702002001 | 矩形柱 | m2 | 1648.93 | 30.41 | 52.97 | 0.11 | 26.76 | 10.86 | 94.35 | ||||
18-1-37 | 矩形柱复合木模板木支撑 | 10m2 | 181.3574 | 30.25 | 52.83 | 0.11 | 26.62 | 10.81 | 94 | |||||
18-1-49 | 柱支撑高度>3.6m 每增1m木支撑 | 10m2 | 6.7992 | 0.16 | 0.14 | 0.14 | 0.06 | 0.35 | ||||||
2 | 011702006001 | 矩形梁 | m2 | 2639.29 | 40.9 | 18.29 | 0.01 | 36 | 14.62 | 73.82 | ||||
18-1-54 | 矩形梁组合钢模板对拉螺栓钢支撑 | 10m2 | 265.5793 | 40.75 | 18.27 | 0.01 | 35.86 | 14.56 | 73.59 | |||||
18-1-70 | 梁支撑高度>3.6m 每增1m钢支撑 | 10m2 | 10.6011 | 0.15 | 0.02 | 0.13 | 0.05 | 0.23 | ||||||
3 | 011701002001 | 外脚手架 | m2 | 3420.97 | 11.5 | 28.13 | 1.56 | 10.12 | 4.11 | 45.3 | ||||
17-1-5 | 双排外木脚手架≤30m | 10m2 | 342.097 | 11.5 | 28.13 | 1.56 | 10.12 | 4.11 | 45.29 | |||||
4 | 011702014001 | 有梁板 | m2 | 2848.87 | 65.84 | 79.44 | 0.08 | 57.94 | 23.52 | 168.88 | ||||
18-1-104 | 板支撑高度>3.6m每增1m钢支撑 | 10m2 | 56.4635 | 0.74 | 0.09 | 0.65 | 0.27 | 1.1 | ||||||
18-1-91 | 有梁板组合钢模板木支撑 | 10m2 | 288.0204 | 33.49 | 40.82 | 0.04 | 29.47 | 11.97 | 86.32 | |||||
18-1-91 | 有梁板组合钢模板木支撑 | 10m2 | 271.8582 | 31.61 | 38.53 | 0.04 | 27.82 | 11.29 | 81.47 | |||||
5 | 011702024001 | 楼梯 | m2 | 136.64 | 119.38 | 95.94 | 1.62 | 105.05 | 42.65 | 259.59 | ||||
18-1-110 | 楼梯直形木模板木支撑 | 10m2 | 13.66441 | 119.38 | 95.94 | 1.62 | 105.05 | 42.65 | 259.58 | |||||
6 | 011702001001 | 基础 | m2 | 113.75 | 13.13 | 34.93 | 0.05 | 11.55 | 4.69 | 52.8 | ||||
18-1-1 | 混凝土基础垫层木模板 | 10m2 | 11.375 | 13.13 | 34.93 | 0.05 | 11.55 | 4.69 | 52.79 | |||||
7 | 011702027001 | 台阶 | m2 | 38.08 | 32.25 | 18.99 | 0.07 | 28.38 | 11.53 | 62.84 | ||||
18-1-115 | 台阶木模板木支撑 | 10m2 | 3.808 | 32.25 | 18.99 | 0.07 | 28.38 | 11.52 | 62.83 | |||||
8 | 011702029001 | 散水 | m2 | 107.69 | 37.5 | 68.78 | 0.94 | 33 | 13.4 | 120.62 | ||||
16-6-79 | 水泥砂浆抹面散水 3:7灰土垫层 | 10m2 | 10.769 | 37.5 | 68.78 | 0.94 | 33 | 13.4 | 120.62 |
2.4措施项目清单计价汇总表
序号 | 项目名称 | 计量单位 | 金额(元) | 备注 |
1 | 暂列金额 | 项 | 20000 | 详见暂列金额表 |
2 | 专业工程暂估价 | 项 | 10000 | 详见专业工程暂估价表 |
3 | 特殊项目暂估价 | 项 | 详见特殊项目暂估价表 | |
4 | 计日工 | 46000 | 详见计日工表 | |
5 | 采购保管费 | 详见总承包服务费、采购保管费表 | ||
6 | 其他检验试验费 | |||
7 | 总承包服务费 | 300 | 详见总承包服务费、采购保管费表 | |
8 | 其他 | |||
合 计 | 66300 | — |
2.4总承包服务费、采购保管费计价表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | ||||
顺序号 | 项目名称及服务内容 | 项目费用(元) | 费率(%) | 金额(元) | ||
1 | 总承包服务费 | 10000 | 3 | 300 | ||
2 | 材料采购保管费 | 2.5 | ||||
3 | 设备采购保管费 | 1 | ||||
合 计 | 300 |
2.5 规费、税金项目清单与计价表
序号 | 项目名称 | 计算基础 | 费率(%) | 金额(元) |
1 | 规费 | 205093.96 | ||
1.1 | 安全文明施工费 | 139751.52 | ||
1.1.1 | 安全施工费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 2.34 | 73158.51 |
1.1.2 | 环境保护费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.56 | 17508.02 |
1.1.3 | 文明施工费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.65 | 20321.81 |
1.1.4 | 临时设施费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.92 | 28763.18 |
1.2 | 社会保险费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 1.52 | 47521.77 |
1.3 | 住房公积金 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.21 | 6565.51 |
1.4 | 环境保护税 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.27 | 8441.37 |
1.5 | 建设项目工伤保险 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.09 | 2813.79 |
1.6 | 优质优价费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0 | |
2 | 税金 | 分部分项工程费+措施项目费+其他项目费+规费+设备费-不取税金_合计-甲供材料费-甲供主材费-甲供设备费 | 9 | 299837.36 |
合 计 | 504931.32 |
2.6材料价格表
工程名称:平原明星公司办公楼 | 第 1 页 共 2 页 | |||||||
序号 | 材料编码 | 材料名称及规格 | 单位 | 数量 | 单价(元) | 合价(元) | 备注 | |
1 | 01030025 | 镀锌低碳钢丝8# | kg | 4597.63 | 5.29 | 24321.48 | 乙供 | |
2 | 01030049 | 镀锌低碳钢丝22# | kg | 1823.47 | 5.63 | 10266.14 | 乙供 | |
3 | 02090013 | 塑料薄膜 | m2 | 4533.01 | 1.78 | 8068.76 | 乙供 | |
4 | 02190009 | 尼龙帽 | 个 | 982.64 | 0.84 | 825.42 | 乙供 | |
5 | 02270019 | 棉纱 | kg | 1.18 | 9.47 | 11.22 | 乙供 | |
6 | 02270047 | 阻燃毛毡 | m2 | 921.54 | 39.42 | 36327.08 | 乙供 | |
7 | 02290019 | 麻袋布 | m2 | 23.69 | 2.81 | 66.58 | 乙供 | |
8 | 02330005 | 草袋 | m2 | 34.18 | 4.75 | 162.34 | 乙供 | |
9 | 03010365 | 对拉螺栓 | kg | 12.22 | 3.96 | 48.38 | 乙供 | |
10 | 03110143 | 石料切割锯片 | 片 | 0.44 | 15.65 | 6.81 | 乙供 | |
11 | 03150055 | 支撑钢管及扣件 | kg | 1915.53 | 4.38 | 8390.04 | 乙供 | |
12 | 03150139 | 圆钉 | kg | 2027.86 | 4.67 | 9470.11 | 乙供 | |
13 | 03150903 | 铁件 | kg | 207.11 | 6.5 | 1346.22 | 乙供 | |
14 | 04010017 | 白水泥 | kg | 11.09 | 1.31 | 14.53 | 乙供 | |
15 | 04010019 | 普通硅酸盐水泥42.5MPa | t | 38.58 | 540.91 | 20869.59 | 乙供 | |
16 | 04030003 | 黄砂(过筛中砂) | m3 | 212.6 | 150.49 | 31994.1 | 乙供 | |
17 | 04090015 | 石灰 | t | 49.55 | 446.6 | 22127.44 | 乙供 | |
18 | 04090019 | 石英粉 | kg | 302.18 | 0.67 | 202.46 | 乙供 | |
19 | 04090047 | 黏土 | m3 | 155.65 | 20.83 | 3242.25 | 乙供 | |
20 | 04130001 | 烧结煤矸石普通砖240×115×53 | 千块 | 436.43 | 1031.91 | 450356.53 | 乙供 | |
21 | 04130005 | 烧结煤矸石普通砖240×115×53 | m3 | 1.86 | 701.49 | 1305.13 | 乙供 | |
22 | 04150011 | 烧结页岩空心砌块290×190×190 | m3 | 6.72 | 492.14 | 3307.54 | 乙供 | |
23 | 04150015 | 蒸压粉煤灰加气混凝土砌块600×200×240 | m3 | 33.36 | 266.83 | 8901.61 | 乙供 | |
24 | 05030007 | 模板材 | m3 | 4.32 | 2328.16 | 10065.73 | 乙供 | |
25 | 08030015 | 花岗石板(点缀) | m2 | 109.31 | 196.81 | 21512.79 | 乙供 | |
26 | 09000015 | 锯成材 | m3 | 78.73 | 2876.11 | 226442.81 | 乙供 | |
27 | 13310005 | 石油沥青10# | kg | 156.29 | 5.31 | 829.91 | 乙供 | |
28 | 13410001 | 嵌缝料 | kg | 29.78 | 2.83 | 84.28 | 乙供 | |
29 | 14350025 | 隔离剂 | kg | 1047.97 | 2.98 | 3122.95 | 乙供 | |
30 | 15010003 | 石棉(六级) | kg | 7.68 | 3.15 | 24.19 | 乙供 | |
31 | 18290003 | 塑料套管 | 套 | 424.93 | 4.02 | 1708.21 | 乙供 | |
32 | 34050003 | 草板纸80# | 张 | 3020.45 | 3.93 | 11870.35 | 乙供 | |
33 | 34090017 | 锯末 | m3 | 0.65 | 6.69 | 4.32 | 乙供 | |
34 | 34110003 | 水 | m3 | 486.78 | 6.6 | 3212.76 | 乙供 | |
35 | 34110019 | 木柴 | kg | 61.79 | 2.79 | 172.4 | 乙供 | |
36 | 35010005 | 复合木模板 | m2 | 525.9 | 45.33 | 23839.06 | 乙供 | |
37 | 35010021 | 组合钢模板 | kg | 6570.41 | 6.11 | 40145.18 | 乙供 | |
38 | 35020011 | 梁卡具模板用 | kg | 750.53 | 7.3 | 5478.85 | 乙供 | |
39 | 35020013 | 零星卡具 | kg | 3305.41 | 7.3 | 24129.51 | 乙供 | |
40 | 35030019 | 木脚手板△=5cm | m3 | 9.65 | 1889.15 | 18224.89 | 乙供 | |
41 | 35030023 | 木脚手杆φ100 | m3 | 29.56 | 1889.15 | 55837.95 | 乙供 | |
42 | 80210007 | C20现浇混凝土碎石<20 | m3 | 14.27 | 475.73 | 6788.6 | 乙供 | |
43 | 80210009 | C20现浇混凝土碎石<31.5 | m3 | 17.11 | 514.56 | 8802.48 | 乙供 | |
44 | 80210011 | C20现浇混凝土碎石<40 | m3 | 13.05 | 514.56 | 6716.11 | 乙供 | |
45 | 80210021 | C30现浇混凝土碎石<20 | m3 | 438.34 | 509.71 | 223426.8 | 乙供 | |
46 | 80210023 | C30现浇混凝土碎石<31.5 | m3 | 568.24 | 533.98 | 303431.36 | 乙供 | |
47 | 80210025 | C30现浇混凝土碎石<40 | m3 | 446.26 | 504.85 | 225295.59 | 乙供 |
第3章装饰部分
3.1分部分项工程量清单与计价表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | |||||||
序号 | 项目编码 | 项目名称 项目特征 |
计量单位 | 工程数量 | 金额(元) | ||||
综合单价 | 合价 | 其中:暂估价 | |||||||
1 | 010802001001 | 金属(塑钢)门 | 樘 | 230 | 310.44 | 71401.2 | |||
2 | 010807003001 | 金属百叶窗 | 樘 | 575 | 337.55 | 194091.25 | |||
3 | 010901003001 | 阳光板屋面 | m2 | 714.64 | 498.77 | 356440.99 | |||
4 | 010902001001 | 屋面卷材防水 | m2 | 714.64 | 80.02 | 57185.49 | |||
5 | 011101001001 | 水泥砂浆楼地面 | m2 | 417.48 | 27.02 | 11280.31 | |||
6 | 011101003001 | 细石混凝土楼地面 | m2 | 2384.42 | 38.5 | 91800.17 | |||
7 | 011105002001 | 石材踢脚线 | m2 | 282.53 | 62.62 | 17692.03 | |||
8 | 011201002001 | 墙面装饰抹灰 | m2 | 8723.88 | 32.56 | 284049.53 | |||
9 | 011209002001 | 全玻(无框玻璃)幕墙 | m2 | 10.39 | 452.87 | 4705.32 | |||
10 | 011301001001 | 天棚抹灰 | m2 | 3087.75 | 30.16 | 93126.54 | |||
本页小计 | 1181772.83 | ||||||||
合 计 | 1181772.83 |
3.2 工程量清单综合单价分析表
项目编码 | 010802001001 | 项目名称 | 金属(塑钢)门 | 计量单位 | 樘 | 工程量 | 230 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-2-3 | 塑钢推拉门 | 10m2 | 0.1001 | 247.5 | 2753.92 | 0 | 100.49 | 24.77 | 275.61 | 0 | 10.06 |
人工单价 | 小计 | 24.77 | 275.61 | 0 | 10.06 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 310.44 | ||||||||||
项目编码 | 010807003001 | 项目名称 | 金属百叶窗 | 计量单位 | 樘 | 工程量 | 575 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-7-4 | 铝合金百叶窗 | 10m2 | 0.0999 | 185.9 | 3117.05 | 0 | 75.48 | 18.57 | 311.44 | 0 | 7.54 |
人工单价 | 小计 | 18.57 | 311.44 | 0 | 7.54 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 337.55 | ||||||||||
项目编码 | 010901003001 | 项目名称 | 阳光板屋面 | 计量单位 | m2 | 工程量 | 714.64 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
9-1-12 | 琉璃瓦 亭面上铺设 | 10m2 | 0.1 | 1090.1 | 1163.19 | 7.15 | 442.59 | 109.01 | 116.32 | 0.72 | 44.26 |
9-1-13 | 琉璃瓦 斜面上铺设 | 10m2 | 0.1 | 870.1 | 1054.18 | 7.15 | 353.27 | 87.01 | 105.42 | 0.72 | 35.33 |
人工单价 | 小计 | 196.02 | 221.74 | 1.43 | 79.59 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 498.77 | ||||||||||
项目编码 | 010902001001 | 项目名称 | 屋面卷材防水 | 计量单位 | m2 | 工程量 | 714.64 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
9-2-1 | 沥青玻璃纤维布 二布三油 平面 | 10m2 | 0.1 | 44 | 308.95 | 0 | 17.86 | 4.4 | 30.9 | 0 | 1.79 |
9-2-2 | 沥青玻璃纤维布 二布三油 立面 | 10m2 | 0.1 | 77 | 321.04 | 0 | 31.26 | 7.7 | 32.1 | 0 | 3.13 |
人工单价 | 小计 | 12.1 | 63 | 0 | 4.91 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 80.02 | ||||||||||
项目编码 | 011101001001 | 项目名称 | 水泥砂浆楼地面 | 计量单位 | m2 | 工程量 | 417.48 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
11-1-1 | 水泥砂浆 在混凝土或硬基层上 20mm | 10m2 | 0.1 | 91.2 | 92.52 | 4.58 | 45.15 | 9.12 | 9.25 | 0.46 | 4.51 |
11-1-3 | 水泥砂浆 每增减5mm | 10m2 | 0.1 | 9.6 | 21.31 | 1.14 | 4.75 | 0.96 | 2.13 | 0.11 | 0.47 |
人工单价 | 小计 | 10.08 | 11.38 | 0.57 | 4.99 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 27.02 | ||||||||||
项目编码 | 011101003001 | 项目名称 | 细石混凝土楼地面 | 计量单位 | m2 | 工程量 | 2384.42 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
11-1-4 | 细石混凝土 40mm | 10m2 | 0.1 | 86.4 | 215.23 | 0.19 | 42.77 | 8.64 | 21.53 | 0.02 | 4.28 |
11-1-5 | 细石混凝土 每增减5mm | 10m2 | 0.1 | 9.6 | 25.99 | 0.03 | 4.75 | 0.96 | 2.6 | 0 | 0.48 |
人工单价 | 小计 | 9.6 | 24.13 | 0.02 | 4.75 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 38.5 | ||||||||||
项目编码 | 011105002001 | 项目名称 | 石材踢脚线 | 计量单位 | m2 | 工程量 | 282.53 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
11-2-6 | 水泥砂浆踢脚线 18mm | 10m | 0.6561 | 55.2 | 12.29 | 0.63 | 27.32 | 36.22 | 8.06 | 0.41 | 17.93 |
人工单价 | 小计 | 36.22 | 8.06 | 0.41 | 17.93 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 62.62 | ||||||||||
项目编码 | 011201002001 | 项目名称 | 墙面装饰抹灰 | 计量单位 | m2 | 工程量 | 8723.88 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
12-1-4 | 水泥砂浆(厚9+6mm) 混凝土墙(砌块墙) | 10m2 | 0.1 | 164.4 | 76.01 | 3.93 | 81.38 | 16.44 | 7.6 | 0.39 | 8.14 |
人工单价 | 小计 | 16.44 | 7.6 | 0.39 | 8.14 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 32.56 | ||||||||||
项目编码 | 011209002001 | 项目名称 | 全玻(无框玻璃)幕墙 | 计量单位 | m2 | 工程量 | 10.39 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
12-4-7 | 全砖玻璃砖隔断 | 10m2 | 0.1 | 310.8 | 4060 | 3.98 | 153.85 | 31.08 | 406 | 0.4 | 15.39 |
人工单价 | 小计 | 31.08 | 406 | 0.4 | 15.39 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 452.87 | ||||||||||
项目编码 | 011301001001 | 项目名称 | 天棚抹灰 | 计量单位 | m2 | 工程量 | 3087.75 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
13-1-2 | 混凝土面天棚 水泥砂浆(厚度5+3mm) | 10m2 | 0.1 | 157.2 | 49.65 | 2.5 | 77.82 | 15.72 | 4.96 | 0.25 | 7.78 |
13-1-5 | 天棚抹灰 水泥砂浆 每增减1mm | 10m2 | 0.1 | 6 | 5.26 | 0.18 | 2.97 | 0.6 | 0.53 | 0.02 | 0.3 |
人工单价 | 小计 | 16.32 | 5.49 | 0.27 | 8.08 | ||||||
综合工日(装饰)120元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 30.16 | ||||||||||
3.3总价措施项目清单与计价表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | |||||
序号 | 项目名称 | 计算基础 | 费 率(%) | 金额(元) | 备注 | ||
1 | 夜间施工费 | 3.64 | 16222.13 | ||||
2 | 冬雨季施工增加费 | 不计人工费 | 3.28 | 14617.75 | |||
3 | 搬运费 | 不计人工费 | 4.1 | 18272.19 | |||
4 | 已完成工程及设备保护费 | 不计直接费 | 0.15 | 1574.7 | |||
合 计 | 50686.77 |
3.4 措施项目清单综合单价分析表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | |||||||||||
序号 | 项目编码 | 项目名称 | 计量 单位 |
工程量 | 综合单价组成(元) | 综合单价(元) | |||||||
人工费 | 材料费 | 机械费 | 计费基础 | 管理费和利润 | |||||||||
1 | 011702002001 | 矩形柱 | m2 | 1648.93 | 26.76 | 40.9 | 0.1 | 26.76 | 10.86 | 78.62 | |||
18-1-37 | 矩形柱复合木模板木支撑 | 10m2 | 181.3574 | 26.62 | 40.79 | 0.1 | 26.62 | 10.81 | 78.31 | ||||
18-1-49 | 柱支撑高度>3.6m 每增1m木支撑 | 10m2 | 6.7992 | 0.14 | 0.11 | 0.14 | 0.06 | 0.31 | |||||
2 | 011702006001 | 矩形梁 | m2 | 2639.29 | 36 | 18.39 | 0.01 | 36 | 14.62 | 69.02 | |||
18-1-54 | 矩形梁组合钢模板对拉螺栓钢支撑 | 10m2 | 265.5793 | 35.86 | 18.36 | 0.01 | 35.86 | 14.56 | 68.8 | ||||
18-1-70 | 梁支撑高度>3.6m 每增1m钢支撑 | 10m2 | 10.6011 | 0.13 | 0.03 | 0.13 | 0.05 | 0.22 | |||||
3 | 011702014001 | 有梁板 | m2 | 2848.87 | 30.12 | 34.8 | 0.04 | 30.12 | 12.23 | 77.19 | |||
18-1-104 | 板支撑高度>3.6m每增1m钢支撑 | 10m2 | 56.4635 | 0.65 | 0.13 | 0.65 | 0.27 | 1.04 | |||||
18-1-91 | 有梁板组合钢模板木支撑 | 10m2 | 288.0204 | 29.47 | 34.68 | 0.04 | 29.47 | 11.97 | 76.15 |
3.5其他项目清单与计价汇总表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | |||
序号 | 项目名称 | 计量单位 | 金额(元) | 备注 | |
1 | 暂列金额 | 项 | 详见暂列金额表 | ||
2 | 专业工程暂估价 | 项 | 详见专业工程暂估价表 | ||
3 | 特殊项目暂估价 | 项 | 详见特殊项目暂估价表 | ||
4 | 计日工 | 详见计日工表 | |||
5 | 采购保管费 | 详见总承包服务费、采购保管费表 | |||
6 | 其他检验试验费 | ||||
7 | 总承包服务费 | 详见总承包服务费、采购保管费表 | |||
8 | 其他 | ||||
合 计 | 0 | — |
3.6规费、税金项目清单与计价表
工程名称:平原明星公司办公楼 | 标段:平原明星公司办公楼 | 第 1 页 共 1 页 | ||||
序号 | 项目名称 | 计算基础 | 费率(%) | 金额(元) | ||
1 | 规费 | 110084 | ||||
1.1 | 安全文明施工费 | 73212.92 | ||||
1.1.1 | 安全施工费 | 分部分项工程费+措施项目费 | 2.34 | 41281.5 | ||
1.1.2 | 环境保护费 | 分部分项工程费+措施项目费+其他项目费_合计 | 0.12 | 2117 | ||
1.1.3 | 文明施工费 | 分部分项工程费+措施项目费+其他项目费 | 0.1 | 1764.17 | ||
1.1.4 | 临时设施费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 1.59 | 28050.25 | ||
1.2 | 社会保险费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 1.52 | 26815.33 | ||
1.3 | 住房公积金 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.21 | 3704.75 | ||
1.4 | 环境保护税 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.27 | 4763.25 | ||
1.5 | 建设项目工伤保险 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.09 | 1587.75 | ||
1.6 | 优质优价费 | 0 | ||||
2 | 税金 | 分部分项工程费+措施项目费+其他项目费+规费+设备费-不取税金 | 9 | 168682.55 | ||
合 计 | 278766.55 |
3.6材料汇总表
工程名称:平原明星公司办公楼 | 第 1 页 共 2 页 | |||||||
序号 | 材料编码 | 材料名称及规格 | 单位 | 数量 | 单价(元) | 合价(元) | 备注 | |
1 | 01030025 | 镀锌低碳钢丝8# | kg | 426.79 | 6.32 | 2697.29 | 乙供 | |
2 | 01030037 | 镀锌低碳钢丝14# | kg | 205.82 | 6.08 | 1251.36 | 乙供 | |
3 | 01030049 | 镀锌低碳钢丝22# | kg | 940.6 | 7.18 | 6753.5 | 乙供 | |
4 | 01030091 | 冷拔低碳钢丝φ3 | t | 0.01 | 7079.65 | 48.57 | 乙供 | |
5 | 01190023 | 槽钢80×43×5 | kg | 9.45 | 3.82 | 36.11 | 乙供 | |
6 | 02190009 | 尼龙帽 | 个 | 982.64 | 0.94 | 923.68 | 乙供 | |
7 | 03010001 | 地脚 | 个 | 4887.73 | 1.38 | 6745.07 | 乙供 | |
8 | 03010023 | 螺钉 | 100个 | 190.13 | 4.09 | 777.65 | 乙供 | |
9 | 03010365 | 对拉螺栓 | kg | 12.22 | 6.94 | 84.78 | 乙供 | |
10 | 03010795 | 膨胀螺栓M8 | 套 | 4920.73 | 0.28 | 1377.81 | 乙供 | |
11 | 03130107 | 电焊条E4303 φ3.2 | kg | 0.12 | 9.29 | 1.14 | 乙供 | |
12 | 03150055 | 支撑钢管及扣件 | kg | 1915.53 | 6.18 | 11838 | 乙供 | |
13 | 03150139 | 圆钉 | kg | 1009.58 | 4.67 | 4714.74 | 乙供 | |
14 | 03150903 | 铁件 | kg | 229.28 | 4.58 | 1050.11 | 乙供 | |
15 | 04010015 | 白水泥 | t | 0.04 | 690.27 | 28.79 | 乙供 | |
16 | 04010017 | 白水泥 | kg | 4.02 | 0.69 | 2.78 | 乙供 | |
17 | 04010019 | 普通硅酸盐水泥42.5MPa | t | 104.37 | 460.18 | 48027.19 | 乙供 | |
18 | 04030003 | 黄砂(过筛中砂) | m3 | 268.43 | 189.81 | 50950.16 | 乙供 | |
19 | 04050097 | 白石子 | t | 0.05 | 407.77 | 22.1 | 乙供 | |
20 | 04090015 | 石灰 | t | 2.5 | 369.75 | 923.41 | 乙供 | |
21 | 06510001 | 空心玻璃砖190×190×80 | 块 | 281.71 | 14.11 | 3974.9 | 乙供 | |
22 | 09000015 | 锯成材 | m3 | 49.84 | 2251.72 | 112221.38 | 乙供 | |
23 | 11090003 | 铝合金百叶窗 | m2 | 532.23 | 318.58 | 169557.17 | 乙供 | |
24 | 11110009 | 塑钢推拉门 | m2 | 218.21 | 265.49 | 57932.24 | 乙供 | |
25 | 13310005 | 石油沥青10# | kg | 7181.06 | 3.36 | 24128.36 | 乙供 | |
26 | 13350027 | 密封油膏 | kg | 1037.79 | 1.53 | 1587.82 | 乙供 | |
27 | 13350051 | 冷底子油30:70 | kg | 692.91 | 6.07 | 4205.99 | 乙供 | |
28 | 14350013 | 发泡剂750mL | 支 | 163.24 | 21.19 | 3459.05 | 乙供 | |
29 | 14350025 | 隔离剂 | kg | 734.96 | 2.98 | 2190.17 | 乙供 | |
30 | 14410017 | 玻璃胶310g | 支 | 115.55 | 8.92 | 1030.7 | 乙供 | |
31 | 15550011 | 玻璃纤维布 | m2 | 3410.2 | 3.95 | 13470.31 | 乙供 | |
32 | 18290003 | 塑料套管 | 套 | 424.93 | 4.18 | 1776.19 | 乙供 | |
33 | 31030005 | 琉璃瓦筒220×115 | 块 | 32587.58 | 1.42 | 46274.37 | 乙供 | |
34 | 31030009 | 琉璃瓦片230×230 | 块 | 80397 | 1.27 | 102104.19 | 乙供 | |
35 | 34050003 | 草板纸80# | 张 | 2204.87 | 3.93 | 8665.14 | 乙供 | |
36 | 34110003 | 水 | m3 | 207.34 | 5.87 | 1217.06 | 乙供 | |
37 | 34110019 | 木柴 | kg | 2897.79 | 1.11 | 3216.55 | 乙供 | |
38 | 35010005 | 复合木模板 | m2 | 525.9 | 32.54 | 17112.79 | 乙供 | |
39 | 35010021 | 组合钢模板 | kg | 4456.44 | 6.11 | 27228.83 | 乙供 | |
40 | 35020011 | 梁卡具模板用 | kg | 750.53 | 5.34 | 4007.81 | 乙供 | |
41 | 35020013 | 零星卡具 | kg | 2272.08 | 6.04 | 13723.35 | 乙供 |
下篇 技术标部分
第1章编制说明
1.1 编制原则
(1)安全、可靠、优质、高效、低功耗地完成本工程施工任务;满足业主对总工期的标准和阶段性工期的要求;要合理的组织安排,考虑到各种不利因素,安全要有保障,保证工程按时完成。充分考虑施工场地周围环境,最大限度地减少对周围环境的影响。
(2)要重视质量,确保工程质量目标的实现,科学地处理工期和质量之间的关系,抓住细节,。
(3)要重视安全保障工作,确保施工的安全,运行安全管理责任制,制定出周密的安全保障措施。
(4)文明施工、环境保护、安全和卫生健康等达到平原县XX和业主的要求。要充分考虑施工场地周边的环境,最大限度地减轻对周围环境的影响,要根据工序的先后,详细分析工程分步骤实施方案,尽可能的减少施工场地的占用面积和占用时间,树立文明施工、科学施工、环境保护的指导思想。
(5)利用好监控系统和信息反馈系统指导施工,重视施工监测,监测数据分析和施工同时进行,发现异常现象要及时分析,及时研究处理方案。
(6)在充分解读设计图纸的基础上采用先进、合理、经济、可靠的施工方案。采用成熟工法、突破重点难点工程。
(7)加强科学技术攻关克难坚持优化技术方案,对于新技术、新材料、新工艺进行创新,确保工程全面创优。
1.2 编制依据
根据所查阅资料,本工程的编制依据如下所示:
(1)《平原明星公司办公楼》施工图纸。
(2)我国正在使用的建筑行业所在省份有关的设计规范、标准和制度。主要的规范包括但不限于:
《建筑地基处理技术规范》(JGJ94-2008)
《建筑地基基础工程施工质量验收规范》(GB50202-2002 )
《建筑基坑工程检测技术规范》(GB50497-2009)
《混凝土结构工程施工规范》(GB50666-2011)
《混凝土结构工程施工质量验收规范》(GB50204-2015)(2015年版)
《城市居住区规划设计规范》(GB50180-93)(2016年版)
《建设工程施工现场供用电安全规范》(GB50194-2014)
《屋面工程质量验收规范》(GB50207-2012)
《绿色建筑设计标准》(DB33/1092-2016)
《建筑装饰装修工程质量验收规范》(GB50210-2018)
第2章工程概述
2.1工程概况
工程名称是平原县明星有限公司商务办公楼,位于平原县城西平恩公路北面。
项目总建筑面积为3420.97平方米,其中办公建筑面积为3209.30平方米, 雨篷建筑面积(一半) 31.5m2,建筑高度是18.3米,层高5层,结构形式是框架结构,为多层办公楼。抗震设防分类为丙类,设计使用的年限50为年,抗震设防烈度为7度。
2.2 自然条件
2.1.1地形地貌
工程项目位于鲁西北平原前缘,土质较松软,土势低, 除西部有少数海拔近100米的山丘以外,均是坦荡低平的平原。本标段地形地貌照片,见图2-1。
图2-1 地形地貌图
2.1.2气候特征
四季分明、日照充足,德州市平原县气候温和湿润,春秋短,冬夏长,年平均气温在16°C左右。一年四季变化分明是本地气候的特点,冬、夏长,春、秋短,冬天约有126天,夏天约有110天,春、秋两季相加约130天。全年平均气温为16度左右,7、8月份的气温最高,月平均约28°C。
2.3 现场交通情况
施工所在的区域为平原县区中心,交通便利, 临S101国道,能充分的保证大型车辆的正常通行。施工现场完成了场地平整和道路修理整治,铺设了运输车辆专用通道,水电设施齐全,并且各项安全措施也都按照各项规范进行了布置,确保施工的顺利和正常进行。
本工程项目的施工场地宽阔,施工现场场地不仅可以堆放施工所需的器具设施和材料,施工人员可在施工场地建造样板房进行生活居住。施工的过程中也应分隔出专门区域来进行材料的加工,施工前备便好现场总平面布置规划,使场地能够被充分利用。
第3章施工总体筹划
3.1 施工总体目标
为确保“安全、优质、按期”完成本项目工程,以提高发展质量与效益为中心,将质量强国战略摆在更加突出的位置上,开展质量提升行动,加强全方位质量监管,全面提升质量水平,争创“国家优质工程奖”为目标,按照工程质量管理工作提出的要求。在测量与材料检测、安全质量管理等多个方面实现安全质量管理和现场标准化。
建立健全本项目工程的质量创优管理体系及管理制度,落实好工程重难点、技术创新、绿色环保、质量安全等方面的保证措施,项目经理和总工程师代表应当加入市域公司 “质量创优工作组”,要成立本项目的“质量创优工作实施小组”,要服从市域公司“质量创优领导小组”的领导,落实好“质量创优领导小组”制定的各项工作要求,严格落实参建单位质量创优职责。
确保工程质达到国家验收标准,避免各类事故的发生。详见表3-1施工总体目标。
1 | 合同工期 | 计划开工时间:2020年8月16日;
计划完工时间:2023年8月14日。 |
2 | 质量要求 | 质量等级:合格。 |
3 | 创优目标 | 申报县级绿色施工示范工程,并验收合格。 |
4 | 安全目标 | 符合与业主签定的安全生产协议书的要求,避免职工因工死亡事故和安全等级事故。杜绝重伤事故,争创要确保所有工程质量达到国家验收标准,杜绝有各类安全、质量事故的发生。 |
表3-1 施工总体目标
3.1.1 施工总体指导思想
本项目施工指导思想为:以网络计划为指导,保重点、突破困难点,实施“以人为本、信守诺言、顾客满意、预防为主、安全环保、持续改进”的管理方针,以ISO9001质量管理体系、ISO14001环境保护体系和GB/T28001职业健康安全管理体系开始全过程、全方位控制,以“精心施工、科学组织、正确安排、严格管理,安全、优质、按期完工”的指导思想,要以“干一项工程,树一方信誉”作为战略目标,兑现合同承诺。
3.2 施工前准备
3.2.1技术准备
熟悉和审查施工设计图纸。(2)技术人员把握好图纸,如检查与建筑图有关的构图的大小,标高,说明等是否都一致。
(3)对各材料调查分析。开工前,派遣相关管理人员对本地区周边技术,经济条件等进行调查分析。比如,三大材料价格、材料入场处、交通资源、建筑合作公司的施工能力等。
3.2.2施工现场及生产准备
在工程正式开工前,要完成施工现场的全场性前期准备工作,施工现场准备工作主要包括以下内容:
现场三通一平,完成生活区围挡工程,进行安家设营,完成工地驻地和工人生活区建设。进行主体施工期交通导改。大型临时设施的建造。3.3.3施工组织准备
(1)物质准备
根据机械设备计划,对建筑设备合理进行组织,将临时工具用到场地、场地准备、安装、测试和操作。
根据对施工图和施工进度表的预算材料的剖析,材料应当用于供应渠道混合物兼容性测试。
(2)建筑工地的准备
组织工程勘测,重新测定最初的基准基点和控制点,如基线高度。要在现场安放永久性观测标和进行实地工程测量。确保在施工前准备好场地、供水、供电和通信网络。
3.3 现场组织管理机构
3.3.1 现场施工组织机构
公司将依据工程质量和项目实施的期限,为现场项目布置建立健全的管理机构。在公司内部,我们要选择强大而大胆的施工团队,我们要选择懂得技术、懂得管理、做事认真、有执行项目管理要素的施工经理。
为实现本项目建设的质量、速度、安全、文明、低能耗目标,采用项目建设管理体系。
(1)形成了统一的指挥体系,具有一定的权威性,协调各方面之间的关系,确保各项工作顺利进行。
在本工程施工中主要实行项目法的施工管理方式,创立本工程项目管理部,项目内部工程管理人员要实行岗位责任制和工作准则约束。一起为质量,安全,高速,低成本工程建设做出努力。项目管理部门必须专注于工程项目管理及注重质量、速度。尽快加强动态管理,优化科学和生产要素,精心构筑,也要积极推行先进的建筑技术,还要确保工作质量好。对工程施工过程的进度,质量与安全,成本和文明施工等负全部责任。要在建设工程质量好的同时,尽量提前完成施工任务。项目管理对企业负有经济责任。技术和项目管理受目标责任制度和行为守则的约束,共同努力以有效、安全、迅速和低成本的方式执行项目任务。组建一个管理服务项目,选用我们公司有丰富实践经验和高水平的管理者,例如办公室主要负责人、项目遴选及征聘的专业技术人员、干部和工地负责人构成这项服务。职能部门的主要职责:工程部门:由各分科工程人员组成,直接管理和指挥班级的施工生产。
设备部:现场机械设备的维护,维修,运营记录。
质量安全部:质量检验,安全检查,文明施工,生活卫生检查。
资料室:资料整理,资料接受检查。
水电部:负责水电站施工现场指挥。材料部:采购,装运,保管,发放材料。
计经部:负责工程规划,项目预算。
组织机构框图见图3-1。

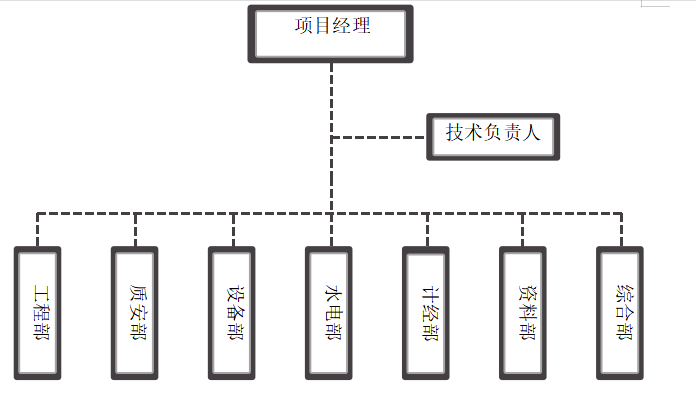

图3-1 现场组织管理机构图
3.3.2 各职能部门人员职责
(1)项目经理部:
1.全面负责此项目质量、进度、安全文明,建立项目质量、进度、安全文明的保障体系。
2.对工程全面管控,对工程监督,并定期进行检查整顿,保证质量,进度,安全文明活动的有序进行。
3.编制实施此工程的施工组织设计。
4 .要按照质量体系文件的要求,精心施工,让整个施工过程处于控制状态,保证工程质量。
5 .确定施工现场的平面布局,负责各类用途房的物品配备等。
(2)技术员
1.技术员负责参与设计图纸的检查,编制工程施工组织设计和各种施工方案,同时针对各项既定方案,进行督导。
2.根据标准,做好针对性强的技术交底3.极力推广应用新工艺新技术,减少工程费。
4.参与编制施工进度规划,与其他的技术人员和施工人员要做好工作配合,要做好成品的保护工作,及时正确地编制有关技术报告。
5.及时负责施工过程中的各种手续,开工的报告、图纸会审、各种验收、签证、记录等。工程项目的图纸检查、工程量汇总和技术交底等关于现场施工的工作程序,对于施工过程中不合格的产品要进行记录和控制,推广新工艺和新技术的实施,要同时负责工程施工计划的上报。
(3)资料部人员
负责施工日志的隐蔽工程以及验收记录的清理签证。此工程所有材料的拟订,进度和工程进度相符合,不能拖延。
(4)安质部人员
安质部,顾名思义,就是对项目的安全和质量负全责的管理,而不仅仅是确保各个项目的安全和质量也要保证人员安全。
1.协助项目经理充分建立安全保障体系,编制项目工程的安全技术。
2 .主要负责组织施工现场安全督导检查工作
3.负责实行特种作业人员持证上岗制度,阻止没有资格的人员来从事特种作业。
4.制定并实施施工现场各项安全的管理制度。对上级各部门提出的各类安全隐患,按照要求进行整改,并报上复核。
5.参与制定和负责具体实施各类安全施工方案。
(5)技术负责人
1.协助项目经理建立各类保证体系并及时上报,做好新入场人员安全、质量、文明的岗前培训,要求持证上岗的必须要做到持证上岗。
2.负责本工程质量、安全、现场文明、进度等各类指标的现场实施,确保最终能够保证顺利实现既定目标。施工现场的安全防护必需要按验收规范跟上施工进度。出现的质量通病及时组织相关人员进行整改,施工所需的料具及时组织清理并归位,不能出现大量的积压。
3.为本工程质量、安全和现场文明等方面的主要责任人,负责落实工程开工前的准备工作,对各种临建等按平面布置图及相关要求并在规定期限内全部到位并达到验收的要求,保持施工现场实体和平面图相符。
4.协助项目经理抓好工程现场的成本控制,督促现场施工人员要搞好材料节约,做到工完料净场地清,严格控制好零工数量,督促技术员尽快搞好各种施工签证等。
5.负责施工方案及技术交底在施工过程中的落实,监督其它管理人员的现场工作的完成情况。
6.负责组织其他相关人员对工程所有分部、阶段性验收和竣工验收的现场做准备工作(包括后勤及实体的准备),确保验收符合条件,并一次通过。
7.负责每天组织相关管理人员和作业队长召开碰头会,总结当天工作情况,布置第二天的工作任务,协调各个作业队之间的关系,确保顺利施工。
8.负责施工日志的填写,并要求记录齐全、准确,能够真实的反映施工现场情况,有可追溯性。
9.配合项目经理搞好与甲方、监理和其它外协单位的关系,确保此工程的顺利施工。
(8)综合部人员
协调有关XX和地方人员的关系,创建一个好的环境。其次,综合部人员还要负责项目部的生活采购和文书登记,定制项目职工培训规划以及待遇等工作。综合部的存在是为项目解决后顾之忧,能使项目稳定的运行与发展,它是工程项目的后勤力量。
第4章施工现场总平面布置图说明
4.1 施工现场总平面布置图
施工现场总平面布置图包括施工场地区、办公区及生活区的布置。

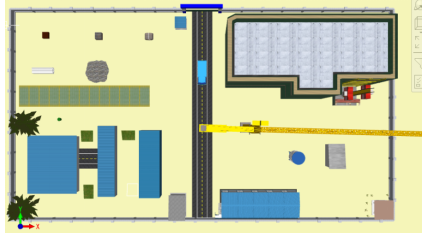

图4-1 施工现场平面布置图
4.2 基础工程施工现场三维布置图
基础工程施工现场布置主要有基坑、办公区和生活区。施工现场主要有塔吊、挖土机、土方和安全体验区。

图4-2 基础工程施工现场三维布置图
4.3 主体工程施工现场三维布置图
主体工程施工现场主要有主体工程、办公区和生活区。施工现场主要有工程主体、脚手架、塔吊、施工电梯、安全体验区和材料堆场等。

图4-3 主体工程施工现场三维布置图
4.4 装饰工程施工现场三维布置图
装饰工程施工现场布置图主要有工程主体、办公区和生活区。施工现场包括主体工程、脚手架、塔吊、施工电梯等。

图4-4 装饰工程施工现场三维布置图
第5章主要分项工程施工方案和施工方法
5.1 施工准备阶段
安排各类工种进行流水施工作业。安排适当的劳动力与机器工具设备。以“安全第一”,“质量为本”为指导思想进行现场的施工组织。参照工程的现场实际情况,将工程分为多个阶段:
场地平整、临时设施的搭设;测量放线;土方开挖;基础施工;回填土;主体结构;屋面工程;装修工程;清理交工。
(1)施工准备:机械物质准备、技术劳动力的准备、场外设施的准备。
(2)基础工程施工:包括有柱基基坑挖土、基础垫层、基础支模、扎筋、浇注混凝土、拆模以及基础回填土等施工工程。
(3)主体结构工程:主要包括有各层框架柱、梁板的支模、扎筋、浇筑混凝土、拆模、养护、灌缝以及楼面整浇层混凝土、楼梯等施工工作。绑扎钢筋、支模板、现浇混凝土均流水施工。
(4)屋面工程:包括屋面的防水、隔热和水箱等的施工。
(5)砌体结构工程:主要包括框架内外填充墙的砌筑等施工工作。
(6)装饰工程:包括有门窗安装、贴面、抹灰、楼地面、油漆、玻璃和外墙装修等工程项目。
5.2基础工程
(1)由人工进行基坑清理,要有对现场植被的清理和覆盖层的清除,范围主要包括施工现场需要清理的所有表面地区。采用人工配合推土机、挖掘机对植被以及表土进行清理,并对土丘、挖坑设备、自卸车运输等进行指定的矿渣材料分类堆放。施工过程中,如果发现了文物,应采取隔离措施,并及时的向监理报告,并按照监理的指令采取保护措施。
(2)独立基础工程
首先进行独立基础弹线和柱下基础钢筋绑扎,其次进行隐蔽验收与基础支模板最后进行柱筋插筋、钢筋验收和砼浇注、覆盖养护。
验收后土方的回填,其中应注意:1.回填料的确定,工程师如认为不合格的填筑料一律不得使用。2.标准击实试验,土方回填料确定后,项目部的质检员、抽样员邀请监理工程师共同在回填料场中进行取样,抽取的土样应具有代表性,抽样后送工地实验室进行试验。
5.3 主体工程
主体框架结构施工顺序:
框架柱钢筋→梁、板模板→梁、板钢筋→钢筋验收→柱模板→砼浇筑→养护。
柱、梁、板模板采用是复合木模板。钢筋现场加工绑扎安装筋采用是绑扎连接。主体结构使用商品泵送混凝土。外脚手架为双排钢管型。
5.3.1 钢筋加工、绑扎、验收
(1)进场钢筋需要有出厂合格证明,于施工现场进行力学性能检测,如若符合规定方能进行加工、在施工过程中使用。钢筋根据施工要求进行加工,必须让钢筋符合要求。
(2)钢筋绑扎完成之后,进行验收工作。做好钢筋的隐蔽验收工作,即钢筋材质的合格报告,检验钢筋的焊接以及绑扎所绑扎钢筋是否通过力学性质的检验,是否是符合规定和规范。全部合格后,还要进行合格验收做好记录。
5.3.2 模板支设、安装、拆除
(1)模板材质应当满足工程承重的结构和特点,要进行荷载承重的试验,符合要求后才能够进行使用。支模板时,应根据项目工程的结构以及特点,对模板设计和拼装,模板被拼装后能够紧合构件的结构。
(2)模板与支撑结构须具有足够的强度
(3)模板内侧应平整严密。
(4)进行混凝土模板的拆除时要保证混凝土强度可使其不由于拆模而受破坏。
5.3.2 混凝土的准备、养护、浇筑
(1)浇筑前,确认施工工序和施工范围,要检查需浇筑部位的钢筋帮扎和模板是否符合标准,提前检查试用施工机械,确认施工的材料用量。
(2)由专人养护。当夏季气温较高和冬期气温较低时要采用塑料膜加麻袋片对凝土表面履盖。
(3)柱砼浇筑前,底部要先填以5厘米厚水泥砂浆一层,其成分与浇筑砼内砂浆的成分相同,以免底部会产生蜂窝现象。过程中,不可随便挪动钢筋,要经常检查钢筋保护层的厚度、位置的准确性。
5.4砌体工程
砌体工程在主体结构混凝土浇筑完毕后,由技术负责人负责对底层框架批准拆模后,方可进行。施工时由下而上逐层进行。墙体构造柱要在主体施工预留插筋,墙体砌筑后要进行浇筑。
5.5 屋面工程
屋面层结构达到设计强度拆模模板后方可进行屋面的防水工程,屋面的防水工程由找平层、防水层、架空隔热层等工序组成。
5.8 装饰工程
5.8.1 门窗安装
工艺流程如下:第一步弹线找规格,第二步门扇洞口处理,第三步进行防腐处理以及埋设连接铁件,第四步门窗拆包、检查和固定,第五步对门窗扇安装以及门窗四口周围堵缝、密封嵌缝,最后进行安装配件。
5.8.2 室内外装饰
装修在主体结构砌筑工程完成后由下向上进行。
外装修待主体封顶、屋面工程完后由上而下进行。
第6章施工总进度计划及工期保证措施
6.1 施工总进度安排
工期目标:工程总工期为364天,开工日期为2020年8月2日2开工,2023年8月14日通过竣工验收。根据本工程的特点,将它分为五个主要施工阶段。分别是基础施工阶段,主体结构施工阶段,砌体施工阶段和装饰施工阶段以及竣工验收阶段。
(1)基础施工阶段
这一阶段工程是本工程的重点工程,包括地基施工,清线槽,垫层等工作。
确保质量优良。
(2)主体结构和砌体结构施工阶段
这一阶段是本工程的主要施工阶段。确保主体结构以及砌体结合质量优良。脚手架随着主体的上升而层层向上。
装饰施工阶段这一阶段的特点是,工作人力分散、多个工种交叉作业、对于成品保护不易等,所以工程、施工组织及管理面临困境。装饰施工主要包括门窗安装,卫生间防水,地面施工及其他装修工程。
(4)整理竣工阶段
上述施工阶段各有特点。现场施工指挥人员必须统筹规划,抓住骨干工程,合理安排使用施工场所,周围材料及机具设备,避免资源浪费和工期延误。
详情见图6-1,细节见图6-2、图6-3。

图6-1 施工进度计划横道图
图6-2 施工进度计划横道图细节图1
图6-3 施工进度计划横道图细节图2
6.2 施工进度安排依据
本工程的施工进度计划是确定重点工程的工期和施工程序,保证工程施工方法及必要的施工时间安排,使其关键线路达到总工期控制目的,并合理安排,周密组织施工。保证最大限度地按照缩短的计划完成工程施工任务。
编制考虑到尖端施工设备、施工工艺及施工管理,减少施工人员数量,减少用地,加快施工进度。结合建筑项目工程本身的结构和特点。
进度控制点编制依据我公司对现场情况的勘察以及公司现有人员、机具等的资源配置情况。
采用成熟的施工技术、先进的设备,最大限度地组织均衡施工,同时考虑一些不可预见因素,实事求是的在工期和施工强度安排上适当留有余地。
6.3 工期保证措施
为了保证工程的顺利进行和项目目标的顺利实现,在总承包管理体制下,建立了工期保证体系。项目经理负责整个系统的有效运行,并调整有效的控制方法和资源。全面开展各项工作,建设优质高效的工程。在项目经理的领导下,将有一名技术负责人和一名专职安全员,然后将有一名施工员、一名材料工程师和一名安全员,他们将负责施工队,以确保工期。
第7章质量保证体系
7.1 管理保证措施
(1)加强教育,提高人员质量意识。
(2)由专职技术人员对工序检查,保证施工质量。
(3)施工中严格遵循本方案的成桩工艺及施工程序。
(4)强化工序管理、严格工序控制。
7.2 收尾阶段管理措施
施工结束后,准备以下资料,会同有关人员进行施工验收。
竣工图; 施工记录; 设计图纸; 原材料出厂合格证; 主材检测报告单;设计变更图纸。
在施工验收完成后,提交竣工报告。
7.3 安全文明施工保证措施
7.3.1 建立健全安全保证体系
针对本工程的实际情况,根据工程的实际情况,建立可靠的施工安全保障制度。每个管理部门安排有一名全职安全官员,负责监督和检查整个项目实施过程。项目的负责人负责安全,授予安全负责人四项权力。包括有权监督建筑产品的安全和生产,在发生危险时暂停执行的权利,对违反规则的施工队成员具有惩罚权力。
7.3.2 建立健全生产安全保障管理制度
遵守国家和地方关于工作安全的规定,建立管理制度,确保现场作业的安全,防止安全事故的发生,包括::
(1)安全文明责任制度
在项目管理部门的领导的高效指导下,安全经理、各小组的组长以及所有的操作人员应逐步建立安全管理责任制度:
确保劳动分工是明确的,责任在于人民。同时管理人员也要明确对的遵循工作安全的理念:完善组织,批准有效的安全文件,使得所有的问题可以在有限的时间内得到及时的解决。
(2)建全培训制度
为所有工人和工作场所附近的其他相关人员提供安全进入教育,为不同类型的工作提供不同的安全指导,并建立安全教育机制,每个人都佩戴一份进入和离开的工作牌。
对于需要高素质劳动者的岗位,特殊工种的劳动者必须经培训考试合格后,取得有关部门颁发的上岗证书。
(3)坚持安全交底制度
技术人员编制详细有针对性的安全措施在有限的时间内进行书面交底。
(4)安全预防制度
对机具设备经常进行保养和定期维修,消灭一切安全隐患。施工现场设安全标志。
(5)坚持安全检查制度
专项负责人员将检查出的问题做好文字记录,落实到人限期整改,对危及人身安全的隐患立即整改,整改完毕后由安全员进行验证。
(6)安全事故处理制度
对事故的直接责任者与管理层人员进行双重处罚,及时制定整改及预防措施,避免以后再次发生类似事故。如果遇到重大事故,应该及时积极配合相关部门的调查和处理。
7.3.3工地安全施工保证措施
(1)施工前严格进行安全生产教育,清理工作面,并设置安全装置;
(2)施工设备应在每次施工开始前和施工结束后仔细检查和维护。现场的所有电气设备在使用前必须按照规定进行检查和调试,关闭箱在电气关闭后必须关闭,以免发生事故。
(3)施工现场所有电源和电路的安装和拆除必须由电工操作。设备应严格接地,接地,并提前仔细检查,以确保电缆不外露。安装绝缘接地线。
(4)施工人员必须戴上安全帽,系好安全带,不得在施工过程中玩耍。
(5)进入现场人员持有安全上岗证。
7.3.4工地文明施工保证措施
(1)组织工人学习,提高他们对标准化建设和现场文明建设重要性的认识
(2)严格执行城市交通管理、环境保护、“三废”处理等方面的规定,并在雨天清理上路车辆,防止路面污染
(3)设备、器具、材料摆放整齐,管道摆放方向一致
(4)现场完整的安全标志、各种声明、原始记录等,必须整洁、完好,登记卡必须挂在显眼的地方
7.4 环境保护及消防安全措施
7.4.1 环境保护
建立环保团队,制定计划并实施。
1、粉尘控制措施
(1)安排专人定期喷水,减少粉尘污染。
(2)严禁在现场焚烧有毒有害物质。
2、噪音控制
(1)定期维护相关机械设备,确保机械运行。
(2)夜间施工时,监理人员不得敲打钢管,尽量减少噪音。施工过程中严禁大声喧哗。
7.4.2 消防安全措施
1、保证措施
(1)成立消防小组,制定多层级消防管理规划,确定主要责任人。
(2)依照消防安全规定及时排除安全隐患,避免相关事故的发生。
(3)发动和依靠全体员工做好消防工作,经常进行有计划、有目的的消防教育和训练,确保工地放火安全。
(4)专人进行防火安全检查,确保能够及时的发现隐患以采取措施进行预防。
2、现场消防安全措施
(1)。电气设备和线路不得超载,接触牢固,绝缘良好。配备合格安全装置的设备。
(2)工作完成后,应及时切断电气设备。
(3)电气焊操作人员应持证上岗,并通过消防培训和考试。
(4)充足的照明灯具将使施工现场足够明亮,保证夜间施工的顺利进行。
(5)各种电气设备,绝缘可靠,管道连接牢固,防止拖拉移动电缆,设备安装可靠接地。
第8章冬、雨季施工措施
8.1 雨季施工措施
(1)进入现场的设备和材料应放置在较低的位置,设备垫放置在较高的位置。设备应在室外堆放,并覆盖一层稻草,以防止在雨和阳光下干燥,原材料车间周围有排水通道,以防止积水。
(2)施工机械必须防雨或置于遮阳篷内,电气设备的供电线路必须悬挂和固定,以免在工作后滑倒和断开。
(3)为设备预留的孔必须防雨,两层和一层设备在雨季必须防潮防洪。
(4)在炎热的夏季,施工人员在高空作业时,从体检部门获得防热措施避免中暑情况的发生。
8.2 冬季施工措施
8.2.1 冬期施工准备
(1)材料准备
根据现场材料计划实施材料进场,施工前应准备好所需使用的相关材料。
(2)机械准备
施工前,应对机械设备进行彻底检查,以防冻结。及时检查机械传动部件应及时维修和调整。
(3)其它准备
1.做好现场供水管道和出水口的保温和防冻工作
2为施工人员准备好防寒用品
3. 做好现场热源供应设施的安装和关闭工作
4. 落实冬季施工相关人员
5. 购买必要的加热设备
8.2.1 冬期施工技术措施
冬季施工应根据具体情况进行细化,资料应认真记录,并妥善整理归档。现场作业时,道路和高空作业应注意防滑。
(1)土方开挖
土方开挖是基于开挖过程中覆盖的原则。开槽后,应及时用保温材料覆盖基层,并按规范对坡度进行分级,保持坡度顺直。
(2)混凝土工程
1.冬期浇筑混凝土将掺用引气剂,以提高其抗冻性,用于搅拌混凝土的各项材料温度,应满足混凝土搅拌生成所需要的温度,当原有材料温度不能满足需要时,对拌和用水加温、加热。
2.合理安排混凝土运输,使运输时间和浇注时间最短。
3.根据同条件下试块的检验在混凝土达到所要求的强度后才能对模板拆除。合理安排混凝土运输,使运输时间和浇注时间最短。
(3)钢筋工程施工
冬季温度低时应注意:
1. 在运输和加工过程中,应保护钢条不受划伤。
2. 焊接时,温度不应过低。;
8.2.2 冬期施工安全措施
(1)土方开挖应按规定进行分级,不允许直墙开挖。
(2)对化学混合物进行良好的安全管理,对不同性质的混合物进行分类和堆放。对于可能造成其他危害的药物或物质,应进行特殊处理,标明危害的名称和描述,以防止误用。
(3)高空施工人员应穿戴好工作服和安全带。
(4)基坑上下梯子应及时清扫积雪,斜道设置防滑条。
(5)做好各种机械设备的季节性维护工作。
8.3 冬季用电安全措施
(1)定期对建设和生活用电情况进行综合检查,加强用电管理,保证供电设备和线路的正常运行。必须安装漏电保护装置,临时用电必须连接漏电保护装置。
(2)加强电动工具管理。电动工具在潮湿、雨雪条件下使用,应满足相应防护等级的安全技术要求
(3)防止冬季因电加热引起的触电、火灾。定期对施工,生活用电进行全面检查,加强用电管理,保证供电设备,线路正常运行。供电小市民必须设置漏电保护装置,临时电源必须用漏电保护装置连接起来。
第9章 风险管理及应急预案
9.1风险管理的目标
通过对自身工程风险和环境风险的明确识别,对风、水源风险进行分类,并根据工程风险等级进行详细应对。对已确定的等级进行了分类,制定了风水源研究所的优先事项,并制定了专项应对计划。通过加强施工地质、技术安全、环境、施工、工程风险和安全分类监测,加强施工、安全风险评估、信息报告和预警防控措施,及时发现安全风险并实施有效控制措施。避免工程环境事故和事故,确保安全施工周期,提高风险和效益管理。
9.2风险控制措施
9.2.1基坑坍塌控制措施
根据研究,基坑周围有多条线路,根据周围环境和邻近建筑物的重要性,施工过程中需要密切关注周围建筑物的安全要求。不仅应将基坑变形控制在允许的范围内,而且应增加基坑安全储备,以确保建筑物和管道的绝对安全和正常使用。本工程的重点是控制基坑变形,保证周围建筑物的绝对安全和正常使用。
(1)分层开挖
为了保证基坑开挖过程中基坑土方工程的稳定性,基坑开挖采用水平分层、纵向分段、横向开槽等方法,厚度不宜过厚。
(2)监控量测
制定护城河及周边建筑物监测专项检查方案,制定合理的预警、报警值等预控指标,作为动态设计施工和动态信息管理的依据;将建筑物沉降位移、管道变形逐步调整到预控制值。
(3)加强防水排水
在基坑周围安装了一个完善且畅通的排水系统,以便在施工期间及时清除地表水。有排水设备和专业人员抽水,确保坑内无积水。如有必要,停止施工以确保坑内安全。
(4)科学组织施工
挖坑前,在坑周围设置防护栏或防护网,防止人员接近坑内,避免事故发生。挖掘出来的泥土和石头被运到倾卸卡车上储存矿渣。禁止在井底附近堆积。自卸卡车不应在井底行驶。建筑通道位于自然斜坡之外。员工必须持证上岗,并注意工作安全。
9.2.2火灾救援措施
(1)准备备用发电机、应急照明等,以便在临时停电或紧急情况下使用。
(2)一旦该处发生火灾,准确确定火源位置和程度的火焰将迅速启动报警系统,并向海外发出报警信号,从而灭火,控制火灾的严重程度和现场灭火。如果火势无法扑灭,请致电当地公安消防部门寻求紧急帮助。
9.2.3停电的预防和处理措施
由于施工过程中可能会出现停电现象,所以必须在现场设置发电机,停电时立即启动临时供电。为提高施工现场电线的检查和保护,及时更换损坏的电线,确保不会因施工线路问题而断电。
结 论
本设计在平原明星公司办公楼工程量计算的基础上,利用广联的计价软件进行清单计价,运用所学知识和实践经验编制施工组织设计,完成工程标书的编制。
根据平原明星公司办公楼的设计图纸和《山东省工程量清单计价规范》清单计价规则,本工程项目总建筑面积平方米,建筑楼层5层,计划工期364天,总造价预算5674296.65元,其中土建部分造价预算3631363.54元,装饰部分造价预算2042933.11 元,规费31577.56 ,税金299833.76 元。
本设计结合了实际项目的情况与各个学科的知识,让我进一步掌握四年所学知识,让我学会了造价软件的应用,使我们能够完整的熟悉投标书的编制过程并在此过程中发现问题和处理问题,帮助我构件了完整的知识体系,让我提高了解决难题的能力和面对挫折的勇气,我感到了无比的充实与快乐。
感谢我的辅导老师以及小组同学在整个学习过程中的鼓励与帮助,解决了我很多的困惑问题,在讨论学习的过程中,不仅收获了知识,也收获了团结友爱的同学情谊,暖暖的师生情谊!
参 考 文 献
[1]杨磊.建筑工程的质量影响因素及保障工程质量的管理方法[J].建材与装饰,2020(12):137-138.
[2]于改花,刘清平,李巧燕.浅谈施工组织设计的编制[J].山西建筑,2008(34):195-196.
[3]李新伟,曾启,樊则森.基于BIM技术的设计与施工协同工作模式研究[J].施工技术,2020,49(05):68-71+90.
[4]穆文伦,李琼.基于甲方项目管理视角的实施性施工组织设计编制[J].现代物业(中旬刊),2019(04):54-55.
致 谢
xxxx大学这所学校载满了我太多的美好回忆与梦想。不知不觉,我就要从这所承载了我梦想的学校毕业,心中感慨万千。几年的不断学习,让我成长飞速。运用学习的专业知识我完成了我的毕业设计,虽然我有许多不足的地方,但我相信在未来的日子里,xxxx大学对我学习习惯的培养也能让我在未来的工作中完善不足,使变成梦想中优秀的、能为社会做出一份贡献之人。这次毕业设计是我成长路上一次记忆深刻的学习经历。
再次我要特别感谢我的毕业指导老师xxx老师。是他在给予我帮助,给予我力量,指导了我的毕业设计的编制过程。老师耐心、温柔、细致、负责,在整个指导过程中,老师始终和蔼可亲地为我答疑解惑,哪怕我多次提出青涩的问题,老师也总是不厌其烦的细心解答我,使我受益匪浅。很幸运,在我即将要毕业的时候,能够遇见老师指导。
我还要感谢我的父母。他们不仅给与我生命,在经济物质基础上满足我生活的需求,使我能一心一意、专心致志完成自己的毕业设计,也教会我做人的品德与生活的技能。他们是平凡的父母,可于我又是最最伟大的父母。
我还要感谢我的舍友、同学、小组伙伴。我们一同欢笑,一同成长,相互陪伴,相互帮助。这场青春的盛宴,有你们,独一无二!
即将走出大学的校门,但这并不是终点和结束。未来是美好的,学习是一生的。我为我出生在中国而骄傲,为我能在xxxx大学学习而骄傲。希望我能努力生活,努力学习,加油工作,为美丽中国梦贡献一份力量!愿我们不负韶华,愿母校未来更好,愿祖国繁荣昌盛。
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/134112.html,
