摘 要
根据工程项目的设计规范以及设计任务书,设计该框剪结构的航天科技成果转化基地项目。在设计过程中,首先根据建筑物的结构,整体布局后设计局部节点的设计步骤。根据工程的概况、单位工程的施工部署、提前预设,做好将来的施工准备,并且在施工的过程当中,做好对各个节点的控制,尤其是关乎工程安全的问题,一定不能疏忽。同时在测量、土方、地下、主体、装饰、屋面、管道工程的相关计算说明及施工方案讨论选择上,要做到优中选优,从大局观念考虑,围绕本航天科技成果转化基地项目的施工方案、工程进度计划的编写、各个节点的平面图绘制等方面对整个工程项目进行充分准确地分析把握。
关键词: 框剪结构;施工进度计划;工程量;施工部署;平面布置
一、编制原则及依据
(一)编制原则
1.质量原则
在编制八中教职工宿舍建筑工程施工组织设计时,要全面贯彻质量第一的原则,全面落实相关质量方针,具体质量标准参考ISO9001中2000版本要求,严格执行合同中的各项质量条款及相关验收要求与标准,保证工程质量。
2.安全原则
在编制八中教职工宿舍建筑工程施工组织设计时,要明确安全第一的基本原则,要将安全原则深入人心,真正做到“零”安全隐患,“零”重大事故的发生,在保证安全的前提下,保质保量地完成工程施工。
3.文明施工原则
在编制八中教职工宿舍建筑工程施工组织设计时,要考虑文明施工的原则,即依照相关文明施工规范及文件,针对性采用相关措施来保证文明施工的进行,做到施工过程中环境污染小、噪音小等。
(1)安全管理目标:以安全第一,预防为主为指导方针,减少或消除不安全因素和行为,杜绝伤亡事故发生,创建安全生产标准工地。
(2)工期管理目标:在对工期目标进行管理时,首先必须要根据相关设计文件以及有关施工技术规范要求制定出符合要求的施工方案,科学管理,认真组织,对关键工程进行严格要求,突出重点工程,保证主体工程。同时从全局出发,统筹各种要素,科学的对其进行管理,确保工程质量符合设计要求的前提下提前完工。
(3)文明施工目标:施工现场各建筑材料标码成堆,实行禁烟和无垃圾管理,噪声达标以及三排放达标,保持现场场容干净卫生,创建文明工地,使得本工程达到驻马店市文明施工模范工地。
(4)成本核算目标:保障公司下达目标指标能够顺利完成。
4.高效原则
在编制八中教职工宿舍建筑工程施工组织设计时,要充分发挥我方的优势特点,努力推进“四新”技术,采用能够有效减小人力、物理、时间的大型机械设备及先进技术,力争在有效的时间内完成工程项目。为实时保证工程质量能够符合设计要求,能够使施工进度加快,工期能够按时完工,所以经过总体全面考虑后,在本工程中实施项目制管理制度,实施项目经理负责制度,对该工程实行项目法管理,抽调出最具有专业水平的专业施工队伍进驻施工现场,全面负责施工的管理工作。
5.科学原则
在编制八中教职工宿舍建筑工程施工组织设计时,切勿一味求快,要讲究科学性,循序渐进开展工程施工。
(1)要依据设计图纸并对施工现场进行详细的考察和研究,并根据要求对现场进行勘察、测绘等工作,对相关的作业人员进行技术交底工作。
(2)落实项目制定化管理方案,深化施工图设计,深化施工方案,做好分管项目的成本分析、成本核算以及成本控制工作。
(3)组织全体施工人员进行学习教育,使施工人员能够看懂图纸,并且明白相应的施工工艺,使施工时能够达到所要求的技术标准。
(二)编制依据
(1)八中教职工宿舍建筑工程设计施工图
(2)八中教职工宿舍建筑工程设计图
(2)《八中教职工宿舍建筑工程程序文件》
(3)《八中教职工宿舍建筑工程质量手册》
(4)八中教职工宿舍建筑工程招标文件
(5)八中教职工宿舍建筑工程投标文件
(6)《八中教职工宿舍建筑工程岩土勘察报告》
(7)文明施工规范
(8)安全施工规范
(9)中华人民共和国相关建设条款及建设法律法规)
(三)工程使用的主要规范章程
(1)工程测量规范(GB50026-93)
(2)建筑地基基础施工质量验收规范(GBJ203-83)
(3)钢筋焊接及验收规程(JGJ18-96)
(4)砼强度检验评定标准(GB107-87)
(5)砼结构工程施工质量验收规范(GB50204-2002)
(6)屋面工程技术规范(GB50207-94)
(7)建筑装饰装修工程施工质量验收规范(GB50210-2001)
(8)建筑地面工程施工质量验收规范(GB50209-2002)
(9)建筑工程施工质量验收统一标准(GB50300-2001)
(10)施工现场临时用电安全技术规范(JGJ46-88)
(11)建筑施工高处作业安全技术规范(JGJ80-91)
(12)建筑机械使用安全技术规程(JGJ33-2001)
(13)建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)
(14)建筑施工安全检验标准(JGJ59-99)
二、工程概况
(一)工程概况
(1)工程名称:八中教职工宿舍建筑工程施工项目
(2)设计单位:云南安华建筑有限公司
(3)施工单位:昆明嘉熙建筑有限公司
(4)建筑规模:八中教职工宿舍建筑工程项目建筑面积为1800.93 m2,地上五层设计
(5)建筑结构:砖混结构
(6)建筑性质:新建
(7)使用年限:50年
(8)承包方式:包工包料
(二)设计概况
1.设计概况
(1)八中教职工宿舍建筑工程为住宅楼建筑,东西走向长度为30.00m,南北走向长度为15.00m,一号住宅楼最大高度为16.70m。
(2)八中教职工宿舍建筑工程室内外高度差为0.4m。
(3)八中教职工宿舍楼内地面采用水泥砂浆材质。
(4)八中教职工宿舍屋顶防水采用复合型卷材防水材料。
(5)八中教职工宿舍外墙采用砖面材质。
(6)八中教职工宿舍内墙采用白色腻子材料。
(7)八中教职工宿舍门窗采用铝合金材料。
2.结构概况
(1)八中教职工宿舍建筑工程主体采用砖混结构,抗震等级为五级。
(2)八中教职工宿舍建筑工程基础采用钢筋砼条结构,粘土采用2层粉质型粘土,最大承载力为260kpa。
(三)气象条件
八中教职工宿舍建筑工程位于昆明市经济开发区内,属于亚热带高原季风气候,全年日照时间长、霜期时间短、工程建设区域平均气温常年保持在15摄氏度左右,年平均降水量为1027mm。
(四)工程难点
(1)八中教职工宿舍建筑工程附近有一个小学,安全施工要确保贯穿整个工期。
(2)白天施工时,要保证文明施工,队噪声等级要求较高。
(3)工程建设要满足相关安全等级、防火等级、抗震等级。
首先由本工程的预算员做好的预算结果,根据预算结果确定进场材料的规格及数量,再由工长提出本工程所需要的的材料计划需求量。物资采购部门提供本工程材料需用量计划,最后材料员统一组织,分批使材料进入现场,材料员再对各种原材料进行检验和试验工作,对原材料的质量把好关。
三、施工部署
(一)施工总体目标
1.质量目标
八中教职工宿舍建筑工程的基础工程主体采用砖混结构,抗震等级为五级,其相关质量将严格按照相关法律法规质量验收标准执行,明确质量标准,施工中严格按照既定质量目标执行。施工机具的配备情况可以提高工程质量,使施工进程得以提前,并且提高现场施工的工作效率以及保证现场施工人员的人身安全,最重要是可以以较低的工程成本按期完工。
(1)针对施工现场设备的使用需求量的具体情况,根据相关要求科学有效的组织所需要的施工机具设备依次分批进入现场,机械设备在进入现场后,根据规定和要求对机械存放的地点进行合理布置,并对设备进行相应的调试和试运转工作,并定期对设备做好维护等事项。
(2)施工机具设备就位安装后,首先要对设备进行试运转,并且经过验收合格后,才能进行使用。
(3)应定期对机械设备进行检查,发现问题后立即解决维修,防止影响使用,确保施工机械能够安全的正常工作,也要定期对设备做好相应的维护保养。
2.工期目标
八中教职工宿舍建筑工程拟定按照120天完成。采用先地基施工,后地上施工,然后主体结构,最后内部装修的施工顺序。
3.环境保护目标
八中教职工宿舍建筑工程按照相关国家环保要求、当地环保文件等详细制定了现场环境保护方案、材料堆放区环境保护方案、办公室、生活区环境卫生方案来实现环境保护的目标。
4.文明施工目标
八中教职工宿舍建筑工程按照相关国家文明施工要求、当地文明施工文件等详细制定了文明施工保障体系来实现文明施工。
(1)了解和熟悉本工程施工地点的气象地质条件,以便制定出不同天气的工作计划和施工措施,合理安排施工进度。
(2)根据施工平面图布置施工现场内道路的铺设和贯通工作,做好施工现场排水、排污、废水外流等工作。
(3)根据施工范围,将保障房施工区域与机场隔离区进行隔离,在办公区与生产区,设立整体围护。
(4)平整场地,拆除地下、地面障碍物,平整建筑物范围以外的施工用地,以便建筑材料的堆放,修建临时设施。
(5)施工现场的车辆出入口设置大门,在车道出入口设置洗车槽和三级过滤池,污水经沉砂井后流入市政下水道。
(6)在易燃加工区和现场主要施工道路的两侧都设置消防栓等灭火措施,并配置各种消防灭火器具。
(7)建立施工现场场容管理监督小组,组长带队负责施工现场的各类型施工标牌、标志的建立,建筑材料的堆放,安全问题的监督,并监督现场文明施工。
(二)项目管理体系
1.项目部结构
根据现场周围勘察,本工程场地较为平整,基本能够满足总平面布置要求。
(1)设置临时护栏,将施工现场和外围环境分看,形成一个安全的施工环境,临时护栏采用夹心彩钢板围护,按照文明施工的要求对外围护栏进行装修。
(2)清理场地,划出新建工程开挖线。
(3)施工现场大门按相关有关规定书写门牌、标语,布置“五牌一图”。
(4)根据施工现场的需求铺设出临时性的道路,并且在道路的附近按照要求修建排水沟,随时在现场保持道路的畅通无阻以及路面没有积水和垃圾。八中教职工宿舍建筑工程拟采用如下图3-1 项目部组织结构。

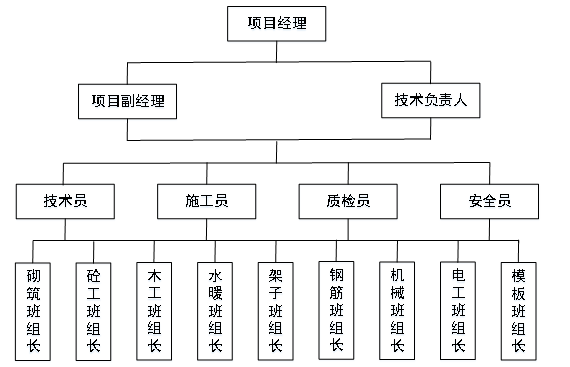

图3-1 项目部组织结构
2.项目部主要管理成员职能
(1)项目经理
八中教职工宿舍建筑工程项目经理负责主持整个项目的全面工作。
(2)项目副经理
八中教职工宿舍建筑工程项目副经理负责协助项目经理一些管理工作,同时分管生产和后勤两项工作。
(3)技术负责人
八中教职工宿舍建筑工程技术负责人主要分管项目施工生产、项目技术、项目质量、项目安全等与技术相关的项目。
(三)施工主要任务划分
1.基础工程
八中教职工宿舍建筑工程的基础工程主要包括:土方开挖项目、人工清槽平整基底项目、地基验槽项目、测量放线项目、基础项目、地梁项目、养护项目、回填项目。
2.室内装饰工程
八中教职工宿舍建筑工程的室内装饰工程主要包括:结构处理项目、放线项目、贴灰饼冲筋项目、立门窗框项目、各类管道水平支管安装项目、墙面抹灰项目、管道试压项目、楼面装修项目、墙面及顶棚面层装修项目、安门、窗扇、油漆项目、灯具、洁具安装项目、调试项目、做地坪项目、清理项目。
3.主体工程
(1)开挖顺序:从施工现场的东北角开始向两端开挖。
(2)施工工艺:按照1:065的放坡系数进行土方开挖。
(3)投入使用机械:三台反铲挖掘机、十二辆翻斗汽车。
(4)施工方法
①本工程在进行土方工程施工时需要采用反铲挖土机进行施工,挖出的土方留下足够用来满足回填土外,其他土方则需要及时运出施工现场之外,避免影响现场施工。
②在进行土方开挖施工时,施工必须与土钉喷锚护壁进行相互配合施工,这样可以有效防止基坑边坡整体变形不在控制范围之内。
③当土方开挖施工进行到即将到达基底标高时,应该在边坡周围设置基底标高的控制线,控制线宜选则红色油漆用来进行明显标注。在即将达到基地标高时挖掘机此时适宜采用平刮的操作方试来进行施工,在施工现场也要安排测量工作人员随时待命,使测量人员与挖掘机相互配合共同测量出挖土的标高,防止土方出现超挖的情况。
④基底留置200mm,此时进行人工清土。
八中教职工宿舍建筑工程的主体工程主要包括:砌体施工项目、钢筋砼结构项目。
4.室外装饰工程
八中教职工宿舍建筑工程的室外装饰工程主要包括:结构处理项目、弹线项目、贴灰饼项目、抹灰项目、面层项目、清理项目、拆外架项目、室外工程(含化粪池、散水等)项目、清理及场地复原项目。
(四)施工进度计划
八中教职工宿舍建筑工程拟定按照120天完成。采用先地基施工,后地上施工,然后主体结构,最后内部装修的施工顺序。工程大致施工顺序如下。
(1)土方工程:±5日;
(2)基础工程:±25日;
(3)主体工程:±65日;
(4)装饰工程:±60日;
(5)其他工程:±10日。
四、施工准备
(一)技术准备
(1)项目组相关技术人员需仔细阅读云南安华建筑有限公司(即设计单位)所提交的相关施工图纸及资料,组织相关技术人员与设计人员会谈,明确相关设计设计。同时,相关技术人员要参加云南安华建筑有限公司的图纸会审工作,然后交由相关人员进行技术交底。
(2)项目组管理人员要做好施工人员的安全施工、文明施工、质量保障、防火安全等培训工作。
(3)做建立健全施工作业指导书,即针对八中教职工宿舍建筑工程中的难点进行编制。
(二)试验与检验准备
(1)相关人员应对实际工程概况、气象条件等相关工程细节做实地调研,同时做好相关记录,并交由相关人员进行技术交底。
(2)相关技术人员核查施工图纸,并根据施工图纸计算相关工程具体用料,然后再依据定额编制施工预算,进行预算对比,并做好相关记录,并交由相关人员进行技术交底。
(3)施工过程中各分部分项工程所生产的物资物料,要做到随时检查,如有未达到质量要求的的,需及时修正,并由相关人员进行技术交底。
(三)生产准备
(1)八中教职工宿舍建筑工程根据其自身的项目特点及高质量要求,因此,需组建一只经验丰富、责任心强的施工人员。
(2)认真落实好特殊岗位的岗前培训工作,做好岗前考核制度,杜绝因私而导致的不合格人员的上岗现象发生。
(3)建立健全各项规章制度。项目施工开始前,要做好人员的安全施工、文明施工、质量保障、防火安全等培训工作。
(4)物资物料要进行合理规划,保障其可以提前进场。
(5)物资物料需做好记录备案工作,有效保证物资物料的管理工作,保障物资物料不丢失,物资物料供应充足。
(6)物资物料的采购要采用公开竞标的方式进行,保障其质量的可靠性,杜绝因私造成的质量不过关的现象。
(7)做好宣传牌、警告牌、安全通道警示牌的采购。
五、工程主要施工方法
(一)施工测量
八中教职工宿舍建筑工程项目的施工测量工作主要集中在标高传递和轴线测设两个方面。
1.标高传递
(1)根据甲方提供的相应位置基点,使用水准仪等设备标定水平点,然后再次利用标高点测量地下方位点。
(2)标高点的测量误差应保持在±0.45m左右。
(3)地表上的标高引测使用钢尺,在进行引测。边引测,边校对,同时保证相关测量的记录。
2.轴线测设
(1)建立轴线平面方格控制网。
(2)在测绘过程中要进行反复校对,对测量结果与原定结果不符的,要进行核查,找出问题的原因。
(二)基础工程
基础工程的主要流程分为以下几步:1.土方开挖;2.人工清槽平整基底;3.地基验槽;4.测量放线;5.基础;6.地梁;7.养护;8.回填。
1.土方工程
(1)资料收集
在进行土方工程之前,首先需要明确开挖地区及周边的地理地质情况、地下管线分布平布情况,根据上诉信息,明确土方工程的具体施工方案。
(2)土方开挖
1)在开始土方开挖之前,首先需要将地表物体迁移出开挖区域。
2)与甲方沟通,明确土方开挖的具体位置,然后经由甲方确认后,进行布线、布桩、测量等相关工作。
3)土方的开挖应使用大型挖掘设备加人工挖掘的方法共同进行。
4)在土方开挖中,大型挖掘设备应按照测量值有序开挖,同时,挖掘部分应预留0.1m左右由人工进行挖掘。在挖掘的过程中,严禁出现多挖、少挖的发生。
5)夜间开挖时,应完善好相关照明设备,同时尽量减少大型机械设备的使用,避免噪声扰民。
6)开挖工程应避免雨天开展。
7)在土方开挖的过程中,应设立排水及抽水设备。通过相关设备将土方中的积水排到城市污水中。
2.土方回填
(1)土方开挖结束后,经专人检验合格后方可进行施工基础。
(2)土方回填的物料使用粘性土进行回填,在回填之前,需要预先对粘性土的含水量进行测定。
(3)土方回填的坑中不得出现杂物。
(4)回填的土应将厚度掌控在300以下,同时进行夯实工作。
(5)土的压实工作需要实时检测,对于小于9的压实系数要进行重新压实,直到满足压实条件再进行下一层的压实。
(三)主体工程
1.模板工程施工
(1)施工准备
1)本工程因采用了木质模板,所以采用甲基硅树脂、水性脱模剂等作为模板工程的主要脱模剂。
2)模板安装前要检查好轴线、边线、标高等相应基线,同时要做好模板底部的找平工作。
(2)安装模板
模板安装完毕后,还需查看梁子、柱子边等是否垂直,对于模板上的相应组件是否安装牢固,模板缝隙处是否牢固,梁截面尺寸网架是否合格。
(3)模板拆除
在模板拆除环节中,首先要经过相关人员的批准,批准同意后方可拆除。拆除时先拆两边,再拆顶板。
2.钢筋工程施工
(1)钢筋采购
钢筋材料的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。
(2)钢筋加工
1)钢筋加工前现在再次进行抽检。
2)钢筋进行焊接后需检验合格后才能后续使用。
3)钢筋加工场地应在钢筋加工前提前准备好。
4)钢筋加工人员需有专业加工资质,同时经验丰富,责任心强。
5)钢筋加工过程必须严格按照既定方案执行。
6)相关人员做好加工过程的归档记录。
7)钢筋加工完毕后需进行专门摆放存储。
8)按照先柱后梁的流程对钢筋进行加工。
(3)钢筋捆扎
1)对于钢筋捆扎的工具要提前做好准备。
2)对加工好的钢筋要做好记录及备份,确定相应钢筋的数量满足既定要求。
3)加工好的钢筋要吊装进场。
4)提起布置好所需钢筋的位置。
5)再次确认既定方案。
6)明确施工明细。
7)施工现场不能出现杂物。
8)预留孔、洞已盖好,临边有安全防护。
(4)验收钢筋
1)在钢筋捆扎现场应设有专人进行及时的检测,如发现问题,及时纠正。
2)钢筋捆扎完成后项目组派专人进行核查,并做好记录。
3)全部检查合格后通知甲方进行验收。
3.混凝土工程施工
(1)混凝土采购
混凝土材料的采购要严格按照相关质量标准进行采购,本项目中的混凝土为自拌砼,浇捣。
(2)砼配比
砼的配比要按照既定方案进行配比,严禁私自套用配比方案。
(3)搅拌和计量
为有效解决计量不严的问题,本工程要求每项原材料必须经过磅秤计量方可搅拌。搅拌过程中的水经过搅拌机上的控制器自行配比,同时,外加剂的使用按照预先计算好的实现配比,放入容器中待用。
(4)运输
工程中砼的运输采用双轮车进行人力运输。
(5)浇筑和振捣
砼的振捣要求为“快插慢拔”。快插的目的是为了防止上边振实而下边发生分层的问题,慢拔的目的是为了使砼能够填满拔出的位置,使其充分填充。
(6)养护
日常的养护通常在盖井后12小时进行浇水,如遇高温情况,盖井后3h即可进行浇水。通常情况下整个养护的周期大约在7日左右。
4.混凝土工程施工
(1)材料采购
1)砖的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将砖的厂家信息,购买量,合格率等信息存档记录。
2)水泥的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,即水泥的标号和出产信息,对于生产超过三个月的,要对快硬性硅酸盐等指标重点检测,对于不符合检定要求的坚决不可以使用。同时,将水泥的厂家信息,购买量,合格率等信息存档记录。
3)砂的采供应严格按照施工图纸要求进行采购,在使用之前,需再次筛选,对于大于5mm的,或含泥量大于5%的坚决不可以使用。同时,将砂的厂家信息,购买量,合格率等信息存档记录。
4)掺合料的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将掺合料的厂家信息,购买量,合格率等信息存档记录。
(2)浇水湿润
在进行砌砖环节前,砖必须经过浇水湿润。
(3)砌筑
在进行砌筑的环节时,要首先进行预摆,即排除灰缝的宽度,预留出如门、窗等对灰缝影响的位置。
(4)管线预留
即在砌筑时,要按照施工图纸,预留出相应的管线位置。
(5)砂浆的使用
砂浆的使用要做到随搅随用,同时要保证水泥砂浆要在三小时内使用,混合型水泥砂浆要在四小时内使用。
(6)砌筑高度
每天的砌筑高度不应超过1.8m,雨天要减少.06m,并注意防雨工作。
(7)内外墙砌筑
外墙转角处要同时砌筑,内外墙砌筑必须留斜槎,槎长与高度的比不得小于2/3。临时间断处的高度差不得超过一步脚手架的高度。后砌隔墙、横墙和临时间断处留斜槎有困难时,可留直槎,并沿墙高按设计要求埋设钢筋,或按构造要求,每隔500mm,每隔120mm墙厚预埋一根φ6钢筋,其埋入长度从留槎处算起,每边均不小于500mm,末端弯钩900。
(四)装修工程
1.内墙及天棚抹灰
在进行抹灰前,首先要进行结构检验工作,经专家检验合格后,方可进行抹灰。内墙抹灰是天棚、墙面、饰面的关键,八中教职工宿舍建筑工程项目采用中级抹灰控制方案来控制内墙抹灰的质量。其关键在于抹灰表面要求压光,做到抹灰表面清洁、干净、光滑、抹灰后颜色分布均匀。在抹灰时,首先要将过梁、圈梁、构造柱等表面不平整位置处理平整,然后刷一次水泥浆,再将1比3比例的水泥浆分层抹平。管道预留位处要事先做套管处理,同样使用1比3比例的水泥浆将空位补实。处理完毕后做洒水处理。
2.腻子面层
首先,在进行腻子面层之前,务必将基层表层的粉尘、颗粒、油渍、孔洞、缝隙等处理平整。然后,腻子的粉刷要做到随刷随配。同时,在粉刷时的基层务必要干燥。腻子的粉刷应选用三年及以上的专业师傅来进行粉刷,做到粉刷后表面清洁、干净、光滑、抹灰后颜色分布均匀。
(五)安装工程
1.铝合金门窗安装
(1)材料采购
1)铝合金门窗的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将铝合金门窗的厂家信息,购买量,合格率等信息存档记录。
2)防腐材料、填缝材料、密封材料、防锈漆的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将防腐材料、填缝材料、密封材料、防锈漆的厂家信息,购买量,合格率等信息存档记录。
3)水泥、砂连接板采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将水泥、砂连接板的厂家信息,购买量,合格率等信息存档记录。
(2)定位划线
根据施工图纸中门窗的具体信息,对门窗进行标记及处理。
(3)防腐
铝合金门窗与水泥等接触处要涂装防腐材料,防止因铝合金与水泥等直接接触产生化学反应。
(4)安装
根据事先画定的门窗标记信息安装铝合金门窗,注意要对其水平线、垂直线、对角线等相关标准,同时采用木楔作为铝合金门窗的固定。
(5)固定
使用钉枪对铝合金门窗的各个连接处进行固定。
(6)缝隙处理
使用矿棉或玻璃棉毡条等填充缝隙。
(7)门窗及玻璃安装
确定好各部分的安装合格后,即可按照顺序安装门窗及玻璃即可。
2.木门安装
(1)材料采购
木门的采供应严格按照施工图纸要求进行采购,在使用之前,需再次检定,对于不符合检定要求的坚决不可以使用。同时,将木门的厂家信息,购买量,合格率等信息存档记录。
(2)定位划线
根据施工图纸中门的具体信息,对门进行标记及处理。
(3)安装
根据事先画定的门标记信息安装木门,注意要对其水平线、垂直线、对角线等相关标准,同时采用木楔作为木门的固定。
(4)固定
使用钉枪对木门的各个连接处进行固定。
(5)缝隙处理
使用矿棉或玻璃棉毡条等填充缝隙。
(6)木门安装
确定好各部分的安装合格后,即可按照顺序安装木门即可。
六、施工总平面布置
(一)生产设施
八中教职工宿舍建筑工程项目生产设施主要包括以下几点:
(1)办公室
主要用于项目管理人员及技术人员现场办公所用。
(2)材料仓库
主要用于仓储、保管贵重原料、易潮原料的存放。
(3)钢筋加工棚
主要用于施工现场所需钢材的加工场所。
(4)制作场地
主要用于施工所需模具、小型机械设备的日常维护、加工等场所。
(5)杂物堆放区域
(6)大型机械设备存放场地
生产设施的布置原则以方便运输为总原则,具体根据现场的实际合理布局。
(二)临时生活设施
临时生活设施主要负责施工人员的居住、吃饭、上厕所为目的,临时生活设施的布置要以人为中心,方便员工的日常生活、饮食为目的。
(三)平面布置要求
(1)道路要求
施工现场的道路要求采用平整且硬实的碎石路路面。对于非施工道路要求铺设超过200mm厚的石子,并进行夯实。
(2)临时房屋用材要求
临时房屋的主体采用砖为主要原料,内饰主要采用腻子粉,门窗均采用铝合金材质。
(3)厕所门窗用材要求
厕所门的材质均采用木质材料,窗户采用百叶窗为主要风格。
(3)砂、石堆放区设计要求
因砂、石用量较大,因此,为了能够增加砂、石堆放区的堆放量,采用三方向砌盖设计增大砂、石堆放量。
(4)排水设施及沉沙井要求
施工现场的排水设施,要做到定期疏通,及时清理排水设施中的泥沙等杂物,避免污水倒流。同时,沉沙井的排放需符合相关规定进行清理及排放。
(5)大型机械设备清理要求
大型机械设备出入施工现场时,都需要进行清洗处理,清洗合格后方可出入。
致谢
本次毕业设计已经接近尾声,由于经验的不足,难免会出现许多漏洞,如果没有老师的督促指导和同学们的支持,是很难完成的。所以在这里首先要感谢我的老师。从论文题目的选取,老师都给予了我很多帮助。
其次要感谢一直精心培育我的老师,他们严谨的态度和钻研的精神值得我永远学习,将会对我今后的工作和生活产生积极的影响。最后感谢一直陪伴我的朋友们,感谢他们一直以来对我的关怀与帮助,我将永远铭记在心。
参考文献
[1] 曹拥军,周向龙.施工组织设计在土建施工管理中的重要性[J].建材与装饰,2016(27):157-158.
[2] 朱日.施工组织设计在土建施工管理中的重要性探析[J].门窗,2016 (11):133.
[3] 王红英.土建施工管理中施工组织设计的意义分析[J].山西建筑, 2017,43(20):244-245
[4] 赵会艳.土建施工的现场管理及解决对策[J].建材与装饰,2017 (45):122-123
[5] 乔寿兵.建筑土建施工中的技术管理问题分析与解读[J].住宅与房地产,2017(33):130+157.
[6] 李印石.浅析施工组织设计对于土建施工管理的意义[J].居舍,2018 (02):129.
[7] 汪绯.建筑工程质量事故的分析与处理[M]. 北京:化学工业出版社,2020
[8] GB50300-2013,建筑工程施工质量验收统一标准[S].北京:中国建筑工业出版社出版,2013.
[9] 《建筑施工组织设计规范》GB/T50502-2009
[10]《建筑地基基础工程施工质量验收规范》GB 50202-2002
[11]《建筑地基处理技术规范》JGJ79-2012
[12]《地下防水工程质量验收规范》GB 50208-2011
[13]《混凝土结构工程施工质量验收规范》GB 50204-2015
[14]《建筑抗震设计规范》GB 50011-2010
[15]《建筑结构荷载规范》GB 50009-2012
[16]《大体积混凝土施工规范》GB 50496-2009
[17]《砌体工程施工质量验收规范》GB 50203-2015
[18]《砌体结构设计规范》GB 50003-2011.
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/166800.html,
