摘要
内容为:本建设的建筑组织设计,编制范围为晋安至曲湖公路CK0+000-CK884.595项目部一工区的土建工程项目,涉及三条大桥、1条隧道工程建设和道路土石方施工,涉及大桥工程建设、道路建筑施工、隧道工程建设和附属建筑施工等。主要工程量有分离式隧道1座,桥一共是3座,路基一共有4段。同时,大桥的上部构件都是使用的是T字形连续梁安装,而下部结构则都是薄壁加工桥墩或双梁型桥墩,共T梁预制了四百二十片,当中,40米T梁210片,30米T梁98片;20米T梁112片官屯隧道左线2098m,右线2094m;路基单幅总长为1318.3m。
关键词:工程建设方案;进度规划;工程质量管理;工期管控;安全文明工地
1序言
每个建设项目在结构特点、投资规模,建筑规模等方面都有很大的不同,施工组织设计的深度和内容也是不同的,施工组织设计的编制、建筑项目的工程概括与特点、施工现场布置、施工设置与资源配置等都包括在内[14]。在实际项目施工过程中,预算控制人员需要保证造价预算相关内容得到有效落实,从经济角度技术角度以及合同角度多个方面出发提高对预算控制有效性,在现场进行签证,保证各项花费的合理性,最大限度避免有超预算情况出现[19]。施工组织内容主要由图、表、文字等三种基本形式来表达,这三者相互配合相互补充,在编制过程中尽量用图表的形式来表达,用图表来说明问题会更直观、形象和准确,更利于现场指导施工工作。
为圆满完成晋安至曲湖公路CK0+000-CK884.595项目部一工区土建工程,我公司通过招标文件,在充分了解该工程设计意图和在对施工现场进行了详细的勘测,得出勘测报告的情况下,通过我们公司多年来的实战经验,按合同要求,对该工程进行合理的分析,并科学,合理的编制了本施工方案,以确保工期顺利,工程质量优质,造价合理的情况下顺利的完成该项工程。
2工程概况
2.1编制说明
本次工程施工组织设计,编制范围为晋安至曲湖公路CK0+000-CK884.595项目部一工区的土建工程项目,包括了三座桥梁、一座隧道和几段道路土石方的施工,内容涵盖到了桥梁工程、道路施工、隧洞施工和附属工程等。
2.2编制依据
1、中国国家高速公路网G56晋安至曲湖公路延伸工程项目(K195+800~K200+264)图纸等;
2、省交通部门、国家工程建设主管部门、云南省的现行道路建筑设计与施工单位标准、验收规范和有关文件;
3、工程建设建设部有关标准,相关法令文件、相关施工技术规范、相关质量验收标准等强制性规定;
4、公司调查资料,并对施工现场进行实地调查,生成专业调查报告;
2.3工程概况
2.3.1工程概况
冈上镇晋安至曲湖公路改造工程该项目位于南昌县冈上镇境内,该公路分为三个路段,分别为A线、B线、C线,其中A线起于晋安村,起点桩号为AK0+000,终于曲湖村,AK0+700~AK1+220段与昌宁高速公路呈“十”字交叉,终点桩号为AK1+556.604;B线起点与A线AK1+375呈“T”字交叉,起点桩号为BK0+000,终于C线CK0+340处,终点桩号为BK1+047.378;C线起于曲湖村,起点桩号为CK0+000,终于富民桥,终点桩号为CK0+884.595。道路全长约3.489km。拟建项目距南昌市市区29公里,距南昌县城15公里。本项目建成将大大提升农村公路畅通水平,进一步加快交通运输基础设施建设,构筑安全、便捷、畅通的农村公路网络,
全面提升农村公路公共服务水平。全力配合县域经济全面发展的需要。由于道路路面破损较严重,影响行车速度及行车安全。因此对该段公路维修显是十分必要的
2.3.2自然地理特征
冈上镇晋安至曲湖公路改造工程道路全长约3.489km,其中A线AK0+700~AK1+220段路面结构完好且该段重建不久,本次设计维持利用,AK0+000~K0+700段老路为4.5米宽,本次设计该段进行右侧拓宽设计,重建6米水泥砼路面,AK1+220~AK1+556.604段老路面宽度为4米宽,本次设计该段进行左侧拓宽设计,重建6米水泥砼路面;B线BK0+000~BK1+047.378段老路为卵石路面,老路面宽度5/6米,本次设计该段新建6米宽砼路面;C线CK0+000~CK0+884.595,老路面平均宽度4米,本次设计该段进行右侧拓宽设计,重建6米水泥砼路面。冈上镇晋安至曲湖公路为四级公路,现有路面存在纵向裂缝、横向裂缝、接缝破坏及面板断板等病害,局部路段还出现面板断裂,下沉等严重病害,经实地调查统计该路段断板率约为50.2%,路面破损状况等级为差。已影响到了沿线居民出行舒适度,急需改善路面运行状况。随着沿线乡镇经济发展,人民生活水平提高,汽车数量增加,使得交通量增大,为适应未来交通需求,本项目的实施将有效提高公路的服务水平、通行能力和安全系数。
3现场准备
3.1工程物资采购和供应
项目物资管理员主要负责《物资、采购(合同)控制》程序的管理与执行,各有关部门、各作业队物资采供部门遵照执行,项目物资管理员动态了解落实情况,主从材料主要有砂、石、水泥、钢筋及路基回填料等。材料需求用量,应在编制实施施工组织设计时编制详细材料计划。
3.2施工机具、机械准备
施工单位按照所承建的施工内容制定详尽的材料方案和施工设备方案,各分段设备经理做好《机械设备控制》流程的控制与执行,各有关部门、各施工组遵照执行,机械设备经理动态掌握实施状况。
桥梁工程的施工机械主要有架桥机、龙门吊、冲击钻机、挖掘机、SCM-6015塔吊、SCM-5015塔吊、SC-200等。
3.3现场“四通一平”和特殊条件施工
针对现场的具体实施环境,包括施工的作业、现场机械设备的操作、检测试验的环境、施工现场的水平面布置情况等,统一安排由各个操作队执行检查、维修,同时动态掌握工程执行状况。
3.4人员、工程物资、施工设备进场
现场工长分别负责指导各施工队伍的执行工作,并主动了解落实情况。
物料准备:临近投产时间,通过施工组织设计所确定的项目进行规划,制订出意义与功能的物料供给规划,料源及时进行采样测试,合格后签定供货协议并按照物料供给规划组好供货,对物料供给进行动态管控。
主要材料如:钢筋、混凝土、模板等,根据供应情况储存材料。
机械准备:尽可能使用新型的施工机械,老旧的施工机械在进场前要做好全面的检查保养,试车完全符合施工要求后才可以进场,并按施工组织设计和实施需求计划有顺序的组织进场。
3.5物资准备
正所谓,兵马未动,粮草先行,在施工开始前,材料员就将把前期所需材料采购齐全,并且材料员还得有明确的计划,如何使用裁量,材料的供应情况,工程开始以后,材料必须源源不断的跟上,以防材料资源问题影响正常的施工进度。充分保证人、材、机的合理使用。
按照建设或施工现场的实际状况制定了具体的进度表,并按照协议条件的规范进行了预付款,合理有效地分摊预付款和预付款,保证工程的顺利进行。
4整体部署
4.1总体施工安排
4.2总体施工方案
本工程主要涉及桥梁、暗挖隧道、路基大开挖等施工,主要施工方法见下表:
表4.1主要施工方法统计表

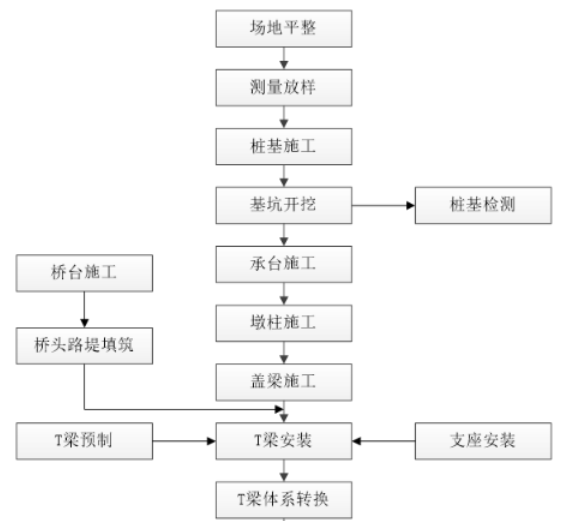

主要的施工流程按照T梁架设的顺序安排:K197+546.04~K198+185段路基,路基完成后进行T梁预制场的建设及T梁的预制工作,T梁安装从大里程桩号向小里程桩号方向安装。
对于桥梁的下部结构、路基以及隧道施工的优先顺序如下:K197+546.04~K198+185段路基→叶家大桥→K197+103~K197+379.76段路基→叶家冲大桥→K196+196~K196+497段路基→连箭厂大桥→K195+800~K195+980段路基施工流程
1.桥梁①按照架梁顺序、预先准备场的位置,桥梁工程分段全面进行设计,按大平行,小流水的方法进行浇筑。
②凡横沟处桥墩安装在旱季优先进行,对道路施工有困难的桥涵施工,及时进行桥台及暗沟的浇筑,为填筑道路的浇筑提供一定的必要条件。③通过分段或平行施工对桥梁下部的结构工程进行建设,以确保建筑总工期中总体目标的完成。④桥面系在预制梁架设展开后同步进行展开浇筑。⑤桥梁由几个作业队多工作面,平行流水作业。

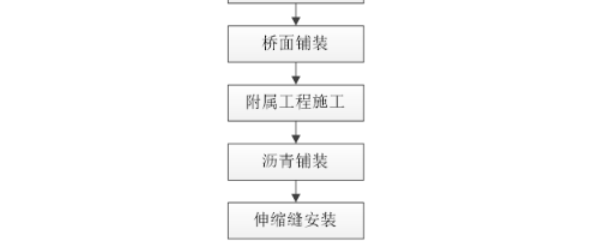

桥梁主要施工顺序为:跨沟桥跨桥墩下构→桥台→一般桥墩下构→预制梁架设→桥面系施工。
图4.3桥梁施工流程图
3.隧道1个隧道2条线(左右分幅),4个作业面,隧道从进口和出口同时进洞,左右线开挖错开不小于15m。隧洞施工主体结构采取三步台阶法施工,隧洞出渣则采取无轨运送方法,而二次衬砌建筑则采取模板与衬砌台车的整体方式进行施工。

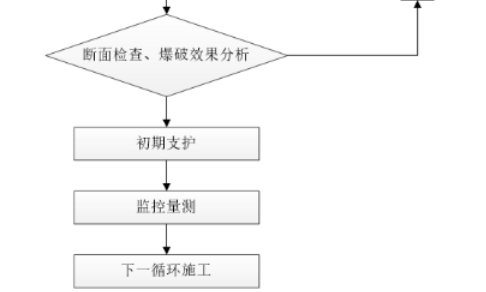

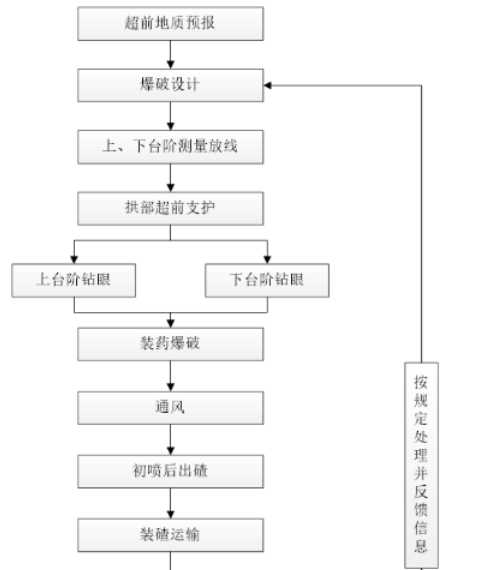

图4.4三步台阶法开挖施工流程图

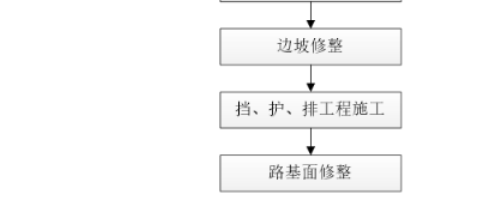

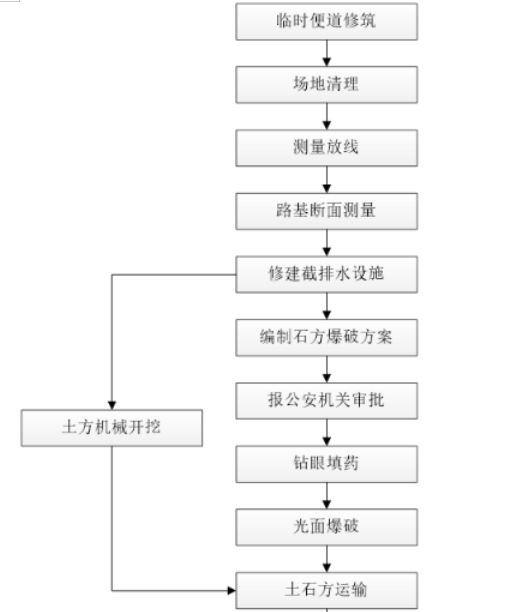

图4.5路堑开挖流程图
4.路基
本标段路基的主要形式是路堑挖掘,多级边坡保护,主要利用光面爆破施工和预裂开挖等爆破建筑施工技术进行硬质岩路堑,由上至下逐层实施,每挖一层及时做好保护和密封。

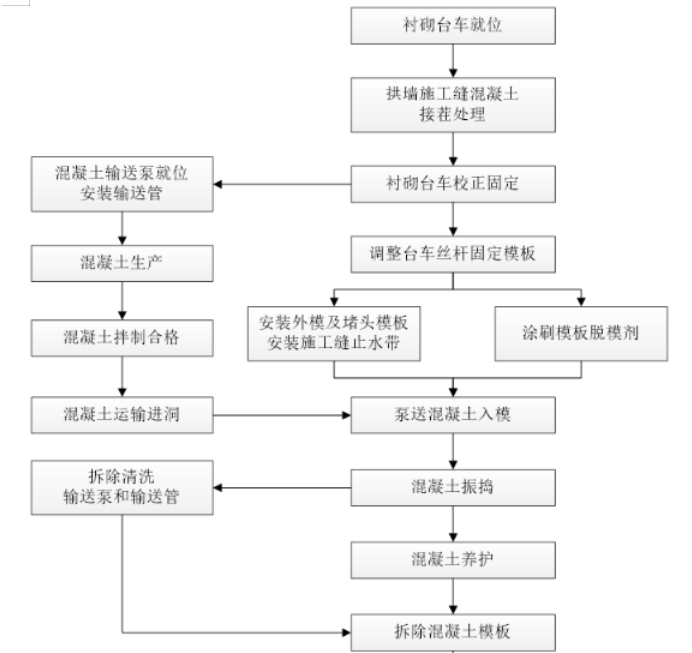

图4.6衬砌台车施工流程图
4.2.1劳动力计划(见附劳动力计划表)
5工程进度控制及保证措施
5.1进度计划
施工工期使我们设计师在进行总体施工规划中的一个重要选项。在这项工程筹备的过程当中,设计者会综合天气人员,设备等问题进行工期的初步判断,并且为工人设计好合理健康的工时如果不把这一方面处理妥当,可能会延误工期,从而提高成本导致企业利益的损失[7]。在施工开始之前一定要做好各项准备措施保证工程能够顺利的进行按时交工。
5.1.1施工进度计划编制依据
1、科学、合理地设置施工项目,严格依照招标文件要求的时间完成,保证约定的预期时间完成任务。
2、考虑到云南省严格强调政治环境、工程地质、自然天气、材料运输条件等因素对工程进度的负面影响,确保安全施工、高效运转,加强安全文明施工,确保工程的万无一失。
3.随着工程建设要求引入先进的精密仪器和先进技术,继续完善工程建设装备和科技能力,进一步提高工程建设生产效益发挥我企业的科技和设备资源优势,努力提高建筑施工进度,保证产品质量。
5.1.2进度计划(施工进度横道图)
5.2工期保障体系
本项目施工工期紧张,为保证本项目按期完工交验,成立工期保证领导小组统一指挥协调,配备高素质技术人员,编制进度保障制度,保证项目资金及时到位,具体工期保障体系见下图。

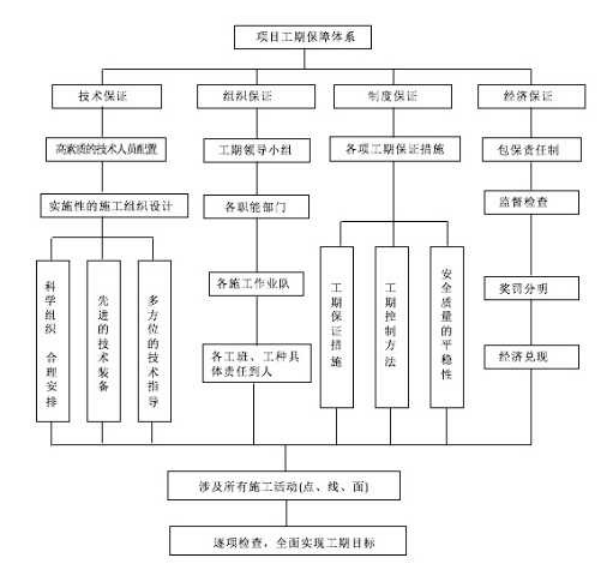

图5.1项目工期保障体系框图
5.3进度计划保障措施
5.3.1工期控制指导思想
制定项目进行施工企业组织学生管理的指导思想,依靠人民XX,加强领导,加强财务管理,突出重点,用科技引路,确保产品质量和安全。确保项目快速、有序、高效地完成,实现项目工期的总体目标。
1、依靠XX:
在项目实施过程中,充分尊重当地XX利益,在由项目企业与沿线地区各个区域人民XX联合组成的项目统筹组
织的大力协助下,最大限度地得到区域人民XX对建设项目企业在征地拆迁、施工建设等管理工作上的有效帮助。
2、加强管理:
严格奖惩,加强各项管理工作,以工程为中心,以工区为对象,以确保质量、工期、安全文明为目标,实行合同管理充分发挥工区的潜力。作为一种手段。
3、突出重点:
在整个项目施工中,项目企业都要将征地搬迁项目和控制工期的项目工作摆在所有任务的第一位,突出工作重点,狠抓项目落实,以点带面。
4、科技引路:
根据工程建设中的主要工艺措施和技术难题开展项目调研,同时聘请相关专家进行指导,确保正常工期、保证工期,同时力争项目在施工方法方面进行革新与突破。
5、确保质量和安全:
为保证项目消除施工伤亡事故,必须严格按操作规程开展安全检查,进一步完善安全规范与施工现场建设,提出有针对性的安全施工措施,以实现项目消除伤亡事故,减少人身伤害事故。施工中督促质量检查时间,力争一次通过,节约时间加快进度。
5.3.2工程进度控制措施
组织措施
1)选择具有丰富轨道交通施工经验的专业施工队伍、劳务分包队伍。
2)迅速动员、加快工程进行速度,在中标后尽快组织项目部的主要人员入场,并全力进行协议内容内施工的前期筹备,以尽快启动工程建设局面。3)优先进行重要道路上的桥、道路等重难点建设项目施工,并集中力量重点突破重难点建设项目的前期施工,以保证及时投产。
管理措施1)抢抓前期,冲破技术瓶颈,成功开启施工局面。征地搬迁问题是制约本项目开展的最主要原因,由第一时间负责实施征地搬迁协调工作。2)公司建立具体项目管理方案,对全线的实施计划进行分类,明确责任,提升实施质量;同时,对全线重要的、共性的方案召开专家研讨会进行评审,合理管控安全隐患,从根源上减少设计方案影响工程进度。
技术措施1)工程进度管理工作是一项动态、循环的流程,在中标后由工程项目部领导及时负责制定工程指导性施组和工期时间总计划,并召开专家学者讨论,成为对本工程项目进行管理总纲和生产预算编制的主要基础。2)国家重大科技方案的专项审核。根据国家重大工程技术方案,组织内外部的专家开展评估,以保证重大工程建设安全,为长工期履约能力提供保证。
经济措施
1)按照工程进度方案,本着满足需要、保证供应的原则,编制资金运用方案,专款专用,为项目合同履约提供经费保证。
2)认真做好竞赛评价工作,对重大里程碑的评价,严奖重罚,并充分调动各工段的主动性。
6安全与文明施工管理及保证措施
6.1安全管理目标
安全工作要求:严格遵守我国、交通运输部、云南省关于建筑施工安全监督管理等方面的相关法律、法规和制度,安全目标为无安全责任事故。
6.2安全保证体系
按照工程项目特点和建设项目的施工总体部署,逐步形成以项目管理为主导的完备的建筑施工安全管理保障系统。项目部、项目经理、副总工程师、专职项目安全管理、各施工队队长,将按坡度组建安全管理工作的领导队伍。并负责对本项目施工安全监督管理。

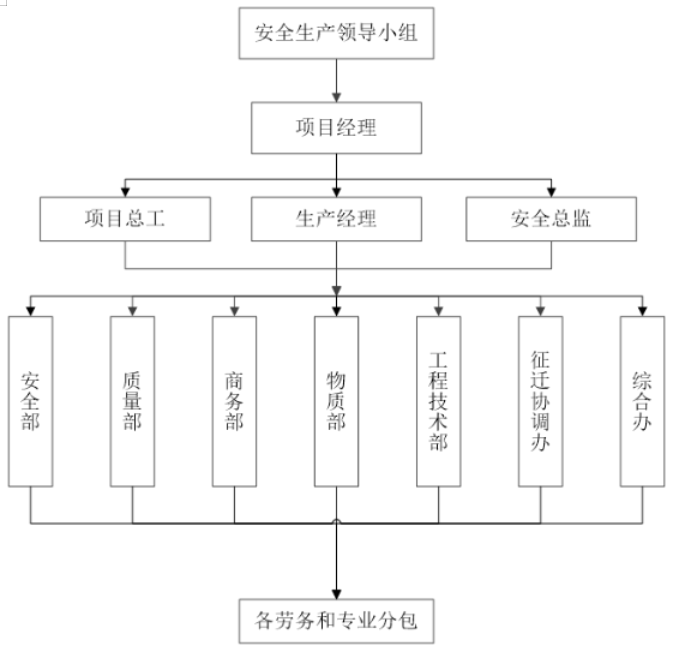

图6.1安全管理体系框图
6.3安全保证措施
6.3.1安全管理组织机构
1、为项目管理部建立健全的保安制度,项目部,施工方,施工班主,按梯度成立相应安全管理小组,各组之间相互监督,制衡,做到人人识安全,人人守安全,安全施工,安全生活。
2、对于派驻工地上从事特殊技术职务和特种工序的人员,均应当持有经过国家有关技术主管部门统一考试或考核的职业资格证书。
3、形成了一个以安全生产责任制为主要内容的考核制度;明确了具体的考评办法和考核标准,把各类员工的安全责任,任务,权限等,在工作中表现出来,以建立一个人人都自觉讲安全,守安全的好风气。
4.严格按照要求,准确无误的、及时地收集安全技术措施的编制、审查、交底严格根据规定,准确的、有效地完成安全生产技术实施方案的编制、审查、交底、实施、确认函等各种安全信息,并且通过专人处理,实现施工过程中确保畅通的信息网络,建立高效、灵敏的安全管理体系1)全面分析施工安全生产的形势,合理提出预防突发事故的安全紧急措施和相关解决建议,制定安全管理目标;2)在施工现场定期组织各环节的安全工作专业检查,及时有效地掌握施工现场情况和机械设备的各项安全指标情况,联系有关安全部门采取相应措施,消除事故安全的隐患;3)组织排定重点工程以及特殊作业场所所必要的安全防范措施;并进行相应的演练4)定期开展以“安全”为主体的施工竞赛和安全考核活动,落实有关安全施工奖惩;
图6.2安全管理组织机构图
6.3.2安全管理职责
1)项目经理安全管理职责
2)认真贯彻落实相应的安全建设方针、国家政策、法律法规;3)严格组织建立了本单位安全施工制度和安全施工操作规程。4)对本单位的安全管理及生产生活管理工作实施严格督促检查,对各种安全教育及科技发展措施严格落实,以及时有效地消除所有可能出现安全事故的因素隐患;
5)负责编制和执行本单位生产安全事故紧急救护方案;6)对员工进行安全教育,教育员工安全防范意识以及安全防范能力;7)对于一些突发的意外安全生产事故,应保护好现场,对伤员进行有效救治,并及时的上报到相关XX部门。
1项目总工安全职责
1)负责制定并审定本地区建设项目的主要施工组织设计及专项施工方案;
2)承担重大新产品、新技术、新设备应用、工程实施过程中的安全性审查,并提供相关的保护措施,同时负责制定相关的操作规程、技术规范的交接管理等工作;3)对重大安全生产事故的调查学生参与,灵活进行分析其原因,找出相应的纠正措施,严格检查措施的落实发展情况,实现企业持续不断改进。
2安全员安全职责
1)负责项目的现场安全生产检查;
2)严格对操作人员进行专业的安全技术交底;
3)施工现场的安全防护装置与设备必须经过检验;4)出现意外事故是,立即组织救援,或积极的参与事故的调查,并及时上报上级,总结事故的原因,设计相应措施,防止再次发生相应的事故5)有权否决上级不合乎安全生产法规的指令和建议。应立即停止违章指挥活动和作业。
3施工员安全职责
1)监督施工现场所有职员认真执行国家有关安全法规和公司安全规定,出现问题进行防止和改进,并及时向主管报告;2)对现场各工位设备进行深入检测,及时掌握安全关键部位的检查,以保证对各种防护设备的合理投入,纠正人员违规指挥,鲁莽动作以及他安全隐患;发现重大安全隐患时,有权立即停止作业,并组织全体员工疏散至安全区域。
4材料员安全职责
1)认真贯彻落实一切相关法规和措施;2)严格执行坚持产品安全操作规程,加强宣传教育工作,对个人及他人的安全负责任;3)熟悉各种材料的规格和验收标准,对不合格的产品,立即停止进场;进入现场的材料应提供生产说明或合格材料证书还必须通过测试,否则,禁止使用。
5工地电工安全职责
1)电工应持相应电工操作证上岗;
2)在电工作业时应穿戴绝缘防护品,做好安全防护;
3)对施工现场的所有电源线路和装置的安装与拆卸责任到底;4)对未经电工安装的任何线路及设施均有权立即制止或清除,并向有关主管部门领导报告;5)严禁非标准接线。电气设备所有熔断器(件)的额定电流应与其负载能力相适应。严禁用其他金属线更换保险丝(件);
6)风险很大的高空作业应有两名电工进行,一人实施操作一人实施监督;7)工地电工应该明确每天的值班人,在值班电工每日上岗之前首先要对电路,通过漏电开关检查和测试后发现的漏电开关故障、导线、配电柜、开关箱等应必须检测三次,新出现的问题应该进行维修或调换。值班电工每日在现场检查线路、电线、配电柜和开关盒等并进行巡回检查不能低于三次,若发现不符合国家安全用电规范者,将进行处理;8)施工现场用电人员仔细做好用电人员值班工作记载。
6施工班组长安全职责
1)根据班级工作人员的技能、卫生和思想等情况,合理安排相应的职责,对班级工作人员的安全生产管理;严格遵守法律、国家安全标准、规程、规范和有关的安全生产规章制度;2)按照现场人员安全技术说明的要求,根据技术形势和工人现场状况,进行上岗之前的安全讲解,并作好笔录。对新进员工开展岗前安全培训的,在新任职工尚不能充分了解作业条件以前,应当有人员陪伴,并对其生命安全负责;3)组织本班组员工工作进行信息安全文明发展教育,告知企业员工在任何情况下不得进行非法作业;4)定期检查班组及所在施工现场的安全状况,并及时解决。无法有效处理的,采用了相关的中间控制措施,并及时向公司报告,获得加工控制措施;
5)检查施工现场的安全和健康,对成品、半成品、材料和废弃物进行合理分类和放置;6)如果出现交通事故,应当及时汇报,并组织全队仔细分析交通事故成因,并指出相应的预防措施。出现重大伤亡事故时,首先救治伤者,及时汇报上级处置。
7生产工人安全职责1)在进入施工现场之前就应该带好防护帽,并穿好个人的各种保护用具,在高处作业时也要系好防护带,遵章守纪,坚守岗位;
2)在执行安全规定方面彼此协助、共同监管,主动向企业员工灌输安全技术常识,弘扬团结友爱精神,所用的运输工具、机械设备和保护设施严禁任意拆卸或改造;3)对于存在危险的工作,应立即提供建议,并有权利否决所有的违规指示。遇有既成的未完成的事件,应当及时地进行保护,及时地救治伤者,并上报给上司;
4)对因本人违规或冒险作业而产生的重大安全事故,承担起民事责任。
6.3.3安全技术保证
根据项目的特性,建筑的环境;制订施工方法,劳动人员组织,机械设备使用,电力设施等安全技术指标。1安全技术措施要求
1)工程建设的技术措施,在开工之前要准备好,并经过批准;2)在工程中,严格遵守已通过的技术规范和技术规范。3)各单位定期对施工现场进行定期巡查,督促施工工艺技术措施贯彻执行,按照安全技术标准执行,遵守安全部和安全管理规定;
4)建立了严密的奖惩制度保证国家安全技术保护措施的落实情况。
2施工现场及临时工程安全保证措施
1)现场安全保证措施①在工地上的安全标志,主要包括危险警告标识,安全控制标记,指示标牌,安全警示牌,安全指示,安全警示牌。设立保安栅栏,保护员工及周边住户的人身安全。
②场地、道路等建筑场地要保证场地的平坦、畅通、排水畅通,物料和物料的储存要保持干净、清楚、分类,机器和车辆的摆放整齐;
③水稳拌合站、沥青砼搅拌站、发电厂房等风险系数较高的区域,应当做好安全防护,并设置消防砂、灭火器、防风防雷等设备,以确保安全的施工环境;
④加强了与当地公安部门的联络,并密切配合。每日二十四小时对工程建设地段开展安全保护巡查,严防武器和非法毒品流向施工现场;
⑤对主要噪声污染源(机械设备)加装消音器,以实测噪声不超过周边环境噪声15dB时为准,并严格控制施工现场噪声污染。
2)临时电力及照明安全
①高压电钨灯与易燃物品的高度差不低于5点零米,而普通电灯泡高度不低于1米。
②禁止用电线捆绑在无陶罐的钢筋、树干、脚手架上,也不得采用其它的金属电线代替保险丝;
③施工区域内架设了供电和照明线路,悬吊标高和距工作地点的水平间距均依法进行;信号设置
④施工区域设有警戒、危险、保安、指示标牌及所有必要信号设施。以确保在紧急情况下使人员尽快离开现场,
确保人员、设备安全。
3)防雷措施
在施工区域相应合适的位置安装避雷针,对施工机械使用地先,保证施工人员机械的安全。
6.4雨季施工措施
雨季施工困难,受降雨的影响,会导致施工多方面受到影响,所以要做出合理的安排,保证施工的正常进行,以免延误工期。
重点:施工范围内路基施工、桥梁施工。
险点:桥梁支架及桥梁基础的稳定。
为了保证施工现场没有积水,施工范围内路基、边坡截水、排水畅通是本项目的重点之一。桥梁支架及基础在汛期收到的影响较大,同时也关系到桥梁上部结构施工的安全,因此桥梁支架及基础的稳定性是本工程的险点。
6.5防汛应急预案
防汛工作小组应提前编制防汛应急预案,本项目全体参建人员应在防汛工作领导小组的统筹指挥下,全面执行应急预案。
6.5.1防汛组织机构
成立防汛抢险工作小组。
组长:项目经理
副组长:项目总工、生产经理
成员:各部门人员
6.5.2现场抢险救援分工责任
①防汛领导小组下设6个救援小组
②紧急抢险队任务:主要承担现场抢险、搜寻工作人员、抢修设备、电力水服务、传播安全信号、解除危险等任务。
③技术指导组的主要职责:根据国家紧急预案,承担灾情分析监测、现场救援技术预案的制订,以及在抢险救护中的技术指挥。
④医院抢救组工作:事故现场的急救和处理工作。
⑤物资供应组工作:承担防汛仪器、机械设备等物品的购买、分配。突发重大水害事件时,负责组织现场防汛仪器设备的发放和后勤保障。
⑥信息联络组职能:对现场消息、气象资讯的搜集、汇总、报道。
⑦原因调查组工作:配合上级有关机关搜集相关证据,初步分析事故成因,会同抢险小组、技术组提出避免事故进
一步扩大的技术对策,并提出事故调查报告。
6.6夏季高温施工
由于夏季气温较高(极端温度在39℃以上),在这样的天气下,混凝土也很容易干,这段时间浇筑混凝土会导致混凝土强度不够,保养不上,这段时间的混凝土应特别注意强度的调试,在浇筑后应做相应的保养措施。1、在混凝土拌和与搬运过程中,应当采取适当措施调节混凝土的温升,一次限制额外的水分供应,以降低混凝土损失,并调节水库外混凝土的温度。减少塑性收缩开裂。2、由于夏季高热容易引起建筑工程火灾事故,按现场灭火应急的有关规定,各项目部组建工程消防紧急救护指导工作组,指导工作组下设办事处。办事处内设救灾行动组、通联组、警戒组、工程保障及疏导工作组,做到”安全为主,预防第一”的方针。
6.7冬季施工准备
冬季施工应特别注意混凝土的问题,提前和拌合站沟通,设计好相应的配合比,在施工过程中,应特别注意防冻措施,机械需要加防冻液的提前准备相应的材料。
6.8施工现场防火措施
6.8.1施工现场仓库防火
1易燃易爆物品贮存注意事项1)按照《建筑设计防火规范》的相关规范,进行易燃货物堆放作业场所和其他建筑、道路、高压线之间的防火间距;2)易燃货仓堆材料厂,必须对物料实行种类、分堆、组集和分垛储存;码垛和堆垛间的消防通道,应留四米宽度;3)易燃品码垛间与生产辅助区域、工人起居室间的防火间距,最少须保证为35米;4)禁止将木工加工区设备置于建筑内,在建的构筑物内也禁止堆放易燃易爆品;5)仓管人员须熟悉消防器材的操作、运用原理和保养办法,并掌握所存放物资的类别、特性、管理服务意识以及消防安全规章制度,搞好本岗位的消防管理工作。
2易燃物品的装卸管理
1)货物入库时必须由人员进行检验,确认无火花等危险时,方可装卸货物;
2)库房及堆场设备的吊装施工应当达到消防规定,避免引起火灾花造成火灾;
3)装载危险化学品的车辆运输易燃易爆物品时,必须在装运前进行清洁;
4)在搬运作业结束后,应当对仓库范围和仓库设备加以检验,在确定安全后方可撤离。
3易燃仓库的用电管理
1)库房内人员应穿戴金属管或不燃的硬塑胶管以保护供电线路,库房内或存放材料一般使用地下电缆,困难时需架空电缆。架空电力线和露天有害物堆间的最小水平间距,不能低于电线杆标高的一点六倍。2)在仓库或堆放区,低温照明设备(例如荧光灯)与可燃烟囱之间的距离为2米。使用隔爆型照明设计照明系统时,镇流器须采用不同保温、散热等消防管理办法,关闭每一个箱体和接线箱时,其与堆叠外缘的间距我们均不得影响小于一点六m。在储存大量易燃物品的库房现场设有单独的防雷设备;3)在照明灯具下不得存放物料,且堆放物件的垂直点和水平点间的距离应超过0.6m;库房里不可以有移动照明设备。
4)不得在仓库内使用大功率家用电器;
5)禁止使用不合格的电气安全装置。每个仓库应在仓库外配备单独的开关箱。仓库管理员离开仓库时,必须关掉开关,切断电源。
6.8.2施工现场防火
1施工现场平面布置的防火要求1)在工地内,应具体区分为无火作业区(可燃容爆物料存放区)、仓库区(可燃废弃物存放区)和居民区。防火空间内不得堆放易燃易爆材料。禁火作业区距工人生活区不低于十六m,距其他地方也不低于二十六m。易燃易爆原物料堆场和库房,与已建建筑物和其他区域的间距应大于或等于二十五m。易燃易爆废料集中场所,与已建建筑物及其他区域的间距应大于或等于35米;
2)高压线下不可以摆放物品,夜间需要足够的照明照亮施工现场和施工便道;3)施工现场必须设置的消防车通道且不低于3.6米宽。在工程建设的任何阶段,通道必须畅通,必须修建消防设施,如在施工现场不能修建通往消防水源的道路,应铺设在水源(水池)侧停车位和停车位;4)工地应有充足的灭火给水(给水管道或储水池)。有消防给水管道进行建筑的工程项目中,应先施工铺设室外建筑消防给水管道和消火栓;确保企业消防信息安全;5)在施工中的临时建筑物、仓库和建(构)筑物道路旁,应在明显易接近的地方配备适当类型和一定数量的灭火器。做好消防水池、消火栓、灭火器的冬季施工防冻;6)作业棚和临时生活服务设施的计划和建设,应当满足以下条件:①临时的建筑应当尽量建设在距修建的房屋二十五米之外的地方,距高压架空导线的平面间距应当大于或等于七米,且不得搭设于高压架空导线的下方;
②根据国家有关要求储存大量的易燃物品、燃料、火药时建立的临时库房,并按照其储存的面积,确定与永久建筑及临时宿舍间的防火距离;
③生产厂房包括库房,无论有无用火作业或取暖设施,室内的最低标高一般都不应小于二点九米,但其门的长度一定要超过一点三米,而且要双扇朝外。
2施工现场防火要求
1)施工现场防火管理内容
①施工单位不得擅自改变有关消防安全措施,并必须严格地依据国家核准的工程设计图纸和施工方法,组织施工;
②做好建设施工现场的安全管理工作。建设施工现场附近,要设有总高不小于1.9~2.5m的高围墙。非现场工作人员禁止出入建设施工现场。正式工作人员进驻现场时应当做好记录,与有关部门工作人员应当交接,并告知现场消防系统。对于特别重大的工程项目,还应当设有专门安全管理人员。在节假日时间,值班人员还应当昼夜巡查;
③对于木制作的刨花、锯末、料头、耐火水毡纸头、水泥沥青料,还有冬季建筑的草袋子、稻壳子、苇席子等保温建筑材料都要随干即清,保证工完场净。各种物料均要码置成垛,整洁存放,并认真执行”三清、五好”的制度;④制定建筑地盘的防火和安全措施,并及时提交有关人员和工作组执行;2)建施工现场为多工种、立体交叉的混业经营。在建筑工程施工管理过程中,应注意多工种施工中的消防系统安全。
①建筑电工防火安全要求
a预防短路造成火灾的措施
不能按具体环境选择电线,当导线破损,线芯裸露修理不及时、电线受潮绝缘或被击穿、安错电线等均能引起电线短路时,当电压骤然增加、发热较大时,不但会将绝缘材料烧毁,还会使金属材料融化,并形成火星引起大量邻近可燃物,可燃物的烧毁造成了火灾事故。在施工现场架设或采用的临时性用电线路出现故障或超负荷时,就会造成电力火灾。
预防措施:建筑工地宜采用护套电线作为临时线路,但电线绝缘方式必须满足电路电压规定。线路上要装有合格的热融断丝和漏电断路器。电线和导线、电线与墙面和屋顶之间有符合规定的空隙。
b预防过负荷造成火灾的措施
针对负荷进行合理选用一个恰当的电线截面。不能任意在电线上连接太多负荷装置。检查电路负荷的增减状况。并按照公司生产流程和要求,在使用之前采取相应管理办法,按照公司实际状况清除多余的设备或新建一条生产线。也可按照公司生产管理的过程和要求,采用先控制后再利用的方式,将公司用电工作时错开。
c预防电火花和电弧产生的措施
发生的电器短接,开关通断,保险丝融断,带电维修等是形成火花和焊接电弧的原因主要。
预防措施:裸电线间以及导线与地面之间的距离都要维持比较长。导线支架应处于一种良性的发展阶段和完整性,并防止接线方式过于松动。导线应联系紧密。定期测试电缆的绝缘电阻,以保证绝缘的强度和安全性。将熔断器及开关放置于不燃底座上,或设置不燃盒,以防止其影响安装和修理的电气设备。
②漆工防火安全要求
不管在油漆工作生活地点或是一个临时储存的库房中,均不得直接接触明火。因为绘画中所用的材料都是易燃易爆的化学品。在户外工作时,环境应该良好的通风。照明电气工程及建筑智能化设施的管理,须通过采用防爆灯头。严禁穿戴钉鞋走入场内。严禁吸烟。与周围环境的动火作业应距离为15m。
6.9文明施工实施
6.9.1文明施工实施方案
1.全面深入开展文明工地活动,组建领导班子,打造安全文明工地模范现场。
2.加强对所有从业者对于建筑文明建筑施工重要性的意识,进一步提高建筑文明建筑施工意识,并加大宣讲教育工作,让建筑文明建筑施工逐渐变成所有从业者的自觉行动,同时讲究职业道德,弘扬建筑行业新风尚。
3.制订对安全教育质量进行管理文件时,应当同时可以兼顾文明施工的特点,把文明施工企业精神纳入国家安全工程质量控制管理体系。
4.有效配置、整理、保护好现场所有生产要素,并维护好现场的施工规范、有序。注意施工现场的总体形象,科学地合理组织施工。
6.9.2文明施工实施措施
1、积极响应XX,重视当地XX主管部门的建议和意见,提高工人的综合素质,争取得到XX的支持,自觉的遵守各项行政制度规定,做好安全文明共建工作。
2、按照建筑总平面图,设置并管理施工现场的所有临时设备,并保持施工现场秩序。
3、一旦下道工序对上道工序产生了损伤或危害,就应对上道工序进行保护或遮盖等保护措施,并正确编排建筑施工顺序,以防止建筑之间的相互交叉影响。
4、钢材水泥等建筑材料应防晒防雨,能放在仓库就放在仓库,不能放的用油布等进行上遮下垫、预防雨淋、防止太阳晒等处理措施。
5、为文明施工提供良好条件,严禁将建筑施工机械设备沿路放置,秩序地停放于规定位置,并定期清扫、擦洗,以保持车辆外观与设施的良好使用性能。建设主干道时需要定期维护。
6、项目部既要纠正在设计自检和监理单位组织检测过程中出现的在文明施工中出现的新问题,也要重点关注在文明施工中出现的新问题,对薄弱环节也要修改和充实,以进一步优化和健全文明措施。
7、减少各种污染源,维护好自然植被,对渣场、冲渠等地方建设排放沟和拦渣基础设施,以预防排涝,并提高工程施工环境保护能力。
8、服从业主和监理企业工程师的协调,与其他施工管理单位可以保持一个良好的关系。
9、工地的交通洞及工地区内临时道路,必须平整、干净、无水坑、无砂石堆放、无垃圾现象。
10、对施工路洞及施工区内的临时交通道路保证平顺、洁净,无坑凹、无砂石堆放、无垃圾现象。
11、所有建筑现场的施工设备齐全、统一、定点存放材料,风、水管统一布置,实现了一条线布置。加强对施工场区的现场监督管理。
7质量保证措施
7.1质量目标
满足国家及业内现有建筑工程质量检验规范的合格国家标准,确保承建标段按业主、总承包方要求达到评奖创优条件,争创国家优质工程金奖。
随着经济的发展和社会的进步,我国建筑行业迎来了发展的机遇期,相应的施工人员不仅要有效提升整体建筑项目的基本质量,也要对建筑工程项目的建筑造价和相应的施工管理措施进行集中的整合,以保证整体项目的顺利运行个,为企业带来更好的经济效益和社会效益[18][18]。
7.2质量组织机构与体系
7.2.1全面质量领导小组
组长:项目经理
副组长:项目总工、质量总监。
组织机构框图如下:

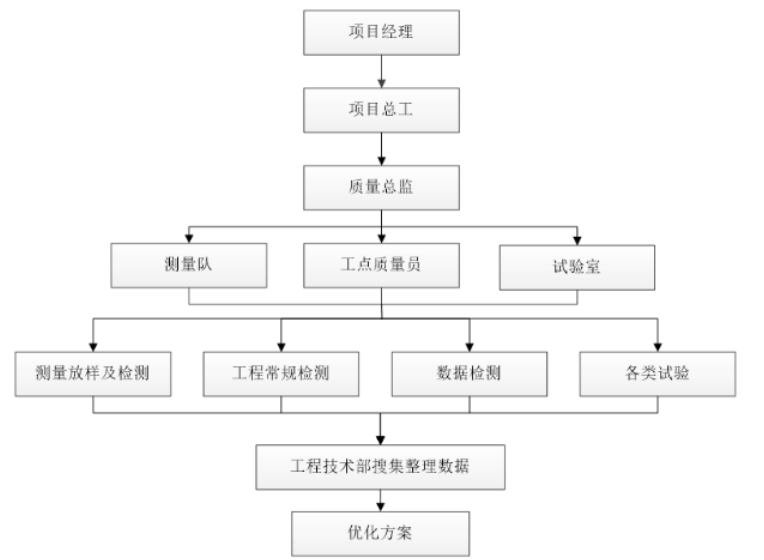

图7.1质量组织机构框图
7.2.2三级质检体系
1.施工班长自查。各班组都是第一质量责任人,在班次作业完成后,班组应先进行质量自查,并填报工序交接单,自检合格后移交下一班长;2.轮班互检。接到工序移交命令后,下一道工序的组长可以在通过检验后移交专职质量检验员;3、专职质检员专检。下道工序由班组进行施工交接单后,报工点的专职工程质量检验队伍进行检验质量合格后,再上报工程项目公司现代建筑信息与科学技术部经理和工程项目公司技术总工;一般建筑工程由技术部管理人负责,重大建筑工程则由项目管理公司总工负责管理。经批准后,报监理方批准。不合格的返工处理。
7.2.3执行项目质量
领导小组决策制1.在施工质量管理活动中,严格执行三级质量保证体系,实施质量领导小组的决策和项目总工程师的一票否决制度;2、质监机关主管干部及各工点的专职质检员须经企业项目实施人员培训,经考试结果合格者后方持证上岗。质检员有权及时参与项目管理,也有权在事故中实施检验,有权在事故后验收,也有权否决检查质量,并对项目经理直接领导。3、各施工现场施工组组长、施工负责人(领班)、现场技术人员和项目生产经理负责管理,同时必须严格执行质量检验人员的检验意见;
7.2.4质量检查验收
1、对建筑工程产品质量进行检测质量验收,工作程序主要是由建筑施工企业或单位小组之内的自查、互检、交叉检、质监工作人员都可以检验,考试合格后报由专业监理技术人员检验。检验后,下一个工序施工;对监理工程师的意见,本人项目部认真整改,并在整改完成后再次申请验收;
2、第三方检测单位独立地对工程进行抽检和质量评定;
3、工程质量检查验收框图如下:

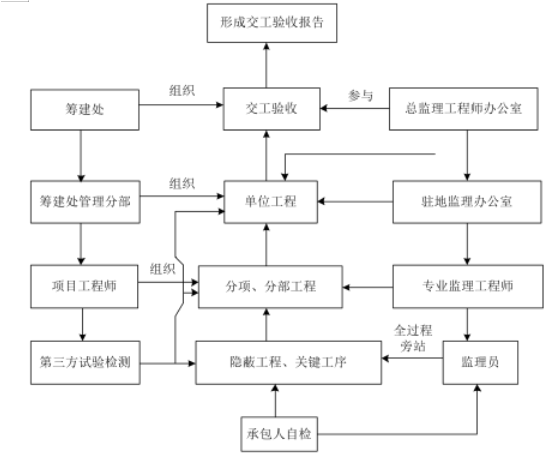

图7.2工程质量检查验收框图

7.2.6质量保证措施及注意事项
8绿色施工方案
8.1绿色施工基本原则与总体框架
8.1.1绿色施工
绿色工程建筑,是指在保证质量与安全等基本条件的前提下,利用科学发展与技术进步,最大限度地节约土地资源,以降低工程对环境的直接影响的施工活动,以达到节能、节地、省水、节材、四大环保目标。
8.1.2绿色施工基本原则
绿色施工是建筑物整个寿命的关键阶段。优化总体方案,控制相应材料的使用,节能减排因地制宜合理的规划施工的各各环节,确保更环保,更高校更优质的进行规范绿色工程建设,保证工程进度以及质量。
8.1.3绿色施工总体框架
从项目中打造绿色建筑,以提升绿化建筑品质的新视角,根据本工程施工的特色和实践状况,本工程项目的绿化建筑结构主要可界定为建筑管理、环保、建筑材料节约与建筑材料资源、水质节约与水质、能耗节约、工业用地节约和建筑用地环境。
参考文献
[1]韩亚飞。高速公路施工组织设计应重点关注的问题[J].内燃机与配件,2017,(01).
[2]陈爱文,孙大庆。宿扬高速公路扬州西枢纽施工组织设计[J].山西建筑,2016,42(31).
[3]白明。高速公路施工组织设计重点[J].交通世界,2017,(Z2).[4]许华章,韩红青。公路桥梁施工组织设计及施工管理[J].江西建材,2017,(08).
[5]白明。高速公路施工组织设计质量控制策略[J].交通世界,2017,(08).[6]冯永明。公路桥梁施工组织设计及其施工管控[J].交通世界,2017,(09):110-111.
[7]刘福利。试论公路桥梁施工组织设计和施工管理策略[J].江西建材,2017,(11).
[8]张明。公路交通工程的施工组织设计分析[J].交通世界,2017,(13):136-137.
[9]祁瑞广。浅析公路桥梁施工组织设计和施工管理[J].工程建设与设计,2017,(09):129-131.
[10]王明月。浅析公路桥梁施工组织设计和施工管理[J].科技资讯,2017,15(16):93+95.
[11]何丹。高速公路施工组织设计的重点问题[J].中国公路,2017,(13):108-109.
[12]于晓芳。公路桥梁施工组织设计和施工管理策略研究[J].中国公路,2017,(13):109-110.
[13]何丹。高速公路施工组织设计质量控制[J].中国公路,2017,(15):118-119.1.2.3主
[14]孟纪英。高速公路施工组织设计质量控制[J].交通世界(工程技术),2015,(10).
[15]杨波。试论公路施工组织设计研究[J].江西建材,2016,(04):174-175.[16]孙广贤。施工组织设计中影响公路桥梁工程造价的因素分析[J].工程建设与设计,2016,(02):166-167+170.
[17]于永双。高速公路施工组织设计质量控制研究[J].民营科技,2016,(04):143.
[18]张燕.浅议建筑造价与施工管理的结合方法[J].智能城市,2016(7).[19]李丽.建筑工程造价超预算的原因与控制措施[J].山西建筑,2018(15).
[20]Dylan Hardison,Matthew Hallowell.Construction hazard prevention through design:Review of perspectives,evidence,and future objective research ager Science,2019,120:.
致谢
本施工组织的毕业设计,是在指导老师的热情指导与细心帮助下进行的。从选题管理工作开始,指导老师就根据不同学校的特点和学校的要求,通过再三的思索和讨论帮助我们决定了学术论文的选题管理工作。在论文撰写的初期,材料准备时期和资源查寻时期,指导老师都为我提供了不少珍贵的帮助建议和有关的参考资料。在我顺利完成了论文撰写管理工作的过程中,指导老师还定期地开会,帮助我处理学生在论文撰写过程中所出现的困难与不理解问题。有的时候,由于时间因素,只能从网上向指导老师索取帮助,但指导老师却始终能够及时的答复。到了三月底的时候,教师就更加兢兢业业了,我将毕业的初稿交给了教师后,导师总是在百忙之中腾出时候,给我一字一句的检查,并适时指出了我毕业中的缺点和需要完善之处。而每次我碰到不清楚的问题,教师都仔细
的引导,直至我完全的理解。所以,在毕业马上进行的最后时刻,首先谨向一直辛苦辅导着我毕业论文撰写管理工作的教师表示了最诚挚的问候,您的一举一动都为我今后的上班学习中做出了一个楷模。
在论文的写作流程中,许多其他教师也给与了我很大支持,让我的论文越来越完善,在此一并谢过。同时,也谢谢父母、同学和校友们给我的理,解、支持与帮助。最后,向昆明城市学校所有教职工表示最诚挚的问候和最诚挚的敬意!
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/195273.html,
