玉林市福绵区樟木镇第二中心小学2#教 学楼施工组织设计的编制

 摘要

施工组织设计文件是招标阶段的一个关键步骤。这不但会对公司的招投标能力产生一定程度的影响,而对于下一步的施工也起到很大作用。在实施的过程中,从人员、材料、设备等方面考虑,采用有效的手段,对施工组织的设计方案进行优化,既能确保项目的实施,又能防止对项目的工期造成不利的后果。带来新颖的科学技术进行施工,首先对工程概况的了解,然后对各个分部分项进行分析,做出了相应的施工方案和施工工艺,为整个工程项目带来了缩短工期控制预算的合理部署,对于人力物资也做出了合理分配,并且对施工现场进行平面布置,最后为了工期质量,安全隐患,各类事故,做出了防护措施。

本次毕业设计课题为玉林市福绵区樟木镇第二中心小学2#教学楼施工组织设计。本项目建设单位为玉林市福泰建设有限公司,2#教学楼建筑面积3044.19平方米,地上4层,无地下室;编制施工组织设计的主要思路:熟悉图纸,了解项目概况,对人员的安排以及分配,采用正确的施工工艺来进行施工,编制合理的施工方案,工期进度的安排,施工现场的布置,各类的防护措施等。

 关键词:施工部署;施工方案;施工进度计划;平面布置;技术措施

 1编制说明及编制依据

  1.1编制说明

本次施工施工部署将严格遵守有关标准要求定编,为本项目的修建和管理方法布署给予比较详细的具体指导文档,保证新项目顺利开展,有效定编施工计划方案,整体规划员工工作员的设定、工期进展的方案、对工程施工质量的保证对策、施工安全防范措施、竣工验收和工期投入使用。

1.2编制依据

(1)国家相关的规范以及法律有关施工的条例。

(2)《施工计划方案管理条例》和《工程建筑施工体系管理文档》。

(3)依据规划院给予的设计图纸和土地资源调查研究报告及施工当场详细情况。

(4)按照甲方合约上明确的条例以及相关文件进行施工。1.3编制原则

(1)严格遵守基本建设程序,充分运用企业的工艺优点。

(2)灵活运用现代化的工业设备,降低工作压力。劳动效率,加速施工进度。

(3)完全落实我国施工和施工验收规范、操作程序和规章制度,确保工程质量和安全性。

(4)科学合理地明确施工次序,运用流水线作业法机构施工,保证施工的连贯性和均衡,充分运用人力资源和人力物力的功效。

(5)坚持不懈质量第一,积极推动质量管理方法,确保工程质量安全性,进一步落实施工和施工验收规范、操作程序和规章制度。

(6)紧紧围绕工期、品质、安全性、文明行为、绿色施工等总体目标机构工作人员和总数。保证建筑项目成功施工和施工总体目标的完成。

(7)因时制宜因地制宜,采用自主创新、更新改造、深潜对策,采用新技术应用、新技术、新型材料、新材料、减少工程成本、降低工程成本等对策。

 2工程概况及工程特点

  2.1工程概况

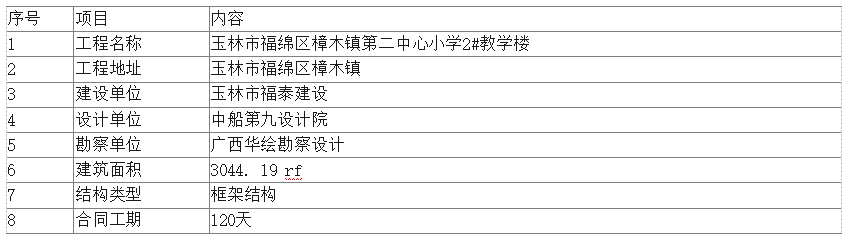

表2.1工程概况一览表739c59cb461e7a10fcf017ff6d46af14739c59cb461e7a10fcf017ff6d46af14

 2.2建筑设计概况

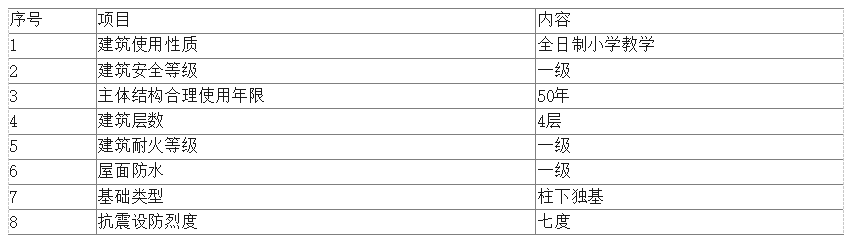

表2.2设计概况一览表

57e3ca9a7579b1c54fbd78fe91867ebd

2.3结构设计概况

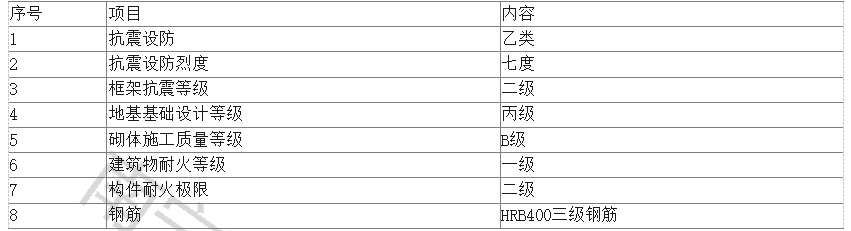

表2.3设计概况一览表

ba9e4d3b86577c35aa2f2a3de0947617

 2.3.1混凝土钢筋材料

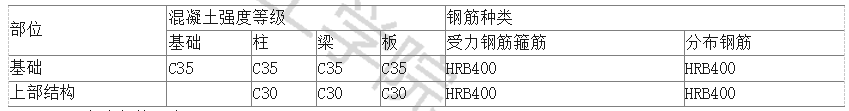

表2.3.1混凝土及钢筋材料一览表

f5696177201b8b3575eacef5f0c7020c

2.3.2混凝土保护厚度

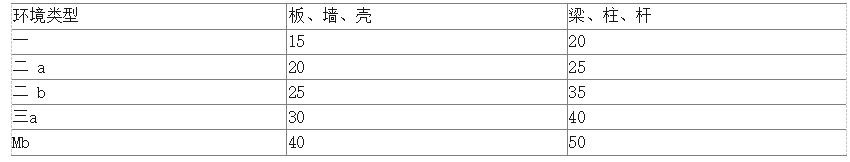

表2.3.2混凝土保护层厚度表(m m)

97a8f545971999c002cdf1c73613ef2b

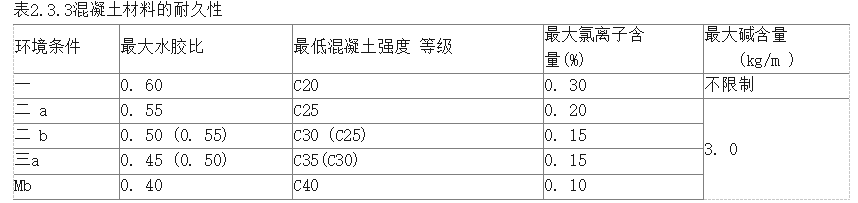

 2.3.3结构混凝土的耐久性要求表2.3.3混凝土材料的耐久性

6366e4b1577493e185b322cbb4173a66

 2.3.4墙体

表2.3.4墙体具体施工工艺

9bcfe64bccaa1d25090b34cfa35bac17

96feeb92e09fedd24fa9054440004764  2.4节能设计概况

  2.4.1节能设计概况

表2.4.1节能概况一览表

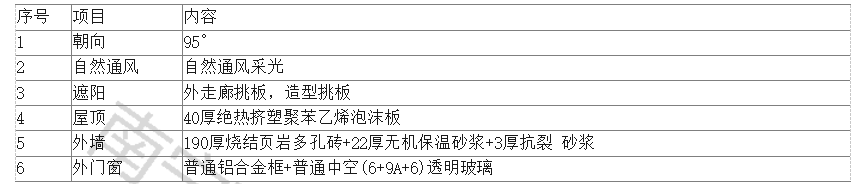

7fdb55a860b47305f2fa1275b9844325

3.1施工组织的指导思想

强化工程的施工方面的专业化。在所有项目中,都要实行承包责任制。在建设之前,要建立由工程负责人牵头的工程监理体系和由工程监理领导的技术监督体系。第一期工程主要是基础的施工,主要是主体施工,其次是装饰施工。在第2期,大部分的工作内容都是以协作为主的。

集齐组织施工力量,调整,完善和充实施工组织人员管理,加强工作指挥,技术,质量,物资四大系统组织和组织。

 3.2机构设置

该项目的组织结构采取了一种线性的管理方式,便于对项目的指挥进行高效的通知。防水队

 3.3.1组织准备

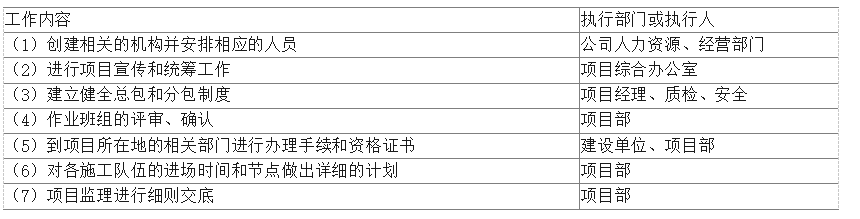

表3.3.1组织准备工作及执行人a44d94e9e95da19735d08a6495a1a2bc

 3.3.2技术准备

(1)在建造之前,仔细阅读各个专业的建筑设计图,看其完整和符合国家标准

(2)核对设计图中的全部指示和工程的具体内容有无不符之处,若有问题应立即与设计单位联系。

(3)核对施工图纸及构造图纸上各个尺寸及参数的一致性。

(4)检验图纸中的基本结构和实地工程建设情况,尤其是在工程建设中,地面下的管道和结构。

(5)认真学习设计图和建筑的构造,为某些新的材料和技术的运用提供必要的专业技术和技术人员来进行培训,以保证项目的质量和目的

 3.3.3原始资料调查分析

(1)对项目现场的自然环境进行调查。

(2)对所要建设的项目地质、水文、周边地形等进行测量和勘察调研。

(3)对项目周边的市政道路、建材市场、供水、供电方式等情况进行调研。

(4)根据图纸进行项目概算,并按项目的数量和各种物料的使用情况进行计算。3.3.4物资准备

(1)根据设计图进行工程概算,进行工料的详细分析,为各主要物料制定详尽的供货时间表。

(2)按照所列物料供给时间表,完成各种物料的采购、处理及实施。

(3)在每一项工程的建设之前,进行工地上的物料的进场和验收,验收通过后方可进入工地进行施工。3.3.5构配件及设备加工订货准备

(1)按项目计划和项目概算的清单,编制各种设备的采购数量和规格。

(2)按照以上所列的要求安排物料的购货和运送工作,与制造商签订合约,确保按时供货,并提供出厂检验证书。

(3)根据施工需要将配件运进来,在进入现场之前进行品质和数量检验,并将其放在指定的库房内。3.3.6施工机械机具准备

(1)按照施工管理规范要求,需要进行机械设备的配备以及部署,并按机械的种类、型号、数量、进场和工作的安排。

(2)在工程建设中使用的大型工程机械,例如起重机、垂直运输机械、挖土机的进料、以及各种工程机械的安装,都要与各项工作进行好的配合和对接,详细参见工程机械配置计划。

3.3.7运输的准备

(1)施工过程中所需要的设备,做好相应的工作的安排,制定相应的运输工具和交通工具,在运送过程中应事先了解好气象条件。

(2)及时了解道路有关方面的信息,做好突发状况的措施运输,制定出最优的运输线路,确保物料、设备的准时运送。

 3.3.8劳动力组织准备

(1)因该项目工作体较大,施工工期短,故采用新颖的施工技术。根据上述的具体条件,需要建立一批拥有丰富工程实践经验的工程技术队伍。在本工程中,对各种技术进行技术的执行和部署。

(2)根据工作安排表中所列的各个职业的人数和进入的时机,按施工进度进行入场。在进入工地之前,要进行技术知识的交流与培训。

(3)最大限度的执行和实施责任,做好工程技术知识的交流与训练。把所有的目标要求到岗位的每个人,把所有的制度都标准化。

 4施工方案

  4.1土方工程施工方案

  4.1.1土方开挖操作工艺

(1)确定好基坑位置,并在坑边撒上石灰粉注明边界线,接着进行分层开挖,开挖完毕后工人进行清底及平整基坑。

(2)在挖掘机进行开挖期间,还要注意基础的土质条件,如挖到烂土,需要把烂土挖掉,如果挖超坑底标高就要使用石头进行填补并灌注混凝土进行填实。

(3)基坑开挖后的余土如是土质良好,应该就近堆在坑边两米外并不影响其他基础开挖的地方进行堆放,但堆放的高度不能超过一点五米。

(4)施工时宜在晴天或阴天进行,如需雨天开挖,要做好边坡的土体的稳定,同时还要注意排水避免基坑内积水,必要时要对基坑做好支撑设置,还要加强对基坑的巡查,避免产生塌方。

为了避免基坑积水,还要设置好排水用的集水井,当基坑积水时利用排水泵将水排到集水井中后再进行引导到水沟将之彻底排掉。

4.1.2土方开挖方式及方向

(1)施工作业面不满足施工机械开展工作,故采用机械+人工同步开挖,机械化开挖,挖至地面以上300mm,用人工开挖修复调整剩余位置。第二次开挖采用人工进行,开挖在地面和支撑平台底部的水平面上进行。开挖完成

后,将多余的土用推车运走,然后均匀地运出工地。

(2)由东向西进行开挖,开挖的程序自上往下的分层开始开挖。4.2基础施工方案

(1)基础类型:柱下独立基础

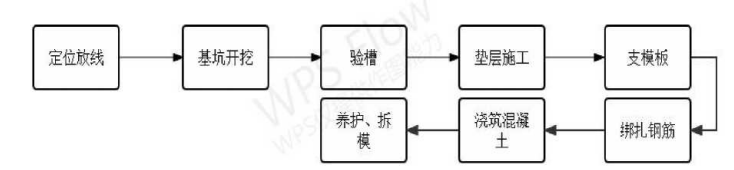

图4.2基础施工工艺流程4.2.1基础施工

3872cb2e326aba6b075ce7a531d95813  (1)基础距石灰石岩屋土层300mm以内。基础底标高局部未遇到土层时,挖掘应继续施工到土层。机械挖坑时,应按有关标准进行,并在坑底留一层300mm厚的土进行人工挖坑。

(2)开挖,遇到比较大的深坑,相关部门必须准备坑的支撑结构和施工组织的详细设计的项目文件。根据现场地质、工程、水文地质资料和环境条件,进行土方工程和排水措施,确保基坑附近工作的可持续性和周边建筑物的正常使用。

(3)基坑附近的开挖及政策措施,应由具有相应资质的单位再行设计和工程施工,多雨季节要做好水排出及维护工作中。基坑土方回填开挖务必严格执行设计规定开展,不可以超量开挖。基坑周边的承载能力不能超过设计要求。土方回填开挖进行后,应创建工程施工基础垫层,关掉基坑,避免浸泡和曝露,立即开展地底构造工程施工。本当场归属于岩浆岩生长发育场,基坑开挖深层超过3米,当场要做好独特基坑降排水管道设计。4.2.2基坑排水

(1)由于现场的地质以及实际情况考虑,应该做好有效的防水工作,故采用开挖明渠的方式开进行排水。

(2)在进行排水施工时应查看设计图纸,考虑实际情况进行。

(3)在基坑开挖基坑周边和正中间依据实际情况设定集水坑,此外还需要建造排水口,排水口用砖垒砌,石雕工艺品原材料为240mm的型号规格。基坑护栏和排水详细信息见图4.2.2。

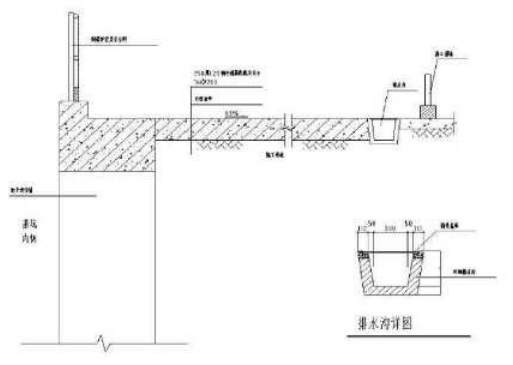

图4.2.2基坑围栏和排水沟详图

2906b3b58c201fef9691520d17765468-1       4.2.3土方回填

(1)回填土注意事项

①土方回填时应用电动叉车上运输车辆,运输车辆是自卸货车,翻车设备应用挖机与辗压前后左右铲土,全部别的全过程全是人工开展的。

②土方回填前,务必清除深基坑的项目废弃物和脏物。

③土方回填时要留意,选用分层次回填的方法,每一次回填的薄厚在250mm上下,随后机械设备夯实,因而不可以有忽略。

④土方回填从最少高度逐渐工程施工,随后逐级回填并夯实。

(2)回填压实方法

①一般要求

1)在进行回填土时,应尽可能选用相似的土质,同时应控制回填土的含水量。在不同类型的回填体中,由于含水量的差异,不宜进行混合充填。对透水率高的土壤进行回填,然后用低含水量的土壤进行充填。在开挖过程中,不能采用渗透性差的土层,以免引起土体的滑移。

2)分层路堤的土方施工地点应设置在边坡的尽头,节点的比例应在十分之五分之一以上。封口时,搭接距离应控制在0.51米以内,偏缝的顶层与底层之间的距离应在1米以上。

②回填的土必须撤退到空出一定的估计距离。顶部重量的重量会导致下坠的原因。砂土沉降高度为1.5%,粉质粘土沉降距离为3%3.5%。

③压实回填土时,应注意地下管线的位置。在这个阶段,应该接受人工密封,这会影响管道的放置。普通零件采用机械填充,速度必须控制在每小时三公里以内。此外,必须控制保压道次的总数。

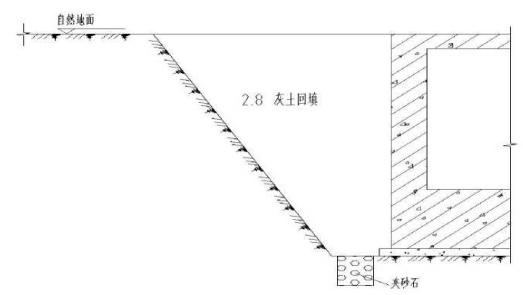

图4.2.4土方回填示意图

7aee5cfe24bda321708ae876d8b524cd  (3)质量控制与检验

①土壤层的相对密度用环刀法测算,或根据探测仪测量。

②测量时每100~500平米收集一个试品,一定要注意,每一个屋子不可以低于一个试品。

③回填缩小后,测量結果应90%达到标准和设计规定,其他10%应低于0.8吨/立方,没有在同一地域。

④设备完工后应该马上回填,回填前要先消除基坑脏物,回填时禁止注水工作,液化土周边应应用非液化土回填,底材区回填应应用未胀大的粘性土或消土,基坑回填应应用不胀大的粘性土或消土,回填应对称性回填,两边或四周。

 4.3钢筋工程

钢筋的规格从直径6到直径32,一共有三种。4.3.1钢筋加工

(1)当弯钩不够长,下料长度过长,箍筋数值不正确时,应立即对其调整,工长必须了解相关的规范和钢筋放样的技术要求,方可进行施工。

(2)采用有资质的工作人员,要熟悉图纸的设计和了解相关的规范才能进行需要开孔的梁柱和剪力墙的施工。

(3)钢筋加工生产制造务必严格执行材料清单开展,钢筋加工进行后,质量检测工作人员要工程验收合格,才可以进到工程施工工作层。

(4)钢筋加工品质规定:钢筋加工的样子、尺寸务必达到设计规定,钢筋表层不可有机械设备损害,油迹、漆料环境污染、锈迹等在应用前务必消除整洁,钢筋务必整平,沒有部分坎坷。钢筋的弯勾或弯曲务必符合要求。钢筋加工的容许偏差务必满足下列要求:力钢筋的尺寸方位总长净尺寸容许偏差为10mm是。弯曲钢筋的弯曲位置容许20mm的偏差。

(5)钢筋半成品加工堆要表明单位、分层次、按段和构件名字,按识别码次序沉积。同一部分或同一构件中的钢筋务必置放在一起,而且具备确定的id,表明构件名字、一部分、钢筋直徑、尺寸和数量。

4.3.2钢筋的链接

钢棒型号对应的直螺纹扩口连接在进场前也需要相应的检验合格证,并且连接的调整必须严格按照钢棒对应的建筑图集的说明进行。使用前应进行抽查。柱、梁的接缝应按照图集的有关要求进行绘制。施工时应特别注意搭接长度和焊接质量。

 4.3.3钢筋保护层

钢筋保护层的安装应根据图纸结构规范所示的资料进行,竖向防护层以塑料卡片保护层为梅花状排列,每平方米排列6个。横向防护层应选用50毫米乘50毫米厚的水泥砂浆垫片。为了保证上层钢筋与下层钢筋的厚度均匀,必须用25根钢丝绳来控制上下间距,使其排列形式为通长布置。

4.3.4基础钢筋绑扎

(1)铺设基础钢筋后,铺设扎带后,根据柱状基础的类型和配筋情况,分别铺设上下钢筋。

(2)绑扎:在基底钢筋放置好后,按定位线绑扎钢筋上下两层的钢筋,并按绑扎的方式固定,并在各交点处用八字形的扣子进行逐个绑扎,不能使用跳扣。

(3)放置垫块:当基础钢筋网完成后,将基底钢筋网片定位到中心,确保保护层的厚度达到40mm。

(4)柱插筋的绑扎:按柱位置线,将柱插入地基的插筋与基础钢筋网之间固定,并在基础高度到基础面5cm处,用三根立柱箍筋固定。

(5)校正固定柱的插筋:支架完成后,保证柱插筋定位精确、可靠,并能与基础模板系统形成一体,保证插筋竖直、不倾斜、不倾倒、不变形。在浇注混凝土之前,将600毫米厚的塑料膜覆盖在裸露的基础插筋上,以避免钢筋的污染。

 4.3.5柱钢筋绑扎

依据图案设计规定间距测算每根柱箍筋的总数,最先将柱箍筋套在下面拓宽的钢筋上,设计方案剪力墙钢筋、梁主筋连接头部位,依据设计图集规定交叠排序,在竖起的柱的垂直钢筋上放铅笔制作箍筋间距,随后将已识别码的箍筋往上挪动,自上而下盘绕捆缚。箍筋和主根垂直,箍筋角和主根相交点都需要绑起来,主根和箍筋非转角一部分的相交点要用红梅花交叠绑起来,柱头的左右两边要数据加密,加密地区长短和箍筋间距要达到设计规定,防护层塑胶垫夹在外界垂直杆上,间距要500mm。

 4.3.6梁钢筋绑扎

(1)铺设主梁配筋时,应先铺设大梁,后铺设纵梁,后铺设次梁。当横梁上的钢筋直径超过①20时,应采用直股轧制的机械连接,连接时两端钢筋应保持平整。

(2)每根梁的顶角和底角的主筋应标有箍筋间距线。标记时要注意加密范围和每根梁的初始位置,并根据钢筋的直径进行切割。四个角必须全部扣紧,中间必须有十字扣,主撑和马镫必须固定到位,不得有漏扣或松扣。连接环的尾线长度为20-30毫米,并面向梁。

(3)保护垫是塑料垫。在梁的侧面使用15mm的圆形垫片,并以600mm的间隔将箍筋中间的垫片拧紧;在梁的下侧使用25mm和15mmU型垫片,首先在主框架下方放置25mm垫片,然后在主框架和箍筋的交叉处放置15mm垫片,距离为400mm。垫应从启动马镫放置,安装后应与主杆或马镫固定。

 4.3.7钢筋的验收

钢筋的焊接及螺旋钢管的试件应按照规定选择并进行检测,检查的质量要符合规定。在完成后,主管指定的小组负责人对其进行检查,并指定主管和质量检验员对其进行复查。最终由质检部门出具检测结果,由质检人员审核。

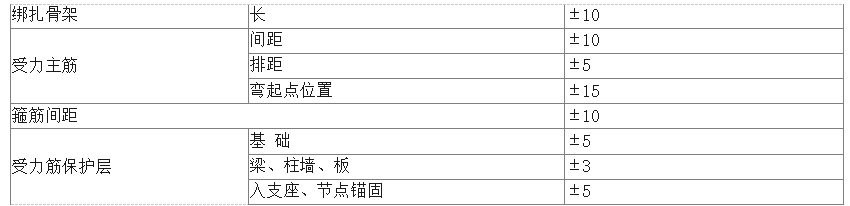

表4.3.7钢筋绑扎允许偏差值

f3d340f2fc12773b170333fccd8b9f65

20cb1aea406caca6aa2c57a1c3cd4a8d

 4.4模板工程

  4.4.1柱模板施工

本工程项目岩柱的模板应用厚度为10mm的建筑模板做为控制面板,紧密连接的原材料应用建筑方木,尺寸为50mm乘以100毫米,此外背部应用钢管,型号规格为48。应用厚度为10mm材料的竹人造板,尺寸为50mm乘以100毫米的正方形木料做为拼凑原材料。四面固定不动螺丝应用实体模型48钢管。假如支撑规格超出800,正中间务必安裝附加的螺丝开展联接,两者之间的空隙务必在600之内。特殊柱样本的上方和此面图如下图4.4.1所显示。

图4.4.1柱模板

图4.4.1柱模板布置示意图4.4.2梁模板施工

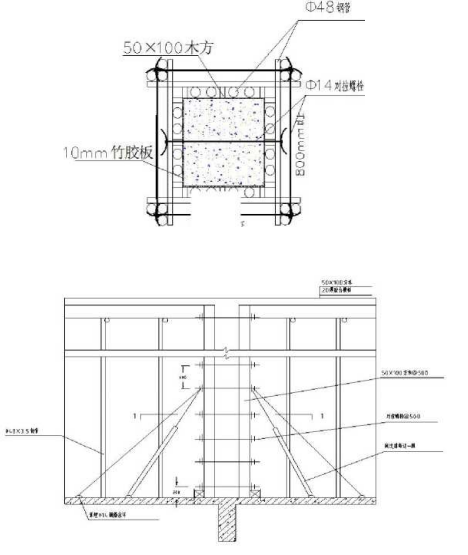

采用竹胶合板作为面板,用50mm连接木材,螺旋固定四面。图4.4.2梁板模板设置图

8ca41ae3b6c661bbef93a76cbf816013

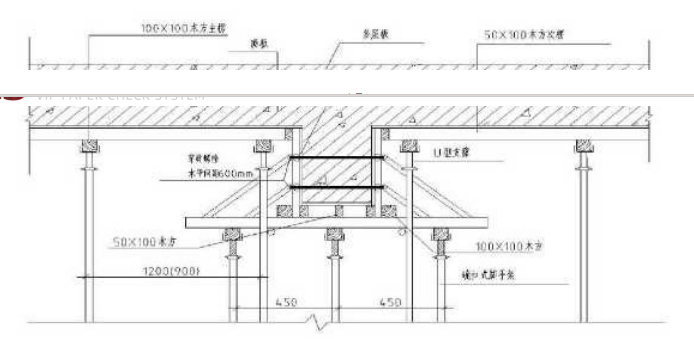

4b68e017e931170b54a736f44f20d7a9  4.4.3楼梯及楼面模板

(1)楼面板模板:按照规范应采用12mm厚夹芯板,50mmX100mm方梁作为系梁,四边采用48型钢管栓接。(2)楼梯的模板:原材料方式为竹胶合板厚度为10mm,紧密连接的原材料应用方木,尺寸为50mm乘于100mm,船侧

应用钢管,型号规格为48,梯步应用模板,薄厚为50mm。

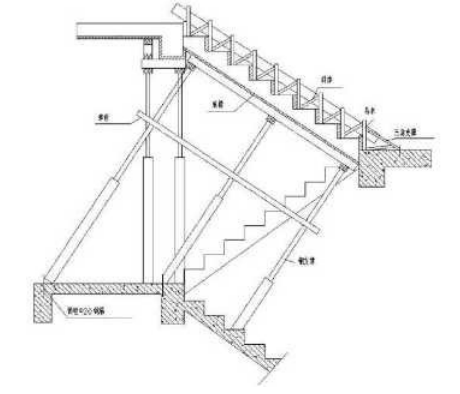

图4.4.3楼梯模

9396c7bf70dddd2b032c69696b81be4f-1        4.4.4模板拆除

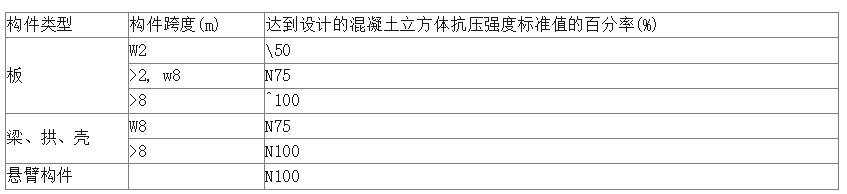

(1)根据相关规范,混凝土必须达到以下强度值,才可以拆除梁板:

66da97b27cd2001bc6e2beb5f410e2a0

图4.4.4混凝土强度值要求

(2)卸下支柱模板:最先卸下支柱顶角杠杆或歪斜支撑点,卸下支柱箍,随后卸下联接各支柱模貝的U型卡,

再用杠杆滚轮扭开模板,使其摆脱混泥土。

(3)在拆除梁模时,首先拆掉梁边帮模,接着拆下支撑,用钩钩吊住模板,待模板完全脱模后,集中运输。

(4)在拆除模板后,必须进行清理工作。请专业人员清理渣土,涂上隔离剂,对有破损的要及时修复,以便于回收。

4.4.5模板施工注意事项

(1)注意模板的保护,施工过程中不允许有漏缝,变形等现象。

(2)墙、柱模板的底端务必整平,底端务必合乎事前制订的市场定位规范,在再次安裝墙、柱上的模板时,模板务必有稳定的支撑点,其平面度务必校正。

(3)安裝墙和柱模板时,为了避免翻车,要随时随地适用固定不动。

(4)梁跨距在4米以上时,梁底端应按照设计规定拱起來。例如,不用设计方案时,起拱高度为梁跨度的1至3。

(5)施工完毕后,工人需要仔细检查每个部位有没有松动、开裂的问题,并安排工作人员来监督混凝土浇筑施工,处理跑模等问题。

(6)当需要拆除模板的时候,要逐个拆下支撑件、连接件,并将模板一块一块地拆下,并在拆除过程中不能损坏模板和混凝土。

 4.5混凝土工程

  4.5.1泵送商品混凝土工艺流程

商品混凝土一混凝土泵送一施工浇筑点4.5.2混凝土的搅拌和运输

(1)针对做为工程项目关键重点的混凝土工程的浇筑,要分配对应的监察工作人员开展具体指导,严格控制各类指标值和施工质量。

(2)混凝土搅拌运输:严格控制关键部位的现浇混凝土、工程项目、工程监理运营专员、混疑土监管、混泥土各种各样材质的品质和占比、热塑性树脂的总数、混和時间。

(3)根据施工具体情况,选择使用一台容量至少为每小时50立方米的HBT80c泵送车,来进行混凝土的日常运输和泵送要求。带有相关现场控制器的机械可调信号装置,用于本地抽速和位置报告。

 4.5.3混凝土的施工

混凝土浇筑:(1)倒进前先清除模子的脏物,清除整洁,用水添充模子潮湿,但木地板上不可有存水。运往施工工地后要直接倒,在初凝前倒。

(2)现浇混凝土历程中,常常要查验模具塌落度。应常常观查模板、支撑架、钢筋、内嵌式零件和内嵌孔的状况,假如发觉形变和挪动,应该马上采取一定的有效措施。

(3)在浇注历程中,操作工不可在模板支撑点和钢筋上走动,模具内钢筋的临时性支柱和混泥土薄厚标示应随时随地拔出来,不可埋在混泥土内;

(4)在浇注结构柱圈梁时,结构柱浇注完成后,要适当暂停(广1.5小时),使混凝土先压实,然后继续进行浇筑。浇筑顺序通常是从离出料点较远的一端起,反向进行,使混凝土的振荡不会受到干扰。

(5)在浇筑初凝前,要用长刮尺将砼均匀地刮平,在初凝前和终凝前用刮刀反复揉搓,以控制砼表面开裂,在浇筑前要采取相应的预防措施,防止混凝土发生开裂。

混凝土振捣:(1)振动器要把振动器放到牢固的起点、跳板上,不好。

模板工程施工适用或存放在建筑钢筋上;应用竖直振动,插进深层为杆长的四分之三,功效轴应互相平行面防止泄露。梁尾端等建筑钢筋聚集位置无法插进振动棒时还可以歪斜振动,但杆与平面间的方向不可以低于450。软轴插进混凝土内部结构,软轴不可以坚固弯折。应防止振动棒撞击模板、建筑钢筋等。

(2)应用振动器时,前手重要握紧在振动棒顶端约20cm处,操纵电源插头,后手改正软轴,前后左右手距离40-50cm上下,使振动棒当然下移到混凝土内,不必用力插入。软件振动器运作时要开展“迅速电源插头慢池”。“迅速插进”是为了避免混凝土表面最先振动,下边的混凝土是为了避免分层次、分离出来的产生。

状况。“渐渐地拔出来”是因为能铺满振动棒。振动棒插进混凝土后,要左右颤动,总宽为5-10cm,排出来混凝土中的气体,密切振动。每一个插值法点都需要把控好振动時间。过短过长不好。渐近時间通常为20-30s,应用高频率振动器时也不可以少于10s。混凝土表面呈水准情况,不会再下移,沒有汽泡发生,表面出现砂浆时,可以拔出来震动棒。振动棒尾端要外露混凝土表面时,要快速拔出来振动棒,渐渐地拔出来,以防造成裂缝。

(3)振动器插值法点匀称排序,可以应用“矩阵”或“交叠式”按序挪动,不可以混合使用,以防造成搞

混。每一个挪动地方的间距为振动器功效的半径(R)的1。不超过5倍。振动棒的功效的半径是振动棒的8-10倍,一般为300-400mm。

(4)混凝土分层次混凝土浇筑时,振动一层混凝土时,插进下一层的50mm上下,除去双层中间的接缝处,与此同时振动顶层混凝土,应在下混凝土的超凝结以前开展。建筑钢筋过密,部分可以拆卸建筑钢筋振动,用钎子相互配合振动器振动,歪斜振动。

(5)振动器的振动通常为25-40秒,具体取决于混凝土表面是否有污泥;移动时以2-3m/min的速度依次振动,行间重叠3-5cm,以防漏振。

  4.5.4内外墙不同抗渗等级砼浇筑措施

本工程施工选用墙体混凝土抗渗等级为P8,内腔混凝土为非抗渗等级混凝土,墙体抗渗等级为,避免在该连接点发生抗渗等级能力不足的状况,在施工现场采用图4.5.6所显示。

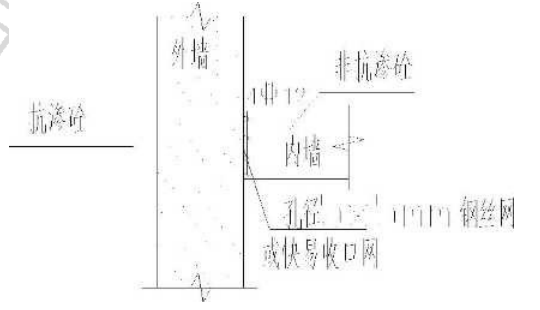

图4.5.6内外墙不同抗渗等级砼浇筑措施

a286ff28c67358cfe6c454a00db0991d       4.5.5混凝土的养护

混凝土工程施工工作后马上进到养护环节,假如温度要素造成收拢间隙,应尽量避免危害工程项目行为主体品质的混凝土。柱和框架柱的养护要按时布置工作人员,涂漆料维护原材料开展养护,梁和板预制构件在退肿进行后要直接进到养护期,养护期内要按时浇灌。并且,维护保养時间最少要10天。必须留意的是,框架柱的模板拆卸不可以开展得过早。极端天气,尤其是冬季施工措施时,要注意对混凝土的养护工作中。混凝土工程施工结束后,当人力检测体态沒有足印时,可以用麻布袋罩做好维护。罩布中间必须一定的钢筋搭接间距,以避免曝露。务必在特殊部位设定双反复土薄厚(例如,每一个搭建的筋板)。底版混凝土完毕后,在养护期内应尽量减少公布時间。假如必须获得有关人员的容许,立即复原得话。在保护期内,可以实时监控系统混凝土内部结构的温度,依据监管传送的数据信息调节表面遮盖温度,直到里外温度差操控在20之内,才可以进行维护保养工作中。4.5.6后浇带及施工缝的处理

后浇带的强化程度等级更高一些,在混凝土中掺入防水剂和混凝土密封剂,降低FS-102的收缩率,粘合剂用量为0.25%。入口处的混凝土温度低于主楼。当混凝土强度达到70%时,立即浇筑楼板面层涂料。在浇筑混凝土之前,将完成的表面清洁,抛光,平整,然后用粘土处理表面。一旦固化,必须固化14天以上,避免接触或挤压。4.5.7混凝土构件的质量验收要求

(1)为标本采集施工当场随机抽取,假如不符状况,应该马上终止施工。

(2)检验方式:查验施工纪录和试样的抗压强度测试报告。

(3)假如监测到与比较严重设计方案不一致的状况,应向有关部门特定相对应的技术解决方法,在三方允许后再次施工并重新查验。

(4)用于施工的所有材料都必须经过检验人员进行检验。

(5)针对现浇混凝土结构预制构件和混凝土机械,在大小和构造特性上面应调节在有效的偏差范畴内。

(6)误差超出有效偏差标准的,理应直接通告有关部门特定相对应的技术解决方法,在三方允许后再次施工,重新查验。

 4.5.8混凝土施工的应急措施

(1)砼供应

浇筑混凝土时,假如混凝土的现场存储量不可以达到期望的施工规定,则应使用大容积混凝土浇筑时可以累积小量层的方法,避免施工冷峰的产生。此外,最后一次注射和第二次注射的時间差别不可以高于8钟头。

假如混凝土供应不够,这时已经涌出的新项目务必将混凝土水下混凝土速率降至最少,而且可以间歇性水下混凝土,但要留意间距的中心時间需要在15分钟之内。

现场产生混凝土搅拌站出现意外状况,不可以正常的作业的情形时,应该马上应用应急机器设备,避免施工延迟时间或危害工程施工质量的问题。

(2)机械故障

施工现场的搅拌站必须有专门的操作人员和维修人员,备件必须备有库存,以便在出现问题时能及时派出相应的人员对机器进行维修,以尽量减少造成的损坏和延误。如果机器故障不能在短时间内修复,应立即由备用设备更换。

4.6脚手架工程

  4.6.1脚手架概述及工程概况本工程采用落地式脚手架。落地式钢管脚手架搭设参数:

落地式脚手架选用双立台方式,立台和支撑架中间的横着间距为1米,总间距为1.5米。大横杆和小横杆中间的间距是1.8米。最里头的小台灯架离墙0.25米。小横杆在下面,大横杆在小横杆上边,数量为2个。无缝钢管的实体模型为483.0。支撑架和横杆中间的衔接方式是应用单独标准件联接。墙接口方式应用刚性连接开展三步两跨设定,竖直角度的间距为5点1米,水平方向的间距为3米。脚手架合理布局设定如下所示:

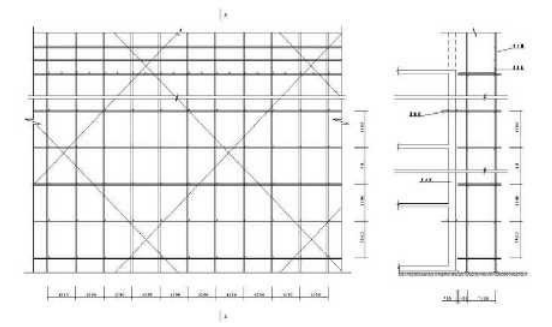

图4.6.1脚手架布置图

b54f13edcbeae5067dbf8fc67ec06e334.6.2落地式脚手架

(1)搭设注意事项

①施工前必须对各种钢管根据类别和型号进行分类统计,型号规格必须符合设计规范和要求,搭接了之后安全美观。

②对于脚手架的布置来说,应符合有关规范,立杆必须要垂直于地面,横杆必须要水平于地面,以免触发安全事故。

③对于顶部和底部梯级相互连接的区域,应选择垂直条的重叠不交错。

④小横杆和竖杆靠得很近放置,大横杆顶部建好,用紧固件连接。

(2)构造要求

①场地要求

脚手架必须要在平整和夯实的场地进行建设,不可在松软的土地上搭设,以免触发安全事故。立柱底座应加

宽,加装垫片,宽度大于200mm,厚度大于50mm。每个搭接的杆质量以及技术规格必须符合设计要求。

②立杆要求

竖直杆由6米长的无缝钢管做成,每一个无缝钢管应用连接紧固件连接,但在高层可以重叠连接。针对每一个连接,务必符合下列规定:

1)进行施工的时候杆的设计应该把杆与杆之间的连接夹方向应朝下或向内,以免阴雨天的时候雨水流进,使得杆被水腐蚀生锈,后期不稳固。

2)立柱上紧固件的连接处应错开,错开距离应大于500mm。每个过渡接头到中心节点的距离必须在节距的三分之一以内,即五百毫米以内。

3)柱子之间的重叠距离应大于一米。接缝用三个扭转紧固件加固。两端固定帽与立柱的距离应大于100mm。夹子用于固定立柱和水平立柱,以实现整体稳定性。

③纵向水平杆要求

一般情况下脚手架纵向水平杆应满足:

1)垂直水平杆的部位在垂直杆的里侧,水平杆的下边,各对接扣件的连接应用斜角紧固件连接。

2)垂直水平杆中间应用斜角紧固件连接。可以在结构边沿或顶端设计标高上应用重合开展连接。每一个试验室和连接务必符合下列规定:

互相连接的对接接头的地方务必交叠合理布局,相邻连接头部位中间的空隙务必最少为50mm。并且,相邻柱间的空隙务必维持三分之一垂直间距,即500mm。

互相重合的间距最少为1米,务必应用3个转动紧固件来加强连接。两边的脚手架扣件盖间距杆段超出100mm。一般来说,垂直水平杆的尺寸在6米之内,但不可以低于3跨长短。

④横向水平杆要求

1)在每一个主连接点上置放一个或好几个1.5米长的水平条型。在水平条和竖直水平条中间应用正交和紧固件开展搭接结构加固。

2)假如生产制造层的位置并不是主连接点的位置,则按照具体布署状况开展设定。

3)横着水平杆超出大横着杆的间距应调节在100mm之内。

⑤剪刀撑

1)剪刀支撑点和水平成45夹角,布局位置顺着脚手架布局在全部范畴内。建立支撑点的无缝钢管长短为6米,联接到支撑架的位置底端混凝土楼板务必在50mm之内,斜杠中间的搭接间距最少为1米,务必在搭接位置安裝3个转动紧固件开展结构加固。

2)剪刀支撑点和水平杆中间的重合所有应用转动紧固件重合。转动紧固件和主连接点间的间距务必保证在15mm之内。

⑥连墙件

1)墙杆应水平安裝,在具体作业状况不可以水平设定的情形下,与脚手架联接的段可以略微往下联接。

2)此次工程项目以三个环节两跨的方式布局。

3)脚手架上未置放壁龛的相对高度应维持在3点6米之内。置放点碰到洞边或墙预制构件的位置时,不可以缺乏填补设定。

⑦安全网与层间隔断

1)沿施工周边架设的脚手架必须用防护网完全包围。并且将安全网用安全绳固定,固定的位置用横杆固定。

2)为了避免产生重大安全事故,脚手架必须安装在200mm的高度,以免坠物造成安全问题。安装水平口袋网格代替脚手架层,并通过在周边铺设脚手架来完成。防护网之间的连接必须紧密,所有防护网必须完好,以确保安全。

⑧脚手板

1)在施工中,脚手架应在横梁上固定,一般为三根横梁。如果超过2米的脚手板,就不可以用两根柱子进行连接。

2)脚手板铺设时,施工人员注意检查每一个连接是否稳固,必须相互贴合,若是没有贴合,脚手板的每一端可用

12#引线加固,直到牢固为止。

3)施工现场的脚手架必须完全铺满设立。与外墙的距离应小于200mm。当侧脚手架与立柱有一定距离时,此时应进行整改并且加固。

(3)落地脚手架的拆除

脚手架在拆除的时候按照先搭建的后拆除,后搭建的先拆除的方式。对于连墙件禁止提前进行拆除。

 4.7砌体工程

  4.7.1作业条件

(1)切砖前,应确定砌本层的结构已经完成,并通过工程验收合格程序流程。

(2)立皮数杆:应用的原材料是木料,规格型号为50乘40mm。必须展示的內容是窗门开口、二级结构等的尺寸和高度。必通过定期检查工程验收办理手续。

(3)二级结构的具体位置和规格、墙筋的具体位置和规格应依据设计图纸规定开展安装和置放。4.7.2墙体砌筑

图4.7.2墙体砌筑的顺序

fd203e716071d4485cef7f86798f4cb2  (1)选砖:每一块砖的边角都要平整,砖的颜色要一致,没有裂缝。

(2)盘角必须在墙体砌筑工程之前制作。要注意角层设置的数量不能超过五层。墙体铺设前,应确保平整度和垂直度符合规范。砌体以单侧悬挂的形式掌握。

(3)排砖与砌筑

①堆积前,要表明窗门洞的具体位置和规格,确定窗子中间的墙堆尺寸。灰色接缝务必匀称,尺寸同样。

②墙脚的地方不可以直搓,要与此同时在两边的墙壁堆积,在相交点处产生斜搓,要留意斜搓的高度要低于其长短。构造柱设定为磨擦马牙的方式。

③墙体内的砂浆接缝必须平直并填满砂浆,砂浆间距必须在800毫米以内。请注意,水平灰色接头的体积至少为90%,垂直接头的体积至少为80%。只有当砌筑砂浆的强度达到计算值的70%以上时,才能拆除梁单元下部的模板。

④施工中对于轻质混凝土空心砌块,每天进行砌体工程的使用高度应小于1.8米,不能超过此高度。

⑤图纸上所标明的需要开设的孔位和专业安装所需要孔位,砌筑时应预留并进行标记。

⑥砖墙和混凝土墙的连接处必须使用型号直径为六的一级钢进行加固。连杆式采用优质钢制成,直径为六,数量为两,它们之间的距离为500毫米。安装一个,长度必须在一米以上。后配筋法(包括圈梁和过梁),承重柱也采用配筋法与梁板连接。填充墙与横梁的连接处采用灰煤砖砌筑,砌体厚度为200毫米,砌体形状为斜面。当墙高超过四米时,圈梁必须放在墙体中间,圈梁的尺寸和配筋必须严格按照施工图纸制作。

⑦砌体墙应在使用砌体保持潮湿前一两天冲洗干净。当砌体施工到达转角等关键位置时,墙体与转角相交处必须保留,同时形成斜摩擦形式,其高差必须小于墙体的高度。框架到步骤。施工顺序和砌筑技术必须严格遵守技术规程和有关技术条件。

 4.7.3二次结构的施工

(1)支模:在安装框架柱和支撑柱模板之前,必须将底部清洁并扫除灰尘和污垢。在进行模板的制造中,木材用作模板护罩的材料,龙骨由40毫米x90毫米的钢筋制成。模型支持方法可以使用通用方法。为防止浇筑混凝土时模板膨胀,需要在模板上固定面值为十二的锚杆,其间距为每米两根。

(2)各二级结构在模板支撑时要开展残渣尘土清除。模板文件格式可以应用树模板。使用立式支撑时,要铺下边的建筑方木。应用无缝钢管支撑方式时要留意无缝钢管支撑预制构件的高度。二级结构中的建筑钢筋根据设计规定捆缚进行后,样本的部位必须更改和校准。应用钉子和木撑固定不动部位。

(3)混凝土的浇筑:浇筑混凝土前,构造柱底端应应用工作压力高压水枪清理整洁。二级结构的坍塌水平应调节在16cm到18厘米中间,查验時间每个班最少要查验2次。混凝土运往施工工地时,应用小推车或起重设备运往引入场。

(4)针对构造柱根的工程施工接缝处,在混凝土浇筑混凝土以前,应预铺薄厚为5公分的混合砂浆。混凝土浇筑混凝土时,最先在最少侧的混凝土混凝土浇筑中插进混凝土浇筑棒,凝土浇筑时要做好多次分层次,每一次薄厚

在60cm之内,高度在2米以内。

(5)混凝土浇注后的12个小时内开始养护。在养护期间,经常喷洒水,至少要一星期以上,并且一天至少要喷水两次。

 4.8防水工程

  4.8.1屋面防水

屋顶防水是该项目的核心。防水施工的好坏直接影响到整个工程的质量和寿命。因此,对于屋面防水工程,要根据实际情况制定专门的施工方案,并严格执行。

(1)有关措施

①在进行屋面的施工之前,工作人员应仔细检查设计图纸,摸清屋顶结构的每个节点。相关技术人员向先进施工队披露技术信息并且开会交底。交底的主要内容包括节点定位实践、施工质量评估、成品保护措施等。

②检查施工人员所具备的资质证书,在开工前把所有材料和设备进行检修,确认正常方可施工。所选的防水材料应按照相关规范进行挑选,进行筛查和试验。

(2)屋面工程施工注意事项:

①施工期内,假如多雨季节到来,就需要终止施工。高处工程是尤其确保安全事宜,在现场安裝好消防灭火器。

②屋顶拐角处的地址、自来水管掉下来的地区、关键连接点处的地址,应依据施工图设计连接点上述的施工內容开展关键施工。

③防水层的品质与全部屋顶工程和整个工程项目的品质相关。在擦抹或铺装防水层原材料以前,必须对底层开展仔细的解决,管路处的封禁工作中和防水石化厂的施工是本工程的关键。

④屋顶混合砂浆在抹灰层施工前,务必把底层清扫整洁。围绕屋顶的管道施工结束后,管路孔周边应应用10%的UEA微混凝土膨胀剂封闭式豆石混凝土。

(3)屋面工程施工方法

该新项目有二种方式,对屋面防水的施工加工工艺规定许多,务必合乎严苛的规范。具体施工全过程务必依据国家行业标准,依据具体气侯状况开展调节。

上人大屋面防水施工方法:

(1)找平层:薄厚为20,混凝土砂浆占比为1比3。可以在混凝土砂浆中适度加上一定程度的减水剂产品,目地是操纵砂浆的水分含量,提升砂浆的流通性。寻找平层的砂浆的外包装要由远到近,从高到地施工。并且,寻找平层的工程项目是一次性的,持续进行。擦洗后进到保养期,养护時间最少是一周的時间。详细的作业结束后,请查验找平层的品质。表面要整平。

(2)合成高分子卷材防水层

在进行防水施工前首先要进行基层的清理,这一工序非常重要,如若清理不到位会产生房屋漏水,影响房屋质量。刷处理剂:以汽油等溶剂为原料。需要注意的是,梳理时尽量一次涂抹均匀

处理复杂部分:对一些管道的根部或者是阴阳角的部分进行处理,这些部分都是比较繁琐复杂的部分,将在其位置的二十厘米范围内涂刷粘性胶状物质,使其厚度不能超过一毫米,然后再把无纺布贴上,再刷一遍胶状物料,制作完毕的时候,等待其干透,就能变成加强层。

铺贴卷材防水层:一边点胶,一边铺卷布原材料。强力胶必须适当匀称擦抹,应用的专用工具是软毛刷,手法是滚轴。滚轴时,留意紧靠平面图,不必卷进残渣。

卷材的接触处理:两种材质的交迭不少于100mm。接处应用强力胶黏合。在两层实践活动中,双层重叠和一层重叠应当互相交叠,部位是油毡总宽的三分之一到二分之一中间的间距。

 4.8.2卫生间防水

因为项目卫生间总数诸多,卫生间新项目的防水漏水是确保工程施工质量的重点户,必须制订周边卫生间防水工程施工方案开展质量管理。

该项目的厕所采用了不同材质的防水措施,其上翻面的高度为1米5。

(1)防水施工操作技术规程

①施工中使用的防水材料,应使用具有外观证书的常规厂家生产的材料。进入现场后,需再次通过测试才能投入使用。

②施工过程中各施工顺序进行后要开展合格性检查,根据查验后能够进到下一个施工工序。

③抹灰层表面应整平,平面度应维持在5mm之内,工程施工时要应用2米的直尺完成精确测量查验。

④防水层工程项目结束后开展合格性检查。查验结束后,做好文明施工工作中,避免进行的工作中损伤。

⑤抹灰层表面应较为整平,应留意排水管坡度的设定。依据图型连接点设计理念了倾斜度设定。混合砂浆在抹水调后,要开展第二次压纹加工工艺,做好保养工作中。

(2)防水涂施工要点

①做防水施工工作中以前,要加强各种各样提前准备每日任务。例如防水原材料和各种各样辅材和专用工具。也有施工现场的各种各样工程施工工作计划。

②底层进行后做好检测并填好相对应的合格确认单,要维持底层表面的干躁水平,水分含量要调节在9%之内。

③针对出水口部位、阳角线部位、水力发电管路根部位等关键繁杂连接点部位,应设定加强层,产生稳固的总体层。

④依据设计图纸规定,依据对应的秘方,将适度的涂布原材料传至施工投入。

⑤在两种施工方法中,二次上第一层漆料的时间间隔在于当场的干躁状况。冬天防水施工时,室内空气务必在5°C下。

⑥防水涂布加工工艺结束后,应设定防护层,以防别的工程施工遭受危害。

⑦施工过程中要留意安全防范意识、避免中毒了火灾事故等。

(3)卫生间防水施工要点:

①在施工过程中,管口应上大下小,预留的位置和大小,为后续施工做好准备。

②对每个部位应进行仔细检查,特别是角落的位置。混凝土使用细粒混凝土。

③马桶部分在基础清洗后,需要浇筑混凝土强度为15,高度为300mm的混凝土条,以防止水从马桶外流出。

(4)涂膜防水质量要求

①镀层的各原材料务必依据设计标准来,各指标值务必符合我国要求。

②独特部位务必以工程施工和解决为关键,做到质量验收标准和标准。

③防水层的擦抹要匀称、全方位,不可以发生忽略、鼓或掉下来等状况。

④防水层工程施工结束后,要留意不要在表面发生存水或泄露。要实现严苛的定期检查试验。如果不符合规定,就需要返工,直到质量规定获得达到才行。

 4.9内墙装饰工程

  4.9.1内墙施工

(1)材料:石应用中砂或中砂与粗沙混和在一起。配置的水泥的型号规格最少为P.O42.5级别,每一种原材料在施工前务必根据查验。

(2)关键器材:混泥土搅拌机、粉碎机、纸筋复混机。

(3)工具:刷子、卷尺、抹具、木杠、托灰板等等。4.9.2作业条件

楼顶防水工程项目或施工部位顶层的楼房早已施工完毕,查验完毕,不可以渗水或渗漏。主体工程一部分施工及分阶段工程验收合格。窗门施工和各层的洞埋早已进行施工。

该环节冬天施工时,砂浆中采用的水泥砂浆要加强隔热保温保障措施。4.9.3操作工艺流程

图4.9.3内墙操作工艺流程

cee59d1d2ff5d9369e69126798b73502  4.9.4操作方法

(1)用软管冲洗底部以使其保持湿润,清洁底漆表面的灰尘和污垢,测量并确定门窗开口的尺寸和位置,然后挖凿并填充墙壁。

(2)用尺子和滑动板测量确定墙壁的水平度和垂直度。为了制备大小为50×50毫米的灰饼,使用一乘三的水泥砂浆。灰饼的位置距离地面约1.5米,距离内角约20厘米。灰饼在水平方向每1.5米铺设一次。

(3)制作冲筋:待灰饼稍干后,将进行下一步的施工,做好冲筋的横排和竖排的放置。

(4)抹底层灰:抹灰之前使用设备进行检测,冲筋达到一定程度后即可施工

(5)抹中层灰:此工艺可在灰分强度达到60%-70%时进行。请注意,灰的中心部分的厚度必须超过穿孔肋的厚度才能覆盖它一点,然后使用抹刀。该工具使表面光滑。对于内角的位置,要擦拭均匀,棱角干净。

(6)边角保护:使用1:2至1:2.5的灌浆进行边角保护。保护角的宽度应大于50毫米,中间灰层高度应为2-3毫米。窗台:一层刷1:3水泥砂浆,再刷普通水泥砂浆,最后面层刷1:3水泥砂浆。

 4.10外墙装饰工程

本工程外墙面主要采用真石漆4.10.1基面处理

(1)首先我们的基础平面的处理,必须保证基础的表层是干的,检测水分含量为10%,PH为10。一些检测的常用方法可以使用锤打来检测是否平整。

(2)平整性:在施工完毕后可采用2公尺进行测量,不合格处用彩色画线标识。

(3)检验过程发现塌陷,可以在凹槽处采用相同等级的水泥灰浆填充。

(4)去除微粒和污垢:用刮板或沙布将其上的污垢去除,以降低油灰的使用量,从而增强油灰粘着力。

(5)对平整程度进行重新检验。4.10.2外墙施工

(1)材料使用说明:干粉砂浆

①施工配比和清洁水的比例是一比零点二五。

②在调配材料中,利用电钻头持续的搅动,并持续添加干净的清水以调节其浓度。

③调配完成后,必须在四个钟头用完,如果时间长了,就必须扔掉,然后进行调配。要降低建筑物料的损耗,必须做到既要配合使用。

④砂浆批刮后,耗量根据基面平整度略有变化,约合1.52.5kg/m

(2)材料施工说明

①基面检查:重新确认基面层是否已经清理干净。

②点补:在较为粗糙的地方,待到补丁部位变得干燥后,再用研磨砂纸将其磨平。

③腻子满批

(3)施工要求

①施工中平整面层的偏差为2mm,垂直度的偏差为2mm;;

②清理干净,没有任何工程痕迹,尤其要注意的是角落附近或者管道附近。

③平整顺直,阳角正而不失;

④强度达到标准,结合强度达到设计指标,无脱落。4.10.3抗碱封闭底漆施工

(1)材料使用说明:全透明颜色

①开启材料后彻底混和,充足混和后要等5min前后才可以应用。

②用毛多滚桶沾漆料,匀称地擦抹在墙体上。擦抹全过程中,一定要注意前后左右滚动的滚动数同样,滚动速率稳定。

(2)材料施工说明

①施工方法:滚桶镀层

②将进行一遍的施工

③静候24钟头4.10.4弹线标志分格、贴纸

根据设计需要进行横向和纵向弹线分格

 4.10.5底砂施工

(1)材料使用说明:接近面涂色或白色

①施工配比:一般不用加水。

②施工用具:空气压缩机、喷枪、各类辅助用具。

(2)材料施工说明

①施工方法:喷涂

②采用的一次过的施工方法

③施工交接:外墙涂料再度干躁前可以进到下一道工艺流程。

(3)材料施工工艺

应用规格为5mm、标准气压超过5kg的喷枪,自上而下从左往右喷出。4.11楼地面工程

 4.11.1材料及主要机具

(1)水泥:关键应用粉煤灰水泥,留意其标识不可低于P.O42.5,不可以混合多种多样混凝土。

(2)砂:在用之前要用8mm的筛网过滤,水分含量为3%左右,原料采用中砂或者和粗砂混合使用。

(3)键采用的专用工具有搅拌器、各种各样橡皮擦、水桶、铁铲、各种各样刷子、锤头等。4.11.2作业条件

(1)房屋建筑底端的各种各样管道垃圾填埋工作中现已进行并合格。

(2)固层路面设计标高上边50公分的直线将表明。

(3)构建好门套,完成了文明施工工作中。

(4)吊顶天花板和墙面墙泥已经完成。4.11.3工艺流程

图4.11.3楼地面层施工工艺流程4.12.门窗工程

bc7fb99127482ffe017f7421b740fea9  4.12.1材料的选择

铝材:所选用的铝材都必须具有国家的相关质量检验证书。连接铁:采用2mm厚度的钢板冲压成型,并经电镀,耐腐蚀。4.12.2铝合金门窗的制作

(1)铝门窗依据设计图纸及主体结构窗门张口的真实规格、外墙施工原材料,明确铝门窗的制造规格,制做前搞好技术性交欢工作中。

(2)生产过程中,冷冲压、冲孔机、开榫、铆钉、角框门和风机拼装,所有在生产制造生产厂应用专用设备生产加工,按《作业指导书》实际操作。

(3)在成批生产时,首先要进行第一次检验,第一次检验通过后,可以下料处理该批次的其它物料。

(4)铝合金下坯的品质是门窗性能的关键因素,必须达到:

①作业人员应接受专业技术训练,持有工作资格证书,熟悉工艺,熟练地运用机械设备。

②按操作程序下料,下料尺寸准确,偏差不大于土0.5mm。

③5度切削时,要确定物料大小,上夹,启动,停机,直到锯条转动稳定,再按压回入按钮,切断铝,确保45度角度的裁剪。

④下料的大小误差超出了规定的,不得进入下一步加工。4.12.3铝合金门窗的安装

安装分为框安装和扇安装两个部分

(1)在安装铝合金窗和窗之前,按横向参考,将各楼层相同平面内的窗户和窗户的基座水平线分别按轴确定,然后从最上层悬挂一条线,使所有窗户在同一平面上保持一致。

(2)在安装窗框时,应控制窗架的垂直和斜向,以尽量减小误差,并用钉子将安装的钢脚紧固。

(3)为确保门窗框架的施工质量,该项目规定,在施工过程中,应分为两次进行,并有专门人员进行施工。

(4)在外墙和外墙油漆完,施工工作基本上结束后,拆掉门窗和窗户的保护膜,将窗户和窗户的边缘清洗干净,再把窗户和窗户的边缘清洗干净,按照上到下的顺序进行,装配好后,必须打开灵活,平滑,不变形,外部框架周围要涂上防水胶粘剂。

 4.12.4存放及搬运

铝合金下料按照不同的型号和尺寸分开堆放,并张贴标志。在进入仓库的过程中,应采用暂时的防护,以防止玻璃破碎,防止人为伤害。

物料和半成品在搬运之前,应先将车辆清扫,并按照原料和半成品的尺寸,将垫片整理好,然后依次装上,将半成品整理好,用绳子或其它坚固而软的物质捆绑起来,不要随意地堆在一起。

铝的加工台面应平整无硬物,台面用橡皮垫,以防止在处理过程中划破铝的氧化薄膜。

     4.12.5门窗的保护措施

物料和半成品应在堆叠的基础上堆砌,并按照一定的标准进行整理,以避免物料和半成品的变形。在进入室内时应设置好玻璃和窗户,并设置醒目的警示标识。

在工程中,门窗框架要用胶布和塑胶膜进行粘合,以免造成工程的污染,混凝土的灰浆一旦脱落,应立即理。

   5施工进度计划

 5.1施工进度总计划

根据图纸和设计方案还有实地现场勘察,从而制订了一份严谨的工期计划,并将重点项目的工期进行了严格的分区。工程计划于2021年12月1日开工,2022年7月24日竣工,工期236日历天。

 5.2进度目标及节点控制

预计于2021年12月开始动工,预计2022年七月完工,总共工期为236。整个项目被分为8个阶段。

(1)施工前期:充分做好开工前的各项准备工作,集中施工现场,集中人力、物力,保证施工平面布置的完成,塔吊的安装工作,图纸的审核与熟悉,施工相关程序的运作,技术和质量交底工作。

(2)第二阶段:地基的建设,了解土地勘察报告,注意地面底部的地形,有关部门允许将方可开挖。

(3)第三阶段:主体结构施工,是最重要的阶段,注意施工过程中出现的问题,每十五天要完成一层楼的建设。

(4)第四阶段:该工程在主体施工结束后进行的砌体工程,注意人员协调。

(5)第五阶段:屋面工程。在主体施工和砌体工程结束后将进行屋面的施工,需要注意找平层和防水部分的施工。

(6)第六阶段:地面施工。做好地面施工,留意施工中的平面度。

(7)第七阶段:装饰工程。关键项目包含吊顶天花板、里外墙壁的漆料。现阶段在施工全过程中需要开展严苛的监管。

(8)第八阶段:零星工程施工完毕后进行竣工验收阶段。

   5.3施工程序与流水组织

整体的施工顺序是先在地上打好基础,再进行下一步。首先是建筑的主体建筑,接着是装修施工。首先进行各种建筑工程,然后进行其它的工程建设。在土建工程中,在工程建设中要考虑到水力发电的预埋件必须同步进行。在地基建设中,要与相关部门紧密配合,尤其是在工程的轴线和位置交接等方面。在完成了地基的工程后,进行了一次的工程竣工,并在通过了验收后,进行了土方的回填。接着进行了主体工程的建设。

 5.4进度计划控制方法

制定健全的项目计划保障制度:详细介绍了该项目的保障系统。

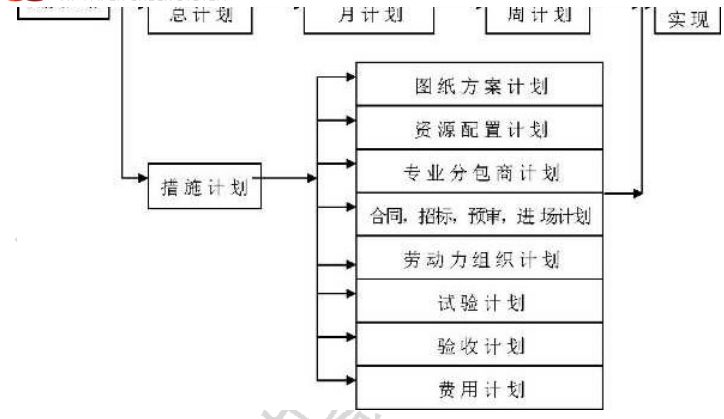

图5.4施工进度计划管理体系图

d5bfdd89194c6b89137643fda6546fbe

09177e321df2d71ebbad6da769fd040b  (1)根据整个项目的总进度安排,对各个子项进行施工进度的控制

(2)根据与该项目相似项目的施工实践和按施工图预算计算的工程量,计算各项目的工期,并以此作为控制措施。

(3)根据施工图纸的编制与实际项目的比较,根据项目的具体实施情况,对项目的进度安排和工期进行实时的动态调整。

(4)各分包人应在指定的时间内,严格遵守合同约定的期限,以保证项目的完工进度。总包方应对所有的分包方进行严密的监控,在没有特别的条件下,工程进度表一经拟定,不得违反。采用严密的工程监理体系,能够对工程进度进行管控。

 5.5确保工期的技术措施

(1)对各个岗位上的员工进行严格要求,作业进度在每个节点进行考核。

(2)在建筑业中,质量问题越来越严重,这是一个需要认真对待的问题,因此,我们会严格遵守国家的法律和政策,认真研究这份设计图,做好自己的工作,确保工程的质量和安全性,不做“假”项目。

(3)公司会制定一个项目,叫做“卓越项目”,将项目中的安全问题、技术水平等问题联系在一起,这是一个复杂的过程,也是一个很长的过程。把各个岗位的负责人都聚在一起互相监督,共同完成任务。5.6保证工期的组织措施

项目部将成立以项目经理为组长的“工期保障组”,与相关部门共同负责,制定可靠的工作责任制,制定规章制度和相关规定,确保工程完工。施工期的按时完成。

(1)抽调精兵,提前入场,提前开工

公司将组织施工管理、施工技术、优秀的施工队伍,从施工现场组织施工人员、机械设备、材料等,确保现场进出。

(2)实行项目进度监测管理与岗位责任制

根据工作程序,进行人员的监督。依据时间目标,制定出各个阶段的进度和具体的措施,每月进行一次验收,并定期举行工作会议,了解项目的发展情况,了解项目的发展情况。

运用计算机网络技术,对工程的工期进行了动态的管理,对工程的进度进行了实时的调节,并能按照工程的具体工作和进度需求来合理地调节工程的各个生产环节,使其满足工程的工期。在加工中应对各工序进行科学的安排,严格掌握每个工艺环节,做到各环节之间的配合。

对工程不能按期完工的原因进行分析,并提出改善方案,确保工程顺利进行。以旬保月、月保季、季保总时间为目标的最优解

(3)提高调度和协调能力

加强组织领导、协调和解决问题。引入纵向管理横向协同的重点项目或流程,减少中介机构数量,提高政策制定和运行效率。

(4)保障经济手段

根据工程需要,采取每日两班制度,即12个钟头一次的不间断浇灌。

每个步骤都是团队来做,签订合约,引入竞争,在公司里实行奖励和惩罚,实行严格的奖励和惩罚,确保工程进度。对于施工方和施工方的工程进度,实行重奖、重罚。

6施工资源需求

  6.1资源配置计划(1)材料及物资供应

负责物料的供应和运送,并与相关的物料供应商协调。制定物料进度,与供货商共同制定出物料运送方案,保证物料准时到达。

建筑物料的选用采用特殊的计算方法。供应商所在的位置、产品质量和供应商产品的各种规格和型号是否齐全。计算出各个厂商的相同品质和标准的产品的售价。

(2)周转材料配备计划

①根据本工程的设计图纸及现场施工情况,所有的混凝土全部采用最上等的品质

②所有的模板采用木质的模板以及专业的木工来进行施工。

③在工程中,各种周转物料的入场和出场都要严格按工程进度进行,节约了成本和物料的管理。

④些流动物料必须事先购买并按照规定摆放好,不能乱卸乱放。

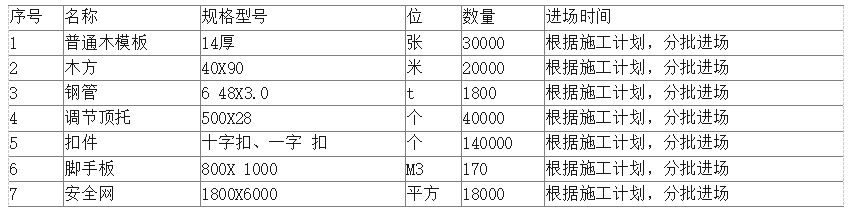

表6.1施工材料投入计划表

41e0b28be3f30db83034f6c9a88da5c7

 6.2施工机械投入计划

表6.2施工机械投入计划表

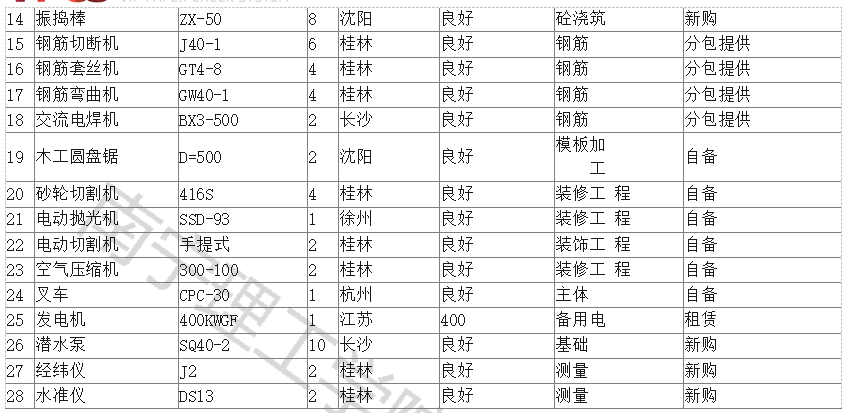

b055ebc999af2828669346750dc60227

4638b34ede50ccc7cbd1c35bce4eec01

dc3110810f522079d1023cff2d8fb794

 6.3劳动力配备计划

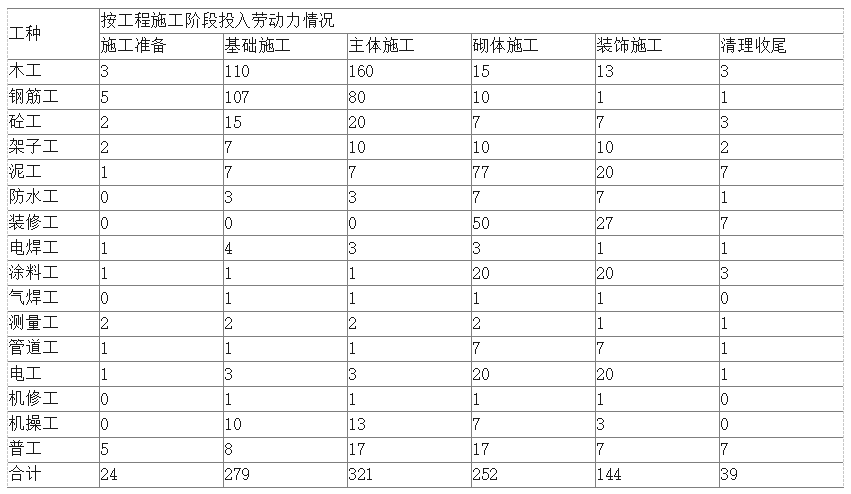

表8.1劳动力投入计划表

bc2e87e8fc3c0d9a5cd90a59fee1f1c6

 7施工现场总平面布置

  7.1布置原则

(1)严格遵循设计原则对施工现场的总体规划和协调

(2)满足现场安全、文明施工要求,方便施工;

(3)在设计过程中,要考虑现场实际的面积情况,要合理的运用。

(4)达到消防的布置要求和技术的根本防护需要。

(5)做好信息建设工作,根据项目的具体状况,在得到客户的许可后,进行相应的技术改造。7.2大门及围墙

根据现场条件,在北面设置一个出入口,主要用于人员、物料和车辆的出入口,供土方和人员进出。扬中市XX的要求,主要道路采用砖墙、贴项目施工特色,具体情况按相关条例来进行部署。现场临时采用遮挡板来进行划分、使用隔离网来当做隔离墙。正门入口有门卫看守,不合规格车辆不予放行。

7.3临时道路

  7.3.1道路设置

在拟建建筑物四周形成环路。7.3.2道路要求

路基的路面采用C30砼路面,路面厚度不得低于25厘米,路基铺设以道碴为主,路基的道碴厚度按不同位置的土壤状况而定。若是土质软粘,应选用钢筋砼铺装。跨池的底部和壁面均为钢筋砼。

7.4临时设施布置

  7.4.1生活区布置

起居区域位于大楼北部的空地上。鉴于该项目的人力投入,目前计划为250名员工提供住宿,其余超过在施工高峰期间时另外在外面租赁房屋进行补充。在居住区,以员工宿舍为主,提供食堂等生活配套。这些建筑的外墙全部由岩棉夹心板组成。食堂,卫生间,卫生间地面贴白色瓷砖。员工公寓配备有冷气设备等

宿舍楼用电器设有漏电流和短路保护装置,并设有足够的安全通道。宿舍楼内电器及线路的安装均需有专门的电工人员进行。

 7.4.2办公区布置

为了在公司的形象和节省开支的前提下,施工场地使用了夹芯石棉板材。

办公室位于规划大楼的东面,采用两层结构,共有6个房间,包括收发室、监理办公室、施工部办公室和综合会议室。公司门前的空地可用来停车。

 7.4.3物资仓库

建设所用到的材料都在南侧,有木工加工棚和钢筋堆场等等。

根据施工现场实地布置,将塔吊等类布置在施工区的空地,避开生活区。

为了确保工地的良好通风,钢筋要摆放整齐,建筑材料要用钢架,屋面要用彩色钢板覆盖,要做到四面八方都要覆盖,不然潮湿气候会使钢变质。

各种物料的堆垛在建造的建筑四周进行,并按照不同的类别和规格来分类存放。7.4.4垂直运输设施布置

在南侧布置塔吊一台、布置人货电梯一台、提升机一台。

    8确保工程质量的技术组织措施

  8.1工程质量管理措施(1)建立并完善品质保障制度

对于工程质量的保障,做出以下措施:

设立施工小组,每个小组安排一名质检员,选出一名小组长,每次做完一道工序后将由质检员负责检查与管理,每一个阶段节点结束后由施工负责人进行汇报总结,小组长进行总结,团队领导进行检查。不合格的由小组长进行翻新整改,之后质检员再次核实,严格管控,将每个分部工程做到精致,

(2)所需物资严格监管

供应商的选择需要查看相关资质,选择其中条件最为优秀的商家作为供应。在预算合理的情况下用最优质的材料。对进入工地的物料,施工单位应配合公司技术、质量处,严格执行检验和检验,对进场的物料进行检验,对不

合格的产品一律不予用。(3)严格工序管理

进行小组相互检查,之后再有质检员检查,最后由项目负责人检查。(4)明确职责

施工小组长负责每天的工作安排与布置,任务下发到每一位员工,让每个人都能明确自己每天的工作与职责。     8.2主要分部分项工程质量保证措施

 8.2.1砌体施工质量保证措施

(1)排砖时必须把立着的缝隙排列均匀。(2)砌筑时一定要保证砌筑平整。更加要保持标本的高度一致,在盘角的时候均匀的把灰缝处理好,为了避免有

松动的现象,砌块时把线拉平。(3)在施工时砂浆会有结块,为了防止这种现象产生,每块的砌块都灌缝,不能干砌块上墙,尽量不在雨天施工。

  8.2.2模板工程质量保证措施

(1)根据实际情况合理选择适用的模板。(2)依据工程建筑平面图施工方式、可运载载荷、高度的各类主要参数开展样板设计方案,以保证样板和支撑点

系统软件,备充分的抗压强度、弯曲刚度和可靠性,确保浇筑后模板几何图形样子形变不得超过规格型号容许。

(3)防止钢筋被污染,模板应该涂抹适量的隔离剂,也为了确保拆除模板不会粘连混凝土,使混凝土脱落。

(4)在进行施工时,相关人员做好测量工作,项目负责人严格监管施工过程。

    8.2.3防止混凝土楼板、墙裂缝的质量保证措施

(1)为了避免下移、胀大模貝等不均衡状况,支撑的模板务必有充足的弯曲刚度。

(2)负负筋支撑铁要保证负筋的部位恰当,避免形变偏移,现浇混凝土及时时不可以踩负筋。当场结构加固工作人员务必进行调整。

(3)埋在地板上的管路,应在地板下建筑钢筋被绑后、负极建筑钢筋被绑前铺装。

(4)在混凝土浇筑后12个钟头应进行浇灌。

(5)防止踩踏或安装模板及支架,在现浇混凝土强度未达到规定之前不允许。相关材料要分开放,不能集中堆置,施工中材料轻放,不允许暴力施工。

 8.2.4混凝土强度等级、防水混凝土抗渗要求的保证措施

(1)工程施工流程中,用心向施工队伍开展全方位的安全技术交底,确立各部位混凝土的型号、主要用途、所需总数等层面的数据信息。

(2)做好好混凝土的坍落度试验,以操纵混凝土水灰比,保证混凝土符合加工工艺规定。

(3)加强试块的复查和工程验收。试块的制造应符合有关标准的规定。用以拆板的试块应与预制构件同标准养护,体现混凝土28天抗压强度级别的试块应选用规范养护。

(4)混凝土振捣力度应符合安全操作规程规定,不可过振或漏振,以防混凝土假凝或有大规模蜂窝状、狗眼。混凝土应立即充足养护,养护時间应符合标准规定。

 8.2.5钢筋工程质量保证措施

(1)根据质量检测、较为、供货工作能力剖析,优惠待遇多位等级分类员,经负责人领导干部核查,做为合格等级分类员创建等级分类员档案资料

(2)浇筑混凝土前确定钢筋部位恰当,振动混泥土时避免钢筋撞击,浇筑混凝土后马上整修筋部位,避免梁主筋、墙脚筋偏移。

(3)梁钢筋框架规格低于设计方案规格。提前准备主筋的那时候要按表皮尺寸测算。

(4)梁、柱芯等应数据加密,了解工程图纸按要求工程施工。主筋尾端应卷成135,平整一部分的长短应是10d。梁主筋支撑点长短务必达到设计规定,钢筋部位务必弯折。

(5)板的弯曲钢筋和负弯矩钢筋部位要精确,工程施工时不可以踩下边。

(6)连接板的钢棒时,使用尺子标记线。绑扎时,找一条直线随时拉直,使横杆不直,不顺,位置有变动。

(7)系竖直力筋时悬架,钢筋搭接位置绑3个扣,扣不可以应用同向的净扣。假如相对高度高于4米,则夹着铁架子捆起来,采取一定的有效措施固定不动钢筋,使柱、墙钢筋框架不竖直。

(8)生产加工钢筋原材料时,在尾端有焊缝时要防止重合范畴,留意不能将整合式连接头渗入焊缝部。

(9)钢筋的验收:钢筋捆缚全过程中,管理者、质量检测单位要随时随地查验,发现问题,立即改正。钢筋捆扎实现后,精英团队团队最先开展自查,确定没有问题后,根据企业质量检测单位或新项目产品质量院查验发现问题,整顿后填好装修隐蔽工程验收纪录单,向工程监理和施工方有关工作人员通告验收状况,并依照我国《工程建筑工程质量控制验收统一标准》GB50300-2001和设计图纸开展验收,验收合格后。

 8.3常见质量通病的防治措施

09a679252b48cb94ede87c8c9235d114

图8.3.1外墙抹灰层空鼓、裂缝施工质量保证措施

379c3f6a4ebc11b9da7a29e7e29eecd5

1cb4434bd2b1820df22af37dd80d94f9

图8.3.2砂浆楼地面质量通病预防措施项襪

质量诵病名称预防措施

1.空鼓、脱落

认真清理基层并洒水湿润;:水泥结合层应涂刷均翎并及时做面层,避免撒干.水泥面,洒水拍紊的做法;石板背面的浮土杂物应清扫干浄,并刷束事先湿润,袖面砖、面砖使用前应浸泡不麥于质,并阴于;石板垫层砂浆应用L

:辭4干硬水泥砂.垢:铺簽厚度喙%.5^-3ciri为宜”瓷板垫层检眾用1:母为宜,或

.掺加1:Q%石妾膏»戒.善和易性,砂豪厚度以轉预皿为宜,铺设时,砂浆饱满’四指用力均句,随后用橡皮锤或木锤轻敲使其贴实;铺贴后加强养护,3天后.方可上人避免碰动

做好基层清理工作2..

接缝不平、缝子不句缺棱、掉角

铺设前认真挑选板、块材,•同一房间选用尺寸相同的材料,缺陷严重的挑岀不用,设专家负责统一各房间内标高,在房间内四边取中,地面上弾十字线]按线.铺设/铺时随时用水平尺和直尺找淮,缝子应通长拉養卩免产生游缝、缝子不匀或过大的现象,•养护期间不得上人,防止移动

搬运和存放时“应用软包装“防止硬磕硬碰,使用时应注意挑选,并应事先试摆实样,.挑选顔色一致丁损坏较少的板块并注意保护

原材料

认.真挑选注意搬

•运存放

,过程

4.高低不平

铺设斑由楼道统一往房间内引标高线,保证地面的平整和交圈,对板块的质量要进行检查,不优良的剔岀不用”铺完后养护期内,.避免上人操作

帔块质量进邀亍检查

图8.3.3外墙砖质量通病及预防保证措施

  9安全措施

  9.1施工安全防范措施

按规定应用“安全三宝”。当场工程施工工作需要的安全头盔、保险带、安全网。要准确应用“三宝”防护措施,(1)进到施工工地务必戴安全头盔,遮阳帽村和帽子中间(2)悬在空中的高工作中点一下设定安全网。

一些大型机械设备的安全防护一定要防范到位;

为了更好地有效的避免建筑工程施工中高起伏和物件产生安全事故,要订购室内楼梯入口、电梯轿厢入口(包含废弃物家中)、洞边,务必安装护栏或外盖,并设定安全网。(斯伯里莎士比亚、温德萨默、安全网、安全网、安全网、安全网、安全网、安全网、安全网)已经工程施工的房屋建筑的全部出入口都务必安装牢固的保护罩。工程施

工流程中,未安装护栏的生活阳台周边、沒有外界的安全防护房顶周边、架构工程项目路面周边、运动场(斜坡)两侧、装卸搬运台的外边沿等,应安装1.2米多的2~防护栏、安全防护板或防护带。

严禁赤脚或穿高跟鞋进入施工现场,高处作业不准穿硬底或带钉易滑的鞋靴;施工现场的风险位置要有警示标志,晚间要设定绿灯。2米以上悬在空中工作者务必系安全带,在悬在空中工作中点沒有系安全带的前提条件的情形下,务必安装钢丝绳或安全性护栏等;

9.2安全标识和安全帽

(1)安全标识

依据本工程项目文明施工计划方案的规定,在对应的显眼部位喷漆和悬架安全标志。

(2)安全帽

施工现场全部工作人员务必配戴合乎行业标准的安全帽。禁止配戴不符国家行业标准、无产品合格证或检测资格证的安全帽。

 9.3四口防护措施

凡楼梯口、电梯口、预留洞口必须设围栏或盖板和架网。9.4防止高空坠落安全措施

(1)所有从事高空起重的工人都要进行体检,合格后才能进行高空作业。

(2)如有员工在工作前饮酒或情绪低落,不得参与高空作业。

(3)所有参与吊装工作的工人都要系好安全带。

(4)爬梯的连接必须是安全的,不能有断开的情况。

(5)在高空施工时,施工脚手架应由专业施工人员施工,并经相关部门的专业技术人员验收后方可使用。

(6)为了防止从高空掉下来,必须在脚手架上设置一道不小于1.1公尺的栅栏。

(7)脚手架的杆子、脚手板必须牢固,脚手板不得有翘起,不得有探头板。

(8)在脚手架上作业,或在无围栏的情况下作业,超过1.5米时,请系好安全带。

(9)安全带在使用之前应进行测试,并通过测试。

(10)系紧的绳索或吊钩必须系于固定的元件或专门用于系紧安全带的钢索上。

(11)严禁上下抛工具和物料,要用绳索固定后再向上或向下吊起,避免对下面的工人和电器造成伤害。

(12)电器设备应在使用之前进行检查,并采取相应的安全措施,严禁使用损坏的机器。

(13)在高空作业时,应配备全天候的指挥员,严禁擅自脱离工作场所。

(14)起重作业中,一切起重机械驾驶员及地面作业人员,均应服从于专业作业指挥,除专业作业人员外,不得服从其他作业人员。

 9.5安全用电管理措施

(1)电力通过变压器送至施工现场的总配电箱,并配置了主线、支路电源和辅助控制柜。大楼的每个区域都有电源箱供电源使用。现场主箱、接线盒、设备负载线两端均有二级漏电保护装置,具有防止误伤的分级保护功能。

(2)施工现场推行等级分类配电设备,驱动力配电箱和照明灯具配电箱分离设定。配电箱与开关箱的间距低于30m,开关箱与被测设备的水平距离低于3m。

(3)开关箱里有一个电源开关,每一个用电量设备都是有自身的开关箱。

(4)施工现场的配电箱应安裝恰当、坚固,楼房上的挪动电源箱应安裝在支撑架上,固定不动配电箱距地1.8米,挪动配电箱距地1.6米。

(5)配电箱内的各类家用电器应按照规定拧紧在安裝板上。箱上和箱里的架空电缆要用绝缘电缆绑成束,固定不动在板上。

 9.6现场保卫治安安全措施

(1)8人组成安全小组,其中选出一名负责人。夜间轮流巡逻,重点检查仓库、机库、现场机械设备、成品、半成品等。

(2)设立门卫,对进出的车辆进行登记询问才可放行。

(3)对外来务工者进行严格的监管,工地上的工人必须查验他们的证件,施工是不能居住在工地的。在工地设立保安及巡视保护区,并戴上值班标识。

 9.7施工现场消防安全措施

(1)在工地上设立消防安全装置,安放在各个角落,以备不时之需

(2)在施工前认真交底相关安全消防知识,形成告示张贴

(3)在现场设置消防通道,平日里不需要的时候不开放

(4)派相关人员定期检查物料堆放处有没有易燃易爆物体。

(5)后期装修工程用到的水电都要注意,防患于未然9.8施工现场机械设备安全措施

(1)实时勘察机械是否故障,进行定时检修

(2)大型机械设备操作时必须有安全员在场监督。

(3)操作机械设备需要具备相关资质证书

(4)合理安排机械的作业时间,不允许超长作业

(5)注意检查施工现场的避雷装置是否正常

(6)各类机械操作人员在现场施工前,必须制定书面的安全技术说明。对使用各类机器和小型电动工具的,先培训后上岗,并有专人现场指导。对有违章行为的,要立即制止,严厉批评。

(7)安排相关人员定时定期进行器械的检查,清理,检修。10各类事故的预防措施

(1)相关用电事故的预防措施:

A、施工现场可能发生触电伤害事故的环节

临时用电安裝不选用TN-S系统软件,不符合“三级配电、二级维护”的规定;在建项目与髙压电气设备路线中间未做到安全操作规程间距或是安全防护不符合安全性需要的;下雨天户外电弧焊接作业;不知道手持式电工工具的操作规程;照明灯具塑料外壳尾端应做接零维护,湿作业尾端应选用工作电压;又高又大工业设备尾端不做防雷接地线;兼职电工作业的临时用电等。

B、预防措施

安装,维修和拆除工地的临时电源,应有专业的电气人员负责。

建设项目的外电防护和外高压电线应有一定的安全间隔。若不满足此标准,应增加防护、栅栏或安全网以避免建筑机器或金属框架与高压线相接触。未经保安保护,严禁擅自进行建筑作业。

在接触电流防护体系中,TN-S与泄漏防护体系被大量应用,构成二次接触防护。

严禁在高压线路,架设棚屋,架设生活区,铺设构件,架子,材料等物品下面进行临时工程。

配电柜有一个电源开关,不可以在一个开关上联接多架配电柜,限定应用电器设备。变电设备要避免环境污染、外界固态、明显振动、高溫、湿冷、溅出的水和易燃物。雨天禁止露天电焊作业。

对各种电力设备及手持式电力设备进行接地或接零点防护,确保其正常工作。所有的移动灯具都要安装一个安全的电源。

施工现场实行对用电的例行检验。

②施工机械突发事件措施:A、可能发生的机械事故

机械设备不按使用说明安裝,不按工艺特性应用。机械设备的安全装置不够或安全装置常见故障;检修、维护保养、调节工作上的机器,不按操作程序流程工作中。机器机器设备带故障运行。

B、预防措施

机械设备要依据技术性能力的规定恰当应用。不可以应用沒有安全装置或安全装置出现异常的机械设备。依照标准的规定工程验收机器,验收达标后能够应用。

机器操作工作人员持职业资格证入岗,工作中期内辛苦工作,依照操作要求操作,遵循工作纪律。运行和运行中的机器禁止检修、维护保养、调节等工作中。

机械设备要按时维修,假如发觉泄露商业保险、损坏、过载运行等状况,相关部门要停用

③关于中毒事故的措施:

A、施工现场可能发生中毒的事故

现当场焚烧处理的有毒物质;饭店选购的食品包含有毒物质或工人吃腐坏霉变的食品类。工人们冬天取暖的时候会产生一氧化碳中毒。

B、预防措施

禁止在现场焚烧处理有危害有毒物质。

工人配套设施卫生指标规定,不要吃烂掉或霉变的食品类。帮厨带上健康证书去工作中。夏季服装要有效歇息,预防中暑脱干。

(2)消防、化工产品的爆发性和爆炸性事故紧急处理方案

①火灾事故预防和检测对策:A、施工现场发生火灾的原因

电源电路负载或断路造成火灾。电热器材、照明设备错误操作造成火灾,功率大的照明设备和易燃化学物质太近造成火灾,火花、电孤等造成火灾。直流焊机、焊接机运用时,电孤、火花到时候引燃周边的物件,造成火灾。农民工日常生活,酒店住宿临电拉不标准,有乱接状况。农民工在宿舍楼里取火煮着吃,供暖引燃易燃化学物质等。

B、预防措施

在进行建筑结构的设计时,应按电气设备的耗电来合理选取电线的断面,电缆的架空布置应符合有关规定。电气的操作员必须具备相关职业资质证书,严格遵守电路施工相关规范,电线的接合要准确,端子要压实。

在工地上,大型机械严禁长时间作业,电机周边不能有可燃性物质,一旦出现故障,应立即处理,确保装置的安全运行。

在工地上禁止使用任何电炉,在使用碘钨灯时,灯具与可燃物体之间的距离应小于30厘米,并且在房间中禁止使用60W以上的灯具。

进行焊接作业时,应选择相关的工作人员来进行,操作时必须有安全员在旁监督施工,且周围不能有任何易燃易爆的物品。

存储可燃气体和易燃原材料的仓储的光照设备务必应用防爆电气设备。电线铺设、灯具安装、电线与设施的联接应合乎有关标准的规。

②易燃易爆危险品引起火灾事故爆炸事件的防止和监管对策:

A、施工现场由于易燃、易爆物品使用引起火灾、爆炸的主要环节

在施工现场应用漆料、香蕉水、车用汽油等建筑涂料或有机溶剂;应用挥发物易燃性有机溶剂稀释液漆料时应用用火或抽烟;焊割作业点与氧气罐、电石桶、乙炔发生器等危险品的间距过小;

B、预防措施

挥发物、易燃性性等易燃易爆危险品不允许在现场应用用火或抽烟。与此同时要加强自然通风,减少工作场所有害物质浓度值。

焊割作业点与氧气罐、电石桶、乙炔发生器等危险品的间距不能少于10m,与易燃易爆物件的间距不能低于30m。

③关于滑坡的紧急处理方案:B、预防措施

禁止在土方工程中使用挖空底部的方式施工。

在地基工程建设之前,应根据不同的地质条件,制订有目标的施工计划,并在地基上安装加固墙或加固墙。在深5米以上的基础上,采用特殊的支护方案。对基坑及井坑的边坡边和固墙支撑进行定期的巡视,一旦出现裂缝、疏松或支撑出现断裂、走动等异常情况,要及时处理,排除隐患。挖掘后的土壤应按照要求摆放,严禁在墙边或临时搭建的地方乱堆。

施工过程中要对建筑材料、模板、施工机械、机械等材料的堆积和质量进行控制,防止因施工过程中出现大量的集中荷载而导致塌方。

在基坑工程中,应采取有效的排水措施,避免雨水冲蚀边坡面,导致滑坡。

④暴雨天气的主要施工方法:A、施工现场因气候因素而引起的重大事故

大风高处工作(6级阵风,风速10.8米/秒);地基土工程因未采取排水(降水量)而造成的边坡失稳;B、防范措施

6级以上的强风禁止攀登,人、货电梯等必须按照有关要求设置接地和防雷器。

 11其他技术措施及要求

  11.1冬季施工措施

要明确职责,做好冬季施工安全技术交底,各工艺流程按规定、标准、技术措施机构工程施工,用心做好冬季施工纪录,梳理施工工艺文档。

进到冬天前,应把握当场技术性人员、施工工地、工程施工人员、原材料人员、实验员及关键技术工种的班干部、温度测量人员、炉工、焊工、引气剂和高处作业人员的技术性,把握冬季施工计划方案、工程施工方式、检测标准,把握必需的工艺工作中和实际操作关键点。

冬季施工全过程中,汽车防冻液含量、原料及混凝土浇筑和温度检测、混凝土试块制做的维护保养和隔热保温、供暖设施管理等各种各样冬季施工对策都需要设定专职人员立即做好纪录,由工程项目关键项目负责人和质量检测人员获取,随时随地把握品质状况,发现问题,立即改正,保质保量。

冬季施工期内,务必特定专人掌握温度转变,立即传递气象信息,随时随地做好天气记录,准备好解决气温骤降的技术措施和物资供应

(1)砌筑工程

在每日平均温度超过5摄氏度的情况下,可以采用常规的方式进行。砌筑材料应做到:

在温度适宜的温度下浇砖,在混凝土浇筑过程中要适量的水分,潮湿后临时不使用的砖头,要用草帘遮住。沙粒不得掺入冰,对于已凝固的物料,应先溶解后方可再用。

在冬天,砌体的粘合剂最好是在室温下添加,可以采用石灰粉的方法来处理。灰泥的使用不能少于5摄氏度。搅拌灰浆用水加温,80摄氏度以上时,必须避免水与混凝土混和,以免出现“虚凝结”。

在冬天,混凝土的拌和时间要适当地加长,通常是在室温下增加0.5—1次。

禁止使用已凝固的灰浆,禁止在凝固后的灰浆中加入温水再次混合,或在灰浆中加入水。施工要求:

确保在混凝土浇筑期间,混凝土的最低温度和较低的温度都要达到,配制的混凝土必须要达到使用即混合,不能一次性配制太多,也不能长期堆积。

在每日最小气温为-15摄氏度以下时,应按照正常温度将砌块砖的灰分等级提升一阶。

砖的程度和竖直灰色接缝的均值薄厚不可高于10mm,某些灰色接缝的壁厚不可以低于8mm,工程施工时要常常查验灰色接缝的薄厚和匀称性。下班了前铺满竖直灰色接缝,不铺水泥砂浆,用草、窗帘布等保温隔热材料遮盖石雕工艺品的上表面。第二天工作的情况下,最先要把砖表面的霜和雪擦干净,随后再次沉积。冬季施工措施日石雕工艺品高度及临时性间歇性高度差别均不可以超过1.2米。

(2)混凝土及钢筋混凝土工程。

冬天组成的水泥应优先粉煤灰水泥,混凝土标识不应在32.5日,混凝土使用量不应低于300kg/立方,水灰费不应超过0.6,小于-3时要采用防寒对策。换句话说,要依据原料加温、温度来明确混泥土注入温度和加温温度。冬季施工措施用混凝土搅拌站時间比常温下提升50%。

钢筋混凝土工程:

冬天养护:凡是掺有2级抗冻剂的砼,原则上不进行施工。在-10摄氏度以下,在边模梁浇注面上涂上塑料布和草帘布。

在施工中,要特别留意:拌和料的运输和堆放要严格遵守产品的规定:添加料的使用要由专门的人员进行,以确保其正确的比例,不得出现错料、添加量等情况。

钢筋的冷拔可以在-10摄氏度以下的阴温下进行。冬天,应在室内进行,如需在户外进行,应保证温度不能低于-10摄氏度,应采取防风雪、遮阳等方法。

钢筋砼中掺杂的脱模

在阴温保育期间,不得将模板拆卸。在拆除模板后,混凝土表层和周围环境气温超过20摄氏度时,必须进行隔热处理。

若出现冻伤或有可能危及建筑物的安全隐患,则必须立即中止,待适当处置后方可进行施工。11.2雨季施工措施

为了更好地加强基本建设工程冬天施工技术管理,保证工程品质、经济收益,依据该工程多雨季节施工新项目,特制订技术管理措施:

(1)严格遵守我国有关规范、工程建筑工程标准。

(2)立即掌握施工现场状况、地底墓、坑、管路等,采用措施,加速清除工作中,保证工程按期施工。

(3)在地基施工中,应采取有效的预防雨水侵蚀地基,以保证施工的顺利进行。施工现场铺设的给水管线,采用地下埋设,所有给水管道、蓄水箱、下水道等应与建筑物保持一定距离。在埋设供水管线之前,应进行水压测试,确认无渗漏后,方可施工。

(4)浇筑混凝土时,安裝幅宽防潮塑胶防雨布,雨天倒进,用边沿遮盖。一到多雨季节,就交叉房间内工作中,施工期不受影响。

(5)多雨季节施工期内,场所内排水管道要畅顺,电器设备务必有提防、避雷、防雷措施。支撑架要维持一定的相对高度,配电柜、电动机、自动焊接机等要有防水防雨膜,各种各样施工工业设备要在多雨季节前查验一遍,可以信赖。

12结论

通过本次的施工组织设计,更加强了我对于工程施工方面的知识,更加全面的了解一整套的施工具体流程。之前从来没有完整的编辑过一份施工方案,我也遇到了很多的困难,也有过迷茫,一开始不知如何下笔,但是经过我去网上查阅了资料和相关的文献之后再加上指导老师的指导,使我有了许多的思路。从这次的选题,到查阅资料,再到修改,最终定稿,这一系列的流程都是从未经历过的。在这短短的三个月以来,我学会用自己的理解与所学的知识去编制一整套完整的方案,其中遇到了很多困难,通过自己勤学好问,查阅相关书籍,还有老师的指导,最终顺利的解决了。我还收获到了很多东西,例如编制方案前要熟悉图纸,对施工工艺的要求,对整个项目的施工进度进行安排规划等等,更加深了在课堂上所学的知识,也提高了我的自主学习能力,遇到困难不放弃的信心,这些经历往后能运用到工作当中。

致谢

我大学的生涯就这样结束了,回顾在校的点点滴滴,我收获了很多,也成长了很多。经过了三个多月的努力,我完成了毕业设计。从开始的选题,再到整个方案的完成,每走一步都是全新的尝试与挑战,在这期间,我学到了很多相关的知识,也学到了对于遇到困难的态度。从懵懂无法入手的状态,到有具体的整套思路,翻阅了相关的资料和书籍,让我的思路变得更加清晰,我的施工方案也变得更加成熟,我遇到的每一次困难,都是我的一次进步。感谢韦老师给了我很多的帮助与指导,让我从困境中走出来,指引我方向,点亮了我前进的道路,让我在遇到困难无法解决时,及时出现耐心的为我讲解,也是细心的韦老师仔细的检查我的施工组织设计,发现了我平常粗心会忽略掉的小错误,并且让我及时改正,不会被扣分。韦老师的指导与帮助对我此次毕业设计的影响很大,让我有了更多的信心去面对未来不管是在学习中还是工作中所遇到的挫折。再此,我将再一次感谢韦靖老师,谢谢您的悉心教导。

 参考文献

[1]王俭.浅述房建工程施工组织设计的编制[J].居舍,2019(22):1.

[2]王倩.建筑工程施工组织设计的编制方法与要点[J].中国室内装饰装修天地,2019,000(017):117.

[3]王金.施工组织设计在建筑工程中的应用[J].四川水泥,2019(3):1.

[4]马丽品.房屋建筑工程施工组织设计编制优化探究[J].2019.

[5]丁建东.如何编制建筑工程施工组织设计[J].建筑工人,2019,40(11):2.

[6]杨娜.谈建筑施工组织设计的优化与管理[J].中外交流,2019.

[7]马莉.建筑工程施工组织设计存在的问题及改进措施分析[J].居舍,2019(12):1.

[8]解笑悦.建筑工程施工组织设计存在的问题及改进措施分析[J].2019.

[9]严薇.土木工程项目管理与施工组织设计[M].人民交通出版社,1999.

[10]邓学才.建筑工程施工组织设计的编制与实施[M].中国建材工业出版社,2006.

玉林市福绵区樟木镇第二中心小学2#教 学楼施工组织设计的编制

玉林市福绵区樟木镇第二中心小学2#教 学楼施工组织设计的编制

价格 ¥9.90 发布时间 2024年3月16日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/202094.html,

Like (0)
1158的头像1158编辑
Previous 2024年3月10日
Next 2024年3月17日

相关推荐

My title page contents
