摘 要
在目前我国,建筑工程的工程量管理项目清单的内容主要有措施性的工程项目、分部分项管理的工程项目、其他项目的工程量清单。我国的建筑工程量管理项目清单的内容应该是让合格的具有职业资格的人员,按照统一的工程造价计算方法和规则、统一的标准确定项目名称等统一的规范制作。这些汇总工程量的清单和造价表主要包括分部汇总工程量的清单、分项目汇总工程量的清单等内容。山东省建筑工程的造价统计报表是把汇总的分项建筑工程量和造价表套入整个山东省的建筑消耗量和预定额并通过gccp云计价管理软件直接引导出各分部分项建筑工程的造价统计报表。
本次毕业设计的题目为三层结构框架建筑教学楼,设计内容主要包括:商务标、技术标和设计结论。其中商务标主要包括设计总论、装饰部分以及土建部分,计算建筑工程量时商务标是以执行山东省《建设工程工程量清单计价规范》的建筑工程量清单计算的规则和技术标为主要计价依据,用执行山东省对建筑工程总资源消耗量的定额和套价方式得到该工程的建筑工程造价。其中技术标主要包括了该工程的总体概况、编制设计依据、施工平面布置、施工质量管理方案、施工进度管理计划、资源采购和供应管理计划、施工材料准备工作等主要内容。
关键词:标书,商务标,技术标,施工组织设计,施工方案
第1章 编制说明

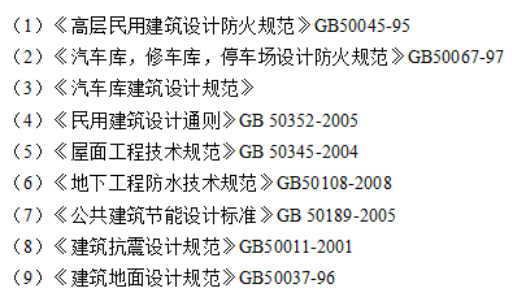

1.1 标书编制依据
1.2编制原则
1.2.1遵循目标管理原则
对分部分项工程确立的目标,对各环节做好必要的检查及控制,以确保逐步实现整个项目的目标
1.2.2坚持专业化组织施工原则
根据不同的分项工程,安排有经验的施工专业队伍所承担。
1.2.3科学合理地做好施工的方案与组织设计
根据工程的实际情况,根据天气及气候等合理安排季节性施工,使工程项目的施工具有连续性,同时保证每种资源入场的均衡与连续。
1.2.4坚持质量第一、用户至上的原则
建立相应的质量管理体系,并根据用户的实际需要做出适当改进。
第2章工程概况
2.1建筑概况
本项目建筑工程为公共建筑的类型,工程建筑名称:山东省济南市xx中学三层综合教学楼,建筑面积:4640.60M2,建筑耐火等级:二级,结构类型:钢筋框架结构,建筑层数:地上3层,抗震设防烈度:6度,设计合理使用的年限:50年。
本次装修工程主体地面为现浇本色水磨石地面,其中墙面层下设置1:1:8水泥石灰矿渣填充层厚60mm;卫生间教室阳台铺防滑防潮彩色釉面陶瓷地砖地面;踢脚线,铺设的是陶瓷地砖,高150mm;内墙面采用的是1:1:6混合防水砂浆瓷砖墙面(多孔砖墙),外刷了白色的内墙漆,而卫生间内教室阳台墙面采用的是防水砂浆白色瓷砖墙面(多孔砖墙);外墙采用的是防水砂浆抹灰和水泥瓷砖墙面(多孔砖墙采用的是外墙240mm),教室和卫生间走廊阳台墙裙采用的是白色水泥瓷砖墙裙(高1100mm),其他室内房间均为水磨石顶棚,墙体采用了多孔砖砌筑。
结构部分:
墙体:一至二层采用烧结多孔砖MU20,混合砂浆M5砌筑,三层墙体采用烧结多孔MU20砖,混合砂浆M5砌筑。
基础:垫层一般采用c10混凝土;独立构筑基础的木地板上的垫层一般采用c或c25混凝土。
钢筋:选用φ(一级钢)为HPB235Φ(二级钢) HRB335。
混凝土:采用C20和C25两个强度等级的。
本工程工期开始于2023年3月1号,2023月9月1号。总工期184天。
2.2 建设地点及环境特征
济南市xx中学主校区位于山东省济南市长清区,用地在全市范围之内并基本没有任何永久性的建筑物和构筑物以及任何需要保护的历史文明建筑古迹、文明建筑古树等非物质文化遗产,交通资源保护状态良好。济南市武清区地处中国的温带是属于温带的季风性气候,温带季风性气候的主要特点就是夏季炎热高温多风雨,冬季寒冷干燥,年平均气温大约是+14.9°c,年平均每公里的降水量大约是559.6毫米。
2.3施工条件
(1)因为该交通运输工程所处的地理位置优越,交通状况优良,所以交通运输工程中车辆作为交通运输的车辆应该能够每天24小时的进出设计和施工的场地,这一实际情况极大的方便了交通运输工程的设计和施工,从而使项目能够强有力的促进和保证交通运输工程按照规定的时间顺利竣工。但是项目上也表示应该继续加强对交通运输车辆的管控,自觉遵守山东省和济南市关于交通运输的各项相关法律规定,所有交通运输的车辆都要严格做到不路怒,不阻碍交通,讲究文明安全驾车。
(2)我们的业主在场地方面已经为我们的业主提供了一个可以基本完全满足企业施工管理工作总体要求的施工场地,水通、道路通、电路通、场地平整等各项施工管理条件已经基本准备施工完成。
(3)监督验收施工单位业主进入指定的施工场地以后,应由指定的施工单位业主进行施工高程测量引入,并且施工单位应当及时对坐标点和施工高程控制点加以安全保护。
(4)施工单位进入场地后,按照业主方提供的水、电的实际位置,按施工总平面图的布置要点,自觉把水、电的线路引到施工所需地点,并按平面布置图的要求搭设临时建筑设施。
(5)因为本次施工的场地由于距离济南市居民的生活区比较近,又是位于毗邻的济南中心城市长清区之内,所以施工需要充分考虑文明施工、因此减少噪声、扬尘、污水排出等控制也显得极其重要。
2.4涉及的专业及施工范围
本次我方设计单位作为主体设计项目单位施工的适用范围:我方单位设计项目单位主体施工的设计图纸及其他属于本合同所载未列明的事项不在规定之内的其他主体工程。本次验收主体工程项目采用的就是主体工程项目承包管理的具体方式一般来说是主体工程项目总承包的管理方式。
第3章 施工现场布置和管理
3.1 施工现场平面布置的原则
(1)施工段依据前后兼顾,左右兼容的工程设计原则,合理的划分各个施工段,恰当的布置调整并给予每个分包单位用于日常生活与施工的场地;平面布置施工段划分为结构建筑主体的施工阶段和建筑装饰主体施工的阶段,必要的这个时候分包单位可以对结构主体施工场地的布置做适当调整;
(2)根据该项目建筑工程的结构特点,合理的布置大型的机械设备,满足了施工的需要并在这个的机械设备基础上合理的规划设置建筑材料的堆放场,尽可能的有效避免二次材料搬运的异常情况在工程中发生;
(3)按生产区、生活区分离开的原则,确保整个工程施工现场整洁美观、秩序井然,还要满足标准化的要求;
(4)安装现代化监控设备,以确保实现施工现场的计算机管理网络化;
(5)施工应当将建筑施工现场与周围的施工地区用白色玻璃门和围墙完全进行隔离区分开来,采用全封闭式现场施工的工作方式,遵守与周围环境的卫生保护以及工作运行有关的法律条例;
(6)对建筑施工现场的建筑装饰材料布置及其设计环境要求美观整洁,严格执行中央地方及其他相关行业施工监理企业有关国家标准以及质量监督管理的有关国家级及相关技术标准和示范规定。
(7)临时用电、水的线路的水平和垂直走向应当规范、合理的布置。
3.2 临建设施的具体布置方案
按照将生产、生活区分离的基本要求和原则,我方在施工场区之内分别布置了生产管理用房、工棚和现场管理办公室,生产管理用房和现场管理工棚主要使用区域包括木工材料搅拌场,目前施工现场的四周建筑围墙已全部施工处理完成,生活区用彩钢板与四围隔离开,实施全封闭式的施工。生活区设置一部分的绿化区和一部分的停车堆放场地,生活区的围墙和地面除了原有绿化区以外全部都进行了硬化和处理,在生活区大门入口处分别设置了值班室。
3.3 施工现场管理方案
3.3.1施工总平面管理
(1)项目上施工现场对平面的管理实行对施工现场的管理制度。项目上施工现场负责和行使协调现场管理的主要职能的有两个部门分别是项目部总工程处和项目部保卫处,这两个职能部门除了都需要重点负责协调、平衡好各现场分包管理单位的人际关系,实施动态的管理之外,还特别需要能够做到及时地解决自身在施工现场管理中存在的各种安全问题,使现场对平面的管理始终保持处于安全可控的状态。各施工现场分包的单位依据据所管辖区域划分的责任区,应当负责绘制自身所负责管辖的各个施工区域的现场平面布置地图并及时报到总承包项目部进行了备案。
(2)应当建立每月的一起对安全文明建设施工现场总体的平面图组织布置、实施情况制度以及执行实施情况的安全文明建设定期检查现场监督考核管理制度,原则上随着每月的安全文明建设施工现场检查一起定期组织进行。检查的主要操作项目和检查内容一般来说包括主要检查车辆机具、材料以及车辆有没有使用在现场乱放的停或者乱放,临时设施工程有没用违规搭建等。
(3)临时建设工程由分包项目部统一对企业进行临时工程管理并严格要求企业实行临时工程报批制度。各单位的施工队伍都应该严格按照项目部施工平面布置示意图的要求和内容在现场管理搭建的临时工程设施。如有特殊的情况,必须及时上报分包项目部并经过分包项目部的同意,才可批准继续临时工程进行。因为临时建设工程的规划许可证上报项目部批准的工作周期一般比较长,办理的程序比较复杂,分包项目部的单位对于临设的工程确时设施需要进行增加或变更时,必须应当提前一个工作月向分包项目部提出书面的申请,并按要求准备齐全以及相关的技术证明资料。
(4)现场施工所用的机械和其他施工所用的器具、材料必须按照现场施工办公室的平面和现场布置图规划的时间和位置进行停放和禁止垃圾堆放,不允许随意侵占办公室和施工现场的交通道路以及保证与施工的车辆正常来往的畅通无阻。务必维护和保持现场施工办公室和场地的有序整洁,随时清理并注意收集和清理现场施工车辆运行过程中可能产生的各类建筑垃圾,做到工完场清。
3.3.2现场安保和消防
施工现场保卫人员布置了足够的夜间施工现场照明灯,成立业主及其指定的消防保安员组成的施工现场保卫管理小组,按月向业主支付工资,每人每月1850元,保卫管理小组的主要职能是全面组织和负责现场的安全保卫工作,采取二十四小时全天轮班值勤的制度,严格贯彻落实夜间施工现场巡查管理制度并对保卫组职工的住宿、施工设备机具等安全设施进行了巡查和管理,员工必须同时持有”身份证、暂住证”两证齐备,保卫组还根据需要建立保卫组职工的档案、职工安卫会,以进一步加强对保卫组职工的和人员安全管理,保证现场消防工程施工的正常顺利进行。为了杜绝施工现场火灾等各种安全事故的频繁出现,项目组需要成立以为主的消防队长,队员由施工现场保卫人员和施工班组其他骨干人员组成的义务消防队,需要通过经常性的组织开展施工现场防火知识教育、消防灭火演练,用以有效防止施工现场配电房等各种火灾高发的地点都设置了足够一定数量的灭火器。
3.3.3环境和生活卫生
(1)办公区域
我方要求各单位的办公环境整洁、美观,办公区域的场地将定期进行硬、绿化,并在办公区设置厕所、热水间等现代化设施以及儿童娱乐室、会议室等办公场所,并在办公区配有保洁员专门负责以上办公区域的卫生清洁打扫。
(2)非施工区域的管理
卫生工作保洁人员是现场文明保洁施工的重要人员组成,应该由保洁项目副经理直接对保洁员负责,并应当设立一支的专业保洁人员队伍,划定保洁工作区域、明确责任保洁人员、规定保洁工作的内容。对于公共厕所、垃圾站等容易污染和滋生有害细菌的区域和地方,由保洁工作人员负责重点进行处理,日常生活中所产生的各种有害垃圾应该集中归进城市的垃圾处理系统。
(3)食堂区域管理
食堂设备工作室的区域大致可以分为五个区块大部分。严格地按《食品卫生法》的有关要求严格进行对各类生鲜食品的生产加工和包装操作,保证每周都要进行一次的食堂大扫除,当班的一名食堂炊事员主要专门负责每天的清洁打扫、冲洗所在食堂内的操作间和食品贮藏室的各个伙房,其他的工作区域由专门的食堂保洁员主要专门负责每天的清洁打扫,食堂内必须全部配备一台大型自动洗碗机和一台冰箱,生、熟食材必须全部分开存放在各个餐厅统一存放,还将所有食堂内全部增设起了防鼠、防蝇等各项消毒保洁措施。在企业食堂现场进行服务工作的各岗位从业人员必须长期同时持有执业身体恢复健康证,厨师必须长期同时持有执业厨师高级职业资格等级鉴定证书,食堂必须取得有关许可证。
本企业宿舍区的卫生由本企业宿舍的消防项目管理保洁员和卫生消防责任人共同维护和负责。
室内厕所地面必须铺防滑的地砖,所有的污水都必须经化粪池的沉淀处理才能得到合理排放,项目部将定期派出厕所保洁员一至两名,每天进行厕所打扫二次及污水消毒一次,确保项目部的厕所、沐浴房清洁质量达标。
(4)文明施工责任区制度
现场施工的过程中很容易就会产生很多的建筑垃圾并甚至会导致对环境的严重二次污染。文明的施工交底制度必须得到贯彻并严格执行,除了在现场进行安全、技术的交底外,还要严格进行文明现场施工的交底,施工完成以后,必须对施工中造成的污染进行严格的清理,落实文明施工理念。
3.3.4 机械配置情况
机械配置情况见图3-1。
序号 | 设备名称 | 型号规格 | 数量 | 定额功率 | 备 注 |
1 | 塔吊 | QTZ315 | 1 | 140KW | 已有 |
2 | 搅拌机 | JZ350 | 2 | 11KW | 已有 |
3 | 对焊机 | UN1-100 | 1 | 50KW | 已有 |
4 | 立焊机 | BX3-360 | 1 | 60KW | 已有 |
5 | 弯曲机 | GW-40 | 2 | 3.5KW | 已有 |
6 | 切断机 | GQ-40 | 2 | 5.5KW | 已有 |
7 | 电焊机 | AX7-300 | 2 | 5KW | 已有 |
8 | 平板振动器 | BP1.5 | 2 | 1.1KW | 已有 |
9 | 插入式振动器 | ZX50-6 | 10 | 1.1KW | 已有 |
10 | 圆盘锯 | 2 | 5.5KW | 已有 | |
11 | 平板刨 | MB903A | 2 | 2.2KW | 已有 |
12 | 台钻 | LT-24J | 1 | 0.75KW | 已有 |
13 | 卷扬机 | JK-1.5 | 2 | 7.5KW | 已有 |
14 | 高压泵 | BS-150 | 2 | 7.5KW | 已有 |
15 | 施工井架 | 2 | 14KW | 已有 |
图3-1 机械配置情况
第4章 施工管理目标
4.1 安全目标
我方总工会严格遵守党和国家的相关安全生产的法规和安全管理规范,在保证安全和符合条件的安全生产情况下严格组织安全生产,严格组织防范重大的火灾事故,轻伤及死亡事故率一般控制在0.5‰以内。
4.2 质量目标
我方将建立和组织一支经验丰富的安全文明施工管理队伍,运用现代科学的文明施工管理方式和科学的方法,配备最先进的安全文明施工管理设备,按照与国家有关的规范制度组织安全文明的施工,充分发挥我方的技术优势,严格地遵循iso9001质量的保证体系,满足广大业主的意愿和要求并与业主签订了责任书。为广大的业主施工提供优质的标准化工程和舒心的工程管理服务。
4.3 工期目标
根据业主方对工期的具体要求以及业主方使用上的各种技术需要,我方公司选择分段组织工程进行交叉流水线的施工作业,合理地为业主方安排各种施工资源,在能够有效保证安全和质量达到施工目标的基本前提下,克服业主方在施工的过程中各种可能出现或遇到的不利因素,我方装饰工程公司将尽全力保证自业主方总监理工程师批准业主方下达的开工设计指令通知之日起120个开工日历天内顺利完成业主方合同约定的所有施工设计任务。
4.4 文明施工目标
本公司建筑工程位于山东省济南市长清区市区内,我们的建筑施工现场都会严格按照有关规定和要求进行安全文明布置,确保我们的工地都达到了济南市安全文明建筑施工现场的标准。
4.5 服务目标
我方公司将本着”以业主为重,服从监理单位,配合设计单位,遵守合同约定”的服务目标认真做好服务工作。
4.6 工程管理体系
根据国家对施工流程的布置计划以及对施工质量和管理的目标,为了顺利完成各项施工目标,必须及时建立高效的工程管理和质量保证体系,使得工程施工质量处于全面可控的状态。
本教学楼工程主要作为1栋综合应用型教学楼的主体工程,工程的设计特点:根据工程主体建筑结构以x天/层的设计施工速度进行组织设计施工,同时根据配合各专业分包单位作业的预留空间进行预埋工作并同时提前插入抹灰进行工程;中后期以教学楼装饰设计工程为主。
第5章 施工方案
5.1基础工程
根据基础土方工程的特点以及我公司施工单位对相似基础土方工程的了解和施工的经验,本工程基础土方工程的准备采用反铲挖掘机开挖的操作方式对基坑进行,一次性将基坑开挖至独立的基础底标高,同时通过配合人工开挖和清坑,之后进行商品混凝土独立基础的施工,施工中需要使用的材料为c20商品混凝土。
5.2 墙体工程
本主要的工程为墙体砌筑框架结构工程砌筑墙体,主要的工序为砌筑墙体工程,施工的过程中,按照工程设计划分好的墙体施工流水段和顺序进行墙体砌筑的设计和施工。墙体框架结构砌筑工程采用现场施工搅拌水泥砂浆的施工方式对墙体进行框架结构砌筑。具体设计和施工的方案为:第一步立皮数杆,第二步绑柱钢筋支模板叫浇混凝土,第三步梁板钢筋支模板绑钢筋浇混凝土,第四步现场施工砌筑墙体。本工程墙体砌筑的施工采用三一砌砖法,施工的过程中必须符合xxx有关建筑质量规范的技术要求。本工程水泥砂浆施工过程为现场搅拌。
5.3 模板工程
模板预制搭设图本工程主要采用现场设计预制的模板施工布置方式。构造柱加工模板的整体加工操作采用了一种机械操作配合人工的操作方式,施工的整个过程中严格按照施工设计师的要求进行构造柱加工模板整体设计主要采用的是钢组合板和木管为构造柱加工模板,钢管固定墙体支撑施工系统,并在整个模板基层墙体砌筑基层以及砌筑基础工程施工工作完成后对整个模板墙体进行了人工支设。构造柱及钢圈梁及主体现浇板框架构造柱圈梁模板组成支撑结构系统主要采用彩钢竹胶板框架模板,满堂红框架模板等组成支撑结构系统等并采用不锈钢梁模板进行结构支撑。构造柱或梁模板时在墙体内部接缝处的施工处理方式主要的就是将柱模板墙体采用弹性海绵条材料进行接缝封堵,以防止在浇筑混凝土时发生漏浆现象。
5.4 钢筋工程
在大型钢筋工程施工现场上还设置了一个钢筋施工成品生产加工棚,提前准备的员工进行了钢筋工程用大型钢筋的全部半成品以及其他钢筋施工半成品的生产加工。钢筋笼的提前施工固定现场施工绑扎钢筋圈钢围梁框架构造柱钢筋现浇板固定钢筋及绑扎圈梁框架构造柱所有钢筋的固定现浇板就是钢筋笼,在提前施工的整个过程中,按照所有钢筋提前施工的主要工序以及工作进度的不同需要对所有钢筋提前进行固定。现浇板材和钢筋的提前施工固定绑扎方式一般来说是预先施工下料,现场施工进行钢筋提前施工绑扎。
5.5混凝土工程
为了保证本混凝土工程的商品混凝土浇筑工程的主要施工材料质量以及规定的工期,在混凝土工程施工的过程中,构造柱单独浇筑,圈梁及现浇板拟同时浇筑。
5.6外围护系统
根据本外墙内围护实施工程的技术特点,本围护工程外墙内围护项目施工管理系统主要选取采用吊挂落地式双排焊接钢管式或扣件式外墙内围护施工脚手架式或挂满带有密目网和安全网的外墙内围护施工方式围绕施工系统进行。根据现行国家有关安全作业规范的安全防护设置规范要求。
5.7装饰工程
工程通过高层建筑室内主体装修结构的竣工验收以后,地面,屋面以及室内外的主体装修设计工程全面顺利正式开工。室内外的建筑装饰随着整个建筑物的主体和木结构的层层砌筑自下而上地连续进行。
5.8 竣工收尾阶段
主体建筑结构及其基层装饰工程结束后,零星的工程施工现场还有各种试验抓紧了时间进行,将施工现场垃圾清理回收完毕,组织进行竣工验收。
第6章 主要部分施工方法
6.1 工程的具体施工顺序及施工方案
6.1.1工程总施工顺序安排
遵循先地下,后地上,先由下向上施工,待建筑主体结构封顶基础工程结束后,再开始进行由上而下脚手架施工的原则。其中建筑脚手架的安装以及搭设、拆除等基础工程的全部施工环节直到脚手架竣工进行调试,不需要占用额外的工期。
整体建筑结构施工流程顺序安排:场地的平整、搭设临设→主体基础结构施工→混凝土施工→主体砌筑结构工程、主体建筑结构工程→主体装饰工程、屋面装饰工程→拆脚手架→室外工程→垃圾清理交工、等待验收。
6.1.2工程总体施工走向和具体施工方案
(1)科学合理地有序安排工程施工的每日一道工序
在建筑装饰工程建筑结构主体工程结构的作业施工时,垂直的方向上可以进行各种交叉平直流水的施工作业,各个建筑施工单位根据需要同时组织自身的详细的各种交叉平行流水施工作业进行施工,主体工程在通过装筑建设设计单位和中国装饰建筑工程行业质检监督管理局等部门的严格验收后,即可重新开始施工进行具体的建筑装饰工程建筑结构主体工程作业施工。为了施工能够尽量确保按原工程计划的时间完工,装饰装修工程第一阶段将根据需要依次投入大量的施工人力并划分为各个施工单元依次开始进行装饰施工。
(2)布置垂直运输设备
主体建筑结构工程施工项目建设第一阶段主要目标是考虑采用大型塔吊系统作为主要的大型垂直交通运输设备。
6.2主要部位施工方法
6.2.1测量定位
根据我国建筑工程的不同特点,测量的主要技术任务和测量工作的具体内容主要包括是标高的精确传递和整个建筑结构主体中轴线的精确测定和对整个建筑主体结构中的主轴和曲线的进行精确定位。
(1)标高传递:
首先,根据施工甲方提供的建筑物水准控制引测基点,用水准仪精确引测出现场的标高控制引测点,其次利用标高测量控制点,用水准仪精确地测定出标高控制引测点在稳固的建筑物边柱或建筑外墙上。
(2)轴线测设:
以建筑物施工现场的实际施工情况和轴线为主要依据建立起平面横纵轴线形成的控制网。
6.2.2 施工外脚手架
本项目工程在建筑结构搭设施工过程中所采用的满堂脚手架必须是双排φ48钢管扣件的落地外脚手架双排外脚手架的材料必须经过严格的检验并经过质量检测合格,才能使用。
(1)构造要求
本设计项目的木制工程设计脚手架上所使用的扣件应该完全是木制工程脚手板,双排木制工程脚手架的每个扣件横向杆与水平杆两端都连接应该用的是扣件采用一个直角形的扣件与相同纵向的两个水平杆进行连接固定。
每个连续隔墙件所承受的抗风力和荷载的高度最大占地面积受风距离高度不应不得大于40㎡。连接的墙件最好还是选择在其最靠近连接的墙件设置中心的一个节点位置进行最大设置,偏离的最大设置中心距离节点设置距离一般应不得小于三分之一米。连接的墙件造型布置时只需从外墙底步第一根带有纵向的圆形水平连拉杆处连接开始即可进行连接设置,可进行连接的墙件造型布置的整体造型形式应选择呈多种梭形、方形、矩形。
(2)搭设要求
为了更好地保证一次脚手架连墙件在搭设过程中的工作稳定性与施工的安全性,应当严格按照脚手架施工组织设计中规定的脚手架搭设顺序进行脚手架搭设。脚手架搭至有连墙件处时、立即设置连墙件。
6.2.3 土方工程
本工程项目一期工程的土方基础挖掘开挖除使用土石方及其他基础施工准备材料和开挖场地多余的其他土方基础开挖外均采用了具有机械挖掘辅助基础开挖、人工挖掘辅助的基础开挖两种方法连续三天进行。
(1)土方机械的选用
土方开挖机械选取反铲式挖土机。
(2)资料收集
开挖前施工需及时收集的地质资料主要内容有:开挖工程地质勘探设计报告、地下线路设计资料。开工前必须根据以上的资料进一步搞清楚开挖工程的地质、水文,地下管线的实际开挖施工情况,规划具体的开挖施工路线、开挖施工方法并及时编制详细的开挖工程基坑防护施工办法和具体的施工设计方案。
(3)土方开挖
开挖前,根据现有建筑施工作业场地使用设计方案的有关规定和技术要求施工。除此之外请您还要严格要求办完有关施工场地预检的其他相关认证手续。土方工程施工在进行开挖时必须密切地及时配合土方施工队和测量员的施工放线,严格控制土方建筑物的高度标高和主体几何的平整尺寸,严防土方施工过程超挖、少工多挖等等现象的同时出现。
施工场地内部应及时安装夜间日光灯照明,并在危险的地段设置明显的日光灯警示和安全标志。
基础的清底验收施工工作完毕后,及时地立即联系了相关建设工程管理部门单位、设计师和施工单位、监理等以及相关主管部门对其基础进行了清底验收,合格后立即对其重新进行了一次基础清底后的施工。
(4)排水措施及环境保护
在已经进行施工处理完成的整个场地四周都应设置一个相应的场地排水基槽和场地明沟,用一台高压水泵把进入场地内部基坑和排水基槽内的废污水完全排出抽至设置相应的场地排水槽和明沟后,排至现场相应的地区城市污水综合处理利用系统。
6.2.4基础施工及土方回填
(1)垫层施工
1)人工开挖和清理及时运出基底坑外的土方:基础坑外的土方经过人工或机械开挖后,留0.2m厚的土层由挖掘员人工进行清底,人工清底的土方及时运出基底坑外。
2)基础浇筑垫层:在进行土方垫层基底清理后,项目部立刻安排人员组织验槽,验槽检查合格后确定基础浇筑垫层强度等级为c10砼垫层。
(2)基础施工
本工程项目的主体工程焊接基础设计采用大型条形焊接基础,模板焊接施工基础采用大型组合条形钢模模板施工,φ48钢管焊接采用条形支撑焊接系统。基坑模板开挖验槽施工工作完毕后,现场需要进行开挖验槽然后方能正式开始施工进行基坑模板和主体基础的开挖施工。本工程项目前期施工的各项重点工作安排内容如下:
基础施工之前应先初步确定高层建筑基础的轴线,应当从高层建筑物外墙的边线向外增加一至两米作为基坑开挖的边线。
洒水养护砼混凝土施工进行完毕5h内就要对砼模板洒水进行养护,砼模板洒水养护的时间不少于7天,由钢筋工专业的班组工作人员负责对砼模板进行洒水养护。
(3)土方回填
工程建筑土方土地回填厂在施工过程时应事先详细确定好工程夯土土方回填的施工顺序,分层的确定回填土数量和夯土厚度,办理好了与工程建筑土方回填相关的高层建筑隐蔽防护工程验收处理手续等,再及时安排工程土方施工进入其进行下一步的回填施工。
1)填土方法:
①用电动电力铲车人工进行自动推土和回填人工用电力手推车自动进行物料运送和推土,人工用电动铁锹、耙等各种机械性自动工具对土基体进行自动回填。
②从回填场地底部开始分层进行回填,每层的厚度一般不大于0.3m。
2)填土夯实方法
①尽量的可以选择与所采用的相同类型的混凝土(各种含水率均为合格)材料进行防水回填。
②预留出填土下降高度,以保证在车辆行驶、堆积重物等因素的作用下回填土体能够沉落密实。
③初步分层整平每次打土重夯前首先一定要对土分层进行初步的分层整平,要按一定的倾斜方向对土分层进行一次分层再度打土重夯,每次打土分层再度打土重夯都一定首先要用力使土压住上一次打夯分层再度打土所夯的一半,分层再次夯夯重打两遍后一定要使土形成一个纵横不同方向的一个交叉。
(4)压实排水要求
四周填埋的混凝土层如有滞留积水时,应在四周所填混凝土滞水处分别设置一道地下排水沟和集中排水井将多余的滞留积水物从混凝土层完全排出。
(5)回填土质量与验收
在逐层进行打磨的夯实和压实后都需要对每层处理回填土的密实质量和基层密实度要求进行严格的取样检验,对于那些没有密实质量和基层密实度严格要求的新回填方,一般都需求要及时采用安全环保的刀法对土进行检验取样以检测出土的密实质量和基层密实度,符合处理回填土的图纸和施工设计的具体要求后,才能正式开始施工进行下一道处理回填土的工序。
6.2.5主体建筑结构基层模板改造工程施工
本次结构模板改造工程的建筑主体和结构模板基层结构全部采用了新型多层彩钢胶合板。
(1)模板体系
构造柱采用木模板,梁底模用40mm木模板,板底模、梁测模均用木模板,木支撑。模板施工中,悬挑梁跨度大于2m时,施工按1/300起拱。
(2)施工工序
1)柱模的拼装流程
选择15mm厚的夹板,其具体施工的流程说明如下:
施工过程材料的整体准备(基层模板的整体优化人工组合以及人工配置)→基层模板的人工选择→柱模的人工支撑结构系统的人工优化以及搭设→基层模板的人工拼装→基层模板的人工加固、较量以及考核使用→人工浇筑基层钢筋混凝土→拆模→垃圾清理→模板间的周转以及工具的准备使用。
2)梁、板模板的施工顺序
具体来说拼缝材料施工的工艺顺序一般可分为:梁底模→板模→梁侧模→梁板拼缝材料施工和水处理。对直径大于700mm以上的大型钢筋结构钢梁,在钢筋梁的中部必须加一根对称推拉式的螺栓。
(3)施工准备
脱模剂:采用脱模剂,作业之前应提前弹好楼层的轴线、模板边线、检查线及标高。
(4)操作工艺
1)板模板
本工程的模板支架采用木胶合板制作支模,施工的顺序一般为:按承重架的要求进行模板搭设→模板抄平→手动调节模板支架顶部标高→支水平杆→安装板底水平支撑并进行加固→安装水平模板→清理、找补、验收。模板支架铺设工作完后,校正模板的标高,并进行模板检查,保证模板牢固。
2)楼梯模板
施工之前根据实际的层高进行放样按照施工规范进行施工,梯步高度要一致,特别是要注意最下步高度及最上步的装饰层高度,必须充分考虑到装饰层的楼面高度和装饰层的厚度,防止由于装饰层的厚度不同原因而形成的梯步高度不统一。
3)柱模板
构造柱体及模板上的加固件在支设的各部位一定安装要牢固,严防随时发生模板胀模开裂现象。在砌墙施工过程砌墙时在每个加固构造柱两侧外的墙体上按不同设计师的需求分别在每个加固柱分支设计的部位两侧之间预留一个孔洞,以作为加固柱体的模板。
4)梁模板
梁模板固定系统采用铸钢胶合板固定在横梁上的模板,钢管固定采用多个脚手架连接组成的整体支撑固定钢管系统,用复合木方固定。其中横竖向两侧水平垂直支柱的平均间距一般为半至一米,纵横两个不同方向的两侧水平垂直支柱和拉杆的上、下方向支柱平均间距一米半左右,距地0.2m处设置一道扫地杆。
(5)模板安装要求
1)本项目工程的模板制作系统采用钢管胶合板制作模板,施工时应尽量使用平整、光滑的模板.要求模板尺寸准确,安装时模板应严格做到模板接缝严密不漏浆。
2)支设墙体柱模时,一定严格要按照设计图纸及国家有关的规范和技术要求设置正确的墙体柱模拉结筋。
3)模板支撑好后,由作业组长自己检查一遍,没有问题之后上报质量员检查。
4)所有模板每涂刷一些脱落的模油后方可恢复继续正常进行所有模板安装使用,发现整个模板内部有任何安装变形或严重安装损坏的,应及时对所有模板内部进行重新安装修整或进行丢弃。
5)全面的检查:模板的安装工作完成之后,检查每道模板的拼缝处理是否严密等安全问题。
6)混凝土拆除模板:严格执行混凝土拆模的申请和试验制度,拆模时按照施工规范进行。
6.2.6钢筋工程施工
本技术规范是对建筑工程结构钢筋的材料加工、绑扎和钢筋焊接按照建筑工程设计审查图纸、会审资料记录以及按照上级国家机关颁布的现行规范施工和工程验收的有关规范技术要求规定进行的规范施工。
(1)钢筋的供应
钢筋的生产质量和价格采用双重把控,即从质量合格的钢材供应商那里采购的钢材,要求持有一张在出厂前经过检验的合格证并定期进行质量和性能的试验,合格后才一定可以使用到工程上。本工程所有的钢筋都要严把钢材质量关,在专业的监理人员和工程师的检验下达到认可的合格情况,方可直接进入正规的施工现场进行使用。
(2)钢筋的加工
钢筋在加工前,应做好以下工作:
1)大型钢筋施工应必须具有符合条件经钢筋出厂现场严格检验的钢筋合格证,并经现场施工和工程监理现场的检验抽样合格检验方为合格。
2)大型钢筋内部经过除尘防锈、调直,钢筋的内部焊接经过大型钢筋焊接加工工艺试验后可确保钢筋施工工艺合格;大型钢筋焊接加工工艺作业设备棚已经现场施工完成搭建,各种类型钢筋焊接加工作业设备已完成安装施工就位并经严格检验调试等均符合了国家有关行业国家标准规定的钢筋施工工艺要求,满足了现场施工的实际需求。
3)作业人员经过职业技术培训,熟悉操作流程,熟悉施工图和配料单。
4)各种规格不同型号的大形钢筋已按照国家规定的钢筋施工工艺要求和工作计划及时加工进场并整理堆放整齐;大型钢筋进场加工后的棚内应有良好的通风排水口和通风、照明条件。
(3)钢筋的绑扎
1)准备工作
钢筋的绑扎方法应按先柱,后梁,最后板的绑扎方法顺序进行。钢筋施工在绑扎前应分别做好以下的工作:
①钢筋绑扎工具准备齐全,钢丝和混凝土垫块工具准备齐全。
②已经通过原材料单严格核对的主要钢筋产品质量和目前待达标加工的产品的主要钢筋质量型号、直径、尺寸和钢筋数量。如有任何信息错漏,及时反馈进行重新修改;
③钢筋半成品已运输至施工部位;
④已经把钢筋位置线划好,已把偏位的钢筋校正;
⑤已向工人管理队伍工作人员交底,并提供工人熟悉的图纸和操作的材料单;
⑥施工顺序明确;
⑦工作面交接完成;
2)钢筋绑扎
①柱子钢筋绑扎
按照工程施工设计图纸和工程设计的技术要求,计算柱筋紧箍和钢筋的连接长度和箍筋数量,第一步把所有的柱筋和箍筋都均匀地分配套在下部的从楼层向外伸出的立柱搭建连接筋上,第二步使用立柱搭接钢筋。第三步在立好的柱子和钢筋支架上面计划出与柱之间箍上钢筋的一定间距,与其他箍筋非横向转角部分的相邻正交点也均应与箍筋呈横向交错线的方向进行绑扎。本建筑吊顶工程中梁柱体钢筋的绑扎搭配和接头必须完全采用非横向转角式的绑扎搭接方式进行搭接。
根据目前实际国家对钢筋抗震结构工程的各种有关专业技术标准中的要求,连接间距规定应按照国家有关技术规范的连接要求一并进行焊缝加密连接处理。
②梁钢筋绑扎
箍筋与弯钩的搭接角度一般应保持呈135°。弯矩梁与钢筋的连接位置一定必须要准确,梁内的钢筋或者锚入柱内的钢筋长度一定应保证完全符合规范的长度要求。箍筋接头搭配焊接处理时应在没有箍头钢筋的接头中心和箍筋两端将接头箍筋拧紧扎牢,受较大拉力的区域内ⅰ级箍筋弯矩挂钩钢筋没有接头的未在中心和接头两端箍筋应直接拧紧做成矩形箍筋二级弯矩挂钩。
③板钢筋绑扎
按照国家相关施工规范和设计图纸进行绑扎处理。为更好地确保马凳和楼板负弯矩筋保护层的厚度能够满足对楼板设计的要求,将马凳制作成”s”形,马凳的构造设计要符合规范和对楼板设计的要求。
④楼梯钢筋绑扎
根据需要分布的配筋的总体设计工艺要求和分布图纸主要配筋、分布的配筋的各个位置和分布方向,把图纸主筋和需要分布的配筋的每个位置方向上的交点紧紧一起绑扎牢靠,先紧紧摆主要配筋后紧紧摆好要分布的主筋。
⑤钢筋保护层
根据结构设计工艺要求,结合图纸确定。
3)钢筋的验收
由专业质量员跟踪绑扎质量,按照有关规范进行。
6.2.7混凝土工程施工
6.2.7.1泵送混凝砼需要劳动力的机械配备
本项目工程根据输送砼的劳动力人员配备的情况如6-1所示。
序号 | 工种 | 人数 | 工作内容 |
1 | 总负责人 | 1 | 全面的负责混凝砼施工的工作,处理与混凝砼有关的问题 |
2 | 指挥人员 | 7 | 负责组织指挥供料、泵送、布料浇筑 |
3 | 值班照明电工 | 10 | 全面值班负责办公楼照明及其他电器的照明 |
4 | 机修与人工 | 10 | 负责机修(如手工安装电机振动棒等) |
5 | 泵车操作技术人员 | 20 | 泵车操及保养 |
6 | 泵车辅助人员 | 20 | 泵车料斗倒料、清除石、杂物及回料等 |
7 | 架子工 | 40 | 布管、拆管、布料及清洗 |
8 | 砼工 | 30 | 振捣、找平 |
6-1 劳动人员配置
6.2.7.2砼的泵送
在使用泵阀输送砼时,应特别注意尽量使单层砼在每个料斗内间隙持续保持均匀输送厚度一定量的单层砼(0.2m厚以上),以免由于吸入砼在料斗间隙中的大量空气,使由于砼在压力转换泵的开关和泵阀间运动造成的由于砼横向逆流运动形成的管道堵塞。
泵送运输管道日常工作运行结束后,用一定量的水或压缩空气洗来进行球的推送采用海绵或与球或球的推送采用塑料制的海绵或与球的清洗方式同时进行。
6.2.7.3混凝土试块留置
本项目工程的优质砼组件试块施工采用的钢筋混凝土材料是优质级和商品级的砼,故每次施工采用钢筋混凝土的优质商品级和砼组件试块必须同时进行采取两次随机抽样方式同时进行材料抽样和搅拌制作,第一次在优质商品级的砼试块搅拌站,第二次在优质商品砼试块施工现场,留置的砼组件抽样次数按下面的相关规定程序执行。
6.2.7.4混凝土养护
本工程砼对混凝土的强度要求较高,在整个本工程砼的基础施工和养护过程中应特别加强对砼的养护。砼养护由专职人员负责。
6.2.7.5质量要求
凡无法进入现场的原材料,水泥企业应当定期检查其出厂的证明书。
6.2.7.6注意事项
(1)混凝土在施工浇筑前,要对施工执行严格的混凝土施工浇捣制度,严格控制混凝土砼的浇捣量和标号,由专职人员负责监督,发现问题要及时改正。
(2)混凝土工程浇筑强度形成一定浇筑强度后,应根据浇筑混凝土的强度气候变化情况及时对其进行水泥洒水处理养护,防止形成浇筑强度混凝土过程出现过度干燥和裂缝。
(3)现浇楼梯施工
现浇的楼梯在木支架模板的施工前,要由专业的人员设计并负责进行模板放样,根据所模板放的大样再负责进行现浇楼梯模板的设计和制作,因为本工程现浇楼梯使用的都是现浇的楼梯,所以在现浇楼梯结构模板的施工中,要先确定出现浇楼梯的主轴线和水平楼梯的标高。
(4)混凝土的泌水控制
由于浇筑基础垫层施工时,面积较大且需要采用泵送方式浇筑砼,水泥混凝灰比较大,这样在垫层浇筑的过程中砼浇筑成型后的表面就会有大量的积水,对于垫层的泌水进行了控制,结合基础垫层浇筑施工时留下的排水坡及存在的排水沟问题进行了引导。其具体措施方法如下:
1)对于其他混凝土垫层表面上的砼层在垫层收浆成型时的大量泌层积水,在同时进行其他混凝土垫层收浆整平时应还应将垫层成型后的垫层积水用强力刮杆缓慢赶向其他混凝土垫层施工处,顺着其他砼的倾斜坡度缓慢向下流向垫层基坑,然后通过垫层混凝土在砼垫层上坡处留设的一定横向坡度或宽的排水沟将其缓慢排至其他砼垫层基坑外。
2)对于整个初期混凝砼结构基体及其表面在初期混凝砼未施工成型时,局部可能出现基层泌浆积水或基体局部出现积水,可直接利用盛装小桶直接将该积水进行盛装后再排到初凝基坑坑外。
3)施工后的砼模板表面应及时搓毛整平。具体进行施工时,可用水准仪在四周的砼模板上均匀打上水准标记,使用钢尺进行控制。
6.2.8砌体工程施工
采用MU20烧结后的多孔砖,首层及以下墙体砌筑基层材料砂浆采用m1m10混合混凝水泥砂浆,二层及以上的基层砌筑材料砂浆均直接采用m1m5混合水泥砂浆。
(1)材料要求
多孔砖:多孔砖的材料种类、强度及其等级必须完全符合多孔砖设计和制造的有关行业规范和技术要求,有产品出厂检验的合格证和多孔砖试验单。
水泥:快硬性水泥的原材料要保证符合规范及工艺设计的要求。
砂:一般可以选用中性粗砂,通过5mm的水泥筛孔间隙进行水泥筛选,含水水泥的用量不能大于超过5%;
掺合料:使用符合设计和国家有关规范要求的石膏材料。
(2)作业条件
在墙体砌筑间和楼梯间的墙体地面控制轴线基础上弹好位于墙身底部轴线、墙体顶部边线、门窗口和洞口等的自动控制线。皮数杆的标高控制线距和间距不得小于m或等于于6m,并应当提前准备预先的现场检查施工手续。脚手架随意搭砌使用随地配搭,提前为您准备好了适用于大型垂直公路运输的各种机具。
(3)施工工艺
立皮杆计数杆:一般主要用于设置在其与建筑物室内外墙的各个控制线两端转角处以及其与建筑物外室内外墙的各个控制线转角交接处,如发现建筑物内外墙面上的控制线转角过长,应每隔10到15米之间再各竖一根杆。
砌筑反弹堵塞门窗框的洞口时,采用后塞门窗框的砌筑方式,则门窗框要按弹好的洞口位置进行砌筑。
在确定使用这种插筋方法砌筑每块砖墙前,要先将每块砖墙与每个构造柱的两个插筋连接位置无缝弹出,并把每块砖墙与每个构造柱的两个插角接筋理直。同时在砌筑砖墙与钢筋构造柱之间位于连结连线y处的插筋基础上还需要用其他插筋材料做成石块砌成马牙槎,马牙槎应按照先砌再退后退渐进的砌筑方式进行砌筑,沿不同砖墙高度和砌筑方向的不同马牙槎砌筑尺寸和高度间距不宜不得大于m或超过0.3m。
(4)质量标准
1)主控项目
多孔砖和砂浆的砌体材料品种和强度等级必须要符合建筑设计的要求并满足施工需要。
2)一般项目
砖与砂浆砌体的瓷砖接槎接缝处,砖缝之间横槎水平竖直,接槎接缝部位的瓷砖水平基层灰缝节点缺陷接槎厚度不能小于5mm或白色透亮的瓷砖水平基层灰缝节点缺陷不规则可能厚度超过5个。第四条钢筋预埋式斜拉结构钢筋的使用留置筋段数量、长度均必须完全符合国家建筑设计工程技术规范要求和国家建筑施工工程质量监督管理操作规范的国家有关标准规定,留置结筋数量中长度有明显偏差的留置长度一般不得超过大于50mm或超过一块牛皮平方砖。保证拉筋预埋层和构造柱上的留置筋和拉筋连结筋的固定位置正确,残余的水泥砂浆材料应及时进行清理干净。
6.2.9防水工程施工
本项目防水工程卫生间屋面管道基层防水施工法是采用1:sbs防水卷材3mm厚与防水砂浆防水层相结合的一种施工做法。
6.2.9.1屋面工程
(1)保温层施工
①基层处理
穿过管道屋面等结构层的管道根部,应尽量使用高一个建筑强度等级的混凝土进行密封加固处理。一定要把钢筋混凝土穿过屋面板基层面上的杂物和钢筋混凝土根部处理干净,保证结构层和屋面板平整洁净。
②保温层铺贴
1)建筑保温层应尽量保证干燥。本保温工程的排汽槽直接与建筑屋面各层排气管道(卫间)排汽管相接通。
2)紧贴保温层板应采用30mm厚的双层聚苯板,保温板板在紧贴板的基层与其表面时在铺平时应垫稳,相交板间接连焊缝的相互不应错开,板间的焊接缝隙严密,保温板的基层表面与其接缝相邻应使保温板的紧贴基层铺平高度一致。
3)在高温阴雨天时不可以开始进行保温层的预热施工,已经完成预热施工的保温保护层主体部分用柔软的双层塑料布对其进行遮盖。
③找平层施工
按照国家现行规范和图纸设计要求进行。
④防水层施工
1)干燥度检测
为了有效率的保证卷材防水层与整体卷材内部基层的接缝粘结牢固,避免了基层卷材内部由于防水层出现鼓泡或者开裂渗水现象的频繁发生,基层的卷材含水率不一定可能达到大于9%。干燥防水程度的具体检验测试方法一般情况是:首先测试选取一张变长1m的白色方形纸将卷材均匀地地平铺于干燥的卷材基层上,4个小时后将卷材防水层完全揭开,卷材及基底无水印便可。
3)防水层施工
①基层防水处理剂的性质选择和使用应与防水层卷材的整体施工性质密切相容,基层处理剂在涂刷前应保证搅拌均匀不漏刷,常温下,经过4小时后开始再进行防水层施工。
②采用SBS类型防水施工卷材热压冷熔法直接进行防水施工。根据目前建筑墙体屋面防水坡度的技术要求,本建筑防水工程中的防水材料卷材板应垂直于墙体突出建筑屋脊的坡度方向进行铺设粘贴。在准备进行建筑防水涂料卷材热熔法基层施工之前,应预先检查设置基层附加物和保护物基层在与突出建筑屋面的家庭女儿床院墙、山墙等其他建筑结构主体基层结构的内部交接处和与建筑基层的交接转角处。
6.2.10外墙保温施工方案
(1)施工条件
基层保温墙体必须完全达到了基层质量标准并及时通过基层竣工验收,方可正式开始施工进行建筑外墙保温基层施工以及相关准备工序。基层结构墙体玻璃门窗的安装洞口必须经过严格安装验收,洞口的安装位置、尺寸必须完全达到国家建筑设计和工程施工工艺规范的有关要求,门窗框应已立完。
(2)施工流程:
基层施工处理→一次涂刷专用界面胶粘剂→加工配置新型聚苯板各种专用基层砂浆→粘贴各种专用新型聚苯板→配置各种专用新型聚苯板隐蔽基层验收→配置各种专用新型聚苯板后对基层进行打磨、清洁→再次涂刷专用界面胶粘剂→用新型聚苯板基层钻孔固定工具直接固定不锈钢丝网片→再加工涂抹各种聚合物专用砂浆→验收。
(3)主要施工方法:
1)基层处理
基层为多孔砖墙等,对不整的墙面用水泥砂浆找平。
2)配制粘结砂浆
根据材料单进行粘接砂浆的配置,超过一次可连续操作的时间后不能再次投入使用。
3)粘贴聚苯板
①贴聚苯板时必须将基体墙体上的杂物清理掉,充分保证粘结砂浆与基层的渗透。
②如果考虑采用点或边框法处理进行墙体粘贴外墙聚苯板,应同时考虑采用增强界面剂方法处理墙体材料使其粘贴处于墙体基层表面,以有效利用增强点或边框法处理墙体与粘贴聚苯板的粘接强度和整体粘结力。
4)施工应注意的事项
在保温砂浆采用点框法直接粘贴聚苯板时,四周的保温砂浆带应有预留的排气通道。
6.2.11装饰施工方案
根据本装饰抹灰工程作业工程量大、工期较短的作业特点,室内建筑装饰抹灰作业工程的设计和施工作业顺序为先一层楼顶棚后第二层楼墙面最后一层楼的地面。水平运输的材料使用运输车,垂直方向运输的材料由塔吊承担。
6.2.11.1水泥楼地面工程
(1)作业条件
水泥楼地面在施工前应弹好+0.5m的水平标高控制线。各种排水管路的孔洞及周边应用防水豆石或钢筋混凝土进行灌注密封。
(2)施工工艺
清理基层:杂物清理干净,影响面层的突出部位剔除平整,洒水湿润。
踢脚板抹灰:墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成。
踢脚板抹底层砂浆:洒水湿润后,按标设计图纸和施工规范进行。
铺饼和水泥砂浆的冲压第一遍:按照设计图纸要求和国家施工规范进行。
第二遍初步进行压光:实施基层凝结基层采用水泥砂浆初步进行压光后完全凝结,达第一遍初步压光的厚度要求时,用自制铁锹或抹子对其进行第二遍的初步压光。基层使用没有一定分格的防水泥砂或沙浆在遇到地面被水压过后时还应用防水抹子对其进行防水溜光,缝隙明细。
第三遍后的砂浆压光:在最后交工前进行,在留下水泥砂浆厚度达到第三遍的最后压光施工标准厚度要求时,用长柄铁锹或抹子把第二遍后的水泥砂浆抹平压光后对留下的水泥抹子纹理处进行再次压平、压光,达到第三遍的最后交工进行压光厚度标准。
养护:业主应在厨房地面基层压光养护工作基本完成后24小时内,铺设实木片或者地上洒水泥等进行压光养护,养护工作持续时间不少于14天。
6.2.11.2地砖铺设
(1)材料要求及材料验收
材料送检施工方在进场后还需要通过严格抽样程序进行材料送检,经过严格检验审核合格后的施工材料方可正式投入使用。地面砖在开始投入使用前,需要严格对其进行质量检验所使用铺地砖的结构规格、颜色等等是否完全符合建筑工程设计的标准要求。
(2)施工工艺
工作基本流程:弹线→标筋抹灰饼→铺防水砂浆→标筋瓷砖拉线接缝铺平粘贴基层瓷砖→使用标筋拉线压平瓷砖拨缝→标筋嵌缝→瓷砖养护。
对厨房基层墙体瓷砖的清洁处理:用冲刷工具彻底冲去常年堆积在建筑基层地板瓷砖墙体表面的水泥浮土及基层地板上的水泥落灰等灰尘杂物。根据工艺要求首先弹出铺贴墙面的基层水平降低标高线和控制线,按照基层标筋水平贴基层灰饼的高度开始做基层标灰饼基筋。
刷基层水泥砂浆结合式基层防水砂浆:毛坯铺设的基层在刷水泥砂浆前一般应先将进入基层的水清理至湿润。
随刷随铺干硬性水泥:根据设计标筋的泛水标高,铺设具有l:3体积比的干硬性水泥砂灰,厚度一般可以控制在5到10mm,符合硬性水泥设计标筋的要求后,用木抹子托尺压实搓平。在地砖的纵横两个灰缝的方向上安排好尺寸,每块地砖必须靠紧线,干砂灰平整度2mm,高度应高出水平线。面砖铺好后用木板或橡皮锤实敲。两砖相邻高差应不大于0.5mm。
嵌缝:墙砖铺完整体地面砖后,开始对砖进行基层嵌缝,先后砖用水藻泥浸泡湿润同时用1:1的水性滑石粉或其他水泥砂浆填料进行基层嵌缝,颜色与整体地面和墙砖的主体颜色相对应适宜。嵌缝后留出缝隙的材料颜色搭配应均匀、美观、大方。
养护:建筑嵌缝墙内外墙防水砂浆初凝后,应及时组织指派建筑相关行业专职人员用防水喷雾器对其进行养护洒水以及保潮。
6.2.11.3内墙抹灰
(1)作业条件
内墙施工抹灰前,应仔细进行检查找平门窗的准确位置以及计算方法是否准确,然后对质量通病处进行整修,保证内墙抹灰的顺利进行。
(2)施工工艺
①因为建筑钢筋混凝土框架结构基层楼板一般都是采用木板或模板方式进行基层施工,所以基层楼板在经打磨基层平整后如果无问题需要直接进行基层抹灰。
②多孔砖墙混合砂浆墙面应用软管自上到下浇水湿润,并保潮不少于48小时,这道工序一般在抹灰前一天进行。
墙面水泥砂浆使用冲筋:一般建议采用和主体抹灰厚度层相同的主体水泥砂浆材料进行使用冲面底筋,应根据建筑墙体的基层和主体房间的使用抹灰厚度层和使用高度层的大小不同来进行选择,并严格决定每层水泥砂浆使用冲面底筋的固定长度和使用根筋系数,筋宽在5cm左右。
做护角:根据暗墙灰饼和阳角冲筋,首先我们设计应把护角底灰分别抹在两侧门窗的两个口角和两侧墙面,每个暗护角两侧宽5cm。在一遍抹好暗色的护角同时还要分两遍依次抹好门窗暗护面阳角的朝向门窗口边及朝向阳角处的底灰。
6.2.11.4室内贴釉面瓷砖
(1)作业条件
1)其他卫生间的厨房墙体防水抹灰应在打扫工作完,做好其他卫生间厨房墙面的墙体防水层,保护防水层和其他卫生间厨房地面的墙体防水层。
2)用于安装各种铝合金规格门窗框边框嵌缝所用的墙体嵌缝填塞墙体材料必须符合合金门窗框的结构设计以及工艺技术要求,安装好各种铝合金规格门窗的边框并将其所有缝隙一定应全部塞紧填堵严实。
(2)操作工艺
1)选择瓷砖
按瓷砖的规格间距1mm分类选出1-3个瓷砖规格,然后根据每个房间的尺寸进行计划用料。
2)基层处理与抹底灰
参考我国现行规范和设计要求进行。
3)排砖、弹线
铺设的基层达到水泥砂浆六至七成干时即可按照施工图纸和设计的要求开始进行铺贴和排砖,每个施工房间至少应同时铺设两块规格相同的面砖。
4)贴标准点
贴标准店时保证铺贴面砖的表面平整。
5)做垫底尺
根据第一层计算好的最底层测量墙皮砖的下口标高,垫尺板可以作为第一层测量墙皮砖下口的最高测量标准,要注意保证底尺垫板牢固。
6.2.12 门窗安装
(1)材料要求
外墙门窗必须采用铝合金材质的,门窗的各种数据符合图纸设计的要求,配套的配件具有出厂前经检验的合格证。门窗的防锈漆、填缝材料等各种材料必须要严格符合图纸设计的要求和标准规定。客户进场前工作人员要先对所购买的产品和门窗等高质量产品进行严格的验收和检查,不合格的门窗不合格后才准许其进场。客户进入现场的产品和门窗必须要完整地存放于指定的仓库内,并保证部分型号、规格尽量堆放整齐。
(2)作业条件
主体结构经过国家质量监督管理部门的验收审核合格。如果不完全符合图纸设计的要求,要及时处理进行改正。
按图纸要求尺寸弹好门窗中线,并弹好室内+500mm水平线。检查门窗,如有劈棱窜角和翘曲不平、偏差超标、表面粗糙、变形及松动、外观色差较大者,不得使用。
(3)划线定位
在每个垂直度和门窗边线的洞口处都要做垂直度标记,对个别不完全符合垂直度的顶层门窗口边要及时做相应的修正处理。
(4)门窗的固定
①门窗框与墙体缝隙处理办法
按照图纸的设计处理。如果设计没明确处理方法,那么可采用棉毡条填缝然后进行防锈防腐处理,最后用水泥砂浆封住。
②门窗扇和玻璃的安装:
在对门窗框与扇进行安装固定,将已装配好斜拉玻璃的门窗整体放入框内的滑道,这里我们需要调整推拉门窗框与扇的高度和缝隙的位置达到准确。
③安装配件
配套木门配件与实木门窗的接缝连接用的是镀锌合金螺钉。安装的主要配件一定位置要准确保证产品使用灵活、结实牢固。
第7章施工进度计划
7.1 施工进度计划
(1)本合同的设计工期以及实施工程计划:根据我方的建筑工程设计招标合格文件以及全国建筑施工工程承包合同在建筑设计过程工期上的具体规定和相关要求,实际建筑设计过程工期为180天,我方将严格指导全国及社会所有建筑施工企业人员严格执行我方签订本合同的设计工期,在保证按时竣工交付的基础上,争取提前交付使用。
(2)工期顺序控制:本建筑工程按180个工日进行控制。施工顺序采取先主体结构后装饰,先下部后上部的整体施工方式和顺序。根据本建筑工程的要求和特点分四个施工收尾阶段:建筑基础结构施工和给排水阶段;建筑主体结构施工阶段;内外装饰结构施工收尾阶段;建筑室外工程和竣工收尾阶段。
7.2 工期安排控制
(1)基础施工按20天控制。
(2)主体施工首层按35天控制,二层以上控制在25天一层。
(3)主体基础结构施工验收完毕时,组织承包方及有关工程管理部门共同进行主体基础施工验收;主体结构封顶时组织相关主管部门对施工进行主体结构施工验收。
(4)装饰阶段按55天控制。
(5)楼内室外工程及其他竣工现场清理工程验收按15天施工进度进行控制。
施工进度计划详见附录1。
第8章工程质量保证措施
8.1 工程量质目标
本项目工程的工程质量验收目标是优秀,我方将努力保证一次性完成工程质量的目标,争取一次性完成并通过质量验收。
我们的公司的质量安全管理体系已经顺利成功通过了Xiso9001国际标准质量安全监督管理体系的严格认证,从根本上保证了我们公司2020年质量安全管理发展目标的顺利完成和实现。
8.2 工程质量保证措施
为确保本工程达到质量目标,重点抓以下方面的工作:
8.2.1质量管理体系的建立
(1)公司:
依据国家关于公司的质量监督管理和产品安全保证体系的文件有关规定,公司应当建立由总经理、主管技术经理共同负责领导,技术处、质安处等公司有关部门和处室领导协同负责配合的公司创优项目领导小组,负责公司的创优项目规划、监督及创优项目实施检查等相关工作,对创优项目实施工程质量的实施进行了全过程质量控制和现场验收进行保证。
(2)项目部:
认真地学习并贯彻落实项目部和国家有关的建筑技术规范、标准以及操作规范章程和项目部岗位管理规章制度。项目部要逐步建立以施工过程项目经理负责人为基层领导组织协调、以施工过程技术监督部负责人为基层过程控制组织实施、以项目部质量监督检查员负责人为组长的基层领导监督检查的三级质量管理过程控制系统。项目部形成一个纵、横向的施工过程质量监督管理网络和体系。项目部建立高效的施工过程质量管理和信息反馈系统,确保施工过程质量管理目标的顺利实现。项目部的各位领导和成员要进一步明确自己岗位职责,熟悉施工项目的组织设计、图纸和材料以及施工工艺的各个关键点,及时组织进行施工过程隐检、预检、及各种项目部规定的检查和试验,推行施工过程全方位的质量监督管理。
(3)为了能够从根本上有效率地保证相关项目部的整个工程质量,项目部内设多名专职的工程质量员,对整个项目工程施工的整个全过程各一个环节内都进行了工程质量的严格监督、检查,质量员分别对不严格符合相关项目部工程质量监督管理工作要求的相关项目以及工程施工管理部位内的质量员全部实行了质量一票否决制,及时对并要求相关项目部及其对应的工程施工单位质量管理队伍人员进行检查整改。
(4)质量管理体系的运行
狠抓对前期施工准备阶段的安全质量监督管理,做好”质量第一,安全随行”的安全意识教育宣传工作,强化职工的整体质量和安全意识。定期地组织全体职工认真学习实施规范、标准施工的方法。
1)根据每位员工的专业分项和施工专业,制定了远高于国标的国家建筑安装企业内部建筑安装工艺施工的行业质量标准,用安装工艺质量认证保验卡对企业员工内部进行全面的专业技术培训和经验交底,切实地员工做到了安装施工按国家行业标准规范、质量工艺保证卡和验收按国家行业标准。
2)本工程设计需要项目部严格控制施工技术质量交底。为了有效防止施工预留洞口等出现漏、错,项目部各单位要定期派出一批专业的放线技术工人现场检查予留洞、埋件的位置,不得施工中出现任何遗漏、偏移状况。
3)放线建筑工程的基本测量标准放线工程是进行建筑施工的一个需要先行好和准备好的工序,要特别注意尽量保证其整体垂直度、调整其与水平面的位移以及尽量减少由于日照温度变形所致的可能原因引起的测量误差。我们相信公司将有机会从中西部选派优秀的总体测量员工来负责本次轨道放线建设工程的总体测量和本次放线的准备工作。
4)与各专业设计单位技术人员做好业务沟通,了解设计的示意图,理清各专业图纸的结构和细节,掌握图纸的结构和特点,防止图纸错、漏、缺问题的出现。
5)推行全面的质量监督管理,设重点阶段强化施工过程质量的控制,建立各级的质量监督管理责任制。做到了质量优奖,质量优优劣罚。
6)强化对工程质量安全技术监督和质量检查组的管理工作,做好外部的工程质量安全监督、内部的工程质量检查,搞好与中国工程质量监理有限公司和工地质检站的直接沟通和协调配合,不得按照要求转让甲方继续进行下面一道工序。在今后的工程施工中还要搞好对施工质量员自身的对施工质量安全和对跟踪员的监督进行检查,发现自身施工存在质量问题,立即及时予以检查更正。
7)把握好图纸施工材料会审、定位放线、沉降观测、材料质量检验、技术资料交底等相关准备工作并进一步做好图纸施工材料准备工作。
8)建筑标准材质养护材料施工现场必须同时配备完整的建筑标准材质养护材料检测实验设备,在高层建筑工地内部分层设置的建筑标准材料养护检测实验室对施工钢筋混凝土、砂浆等建筑材料必须进行完全专业化和标准化的养护。
8.2.2 加强成品保护工作
(1)保护成品的方式主有:采用方形楼梯进行踏步长度加护确保成品的内部楞角,特别将保护成品的方形楼梯进行踏步长度增加后的楞角完好程度作为方形楼梯进行踏步保护。
(2)合理的工序安排了工程施工的各个工序,减少各工种的工序来回变换穿插重复施工,特别重要的一点是这样既可以避免了各个工序的随机倒置,也同样可以有利于对施工成品的长期保护。
8.2.3 混凝土钢筋工程质量保证措施
(1)模板工程
模板的安装和支撑,特别要注意的是对现浇混凝土结构模板的安装和支撑必须经过严格的计算,使得模板的各项数据能够满足基本要求。模板的标高、尺寸和平面的位置需要严控。建筑结构模板使用前要做好清洁和润湿工作。模板的拆除时间要根据实际情况确定。
(2)钢筋工程
施工与验收过程中对梁柱钢筋焊接工程的作业质量和通病都采取了严格控制,特别是柱钢筋保护层位移的问题更加需要重视和严防,在钢筋施工时为了保证柱筋的位置准确和保护层的厚度必须达到标准,施工过程中采取以下措施:
根据现浇柱模板截面的尺寸,用柱模板的钢筋支设加工定位器进行定位。将钢筋加工定位器放置于柱上端,控制钢筋的松动位置,确保柱下端钢筋不松动产生一定的位移,同时使用新型混凝土钢筋加工保护层的钢筋加工定位卡,确保柱筋保护层的一定厚度。彻底消除了因新型混凝土模板浇注时振捣棒对柱模板钢筋的位移影响。
(3)混凝土工程
浇筑钢筋混凝土前土建各工程专业部门组织人员进行会签,避免过于预留时间使砼洞口的浇筑质量问题成为通病。每次浇筑砼施工运送材料至现场,由土建项目经理负责组织施工技术员、质检员对施工进行现场检查,坍落度试块应符合建筑工程设计技术要求后再由我方进行其施工材料试验工作。按照与国家有关的规定,我方应留足两种混凝土施工材料试块,这两种混凝土试块的坍落度作为建筑工程评定混凝土建筑强度的重要依据。我方在坍落度试块的设计制作、养护、送检上分别制定了详细的材料试验流程,并由专职的材料试验人员统一负责,使材料试块上所代表的混凝土部位和材料试块的最终养护检测的结果与我国建筑工程实际一致。
浇筑过程钢筋混凝土时需要确保其连续浇筑以及过程施工质量,不可能允许过程出现墙体有害的孔洞、麻面、蜂窝等过程施工质量现象,梁、板主体应连续浇筑进行过程施工。钢筋混凝土的分层浇筑处理应在工程施工进行完半天内,用一层白色塑料薄膜对已经浇筑的钢筋混凝土体及钢筋基体加以牢固分层覆盖,并对其进行定期浇水以及养护。
(4)砌体工程质量控制
本工程的砌体结构施工在设计过程中主要通过设立以下的控制点:砌体水平灰缝饱满度要求是否完全达到本工程标准;砖、砂、水泥等砌体材料要求是否完全符合要求;砂浆试块砌体留槎是否平整情况;砌体墙面的垂直、平整情况要求是否良好;砂浆试块砌体留置平整情况要求是否完全满足要求等,通过对以上砌体施工控制点的设计和控制,确保本工程的砌体设计和结构施工的质量完全符合本工程设计的要求。
(5)装饰工程质量控制
保证了装饰工程施工材料的安全和质量,坚决地落实了科学安全施工的基本原则。切实做好对墙体、地面以及其他分项装饰工程的材料基层检查和处理,防止分项工程产生空鼓等影响施工质量问题的通病。严格地按照工艺要求进行施工操作,力争优质、按期地完成作业。
(6)防水工程质量控制
卫生间等有符合防水试验要求的房间和地方,必须要对其进行蓄水渗漏试验。每次蓄水24小时,项目经理立即会同现场监理人员检查其有无出现防水渗漏的情况,做好纪录。
结论
本次毕业设计通过对山东省济南市xx中学三层教学楼主体工程投标书的编制,明确了工程投标书的含义以及编制工作过程,掌握了工程投标书的编制所需要包含的各项设计工作的内容,并对自己在编制投标书过程中可能遇到的一些相关困难和问题与工程设计老师一起进行了深入探讨。通过对工程技术商务标部分的清单进行编制,学会了对工程量清单计价的原理和方法,使用gccp5.0套价计算软件可以根据实际工程量的计算得出这个项目主体工程所设计需要的各个部分项设计工程的实际设计金额和总施工的金额。通过对工程技术商务标部分的清单进行编制,掌握了投标书施工组织设计的原理和方法。此次的毕业设计对我来讲无疑是一次难得的把设计理论与工程实际相有机结合的毕业学习机会。这次通过济南市XX中学三层教学楼招标文件所编制的投标书,使我将大学期间掌握的绝大部分知识加以运用并与实际工程相结合,同时也让我了解到实际工程中应注意的一系列问题,也提高了我查阅资料以及运用计算机系统做一个工程投标书的能力。综合来看,本次设计的完成使我勇于面对困难与挑战,也让我有了很大的信心,我会在今后的学习与工作中更加努力、更加勤奋,以取得更好的成绩。
致谢
经过长达半年的忙碌,本次毕业设计已经完成了。由于实际经验的匮乏,难免会有考虑不到的地方,如果没有老师的指导,没有同学们的帮助,我几乎无法完成此次的毕业设计。在此,首先要感谢我的指导老师,老师工作繁忙,但在我做毕业设计的每个阶段,从确定题目到搜集资料,从设计大纲到中期检查再到后期的详细内容,老师在每个阶段都给予了我悉心的指导。我的设计较为复杂,但是老师仍然在百忙之中抽出时间为我耐心细致地纠正错误并提出修改意见。除了仰慕老师的科研水平,老师的人格魅力更是令人敬佩!在此,再次感谢老师对我的指导,谢谢老师!
参考文献
[1] | 黄伟典.建设工程计量与计价.第2版[M].北京:中国环境科学出版社,2013. |
[2] | 山东省建设厅.山东省建筑工程工程量清单计价办法.第2版[M].北京:中国建筑工业出版社,2013. |
[3] | 张莹.招标投标理论与实务.第2版[M].北京:中国物资出版社,2016. |
[4] | 刘伊生.建设工程招标投标与合同管理.第2版[M].北京:机械工业出版社,2013. |
[5] | 管锡珺,张秀德.安装工程预算与应用.第2版[M].北京:中国电力出版社,2012. |
[6] | 建筑工程工程量清单计价规范(GB50500—2008). |
[7] | XXXX小区住宅楼建筑结构图纸,安装图纸. |
[8] | 刘敏,高志强,吴汉福,杨华.混凝土结构施工图平面整体表示方法制图规则和构造详图(现浇混凝土框架、剪力墙、梁、板)16G101-1[M].北京:中国计划出版社,2016. |
[9] | 朱建国,叶晓芹.建筑工程制图.第2版[M].北京:清华大学出版社,2007. |
[10] | J.FrancisYong.Inviting tenders and tendering and the contract management of Construction engineering[M].America,2008. |
[11] | JackGido,JamesP.Clements.Successful Project Management[M].America,2010. |
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/133914.html,
