摘 要
本次完成的毕业设计是根据烟台市蓬莱XX办公楼项目的招标方公布出的工程招标文件以及文件中提及的有关工程项目的技术规范、工程施工设计图纸和青岛理工大学毕业设计撰写规范编制而成的满足招标人招标要求、对招标内容做出了实质的相应的投标文件。
商务标、技术标和结论三部分共同组成了本次工程项目的投标标书,商务标中详细列出了工程总说明、工程总造价、单位、单项工程造价以及各分部分项工程的人材机造价费用等;根据《山东省清单计价规范》计算XX办公楼的工程量,在得知工程量的基础上进行套价得出人材机的费用,组成完整的商务标。技术标则包含了工程项目概况、人材机配置、工程项目做法、安全文明施工管理,环境保护管理,特殊季节施工管理和工程质量回访及保修措施等诸多内容。
根据工程概况及工程特点合理的将人、材、机的比例划分到最优状态,使得整个工程项目保证质量的前提下,采用低成本,即可创得高收益。
关键字:标书,施工方案,资源控制,清单计价,施工组织,设计
上篇 商务标部分
第1章 总论
1.1投标总价
投 标 总 价
招 标 人: | ||
工 程 名 称: | 蓬莱XX办公楼 | |
投标总价(小写): | 8664397.25 | |
(大写): | 捌佰陆拾陆万肆仟叁佰玖拾柒元贰角伍分 | |
投 标 人: | ||
(单位盖章) | ||
法定代表人 或其授权人: |
||
(签字或盖章) | ||
编 制 人: | 常悦 | |
(造价人员签字盖专用章) | ||
时 间: | 2020年 5月 20日 |
1.2总说明
总 说 明
工程名称:蓬莱XX办公楼 第1页 共1页
一 工程概况 1、工程概况:由蓬莱建筑有限公司投资兴建的蓬莱XX办公楼;座落于山东省烟台市蓬莱市;该建筑的总建筑面积:4147㎡,建筑占地面积:691.2㎡;建筑高度:25.2米m,层高3.6m,层数6层;该工程项目的结构形式:钢筋混凝土框架结构;基础类型:独立基础;本期工程范围包括:建筑工程和装饰工程两部分。 2、编制依据:本工程依据《山东省清单计价规则》中工程量清单计价的办法,根据蓬莱市建筑设计院有限公司设计的蓬莱XX办公楼施工设计图计算实物工程量。 3、材料价格按照本次工程项目所在地烟台的市场价计入。二 现场条件 根据《蓬莱XX办公楼岩土工程勘察》文件完成现场施工勘察和基础设计工 作,据业主方提供的各项文件及施工现场勘察情况可知,本工程施工现场场地平整,现场无坚硬土层、障碍物等,施工条件条件和自然条件良好。 三 投标报价编制依据 1、烟台市蓬莱XX办公楼项目的招标文件以及招标文件中提及的各项要求。 2、工程施工图纸及相关资料、投标施工组织设计。 3、蓬莱建筑市场得材料价格信息。 4、招标人发布的答疑纪要、招标通知。5、办公楼项目施工现场情况,工程项目的工程特点 四 工程项目在施工工艺、材料等方面得特殊要求 1、建筑施工阶段,要求各建筑工种之间相互配合,合理做好现场预埋管道、预留孔洞等各种复杂的工程施工,现场预埋件,设备调装机,电梯门洞位置,根据厂家提供的成品得尺寸进行安装和铺设。 2、现场电路、电线的设置必须符合现行施工规范的有关强制性标准的规定。 3、工程涉及的所有栏杆保证牢固,稳定及抗水平推力。 4、室外建筑做法(室外排水、道路铺设、场地绿化)根据招标方提供的施工做法图进行施工。 5、未尽事宜均按国家有关标准。 |
1.3工程项目投标报价汇总表
工程名称:蓬莱XX办公楼 第1页 共1页
序号 | 单项工程名称 | 金额(元) | 其中(元) | ||
暂列金额及 特殊项目暂估价 |
材料暂估价 | 规费 | |||
1 | 蓬莱XX办公楼 | 8664397.25 | 712506 | ||
合计 | 8664397.25 | 712506 |
1.4单项工程投标报价汇总表
工程名称:蓬莱XX办公楼 第1页 共1页
序号 | 单位工程名称 | 金额(元) | 其中: (元) | ||
暂估价 | 安全文明施工费 | 规费 | |||
1 | 土建工程 | 5151303.68 | 192088.01 | 428695.75 | |
2 | 装饰工程 | 3513093.57 | 121977.27 | 283810.25 | |
合计 | 8664397.25 | 314065.28 | 712506 |
1.5单位工程投标报价汇总表
工程名称:蓬莱XX办公楼 第1页 共2页
序号 | 项目名称 | 金额(元) | 其中:材料暂估价(元) |
一 | 分部分项工程费 | 3296462.96 | |
二 | 措施项目费 | 985807.97 | |
2.1 | 单价措施项目 | 935195.42 | |
2.2 | 总价措施项目 | 50612.55 | |
三 | 其他项目费 | 15000 | |
3.1 | 暂列金额 | ||
3.2 | 专业工程暂估价 | ||
3.3 | 特殊项目暂估价 | ||
3.4 | 计日工 | 15000 | |
3.5 | 采购保管费 | ||
3.6 | 其他检验试验费 | ||
3.7 | 总承包服务费 | ||
3.8 | 其他 | ||
四 | 规费 | 428695.75 | |
五 | 设备费 | ||
六 | 税金 | 425337 | |
投标报价合计=一+二+三+四+五+六 | 5151303.68 | 0 |
工程名称:蓬莱XX办公楼 第1页 共2页
序号 | 项目名称 | 金额(元) | 其中:材料暂估价(元) |
一 | 分部分项工程费 | 2839723.6 | |
二 | 措施项目费 | 99487.77 | |
2.1 | 单价措施项目 | ||
2.2 | 总价措施项目 | 99487.77 | |
三 | 其他项目费 | ||
3.1 | 暂列金额 | ||
3.2 | 专业工程暂估价 | ||
3.3 | 特殊项目暂估价 | ||
3.4 | 计日工 | ||
3.5 | 采购保管费 | ||
3.6 | 其他检验试验费 | ||
3.7 | 总承包服务费 | ||
3.8 | 其他 | ||
四 | 规费 | 283810.25 | |
五 | 设备费 | ||
六 | 税金 | 290071.95 | |
投标报价合计=一+二+三+四+五+六 | 3513093.57 | 0 |
第2章 建筑部分
2.1分部分项工程量清单与计价表
工程名称:蓬莱XX办公楼 标段:建筑工程 第1页 共4页
序号 | 项目编码 | 项目名称 项目特征 |
计量单位 | 工程数量 | 金额(元) | ||
综合单价 | 合价 | 其中:暂估价 | |||||
1 | 010101001001 | 平整场地 1.土壤类别:三类土 2.弃土运距:视情况定 3.取土运距:视情况定 |
m2 | 703.72 | 18.73 | 13180.68 | |
2 | 010101004001 | 挖基坑土方 1.土壤类别:三类土 2.挖土深度:1.9m 3.弃土运距:就地堆放 |
m3 | 772.99 | 152.29 | 117718.65 | |
3 | 010103001001 | 回填方 1.填土密实度:大于0.9 2.填方运距:18m 3.填方粒径要求:满足设计和规范要求 |
m3 | 146.03 | 50.51 | 7375.98 | |
4 | 010103002001 | 余方弃置 废弃料的品种:土方 土方运距:18m |
m3 | 635.96 | 218.41 | 138900.02 | |
5 | 010404001001 | 垫层 1.混凝土类型:C15混凝土 2.垫层厚度:100mm |
m3 | 42.01 | 761.24 | 31979.69 | |
6 | 010501003001 | 独立基础 1.基础类型:钢筋混凝土基础 2.混凝土等级:C25混凝土 |
m3 | 440.91 | 652.76 | 287808.41 | |
7 | 010502001001 | 矩形柱 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 292.28 | 812.23 | 237398.58 | |
8 | 010502002001 | 构造柱 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 30.19 | 1016.7 | 30694.17 | |
9 | 010503002001 | 矩形梁 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 278.05 | 719.68 | 200107.02 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第2页 共4页
10 | 010504003001 | 短肢剪力墙 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 60.37 | 822.23 | 49638.03 | |
11 | 010503004001 | 圈梁 1.混凝土种类:商品混凝土 2.混凝土强度等级:C20 |
m3 | 74.3 | 965.15 | 71710.65 | |
12 | 010503005001 | 过梁 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 23.04 | 1110.17 | 25578.32 | |
13 | 010505001001 | 有梁板 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m3 | 401.06 | 695 | 278736.7 | |
14 | 010402001001 | 砌块墙 1.砌块品种:加气混凝土砌块 2.墙体种类:砌块墙 3.砂浆强度等级:M5混合砂浆 |
m3 | 1359.07 | 673.85 | 915809.32 | |
15 | 010506001001 | 直形楼梯 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m2 | 128.28 | 255.52 | 32778.11 | |
16 | 010507004001 | 台阶 1.踏步高:150mm 2.踏步宽:300mm 3.混凝土种类:商品混凝土 4.混凝土强度等级:C30 |
m3 | 5.91 | 866.96 | 5123.73 | |
17 | 011702029001 | 散水 1.混凝土种类:商品混凝土 2.混凝土强度等级:C30 |
m2 | 102.72 | 2753.18 | 282806.65 | |
18 | 010515001001 | 现浇构件钢筋 Φ6 1.钢筋种类、规格:HPB300,6mm |
t | 0.028 | 1099.97 | 30.8 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第3页 共4页
19 | 010515001002 | 现浇构件钢筋 Φ8 1.钢筋种类、规格:HPB300,8mm |
t | 6.24 | 1099.63 | 6861.69 | |
20 | 010515001003 | 现浇构件钢筋 Φ10 1.钢筋种类、规格:HRB400,10mm |
t | 1.98 | 1099.64 | 2177.29 | |
21 | 010515001004 | 现浇构件钢筋 Φ12 1.钢筋种类、规格:HRB400,12mm |
t | 0.084 | 1039.21 | 87.29 | |
22 | 010515001005 | 现浇构件钢筋 Φ14 1.钢筋种类、规格:HRB400,14mm |
t | 1.9 | 1619.85 | 3077.72 | |
23 | 010515001006 | 现浇构件钢筋 Φ16 1.钢筋种类、规格:HRB400,16mm |
t | 43.2 | 1619.84 | 69977.09 | |
24 | 010515001007 | 现浇构件钢筋 Φ18 1.钢筋种类、规格:HRB400,18mm |
t | 12.8 | 1619.84 | 20733.95 | |
25 | 010515001008 | 现浇构件钢筋 Φ20 1.钢筋种类、规格:HRB400,20mm |
t | 24.96 | 950.99 | 23736.71 | |
26 | 010515001009 | 现浇构件钢筋 Φ22 1.钢筋种类、规格:HRB400,22mm |
t | 2.3 | 950.99 | 2187.28 | |
27 | 010515001010 | 现浇构件钢筋 Φ25 1.钢筋种类、规格:HRB400,25mm |
t | 2.21 | 950.99 | 2101.69 | |
28 | 010801001001 | 木质门 1.门代号及洞口尺寸:M1021 |
m2 | 176.4 | 524.62 | 92542.97 | |
29 | 010801001002 | 木质门 1.门代号及洞口尺寸:M1821 |
m2 | 22.68 | 524.62 | 11898.38 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第4页 共4页
30 | 010801001003 | 木质门 1.门代号及洞口尺寸:M1221 |
m2 | 2.52 | 524.62 | 1322.04 | |
31 | 010802001001 | 金属(塑钢)门 1.门代号及洞口尺寸:SGM1821 |
m2 | 7.56 | 352.2 | 2662.63 | |
32 | 010807001001 | 金属(塑钢、断桥)窗 1.窗代号及洞口尺寸:C1221 |
m2 | 30.24 | 372.54 | 11265.61 | |
33 | 010807001002 | 金属(塑钢、断桥)窗 1.窗代号及洞口尺寸:C1821 |
m2 | 665.28 | 372.54 | 247843.41 | |
34 | 010807001003 | 金属(塑钢、断桥)窗 1.窗代号及洞口尺寸:C2721 |
m2 | 5.76 | 372.54 | 2145.83 | |
35 | 010807001004 | 金属(塑钢、断桥)窗 1.窗代号及洞口尺寸:GDC2721 |
m2 | 11.34 | 233.14 | 2643.81 | |
36 | 010902001001 | 屋面卷材防水 1.卷材品种:SBS卷材 2.做法:刷冷低子油一道采用冷粘法,表面撒砂粒 |
m2 | 760.16 | 75.93 | 57718.95 | |
37 | 010902004001 | 屋面排水管 1.排水管种类:铸铁落水管 2.规格:直径100mm |
m | 176.4 | 37.49 | 6613.24 | |
38 | 010902007001 | 屋面天沟、檐沟 1.材料种类:镀锌铁皮 |
m2 | 34.14 | 43.64 | 1489.87 | |
本页小计 | 68465.87 | ||||||
合 计 | 3296462.96 |
2.2综合单价分析表
工程名称:蓬莱XX办公楼 标段:建筑工程 第2页 共55页
工程名称:蓬莱XX办公楼 标段:建筑工程 第3页 共55页
工程名称:蓬莱XX办公楼 标段:建筑工程 第4页 共55页
工程名称:蓬莱XX办公楼 标段:建筑工程 第5页 共55页
项目编码 | 010404001001 | 项目名称 | 垫层 | 计量单位 | m3 | 工程量 | 42.01 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
2-1-27 | C15毛石混凝土垫层 | 10m3 | 0.1 | 992.2 | 4028.86 | 6.39 | 402.83 | 99.22 | 402.89 | 0.64 | 40.28 |
990101015 | 履带式推土机 | 台班 | 0.1 | 0 | 0 | 880.62 | 0 | 0 | 0 | 88.06 | 0 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
990106030 | 履带式单斗挖掘机 | 台班 | 0.1 | 0 | 0 | 1146.75 | 0 | 0 | 0 | 114.68 | 0 |
人工单价 | 小计 | 110.22 | 402.89 | 203.38 | 44.75 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 761.24 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 402.89 | – | 0 | |||||||
材料费小计 | – | 402.89 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第6页 共55页
项目编码 | 010501003001 | 项目名称 | 独立基础 | 计量单位 | m3 | 工程量 | 440.91 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-6 换 | C30混凝土独立基础 换为【C25现浇混凝土 碎石<40】 | 10m3 | 0.1 | 687.5 | 4870.91 | 4.63 | 279.13 | 68.75 | 487.09 | 0.46 | 27.91 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210025 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 79.75 | 539.38 | 1.26 | 32.38 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 652.76 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 539.37 | – | 0 | |||||||
材料费小计 | – | 539.37 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第7页 共55页
项目编码 | 010502001001 | 项目名称 | 矩形柱 | 计量单位 | m3 | 工程量 | 292.28 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-14 换 | C30矩形柱 换为【C25现浇混凝土 碎石<40】 | 10m3 | 0.1 | 1894.2 | 4761 | 12.58 | 769.05 | 189.42 | 476.1 | 1.26 | 76.91 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210025 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 200.42 | 528.38 | 2.06 | 81.37 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 812.23 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 539.21 | – | 0 | |||||||
材料费小计 | – | 528.36 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第8页 共55页
项目编码 | 010502002001 | 项目名称 | 构造柱 | 计量单位 | m3 | 工程量 | 30.19 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-17 换 | C20现浇混凝土 构造柱 换为【C30现浇混凝土 碎石<40】 | 10m3 | 0.1 | 3276.9 | 4857.16 | 17.1 | 1330.43 | 327.69 | 485.72 | 1.71 | 133.04 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210025 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 338.69 | 538 | 2.51 | 137.51 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1016.7 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 548.83 | – | 0 | |||||||
材料费小计 | – | 537.98 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第9页 共55页
项目编码 | 010503002001 | 项目名称 | 矩形梁 | 计量单位 | m3 | 工程量 | 278.05 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-19 | C30框架梁、连续梁 | 10m3 | 0.1 | 1025.2 | 5103.84 | 5.37 | 416.23 | 102.52 | 510.38 | 0.54 | 41.62 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210025 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 113.52 | 558.73 | 1.34 | 46.09 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 719.68 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 558.72 | – | 0 | |||||||
材料费小计 | – | 558.72 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第10页 共55页
项目编码 | 010504003001 | 项目名称 | 短肢剪力墙 | 计量单位 | m3 | 工程量 | 60.37 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-27 | C30轻型框剪墙 | 10m3 | 0.1 | 1859 | 4912.18 | 10.74 | 754.75 | 185.9 | 491.22 | 1.07 | 75.48 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210025 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 196.9 | 543.5 | 1.88 | 79.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 822.23 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 554.34 | – | 0 | |||||||
材料费小计 | – | 543.49 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第11页 共55页
项目编码 | 010503004001 | 项目名称 | 圈梁 | 计量单位 | m3 | 工程量 | 74.3 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-21 | C20圈梁及压顶 | 10m3 | 0.1 | 2816 | 5020.66 | 5.37 | 1143.3 | 281.6 | 502.07 | 0.54 | 114.33 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210007 | C20现浇混凝土 | m3 | 0.1 | 0 | 456.31 | 0 | 0 | 0 | 45.63 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 292.6 | 552.41 | 1.34 | 118.8 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 965.15 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 552.4 | – | 0 | |||||||
材料费小计 | – | 552.4 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第12页 共55页
项目编码 | 010503005001 | 项目名称 | 过梁 | 计量单位 | m3 | 工程量 | 23.04 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-22 换 | C20过梁 换为【C30现浇混凝土 碎石<40】 | 10m3 | 0.1 | 3326.4 | 5733.82 | 5.37 | 1350.52 | 332.64 | 573.38 | 0.54 | 135.05 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210021 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 343.64 | 625.67 | 1.34 | 139.52 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1110.17 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 625.66 | – | 0 | |||||||
材料费小计 | – | 625.66 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第13页 共55页
项目编码 | 010505001001 | 项目名称 | 有梁板 | 计量单位 | m3 | 工程量 | 401.06 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-31 | C30有梁板 | 10m3 | 0.1 | 649 | 5346.48 | 5.52 | 263.49 | 64.9 | 534.65 | 0.55 | 26.35 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210021 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 75.9 | 586.93 | 1.35 | 30.82 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 695 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 586.92 | – | 0 | |||||||
材料费小计 | – | 586.92 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第14页 共55页
项目编码 | 010402001001 | 项目名称 | 砌块墙 | 计量单位 | m3 | 工程量 | 1359.07 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
4-2-1 | M5.0混合砂浆加气混凝土砌块墙 | 10m3 | 0.1 | 1697.3 | 2879.89 | 22.71 | 689.11 | 169.73 | 287.99 | 2.27 | 68.91 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
04150015 | 蒸压粉煤灰加气混凝土砌块 | m3 | 0.1 | 0 | 252.43 | 0 | 0 | 0 | 25.24 | 0 | 0 |
04130001 | 烧结煤矸石普通砖 | 千块 | 0.1 | 0 | 558.25 | 0 | 0 | 0 | 55.83 | 0 | 0 |
80010001 | 混合砂浆 | m3 | 0.1 | 0 | 299.51 | 0 | 0 | 0 | 29.95 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990610010 | 灰浆搅拌机 | 台班 | 0.1 | 0 | 0 | 178.82 | 0 | 0 | 0 | 17.88 | 0 |
人工单价 | 小计 | 180.73 | 399.6 | 20.15 | 73.38 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 673.85 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 460.07 | – | 0 | |||||||
材料费小计 | – | 399.6 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第15页 共55页
项目编码 | 010506001001 | 项目名称 | 直形楼梯 | 计量单位 | m2 | 工程量 | 128.28 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-39 | C30无斜梁直形楼梯 板厚100mm | 10m2 | 0.1 | 506 | 1155 | 3.29 | 205.44 | 50.6 | 115.5 | 0.33 | 20.54 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210021 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 61.6 | 167.78 | 1.13 | 25.01 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 255.52 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 167.8 | – | 0 | |||||||
材料费小计 | – | 167.8 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第16页 共55页
项目编码 | 010507004001 | 项目名称 | 台阶 | 计量单位 | m3 | 工程量 | 5.91 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-1-52 | C30台阶 | 10m3 | 0.1 | 1651.1 | 5646.52 | 16.04 | 670.35 | 165.11 | 564.65 | 1.6 | 67.04 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210021 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
02270047 | 阻燃毛毡 | m2 | 0.1 | 0 | 39.42 | 0 | 0 | 0 | 3.94 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 176.11 | 616.94 | 2.41 | 71.5 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 866.96 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 616.94 | – | 0 | |||||||
材料费小计 | – | 616.94 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第17页 共55页
项目编码 | 011702029001 | 项目名称 | 散水 | 计量单位 | m2 | 工程量 | 102.72 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
16-6-79 换 | 水泥砂浆抹面散水 3:7灰土垫层 换为【水泥石灰抹灰砂浆 1:0.5:1】 | 10m2 | 0.1 | 330 | 605.77 | 8.95 | 133.98 | 33 | 60.58 | 0.9 | 13.4 |
02090013 | 塑料薄膜 | m2 | 0.1 | 0 | 1.82 | 0 | 0 | 0 | 0.18 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
80150003 | 环氧树脂胶泥 | m3 | 0.1 | 0 | 24338.12 | 0 | 0 | 0 | 2433.81 | 0 | 0 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
80210021 | C30现浇混凝土 | m3 | 0.1 | 0 | 475.73 | 0 | 0 | 0 | 47.57 | 0 | 0 |
80310003 | 3:7灰土 | m3 | 0.1 | 0 | 114.98 | 0 | 0 | 0 | 11.5 | 0 | 0 |
80050057 | 素水泥浆 | m3 | 0.1 | 0 | 692.95 | 0 | 0 | 0 | 69.3 | 0 | 0 |
34110019 | 木柴 | kg | 0.1 | 0 | 1.11 | 0 | 0 | 0 | 0.11 | 0 | 0 |
80050011 | 水泥抹灰砂浆 | m3 | 0.1 | 0 | 452.72 | 0 | 0 | 0 | 45.27 | 0 | 0 |
990123010 | 电动夯实机 | 台班 | 0.1 | 0 | 0 | 28.3 | 0 | 0 | 0 | 2.83 | 0 |
990610010 | 灰浆搅拌机 | 台班 | 0.1 | 0 | 0 | 178.82 | 0 | 0 | 0 | 17.88 | 0 |
990618520 | 混凝土振捣器 | 台班 | 0.1 | 0 | 0 | 8.02 | 0 | 0 | 0 | 0.8 | 0 |
人工单价 | 小计 | 44 | 2668.91 | 22.41 | 17.86 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第18页 共55页
综合工日(土建)110元/工日 | 未计价材料费 | 0 | ||||||
清单项目综合单价 | 2753.18 | |||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
|
其他材料费 | – | 5258.66 | – | 0 | ||||
材料费小计 | – | 2668.97 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第19页 共55页
项目编码 | 010515001001 | 项目名称 | 现浇构件钢筋 Φ6 | 计量单位 | t | 工程量 | 0.028 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-1 | 现浇构件钢筋HPB300≤φ10 | t | 0.1 | 1735.8 | 4061.79 | 73.4 | 704.73 | 173.58 | 406.18 | 7.34 | 70.47 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010009 | 钢筋 | t | 0.1 | 0 | 3911.5 | 0 | 0 | 0 | 391.15 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
990502030 | 电动双筒快速卷扬机 | 台班 | 0.1 | 0 | 0 | 274.99 | 0 | 0 | 0 | 27.5 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
人工单价 | 小计 | 184.58 | 798.05 | 42.06 | 74.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1099.97 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 798.43 | – | 0 | |||||||
材料费小计 | – | 798.43 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第20页 共55页
项目编码 | 010515001003 | 项目名称 | 现浇构件钢筋 Φ10 | 计量单位 | t | 工程量 | 1.98 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-1 | 现浇构件钢筋HPB300≤φ10 | t | 0.1 | 1735.8 | 4061.79 | 73.4 | 704.73 | 173.58 | 406.18 | 7.34 | 70.47 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010009 | 钢筋 | t | 0.1 | 0 | 3911.5 | 0 | 0 | 0 | 391.15 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
990502030 | 电动双筒快速卷扬机 | 台班 | 0.1 | 0 | 0 | 274.99 | 0 | 0 | 0 | 27.5 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
人工单价 | 小计 | 184.58 | 798.05 | 42.06 | 74.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1099.64 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 798.04 | – | 0 | |||||||
材料费小计 | – | 798.04 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第21页 共55页
项目编码 | 010515001004 | 项目名称 | 现浇构件钢筋 Φ12 | 计量单位 | t | 工程量 | 0.084 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010029 | 钢筋 | t | 0.1 | 0 | 3938.05 | 0 | 0 | 0 | 393.81 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
990901020 | 交流弧焊机 | 台班 | 0.1 | 0 | 0 | 94.74 | 0 | 0 | 0 | 9.47 | 0 |
990910030 | 对焊机 | 台班 | 0.1 | 0 | 0 | 121.7 | 0 | 0 | 0 | 12.17 | 0 |
人工单价 | 小计 | 118.03 | 814.53 | 58.71 | 47.92 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1039.21 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第22页 共55页
材 料 费 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
明 细 |
其他材料费 | – | 814.53 | – | 0 | ||
材料费小计 | – | 814.53 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第23页 共55页
项目编码 | 010515001005 | 项目名称 | 现浇构件钢筋 Φ14 | 计量单位 | t | 工程量 | 1.9 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010029 | 钢筋 | t | 0.1 | 0 | 3938.05 | 0 | 0 | 0 | 393.81 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
990901020 | 交流弧焊机 | 台班 | 0.1 | 0 | 0 | 94.74 | 0 | 0 | 0 | 9.47 | 0 |
990910030 | 对焊机 | 台班 | 0.1 | 0 | 0 | 121.7 | 0 | 0 | 0 | 12.17 | 0 |
人工单价 | 小计 | 225.06 | 1233.6 | 69.8 | 91.38 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第24页 共55页
清单项目综合单价 | 1619.85 | ||||||
材 | 主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 | 暂估合价 |
料 费 明 细 |
(元) | (元) | |||||
其他材料费 | – | 1233.6 | – | 0 | |||
材料费小计 | – | 1233.6 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第26页 共55页
项目编码 | 010515001006 | 项目名称 | 现浇构件钢筋 Φ16 | 计量单位 | t | 工程量 | 43.2 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010029 | 钢筋 | t | 0.1 | 0 | 3938.05 | 0 | 0 | 0 | 393.81 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
990901020 | 交流弧焊机 | 台班 | 0.1 | 0 | 0 | 94.74 | 0 | 0 | 0 | 9.47 | 0 |
990910030 | 对焊机 | 台班 | 0.1 | 0 | 0 | 121.7 | 0 | 0 | 0 | 12.17 | 0 |
人工单价 | 小计 | 225.06 | 1233.6 | 69.8 | 91.38 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1619.84 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第27页 共55页
材 | 主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 | 暂估合价 |
料 费 明 细 |
(元) | (元) | |||||
其他材料费 | – | 1233.6 | – | 0 | |||
材料费小计 | – | 1233.6 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第28页 共55页
项目编码 | 010515001007 | 项目名称 | 现浇构件钢筋 Φ18 | 计量单位 | t | 工程量 | 12.8 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
5-4-6 | 现浇构件钢筋HRB335(HRB400)≤φ18 | t | 0.1 | 1070.3 | 4190.76 | 110.89 | 434.55 | 107.03 | 419.08 | 11.09 | 43.46 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010029 | 钢筋 | t | 0.1 | 0 | 3938.05 | 0 | 0 | 0 | 393.81 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
990901020 | 交流弧焊机 | 台班 | 0.1 | 0 | 0 | 94.74 | 0 | 0 | 0 | 9.47 | 0 |
990910030 | 对焊机 | 台班 | 0.1 | 0 | 0 | 121.7 | 0 | 0 | 0 | 12.17 | 0 |
人工单价 | 小计 | 225.06 | 1233.6 | 69.8 | 91.38 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 1619.84 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第29页 共55页
材 | 主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 | 暂估合价 |
料 费 明 细 |
(元) | (元) | |||||
其他材料费 | – | 1233.6 | – | 0 | |||
材料费小计 | – | 1233.6 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第30页 共55页
项目编码 | 010515001008 | 项目名称 | 现浇构件钢筋 Φ20 | 计量单位 | t | 工程量 | 24.96 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-7 | 现浇构件钢筋HRB335(HRB400)≤φ25 | t | 0.1 | 688.6 | 4167.38 | 34.9 | 279.57 | 68.86 | 416.74 | 3.49 | 27.96 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010033 | 钢筋 | t | 0.1 | 0 | 3902.65 | 0 | 0 | 0 | 390.27 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
人工单价 | 小计 | 79.86 | 809.24 | 29.47 | 32.42 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 950.99 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第31页 共55页
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
其他材料费 | – | 809.23 | – | 0 | |||
材料费小计 | – | 809.23 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第32页 共55页
项目编码 | 010515001009 | 项目名称 | 现浇构件钢筋 Φ22 | 计量单位 | t | 工程量 | 2.3 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-7 | 现浇构件钢筋HRB335(HRB400)≤φ25 | t | 0.1 | 688.6 | 4167.38 | 34.9 | 279.57 | 68.86 | 416.74 | 3.49 | 27.96 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010033 | 钢筋 | t | 0.1 | 0 | 3902.65 | 0 | 0 | 0 | 390.27 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
人工单价 | 小计 | 79.86 | 809.24 | 29.47 | 32.42 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 950.99 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第33页 共55页
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
其他材料费 | – | 809.23 | – | 0 | |||
材料费小计 | – | 809.23 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第34页 共55页
项目编码 | 010515001010 | 项目名称 | 现浇构件钢筋 Φ25 | 计量单位 | t | 工程量 | 2.21 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
5-4-7 | 现浇构件钢筋HRB335(HRB400)≤φ25 | t | 0.1 | 688.6 | 4167.38 | 34.9 | 279.57 | 68.86 | 416.74 | 3.49 | 27.96 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
01010033 | 钢筋 | t | 0.1 | 0 | 3902.65 | 0 | 0 | 0 | 390.27 | 0 | 0 |
01030049 | 镀锌低碳钢丝 | kg | 0.1 | 0 | 7.18 | 0 | 0 | 0 | 0.72 | 0 | 0 |
03130107 | 电焊条 | kg | 0.1 | 0 | 9.29 | 0 | 0 | 0 | 0.93 | 0 | 0 |
34110003 | 水 | m3 | 0.1 | 0 | 5.87 | 0 | 0 | 0 | 0.59 | 0 | 0 |
990503030 | 电动单筒慢速卷扬机 | 台班 | 0.1 | 0 | 0 | 187.56 | 0 | 0 | 0 | 18.76 | 0 |
990702010 | 钢筋切断机 | 台班 | 0.1 | 0 | 0 | 45.1 | 0 | 0 | 0 | 4.51 | 0 |
990703010 | 钢筋弯曲机 | 台班 | 0.1 | 0 | 0 | 27.15 | 0 | 0 | 0 | 2.72 | 0 |
人工单价 | 小计 | 79.86 | 809.24 | 29.47 | 32.42 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 950.99 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第35页 共55页
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
其他材料费 | – | 809.23 | – | 0 | |||
材料费小计 | – | 809.23 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第36页 共55页
项目编码 | 010801001001 | 项目名称 | 木质门 | 计量单位 | m2 | 工程量 | 176.4 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-1-3 | 普通成品门扇安装 | 10m2扇面积 | 0.1 | 159.5 | 4424.8 | 0 | 64.76 | 15.95 | 442.48 | 0 | 6.48 |
11010011 | 普通成品木门 | m2 | 0.1 | 0 | 442.48 | 0 | 0 | 0 | 44.25 | 0 | 0 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
人工单价 | 小计 | 26.95 | 486.73 | 0 | 10.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 524.62 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 486.73 | – | 0 | |||||||
材料费小计 | – | 486.73 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第37页 共55页
项目编码 | 010801001001 | 项目名称 | 木质门 | 计量单位 | m2 | 工程量 | 176.4 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-1-3 | 普通成品门扇安装 | 10m2扇面积 | 0.1 | 159.5 | 4424.8 | 0 | 64.76 | 15.95 | 442.48 | 0 | 6.48 |
11010011 | 普通成品木门 | m2 | 0.1 | 0 | 442.48 | 0 | 0 | 0 | 44.25 | 0 | 0 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
人工单价 | 小计 | 26.95 | 486.73 | 0 | 10.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 524.62 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 486.73 | – | 0 | |||||||
材料费小计 | – | 486.73 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第38页 共55页
项目编码 | 010801001003 | 项目名称 | 木质门 | 计量单位 | m2 | 工程量 | 2.52 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-1-3 | 普通成品门扇安装 | 10m2扇面积 | 0.1 | 159.5 | 4424.8 | 0 | 64.76 | 15.95 | 442.48 | 0 | 6.48 |
11010011 | 普通成品木门 | m2 | 0.1 | 0 | 442.48 | 0 | 0 | 0 | 44.25 | 0 | 0 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
人工单价 | 小计 | 26.95 | 486.73 | 0 | 10.94 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 524.62 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 486.73 | – | 0 | |||||||
材料费小计 | – | 486.73 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第39页 共55页
项目编码 | 010802001001 | 项目名称 | 金属(塑钢)门 | 计量单位 | m2 | 工程量 | 7.56 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-2-3 | 塑钢推拉门 | 10m2 | 0.1 | 247.5 | 2753.92 | 0 | 100.49 | 24.75 | 275.39 | 0 | 10.05 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
11110009 | 塑钢推拉门 | m2 | 0.1 | 0 | 265.49 | 0 | 0 | 0 | 26.55 | 0 | 0 |
人工单价 | 小计 | 35.75 | 301.94 | 0 | 14.52 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 352.2 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 301.93 | – | 0 | |||||||
材料费小计 | – | 301.93 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第40页 共55页
项目编码 | 010807001001 | 项目名称 | 金属(塑钢、断桥)窗 | 计量单位 | m2 | 工程量 | 30.24 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-7-2 | 铝合金平开窗 | 10m2 | 0.1 | 338.8 | 2828.88 | 0 | 137.55 | 33.88 | 282.89 | 0 | 13.76 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
11090007 | 铝合金平开窗 | m2 | 0.1 | 0 | 265.49 | 0 | 0 | 0 | 26.55 | 0 | 0 |
人工单价 | 小计 | 44.88 | 309.44 | 0 | 18.22 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 372.54 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 309.43 | – | 0 | |||||||
材料费小计 | – | 309.43 | – | 0 |
工程名称:蓬莱XX办公楼 标段:建筑工程 第41页 共55页
项目编码 | 010807001002 | 项目名称 | 金属(塑钢、断桥)窗 | 计量单位 | m2 | 工程量 | 665.28 | ||||
清单综合单价组成明细 | |||||||||||
定额编号 | 定额项目名称 | 定额 单位 |
数量 | 单价 | 合价 | ||||||
人工费 | 材料费 | 机械费 | 管理费 和利润 |
人工费 | 材料费 | 机械费 | 管理费 和利润 |
||||
8-7-2 | 铝合金平开窗 | 10m2 | 0.1 | 338.8 | 2828.88 | 0 | 137.55 | 33.88 | 282.89 | 0 | 13.76 |
00010010 | 综合工日(土建) | 工日 | 0.1 | 110 | 0 | 0 | 44.66 | 11 | 0 | 0 | 4.47 |
11090007 | 铝合金平开窗 | m2 | 0.1 | 0 | 265.49 | 0 | 0 | 0 | 26.55 | 0 | 0 |
人工单价 | 小计 | 44.88 | 309.44 | 0 | 18.22 | ||||||
综合工日(土建)110元/工日 | 未计价材料费 | 0 | |||||||||
清单项目综合单价 | 372.54 | ||||||||||
材 料 费 明 细 |
主要材料名称、规格、型号 | 单位 | 数量 | 单价(元) | 合价(元) | 暂估单价 (元) |
暂估合价 (元) |
||||
其他材料费 | – | 309.43 | – | 0 | |||||||
材料费小计 | – | 309.43 | – | 0 |
2.3措施项目清单与计价表
工程名称:蓬莱XX办公楼 标段:建筑工程 第1页 共1页
序号 | 项目名称 | 计算基础 | 费 率(%) | 金额(元) | 备注 |
1 | 夜间施工费 | 省人工费 | 2.55 | 15324.87 | |
2 | 二次搬运费 | 省人工费 | 2.18 | 13101.27 | |
3 | 冬雨季施工增加费 | 省人工费 | 2.91 | 17488.38 | |
4 | 已完工程及设备保护费 | 省直接费 | 0.15 | 4698.03 | |
合 计 | 50612.55 |
2.4其他项目清单与计价表
工程名称:蓬莱XX办公楼 标段:建筑工程 第1页 共1页
序号 | 项目名称 | 计量单位 | 金额(元) | 备注 |
1 | 暂列金额 | 项 | 详见暂列金额表 | |
2 | 专业工程暂估价 | 项 | 详见专业工程暂估价表 | |
3 | 特殊项目暂估价 | 项 | 详见特殊项目暂估价表 | |
4 | 计日工 | 15000 | 详见计日工表 | |
5 | 采购保管费 | 详见总承包服务费、采购保管费表 | ||
6 | 其他检验试验费 | |||
7 | 总承包服务费 | 详见总承包服务费、采购保管费表 | ||
8 | 其他 | |||
合 计 | 15000 | — |
2.5规费、税金项目清单与计价表
工程名称:蓬莱XX办公楼 标段:建筑工程 第1页 共1页
序号 | 项目名称 | 计算基础 | 费率(%) | 金额(元) |
1 | 规费 | 428695.75 | ||
1.1 | 安全文明施工费 | 192088.01 | ||
1.1.1 | 安全施工费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 2.34 | 100556.14 |
1.1.2 | 环境保护费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.56 | 24064.72 |
1.1.3 | 文明施工费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.65 | 27932.26 |
1.1.4 | 临时设施费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.92 | 39534.89 |
1.2 | 社会保险费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 1.52 | 65318.52 |
1.3 | 住房公积金 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 3.6 | 154701.75 |
1.4 | 环境保护税 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.15 | 6445.91 |
1.5 | 建设项目工伤保险 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0.236 | 10141.56 |
1.6 | 优质优价费 | 分部分项工程费+措施项目费+其他项目费-不取规费_合计 | 0 | |
2 | 税金 | 分部分项工程费+措施项目费+其他项目费+规费+设备费-不取税金_合计-甲供材料费-甲供主材费-甲供设备费 | 9 | 425337 |
合 计 | 854032.75 |
下篇 技术标部分
第1章 编制总说明
1.1编制依据
烟台市蓬莱XX办公楼是以工程初期发布的招标文件、施工图的设计文件、工程建设的强制性条例以及国家相关的法律法规为编制依据,以及结合本公司的人材机状况,在满足经济型、实用性、美观性、耐久性的条件下所编制的。并在施工过程中参考以下规范:
1.2编制原则
(1)遵循履行招标文件原则
根据招标人的要求编写针对招标工程的投标文件,投标文件里的内容要对招标文件中提出来的实际要求、条件做出积极响应。
(2)保证工程安全原则
现场应当有足够的安安全生产管理人员,施工人员应提前学习安全生产知识,从而保证现场人员人身安全。
(3)保证工程质量原则
要求施工人员严格按图施工、遵守标准,并对施工所涉及的建筑材料,设备等进行正式的检验。
(4)有合理的施工组织设计和施工方案
科学合理的施工组织设计有助于工程时间的合理分配,优秀的施工方案有利于保证工程实现连续性,避免出现窝工现象的机会,从而加快工程施工的进度。
第2章 工程概况
2.1工程详情
工程建设单位:蓬莱建筑有限责任公司;建筑工程名称:烟台市蓬莱XX办公楼;建设地点:山东省烟台市蓬莱市;建筑面积:4147㎡。综合考虑到本建筑的使用性质,该办公楼项目的设计使用年限为50年,建筑的总层数为7层,总建筑设计高度为25.2m,建筑屋面防水等级设为Ⅱ级,抗震设防烈度为7度,建筑物采光等级要求为3级,建筑结构设置为框架结构。底层室内的标高为±0.00m,室外则是-0.45m。
2.2气候特点
经过查询气象资料可知,蓬莱地处暖温带大陆性季风气候,夏季炎热多雨,冬季漫长寒冷,春季多风干燥,秋季温暖凉爽。与相同纬度的内陆地区相比较属于雨水适中。夏季平均室外温度约为32摄氏度,冬季室外温度约为-6摄氏度,年平均降水量约651.9毫米,平均日照时间约2698小时,年平均风速约为4-6米/秒,无冻期在210天左右。
2.3工程要求
(1)建筑工程质量、进度、成本应控制合理,应符合双方合同约定,满足强制性标准。
(2)工程工期:工程自2020年7月起开始动工,要求我方在最合理的方式下,尽快完工。
(3)建筑工程完全具备开工条件,取得施工所需的相应的证书和资质。
(4)地上部分耐火等级为二级的建筑,应当准备经公安部门认可的资质证明的消防设施,防止施工现场发生火灾等状况。
(5)为降低工程现场施工产生的环境噪声,提前做好降噪措施,从而避免给周围生活及生产区人们带来不良影响。
(6)保证施工现场周围的交通状况流畅,和当地的交管部门积极配合,从而使整个施工过程所带的来的影响降到最低。使得整个过程总体可以满足现场工作人员和材料等的运输要求。
(7)严格工程对施工作业途中产生的污水、恶臭气体、垃圾的乱排乱放现象进行控制和把关,要求经过处理净化后再放出。特别要关注施工过程中的环境保护问题。
第3章项目组织管理结构
3.1项目组织管理人员布置

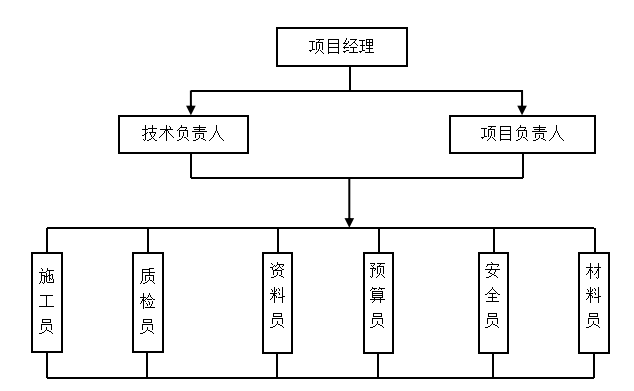

图3-1 项目经理部结构图
3.1.1 项目经理的职责
项目经理领导整个项目经理部门,是整个建设工程的核心,是负责工程项目施工准备、生产过程、财产核算、安全质量控制、施工设备等的使用和维修的重要岗位。这要求项目经理在职责范围内保证其领导的工作班组按时完成业主要求的工作任务,使得业主方满意。因此,对项目经理做出了一定的限制和要求:
(1)能够完全承担整个工程项目的责任。
(2)具有优越的领导能力,可以完成整个工程项目计划、工程项目组织和控制工作,能够合理安排人员工作,可以保证整个项目目标的快速实现。
(3)严格遵守合同、制度要求。对内组织好内部人员之间关系,对外要协调好供应商的关系,严禁出现“扯皮”现象。
(4)能够安排好团队的个人分工并按时检查,按时向上级领导和管理人员汇报有关项目的进展和完成情况。
(5)掌握相关专业知识,理解和项目有关的财务问题以及有关法律知识;有良好的自制能力,保证在签订合同时,不受外界和个人心情的干扰。
3.1.2 其他人员的职责
(1)技术负责人:组织与项目有关的技术人员,帮助项目经理完成工程所需的施工组织方案;开展相关项目的技术验证和图纸会审工作;帮助解决在项目建设中出现的有关问题,提出相应的解决方案;检查监督技术部门工作人员的质量报告完成情况;进行技术交底,对于易产生问题的地方做出提醒;负责对技术人员工作考核;上报相关工作情况。
(2)施工员:监督并督促施工所需材料设备等按时进场,保证质量合格验收;协助项目经理和技术负责人完成他们的工作,参与图纸初审,负责编写工程周进度计划表和月进度计划表。
(3)质检员:根据国家发布的工程质量检验的标准来独立的执行自己的权利(处罚权);完成分部分项工程和隐蔽工程有关的施工质量的图片和视频记录;完成质量档案的编制并向上级汇报等。
(4)资料员:收集整理整个工程相关的资料,统计汇总,分类保存;对于对外发放的图纸资料等,负责记录在册;及时清理废旧资料,防止工程误用;完成上级布置的其他临时任务等。
(5)预算员:编制每个月项目所需的资金计划,使其平衡;审核分包进度,进行分包决算;熟知施工图纸的变更情况随时准备检查和更改预算内容;与土地专业人员进行联系,积累各种需要进行预算的资料。
(6)安全员:对部门签订安全生产合同过程实时进行监督,积极开展现场的安全生产教育工作,要求工程项目相关作业人员踊跃参加安全生产活动,增强现场人员安全意识;做好安全生产记录,对违法乱纪人员做出处分;经常性的巡回检查,对于现场施工人员的做法进行监督,要求其满足安全生产的规范。
(7)测量员:配合施工流程;熟悉并了解工程项目资料,读懂图纸,明确需要测量放线的建筑部位,能够独立编制严密的测量放线的方案;实地进行放线测量,完成放线记录;与其他人员密切配合,合力完成工程项目。
3.2作业队的分工布置
(1)建筑结构施工队:完成各建筑主体、结构、各分部分项工程作业。
(2)瓦工工作队:主要完成室内外墙体、楼板、柱等的水泥砌筑抹灰。
(3)木工工作队:完成建筑的顶棚吊顶工作。
(4)油漆工工作队:完成建筑的室内外装饰,门窗粉刷油漆等工作。
(5)钢筋工工作队:完成建筑所需要的定量的钢筋切割、焊接与绑扎工作。
3.3施工现场准备布置
为保证施工工程的位置准确性以及为后续工作打好基础,应该做好控制网复测工作,准确的敷设导线和水准点。进行工作现场临时围墙的搭设,现场划分出作业区域和生产生活区域,搭设临时住房、操作台、储物间等,从而保证水泥混凝土配置、钢筋试验以及其他作业顺利进行。现场进行场地平整,做好准备工作,下电线、通水管、铺设施工道路并及时进行浇筑。有计划地组织施工机具及时进场,进行安装组合和试用工作。有计划地组织原材料进场,及时进行归置分类,选择合适的地点归置。原材料、成品、半成品的堆放点要求有专人轮班看守,提前统计好次日所需的材料用料并上交材料管理员,管理员核实后,运输工人采用不同的运输法昂是统一运至各个楼层作业空间。
要有应对雨雪,大风等特殊天气的措施。施工现场要设有保安室和消防措施。并且为了保证工程的合理施工,充分利用人材机,设计选用循环施工,循环流水段可以从下至上,先左后右的原则,保持流水施工,交叉作业,充分利用资源,防止浪费。
3.4施工顺序布置
为了使建筑工程的进度、质量、成本满足设计的要求,考虑到本次工程的总平面布置和现场实际施工工作面,编制了以下的施工顺序:
(1)基础部分的施工
基坑土方开挖→土体边坡支护→垫层施工→基础施工→土方回填
(2)地上部分施工
复核现场定位放线位置→绑扎墙体钢筋→混凝土浇筑→绑扎梁板钢筋→混凝土浇筑→基础设施验收
(3)外部装修
外门窗框安装→外部墙体粉刷→外墙体涂料粉刷
(4)内部装修
内墙面粉刷装饰涂料→天棚、楼地面粉刷装饰墙面涂料→门窗扇粉刷涂料→门窗扇组合安装→其他配件制作安装
3.5施工协调布置
一个建筑工程,一个整体,离不开各个部门、各个作业人员和管理人员之间的紧密配合。是人材、机之间相互渗透、相互关联,密切合作,相互配合,相互协调的一个过程。
做好和建设单位的协调:建设单位作为整个工程项目管理的主体,对建设项目进行投资,我方为配合好业主方进行生产活动,组织具有相应资质的人员形成整体,对于工程的每一个建筑部位,分项工程或是每一道生产工序在前一步未满足双方合同要求时,绝不执行下一道工序,以此来保证建设单位工程师的工作可以流畅进行。
做好和勘察单位、设计单位的协调:勘察单位可以提供地质、水文条件、环境、交通等的相关调查资料;设计单位则是在勘查单位提供资料基础上为我方提供图纸以及相关做法工艺等,做好和两个单位的沟通协调则有助于工程的落实。
做好和监理单位的协调:我方在施工过程中接触最多的就是监理单位,双方单位都应当在合同授权内,承担相应的义务,履行职责,通过监督施工过程中建筑工程的质量,进度,费用及安全等方面的问题,可以大大提高我单位的工作效率。对于监理方指出的问题认真核对,双方就出现问题探讨解决方案,共同作用下才能使施工质量和施工安全有所保障。
3.6 施工的难点及解决措施
对于本工程而言,建筑总高度为25.2米,建筑高度较高且有较多的交叉作业,材料垂直运输较为困难,给质检和复核工作带来一定的难度,业主方虽未提出具体完成工程工期,但是要求以最快合理工期来完成工程,若不能及时解决存在的问题将易出现工期拖延的现象。
解决措施:为了使工程在合理工期内完成,本公司决定选择增加投入,以保证后期完成效果,首先应保证材料设备等准备就绪,及时进入施工现场,及时补料,提前选用多家备用材料厂商,注重质量;对于已经能够成熟运用的工艺,要学会改进,积极选用新工艺新技术;按照本工程的情况,选择适合高处使用的质轻高强的脚手板以及施工机械,以保证每个工作面都可以有序开展。
3.7 施工进度横道图
第4章 施工现场总平面布置
4.1施工现场平面布置原则
(1)在满足工程可以持续施工的条件下最大可能占用最小的施工场地。减少了施工用地,也就意味着很大程度上节约了远程运输所需耗用的人工费以及水电费用。充分运用施工场地以外的工厂进行加工原材料,大大提高了施工效率和场地占用面积。
(2)临时设施的搭建,要满足各种工作的需求,例如办公用房要设置的离施工区域远一些,避免施工现场的噪音污染,生活区域,要与施工场地之间较近一些,方便工人往返。设置有专门仓库堆放水泥、粉刷涂料等易于受潮的材料,还要求设置材料操作空间,例如进行钢筋切割、焊接等工作。
(3)提倡使用装配式厂房,便于装拆。
(4)缩短施工现场材料设备的运送距离,避免重复多次运输。我公司对此提前做好了详细周密的计划,对于将要放置的材料设备预先模拟计算,算出其中最优方案,使得整个运送距离最小。
(5)严格遵守法律法规、人身安全保护、技术做法的要求,对于施工现场易燃易炸等危险物品放置在指定位置,防止破坏带来的人身和经济损失。
(6)对于场地内土地使用面积,临时设施费用,水电费用,各种机械租赁费用等都应该并入考虑。
4.2施工现场平面布置依据
(1)招标文件中提及的相关要求(包含施工场地的电路,水源来源,勘查结果等)。
(2)建设项目总平面图。
(3)工程项目的总成本、总进度、总质量计划。
(4)建筑施工部署。
(5)施工资源计划。
(6)安全施工和防火的标准。
4.3 平面管理体系
4.3.1 工程项目管理
从一个建设项目的开始到一个建设项目的完工,离不开对项目的管理和控制,这个过程可以确保实现项目的成本目标、进度目标和质量目标。分期下达项目管理的计划指令,不定期地召开相关的例会,经过一系列的协商交谈,更改计划,并将重新制定的计划再次执行,为实现项目目标而努力,这就形成了一个动态的变化过程。
4.3.2动态控制项目管理目标
对开工前的项目目标进行分析,主动预防,分析工程施工过程中可能产生的偏离原因,针对偏离原因采取适当的预防措施。
工程开工后对项目目标进行监督,这是一种动态过程,定时将工程进展状况与初期制定目标相对比,若发生偏差则进行纠正,及时采用开工前制定的应对方法。
4.4 场内道路及排水布置
对于工程施工现场的临时路面,可充分利用建筑垃圾中的碎石进行初步铺设,再在上部加设毛石,最后选用素土碾压压实,宽度设为5米,可供双车同时经过,并在道路侧面设置排水沟,由于生产生活过程中会产生大量的废水、污水以及天气影响所产生的雨雪水,这些水可以排进排水沟,经过沉淀,路过滤水网然后进入市政排水网中,集中净化处理,达到排放的相关指标后,再排入到指定的地方。
利用施工现场进出口处设置的汽车清洗点,清洗掉车辆在场地内携带的泥沙,从而保证车辆进出不会污染场外道路。
4.5 职工生活设施的布置
(1)对于该工程的施工人员在施工现场外进行了住宿(配有浴室、厕所、小食堂),膳食的安排,全权由公司承担,定期对员工进行访问调查,每天如实记录并上报;施工现场同时设有小面积的居住场所,供值班、临时居住使用。
(2)对于管理层人员则需要自己就近租住房屋。
(3)施工现场设置的卫生间设有冲水阀系统,以便后期清理工作的展开和维护周围环境卫生。
4.6 现场材料和施工机械的布置
(1)施工机械在满足现场合理布局的要求外,我们对于放置在场地的机械也要求做到装拆机械方便、距离施工地点较近,不妨碍其它材料设备的进出场,也无安全危害。
(2)材料使用时间的长短、使用频率、用量情况都直接影响着材料堆放位置,所以结合这些因素,我公司决定对于不易储存易受潮的建筑材料,例如:粉煤灰等,可提前约定好购买商家,待到使用前一天布置材料进场,对于较容易取得的材料可以选择分批进入场地,从而不仅保证了材料质量,也节约了占地面积。
(3)按照施工总平面图的要求布置有钢筋、砌体、砂石、水泥等材料的堆放区域,同时设有各种材料的加工操作区域。
(4)有明确的排水措施,满足消防安全的要求,防止材料受损。
(5)不同的材料应当有不同的名牌,名牌上应该注明材料名称、品种、产地以及规格尺寸等。施工现场的材料不可随意弃置,要求整齐堆放,有特殊要求的材料,按照要求放置。
4.7 生活和建筑垃圾的丢弃布置
(1)当天产生垃圾要及时清理出场,若清除出场有困难时,应当集中堆放,待条件允许,送至垃圾回收站(不可超过7天)。
(2)作业现场应设垃圾丢弃区,每天定时设专人进行清理,生活垃圾要求袋装化,所有垃圾按照要求都统一运送至垃圾处理站回收处理。
4.8 围挡布置
在施工场地外缘设置场地围挡,由于该工程属于市区路段,因此设置为XXX高度为4m,采用双立柱式,表面张贴本工程的效果图和公益广告,保持表面干净整洁。
4.9 施工平面布置图
见附录二
第5章 分项工程的施工
5.1地基与基础工程
5.1.1施工前准备工作
(1)对施工场地内的绿植和表土进行清理,人工配合正铲挖土机将施工场地清理干净。
(2)复核业主方送达的有关基础的水准点和放线的资料,实地测量,确认满足要求,送至监理处,监理同意,下达开挖指令,方可动工开挖。
(3)建立整个施工场地的施工控制网,进行轴线桩的测量放样,确认轴线桩的具体位置,要求测量过程控制精准,以便后续计算工程量,我们要求水平方向的误差不超过±30-50mm,竖直方向在±30mm以内,由指定的施工人员使用经纬仪,水准仪等专业的仪器进行精准的测量。
5.1.2 土方开挖
工程项目在开挖途中进行全面检测,采取先进的信息化施工方案,根据监测周围环境的变化状况,观测数据浮动情况,随时调整施工顺序。检测地下水位位置,将最低地下水位降到将要开挖土方底面以下0.6m的位置,并随时观察周围建筑物、设施、管线、设备等有无下沉现象。本工程的工程开挖深度不大,土体的稳定性较高并且周围环境也允许,最终采用放坡开挖的方式进行施工。在基坑外围放置材料设备,要求距离不得小于2m,堆放的高度不得大过1.5m,防止出现塌方现象影响工程进度。
5.1.3 混凝土基础的施工方法
混凝土基础有多种形式,本工程选用台阶式独立混凝土基础。进行台阶式混凝土基础施工,应分层进行浇筑,按照先下后上的原则连续均匀的一次性完成浇筑工作,混凝土倾倒时,由四角向中心进行直至混凝土可以充满整个模板,以保证工程在质量。
(3)完成以上工序后,将整体用材料遮盖养护,对于选用的不同品种的水泥制成的基础,按照规定的不同天数进行洒水养护。
(4)养护完成后,拆除混凝土模板,拆除时,要小心谨慎,防止造成混凝土表面质量缺陷。
5.1.4 土方回填
工程开工时间在4月,空气比较干燥,为保证回填土的含水率,降低土体水分散失速度,应加快挖、填、运以及碾压的速度。填土工作从下而上进行,分层施工。该工程优先选用碾压机械为平碾,每层铺土厚度为300毫米,每层碾压不得少于7次。
5.1.5 施工质量控制
(1)施工途中若发现古墓或者古物时,应当立即停止开挖,由监理工程师上报有关管理部门,管理部门作出回应后,方可继续施工。
(2)上面提及的测量放线,复合的工作均应满足相关的国家强制性规定以及双方在合同中约定好的内容。
(3)对于土方开挖到边角部位时,较大施工机械无法操作,可选用施工小型机械并配合人工进行开挖。
(4)随着工程项目的不断进展,需要按时测量基坑的平面位置是否有变化,水平平面标高是否产生误差,土体边坡是否坍塌。制定相应的措施来保证工程水平控制点的的准确性和安全性。
(5)如在开挖过程中,发生土方塌陷,坡体滑坡,应立即采用由设计单位提供的加固方案和措施。
(6)对于产生的余土、弃土,不应堆放在基坑坡口周围,应放置在距离基坑边缘较远的地方,防止土方塌陷,导致前期工程白费。
(7)对于施工场地在周围和场地内的障碍物及时做好拆除处理,并设有安全防护。
5.2砌筑工程
砌筑工程主要由砂浆工程和加气混凝土砌块工程组成。
5.2.1 砂浆制作
砂浆的制作要求在专门的砂浆集中搅拌区进行,现场设有计量设备,作业人员按照配合比进行操作,配制砂浆。控制好砂浆拌制用量,防止搅拌砂浆的用量过多引起浪费现象,也防止一次性拌制用量过少,需要多次拌制,浪费时间。现场作业温度超30度时,砂浆要在两个小时内使用完,拌制的砂浆稠度为90±5mm;当温度低于30℃时,要求砂浆在三小时内使用完毕;砂浆进行搅拌的时间不得少于2min;为保证砂浆质量,严格控制拌合砂浆的用水量,拌合用水要求符合国家强制性标准。同一个建筑部位,需要采用不同级别砂浆时,要隔天进行施工,不得在一天内进行;砂浆搅拌机械,一天内只能搅拌同一种配比的砂浆,不得混合使用。(5)用砂选用中粗粒经,砂的含水率在2%左右,砂中不得参杂杂质和有损工程的有害杂质。
5.2.2 砌体准备要求
对于砌筑过程中所使用的砌块卸料时,不得在场地内倾倒以至于破坏砌块,现场堆放时,高度不得超过2米,将其覆盖,防止雨淋。选用砌块要求尺寸精准,满足《蒸压加气混凝土砌块》中规定的要求。严格按照规定时间进行洒水养护,在砌块砌筑前24h浇水润湿,严格把控砌块的含水率,使得砌筑面达到饱和状态。将砌块对方在仓库时,砌块下方设置模板垫块,与地面隔离。通过排砖图,确定出非标准型的砌块尺寸,统计完毕同意送至加工厂房,一同制作切割,这样不仅减少了在施工现场加工砌块可能产生的浪费,也提高了砖块尺寸的精准度,保证了砌体质量。
5.2.3 砌体施工控制
(1)砌体砌筑时,要求满铺,砂浆用量保证充足
(2)选择砌块应该颜色基本统一,尺寸相同,无裂缝弯曲的现象,棱角饱满,规格尺寸相同,且在使用前清扫湿润,以保证墙体整体质量。
(3)砌块砌筑,上下层之间要求有错缝,错缝长度要求是1/2的砌块长度,不能低于1/3砌块长度也不得低于200mm.
(4)同砖墙不同,砌块砌筑墙体时不得留有马牙槎;可设为斜槎,斜槎水平投影长度要求大于砌体高度的2/3方可满足要求 。
(5)砌块的四个砌筑面吸收水分的要求时9mm为宜。
(6)砌筑完毕,用喷雾型洒水器进行砌体养护工作。
(7)过梁施工时的尺寸、位置应准确,过梁的两侧支撑构件,尺寸应相同,位置应准确。当过梁底部的砂浆厚度超过20 mm时,应及时用混凝土砂浆坐浆。
(8)提前选取好预埋件,确定种类,尺寸,材质等的准确性,在安装之前做好刷油法防腐处理,严禁安装构件后剔凿墙体,替换构件。
5.2.3 砌体质量要求
墙体砌筑时的缝隙要求上下错开,内外搭接,不允许墙体中出现连续垂直的通缝影响质量,砂浆的砌筑要做到横平竖直,砂浆饱满,厚薄保持均一致。
5.3 模板工程
5.3.1 模板工程施工过程
选择满足要求的模板→组合安装→进行核对比较→浇筑混凝土→带混凝土成型拆除模板→清理干净→重复循环利用
5.3.2模板工程的做法
模板组合安装前,利用灰饼和水准仪测量模板的水平度,保持垂直度和水平度在±1mm范围内,检验其是否满足使用要求;浇筑工作进行前,还应将施工缝处进行凿毛处理;为了使建筑构件脱模方便,在使用前应在模板表面涂抹脱模油;脱模工作要平稳进行防止裂缝产生,影响混凝土表面的质量和美观性;为了确定支撑间距,提前计算好墙板荷载,大荷载部加设临时支撑。选用构造做法简单,安装和拆除方便的模板,有利于与钢筋绑扎工程、混凝土浇筑工程等的良好配合。对于高度不同的模板操作时,挂板要进行加固处理。跨度小于4m的现浇钢筋混凝土板和梁,起拱高度为梁或板高度的1/1000-3/1000,要求取样检查,抽样数量不得少于总数的10%同时不能少于三间。运用水准仪、钢尺等工具检查。固定在模板上的预埋件、构件要固定牢靠,避免进行混凝土建筑工作或是拆模时构件位移或是出现质量缺陷。悬臂构件模板拆除时,模板强度等级要求达到100%。能够承受除了自身的荷载,还能承受混凝土和钢筋的重量。
5.3.3 模板的拆除要求
模板拆除时遵循先支的后拆,后支的先拆,由上至下进行拆除。拆除时要有满足要求的压力试验报告,并向有关部门提出拆除申请,有关部门同意后方可进行。为保证拆除安全,拆除工作进行时,拆除人员应该处于牢固结实的部位,严禁下部有人员活动。对于拆除了活动部位的模板要求一次性拆除,不得留下部分工程,防止造成安全事故。拆模的建筑部位,边缘设置安全警示线,作业面下方不等有人员走动。模板拆除完毕后,及时进行清理工作,清理完毕捆绑堆放在规定区域,不得随意弃置。
5.4 混凝土工程
5.4.1 混凝土浇筑前的准备工作
(1)各个施工队伍进行技术交底,明确各建筑部位的施工做法,熟悉施工图纸,能够知道技术因素的要求。
(2)交接检验,检查前项工作完成情况,前项工作在未达标之前,则不具备下一项工作的开工条件。
(3)各种施工设备准备完毕,并且具备施工条件后,对模板进行浇水润湿使用,墙和柱的模板组装使用时,要排出模板中的杂物和混凝土后方可组装封闭,进行混个凝土浇筑。
5.4.2 混凝土工程浇筑方案
(1)同前面介绍的基础混凝土浇筑步骤相同,混凝土浇筑时根据教主高度的不同,选取不同种类的工具倾倒混凝土,小于两米,自然落下,大于两米需要利用溜槽、串筒等工具辅助。
(2)当分层浇筑时,结构的特点,钢筋疏密等因素影响着混凝土每次浇筑的厚度,对于该工程选用的平板振捣器和插入式振捣器施工时,平板振捣器要求每次振捣0.2米,插入式振捣器,每次振捣0.5米振捣后检查混凝土表面情况,不得出现分层,有气泡的现象,表面应光滑无波纹。
(3)混凝土的浇筑工作,要求连续均匀的进行,不可间断;若无法避免时,则要在前层混凝土初凝时间到达之前,完成本层浇筑。
(4)在柱子浇筑振捣完成后,为避免表面浮浆,在柱顶撒15mm厚石渣,增加摩擦力。
(5)进行混凝土浇筑工作时,根据强度等级分级进行施工,强度等级高的先进行,强度等级低的后浇筑,不得出现不同级别混凝土混合使用的现象。
(6)浇筑工作结束,根据气候条件选择合理的时间对混凝土进行养护。一般品种混凝土养护时间要大于7天,对于有抗渗要求的养护要大于14天。
(7)工作实施过程中,注意工程设计的预留孔洞,洞孔以及埋设的钢筋等是否发生移位现象,当由上述问题发生时,要求及时处理及修正,以保证浇筑整体的质量。
5.4.3 质量要求
工程所需的水泥砂石材料,进场前应进行检查;水泥应有水泥出场证书,并做抗拉强度和抗压强度、安定性试验;沙石材料粒径符合合同要求。
5.5 钢筋工程
5.5.1 钢筋加工过程
钢筋原材料进场→钢筋调直→钢筋切割→钢筋弯曲成型→确定级别、贴牌堆放
5.5.2 钢筋进场验收
钢筋工程影响整个砌筑工程,它是整个工程的骨架,主体的安全性受其影响,因此,钢筋原材料的检验必不可少。
(1)钢筋检验批进场时,应该对其名称、规格、型号、牌号、生产许可证、合格证进行核对,再在见证人员见证下由单位的取样人员按照规定进行取样,后送至实验室进行复试,做机械性能检测,接受材料合格通知后,材料方可进场。
(2)本公司同时也应出具相应的文件(产品备案证、生产许可、合格证等)。
5.5.3 钢筋制作
(1)首先考虑到钢筋的调直方法:充分利用钢筋调直切割机械(允许有10mm误差),要求严格控制钢筋冷拉率,一级钢筋冷拉率不得大于4%,二级不得大于1%。
(2)由于钢筋的下料长度不同,公司采用手动或者机械切断钢筋,本公司选用的钢筋切断机适用于工程的部分钢筋类型,可以切割直径低于40mm钢筋,切割所得的钢筋断面平滑,也大大提升了加工效率,连接方便。对于直径较大的钢筋,可选择工厂代加工。
(3)上一步骤完成后,对得到的切割好的钢筋弯曲成型,使之成为设计的尺寸和形状,对于两端堆成的钢筋,弯曲成型加工时,应有中间向两侧进行,对于不对称复杂的弯曲成型钢筋,则由可以放置实样作为参考,利用钢筋弯曲机等进行钢筋弯曲,加工成型。
(4)工程上选用的箍筋,选用冷拔低碳钢丝制作,选用的箍筋其弯心直径不得小于直径的2.5倍,弯钩的平直段长度要求大于10倍钢筋直径,抗震部分结构,钢筋与箍筋另作安排。
(5)一级钢筋末端需要做180度的弯钩的,圆弧弯曲应为三倍直径,对于做成90度弯折的,圆弧弯曲大于四倍直径。
(6)当发现现场钢筋表面的少量锈迹,宜钢丝刷去除,当表面锈迹明显,去除后,可以看出钢筋表面有严重缺陷,不得使用。
5.5.4 梁柱钢筋的绑扎
根据施工图的要求,将钢筋按照图纸式样进行放置,用钢丝将交叉点进行绑扎,绑扎后要求钢筋紧密无缝隙并符合规范,梁和柱设置钢筋时,受力钢筋和箍筋要求垂直错落有序的设置,其中主筋绑扎时不能出现多个开口绑扎,钢筋搭接处出现的弯钩为了避免出现倾斜现象,要朝向柱心的方向绑扎。
5.5.5 现浇板钢筋的绑扎
按照要求,先进行模板清理,按照图纸,在模板上确定出钢筋的位置进行画线工作,之后进行受力钢筋的绑扎,最后绑扎负弯矩筋。
对于所有要求进行绑扎的部位,应当结实牢靠,主筋绑扎时要求在下方每1.5米安置一个保护层垫块,采用八字扣的绑扎方式。对于设有双层钢筋部位,双层间可采用加设马凳筋的方式。
5.6屋面工程
5.6.1 屋面工程施工过程
基层处理工作→基层处理剂涂刷→附加层铺设→防水层铺设→封边处理→进行蓄水试验→试验成功→保护层铺设→质量检查与验收
5.6.2 屋面工程施工做法
基层处理工作主要检查表面是否光滑平整,要求表面无突起,没有表面松动粗糙的现象,去除表面杂志颗粒,并具有一定的强度刚度。铺设找平层以前,可选用卷材铺设在基层表面2h,揭开后无明显水痕则表示可进行找平层铺设工作。找平层铺设时宜设置分隔缝,宽度设为8mm左右,缝隙以密实材料填充。在建筑的阴阳角处,转角处(墙体和基层交界处、排水口与基层交界处、伸缩缝、沉降缝)宜抹成圆弧型状,以提高耐久性。设计的排水坡满足设计要求,便于屋面排水。对于管道等其他构件连接处应做好防水加固处理,表面清理干净。
5.7脚手架工程
5.7.1 脚手架工程施工过程
基础平整→搭设立杆、扫地杆固定→大横杆搭设→小横杆搭并固定→铺设安全网→脚手板搭设
5.7.2 脚手架的搭设要求
脚手架施工时,选用48*3.5mm的钢管,不得与其他种类钢管混合使用。脚手架每立杆下部应该设有垫板(长度应大于两立杆之间的长度,宽度大于50mm的木板)及钢底座(尺寸为150*150mm)。其间距不得大于2m(1.8m为宜),用对接口间进行连接,搭接长度不得低于1米,且扣件不得位于同一高度,同一位置,错开设置;为保证连墙杆具有足够的稳定性以保证整体强度,每隔6跨设立一根抛撑;立至建筑物上部时,脚手架要求比女儿墙高出1.2m,同时保证比檐口高出1.5m为宜。利用扣件将纵向扫地杆固定在小于底座上方0.2m的纵杆上,横向布置在下方最近距离的纵杆的立杆上。大横杆选用扣件搭接的方式,其长度不得低于三跨,步距一般为1.2m、1.5m、1.8m,同立杆要求相同,其扣件也应错开布置,错开长度不得低于0.5m;在纵向水平杆上方设置横向水平杆,在纵横水平杆共同作用下对脚手板起到支撑的作用,承受脚手板上传递的荷载。搭设至关键节点部位时,需增加一道横向水平杆,采用扣件连接;利用扣件将双排脚手架的小横杆进行固定,单排脚手架固定时要求一端伸入墙内,另一端采用扣减固定。进行脚手板铺设工作时,脚手板和墙体之间要求留有足够的距离,一般为120-150mm,铺设均匀,满铺,两端固定,防止翻落;选用的木脚手板重量限制在30kg为宜,质量过重不利于施工,过轻不能保证稳定性,通常要求宽度大于50mm,长度大于200mm。安全网设立时第一层高度选取3.2m,后续每增加两层加设一次。对于操作平台,应设安全防护。
5.7.3 脚手架的拆除
脚手架拆除依照自上层到下层,由上层逐层向下的顺序进行,分层分段完成脚手架的拆除工作,拆除高度差限制在两步脚手架范围内,不得超过两步脚手架距离,拆除途中不得将脚手架随意抛至地面,以造成人员伤亡或材料机械的破坏。
第6章 劳动力、材料机械资源投入计划
6.1 劳动力投入计划
6.1.1培训
工程项目开工之前,要求对将要入职的工作人员进行岗前培训、安全教育。通过观看优秀案例视频,现场参观、取得专业资质人员和管理人员与员工进行技术交底,适当的采取奖励措施提高员工认真学习相关专业知识的积极性。由此来保证工程的顺利开展。
6.1.2 计划的编制
根据该工程的建筑工程量、项目的施工组织设计方案、签订合同的要求以及资金等多方面的因素进行最合理化的劳动力人员安排,提高整个工程的施工效率,保证劳动生产率最大化。安排合理的工作时间与休息时间,合理分配,做到劳逸结合,对于需要加班的项目,相应提高加班费用;假期到达之前,做好假期上报工作,不得随意请假。组织出技术过硬的施工队伍,增加劳动力量的投入,合理安排各个工作队伍的生产项目,交叉流水作业,使每个工作面都有员工参与其中。严格管控工作过程中员工工作情况,项目经理进行阶段考核任务,以保证施工工期和进度的良好控制。6.1.3 劳动力资源投入表
劳动力投入计划表
工程项目作业工种 | 工程准备阶段 | 基础工程施工阶段 | 主体工程施工阶段 | 装饰工程施工阶段 | 竣工验收阶段 |
技术工人 | 1 | 1 | 2 | 2 | 2 |
普通工人 | 2 | 10 | 30 | 10 | 5 |
钢筋工人 | 0 | 8 | 10 | 0 | 0 |
模板工人 | 0 | 5 | 20 | 3 | 0 |
安装工人 | 2 | 0 | 10 | 0 | 0 |
砌筑工人 | 0 | 12 | 30 | 0 | 0 |
电工 | 1 | 1 | 2 | 2 | 1 |
机操工人 | 1 | 2 | 4 | 2 | 0 |
焊工 | 0 | 2 | 5 | 5 | 0 |
木工 | 0 | 1 | 6 | 5 | 0 |
抹灰工人 | 0 | 0 | 8 | 12 | 0 |
混凝土工 | 0 | 8 | 10 | 0 | 0 |
6.2 材料投入计划
6.2.1材料投入计划编制
材料投入计划本公司根据双方合同约定及最合理化的考虑,对于由发包人指定材料供应商的材料,由我方及监理人员一同进行检查验收工作,甲方无规定的材料,则由我公司进行选择,并将材料样品送至甲方和监理处,各方同意后方能使用,若检查过程出现问题,则重新选择。
6.2.2 主要材料投入计划表
材料投入计划表
序号 | 主要材料名称 | 规格型号 | 数量 | 备注 |
1 | 混凝土 | C15 | 42.01m3 | 基础垫层 |
2 | 混凝土 | C25 | 421.85m3 | 基础 |
3 | 混凝土 | C30 | 306.77m3 | 梁 |
4 | 混凝土 | C30 | 1128.54m3 | 板 |
5 | 混凝土 | C25 | 297.44m3 | 柱 |
6 | 混凝土 | C20 | 74.3m3 | 圈梁 |
7 | 混凝土 | C30 | 23.04m3 | 过梁 |
8 | 门 | 木门 | 91樘 | |
9 | 门 | 塑钢金属门 | 2樘 | |
10 | 窗 | 金属铝合金窗 | 189樘 | |
11 | 窗 | 金属塑钢窗 | 2樘 | |
12 | 钢筋 | 直径18 | 12.8t | |
13 | 钢筋 | 直径20 | 24.96t | |
14 | 钢筋 | 直径16 | 43.20t | |
15 | 钢筋 | 直径12 | 0.084t | |
16 | 钢筋 | 直径14 | 1.90t | |
17 | 钢筋 | 直径22 | 2.30t | |
19 | 钢筋 | 直径25 | 2.21t | |
20 | 箍筋 | 直径6 | 0.028t | |
21 | 箍筋 | 直径8 | 6.24t | |
22 | 箍筋 | 直径10 | 1.98t |
6.3 设备投入计划
6.3.1 设备投入计划的编制
在保证施工质量的前提下尽量缩短工期,降低成本,减少劳动力,根据现场各个阶段的工程量,编结合项目本身的特点及要求进行了相关的设备资源投入计划的编制,按照对施工机械需求量的大小确定施工机械租赁时常,进场时间,充分落实施工机械的来源,分期进入场地。
6.3.2 设备投入计划表
设备投入计划表
序号 | 机械或设备名称 | 型号规格 | 数量 | 额定功率(每台) | 生产能力 |
1 | 塔吊 | QT63A | 1 | 21.0KW | 1.2-3.5T |
2 | 混凝土搅拌机 | JS-350 | 2 | 22.5KW | 400L |
3 | 交流电焊机 | 40KV.A | 2 | 40KW | |
4 | 对焊机 | UN1-75 | 2 | 75.0KW | 14-25mm |
5 | 钢筋弯曲机 | WJ40-1 | 1 | 2.8KW | 40mm |
6 | 振捣器 | 插入式 | 2 | 1.1KW | |
7 | 振捣器 | 平板式 | 3 | 0.5KW | |
8 | 电动套丝机 | N3T-100 | 2 | 1.0KW | 15-80mm |
9 | 弯管机 | DYW-2 | 3 | 1.1KW | 15-150mm |
10 | 挖掘机 | CRT-100 | 4 | ||
11 | 自卸汽车 | 2 | |||
12 | 石料切割机 | SC110 | 1 |
第7章 安全施工管理
7.1 高空作业安全管理
当从事基准面高于两米的工作并有可能发生坠落事故时该作业即属于高空作业。对此作出了针对性的管理要求:
从事与高空作业相关工作的现场人员要求学习正确佩戴安全帽,防滑鞋,安全带,所有安全用具都由本单位提供。工程上选用的的脚手架,平台,模板,安全网等工具都应符合安全技术的要求,在人员正式工作前对现场的所有安全设施进行检查,以确定现场安全设施的可靠性、安全性。当现场的安全防护设施和临时设施需要发生变动时,应该将其情况报给相关管理人员,在制定合理方案后,方可拆除变动,变动使用完毕后,尽快恢复原样。对于危险的需要进行高空作业的建筑部位要求设立明显的安全警示牌。为了保证夜间高空作业的人员的工作具有安全保障,应该保证良好的夜间照明工作,对于危险度较高的地方,应该设置红灯警示。冬雨季施工时,设有安全防滑措施,当遇到强风、大雨雪天气时,停止作业。7.2 安全用电管理
对于从事与施工用电工作有关的作业人员,必须取得相关特殊工种从业资格,持证上岗,未取得相关资质证书的人员不得进行相关工作。对于本工程施工现场可选用一般、混合、局部照明的方式。照明系统选择选用220v照明器。高压线路下方不得随意搭建临时建筑,也不得设置操作平台,对于在周围作业时,设置bao’zheng隔离方案。对于在现场有导电灰尘的区域、隧道等地电线电压要求控制在36v内。搬运金属钢管脚手架、钢筋等物品时应注意避开设有电线的地区。场地内的仓库、办公室内不得使用大功率电器,防止发生火灾等意外状况。移动带有电源的建筑设备时,先进行电源切断按在进行搬运工作。7.3 施工安全检查
施工安全检查工作分两部分进行,第一部分是保证项目(施工组织设计、安全培训、技术交底、安全生产责任制等);第二部分是一般项目(对于各个分包单位的安全管理、安全警示牌的布置、安全事故的处理方案、员工持证上岗等)。建筑工程的项目部建立完善的安全检查制度,通过开展安全教育、安全知识活动等方式督促工程有关人员学习相关知识,提高安全施工意识。工程上存在的安全隐患,负责人应立即下达安全事故隐患整改通知书,要求工程限期进行整改,安全隐患未得到治理之前不允许下道工程项目施工。现场安全检查工作由项目的负责人组织安全生产管理人员及有关项目施工安全人员共同进行,检查完毕填写相关安全检查记录表。7.4 文明施工检查
文明施工检查同安全施工检查内容相似,同样具备两个项目,一是一般项目,二是保证项目,其主要内容包括对于施工现场文明施工情况检查、封闭围挡程度检查、现场安全用电情况检查、材料储备存放管理工作的检查、警示牌设立、公共设施等。
第8章 环境保护管理
8.1 施现场噪声污染的防治
对于在加工过程中可能产生大量生产噪音的建筑材料、成品、半成品应该在工厂、车间内完成,加工完毕后送至施工现场使用,减少施工场地内的生产噪音。对施工现场的作业人员,实行现场噪声管理制度,禁止现场作业人员大声喧哗,距离较远的建筑设备的操作,例如:塔吊,可选用对讲机进行指挥操作,提高全体员工的自觉意识。施工现场噪声排放符合国家强制性规定,白天噪声不得大于70db,夜间作业噪声不得大于55db。需要使用电钻打孔,切割机切割钢筋时,操作区要进行封闭围挡,并及时在工具表面刷油,减少噪音的产生。进行混凝土振捣工作时,选取较低噪音的振捣机械,不需使用时,及时归置,不得产生空震。严格控制夜间施工噪音排放情况,噪音污染超过规定标准的工程禁止施工;除抢修抢险工作及工艺上需要不许进行夜间施工的项目。8.2 现场废气废水的防治
废气污染,主要是指大气排放污染,工程现场扬尘污染。废水的防治主要针对工业污水排放污染、城镇生活污水排放污染等现象。
施工现场施工时产生的垃圾、土方、砂石等材料由场内向场外运送时,将运送车进行覆盖,防止运送过程中产生掉落现象,影响场外环境。土方工程施工时施工现场回产生的大量扬尘污染空气,采用洒水、覆盖等方法来进行控制,根据国家强制性标准的规定,场内扬尘高度应该控制在目测高度不超过1.5m的范围内,不得使其散发到场外。施工现场的水泥、粉煤灰、石灰这种粉状材料放置时,应及时覆盖,从而减少扬尘,搬运时,不可随意抛掷,减少粉尘产生。施工机械在使用后拆除前,进行机械处理,清理表面积攒的灰尘、淋湿地面等措施。爆破工程部分,选择风力较小的天气,降低粉尘、扬尘的运动速度,适当的在建筑物外表面进行喷洒水工作。不得向城市水体里排放油类,酸类等污染水源的有毒物质。设立排污口,要在取得有关行政主管部门同意通知后进行。对于此次项目工程编制的水体污染防治措施方案应当与建筑工程主体建设同时进行。8.3 现场固体污染防治
对施工生产过程中产生的建筑垃圾排放量进行统计,严格控制垃圾排放量,每万立方米建筑排放垃圾不允许超过280吨。进行垃圾回收再利用,将现场废弃建筑垃圾运用到建筑施工生产中,例如开挖基坑产生的余土中的石子、砂石在满足强度要求条件下可用于道路铺设。现场垃圾进行分类袋装处理,集中回收运送至垃圾处理站。8.4 节约能源制度
积极响应国家号召,多采用地热能、太阳能等多种再生能源为照明、用电、采暖等方面提供资源。实施节水方案,到雨季时收集雨水用作混凝土的养护水。充分利用现场占地面积,合理划分现场区域,提高建筑面积占地利用率。照明系统优先选择节能的电线和用具。施工过程中发现地下水时,可检验其是否满足拌制要求,满足拌制用水要求时,可以用于混凝土的搅拌工程中。对于提出节能措施的人员给予奖励政策。
第9章 特殊季节施工管理
9.1 冬季施工
9.1.1 基础工程
进行土方回填工作时,由于是冬季施工,所以要求每层铺土的厚度比正常温度下铺设厚度少20%左右。回填的土方中可以含有少量冻土快,但不得超过总填土用量的15%,并且控制直径不大于150mm。填土填至表面时,表面土层1m以内的范围,不能含有上条所说的冻土块,土质要求均匀。并且选用的填土透水性应该良好。对于需要进行静荷载试验的桩,在实验之前,应该对桩做好保温工作。9.1.2 砌体工程
对于携带冰雪、被水浸湿的砌块不得用于工程中。现场进行拌制砂浆工作,砂石里不得掺有直径大于10mm的冻土块。并且当气温过低时,拌制的砂浆强度等级通常要较日常气温升一级,或是选择在砂浆中掺入适量的氯盐,但冬季施工砌筑砌体每日砌筑高度要降低为1.2m,不得超高。但对于装饰有特殊要求的部位,不得在砂浆中加入氯盐。进行砂浆试块做试验,要在平时基础上增加一组试块进行比较。9.1.3 钢筋工程
冬季施工现场气温过低,小于20℃时,应立即停止钢筋调直加工工作;对于HRB335、HRB400的钢筋不得进行冷弯试验。焊接的钢筋接头要进行冷却处理,在未进行冷却处理工作之前,不得接触雨雪。电渣压力焊在进行焊接工作前,要求进行低温实验,未达到要求不得进行焊接。9.1.4 混凝土工程
在拌合混凝土之前,要求加热拌合水和骨料,对于低于42.5级的水泥,要求拌合用水加热到80℃,骨料加热至60℃。大于42.5级的水泥,拌合用水加热到60℃,骨料加热至40℃。混凝土进行搅拌工作,从搅拌机中卸料时材料温度要大于15℃,材料倒入模板是温度要大于5℃。冬季施工还要注意进行一些相应的测温项目:每天环境温度测量4次,每工作班测量搅拌机棚温4次,水、水泥、掺合料、砂石、外加剂每一工作班不得低于4次。当混凝土强度等级不满足要求需要相应的提高时,根据提高后的强度等级测定其临界抗冻值。9.1.5 装饰装修工程
建筑室内抹灰、铺贴块状材料,施工和养护温度不得低于5℃。粉状涂料选用热水稀释,随用随配,配好后做好保温工作。刷油漆,裱糊工作以及玻璃制品安装,应该在供暖条件下进行。9.1.6 冬季施工现场准备
清理现场积雪,不得而将积雪堆放在出入口以及即将要使用的建筑施工机械设备周围。保障现场道路流畅。出水管、易受冻材料要进行保温处理,防治管道冻裂。准备好原材料的加热设备,为后续材料加热,顺利施工奠定基础。9.2 雨季施工
9.2.1 雨季施工现场准备
本工程在雨季来临前应该做好截水沟与排水沟,或是准备集水装置,可用于混凝土浇筑与养护工作。存储在仓库里的水泥,做好防潮处理,不得直接接触地面放置,下部一般选用木质板距离地面30cm存放。随用随拿,遇到雨天时,应做好覆盖隔离工作。对于钢筋、管材为防止接触雨水防止锈蚀,下部应同水泥做法一样用木板与地面隔开。对于工程使用的大型机械设备,应该为其搭设雨棚。当降雨量较大时,可挖几个集水坑进行集水工作。将现场道路设置成有5%的横坡,侧面做300mm、深度为210mm的排水沟,防止产生车胎打滑现象,从而引发事故。检查现场用电系统是否正常,有无漏电、断电现象,给所有管线做好防水处理工作。施工现场的工人要增强自我保护意识,防止发生触电现象。9.2.2 雨季各工程施工做法
地基基础工程:雨季可在在基坑周围设挡水墙,也可以设置宽度为1.6米的散水辅助排水,方便雨季排水工作展开;基坑内的临时道路铺设石子,增加摩擦力,防止坑底的施工机械陷进坑内;自然的边坡用塑料布覆盖防止坍塌;回填土方的工作尽量在良好天气下进行。砌体工程:雨天要求停止室外墙体的砌筑,对于当日完成的砌筑部分,要求用塑料布等进行覆盖;根据砂本身含水量的不同,调节用水量,含水量过高时,调节的砂浆过稀释,不宜上墙。钢筋工程:同雪天要求相同,焊接后未经过冷却的钢筋搭接接头不得粘到雨水。混凝土工程:水泥和掺入剂要求注意防水防潮,被雨水浸泡的材料不得用于工程上;对于模板刷油,可以用防雨水的脱模剂代替,方便脱模;;降低梁板浇筑时的坍落度。
第10章 工程质量回访及保修措施
10.1 工程回访
工程竣工后,监理单位组织相关作业人员检查建筑工程质量合格状况,满足要求的工程,上报相关部门备案工程。根据工程验收情况,填写工程验收记录表,制定工程回访计划,召集各方参与者参加工程回访,对回访结果做好记录,以备后期查看。工程交付使用六个月之后,要求以走访、电话回访、物业管理等多种方式来听取业主方意见,参与回访人员填写工程回访记录表。保修期内发现质量问题,应采取适当措施及时进行保修,保修期满的,配合业主的要求进行维修,确保业主满意。10.2 工程质量保修范围及时间
主体结构保修——本次建筑设计的建筑在正常使用不故意破坏的情况下,保修年限应同建筑设计使用年限相同。地基与基础保修——在正常使用不故意破坏的情况下,保修年限应同建筑设计使用年限相同。屋面防水工程(洗手间、浴室等)保修——不得低于五年。供热、供冷系统保修——两个采暖期和供冷期。其他土建工程的保修满足合同中规定时间并满足国家建筑设计使用年限为准。10.3 工程质量的保修
本着以为业主提供方便的原则,为了做到“用户至上,质量第一”的公司宗旨,我公司为完工后的后续保修做法做出了以下规定:
(1)在工程竣工完成后一个月内,我方会向业主提供整个工程的档案资料及有关建筑部位的技术详细做法,向业主详细介绍工程详情。允许业主方提出疑问,我方会积极配合解答并做好书面记录及录音。
(2)由施工方原因造成的质量缺陷,我方将会承担质量问题及资金,进行修复,直至满足要求;由发包方原因造成的质量缺陷,我方将不承担相关费用,但可以帮助解决质量缺陷问题;由其他方造成的质量缺陷问题,我方将会向业主进行解答,为业主方排除困难。
(3)当业主方发出维修要求时,我公司在24小时内组织人员去往现场解决问题,在业主方确认同意我方提出的维修方案后进行维修,维修处理完毕后业主方签字确认即可。
结 论
本次设计是对烟台市蓬莱办公楼项目投标标书的编制,标书主要由商务标部分和技术标部分组成,通过这次毕业设计,我学习了投标标书的编制方法,熟悉了标书编制的过程,知道了投标标书应该包含的内容,通过与老师和同学的探讨、交流和沟通,通过提出问题,找到解决编制过程中产生的疑问方法,这个过程也就锻炼了我与他人沟通交流的能力。
反复多次的查询图集,在规范中查找工程量计算规则,让我更深入的了解到一个工程投标标书的编制背后离不开的是扎实的基础,从开始需要计算的土石方工程,到砌筑工程,到钢筋混凝土工程,到屋面防水保温工程,到门窗工程以及后来的装饰工程,一个个小工程组成最终的的工程项目。查阅设计规范,招标文件的过程,让我把从书本上学来的知识融入其中,逐渐明白曾经”死记硬背”下来的知识。
这次毕业设计也算是对我过去四年的总结,填补我对投标标书编制过程的一些空白,从开始的一头雾水到循序渐进的完成老师布置的每一项工程,这个过程让我自己多了一份自豪感和成就感。也是这一过程为我今后从事相关工作奠定了基础。
参考文献
[1]黄伟典,尚文勇.建筑工程计量与计价.第2版[M].大连:大连理工大学出版社,2014.
[2]王广月.建筑工程定额与工程量清单计价.第1版[M].中国水利水电出版社,2011.
[3]刘富勤.陈德方.工程量清单编制与投标报价.[M]北京大学出版社,2006.
[4]钟汉华,李念国,吕秀娟.建筑工程施工技术.第2版[M].北京:北京大学出版社,2013.
[5]王建波,荀志远,建设工程造价管理[M].北京:经济科学出版社,2010.10
[6]中华人民共和国建设部. 建设工程工程量清单计价规范(GB50500-2008). 第1版.北京:中国计划出版社,2008.
[7]郑少瑛,周东明,王力强. 土木工程施工组织. 北京:中国电力出版社,2007.
[8]David Chappell.Contractual Correspondence for Architects and Project Managers[M].Published by Tata-Hill,2009.
[9]Bijan Mohraz. Review of The Design of Building Structures by Wolfgang Schueller[J]. Journal of Architectural Engineering,1996,2(2).
致谢
相逢总有千言,离别仅需二字。行文至此,意味着我的大学时代即将结束,四年前满怀憧憬的在父母陪伴下来到校园的场景恍如昨日,从前只觉得来日方长,可现在却觉得时间在做减法,来日并不方长。之前经历过的点滴,至今还历历在目。在这里,经历过迷茫、经历过困顿、经历过失落,但更多的是坚定、成长、被认可。匆匆四年,但时间必将带我们进入下一段旅途。
诚挚的感谢每一位在学业和生活上给予我帮助的老师,是我从各位老师那里学到了各种专业知识和技能才使得我有所提高与进步。也承蒙xxx导师和xxx导师的关照,导师一直默默在背后做出指导,初期就建立了群组,每周下发对应任务,对过程中存在的问题细心指出做出解答,到中期撰稿老师一一批注指出问题,以及到最后的成稿都在竭尽全力帮助我,在此由衷的感谢各位老师的照顾。
其次我也要感谢我的父母,是他们给我提供了物质基础,也是他们的无私付出和支持才铸就了今天的我,祝愿父母可以身体健康。最后,也要感谢我亲爱的舍友和同学,在求学路上互相帮助、互相扶持和互相鼓舞这让我取得了巨大的收获,愿前程似锦,归来依然如故。
2020年是不凡的一年,突如其来的新冠肺炎疫情仿佛一张灰色的网,笼罩着世界的每一处角落,无数的逆行者以他们无声地行动向我们传递着一个又一个的无声故事。印象深刻的便是终南山的“选择医可能是偶然,但你一定那选择了,就必须用一生的忠诚和热情对待它”。对于我的专业,我也怀着同样的决心。
最后希望自己不忘初心,忠于自己。感谢所有的相遇,祝大家前程似锦,未来可期。
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/134144.html,
