摘 要:施工组织设计在企业施工管理过程中极为重要,故而本文以某高层建筑工程项目为例,分析施工组织的设计。施工组织的设计基于独特的特征和现场条件,基于项目的特定要求以及项目过程中使用的人力资源,材料,设备,设备等。评估并科学编排后形成的设计文章,该文章综合考虑了时间及空间的具体实情。所形成的文章涵盖的主要内容有:文章编制的根据、标准,工程概览,施工安排情况、项目进出计划及施工过程中其它所涉及到的相关工作内容,根据各分项目的工程特点、难易情况,时间进度及质量规定,形成合理有效的施工方案,进而使施工有据可依并有序有效的完成项目建设,与此同时使工程成本可控,建设高品质的工程项目。
关 键 词:施工组织;进度;质量;安全
1 编制说明
1.1编制依据
《工程测量规范》(GB50026-2007);
《混凝土结构工程施工质量验收规范》(GB50204-2011);
《建筑工程施工质量验收统一标准》(GB50300-2013);
《砌体工程施工质量验收规范》(GB50203-2011)
《建筑结构荷载规范》(GB50009-2012)
《混凝土结构工程施工规范》(GB50666-2011)
《砌体结构工程施工质量验收规范》(GB50203-2011)
《钢筋焊接及验收规程》(JGJ18-2012);
《建筑钢结构焊接技术规程》(JGJ81-2002);
《钢筋机械连接通用技术规程》(JGJ107-2010);
《混凝土小型空心砌块建筑技术规程》(JGJ/T14-95)
《钢筋镦粗直螺纹连接技术规程》(DBJ/CT007-2003)
《建筑施工安全检查标准》(JGJ59-2011);
1.2工程概况
本工程为行政中学办公楼项目的概况,该项目采用现浇柱、梁、板的混凝土框架结构。主要项目概况如下表1-1所示:
表1-1 中学行政办公楼工程概况
工程名称 | 中学行政办公楼 | ||||||||
设计单位 | / | ||||||||
监理单位 | / | ||||||||
建筑面积 | 2461.87 | 层次(地上/地下) | 四层 | 宽度(m) | 14.84 | ||||
长度 | 46.04 | 总高度(m) | 16.9 | 结构类型 | 框架 | ||||
标高 | ±0.00相当绝对标高(m) | 515.80 | 设计室内外高差(mm) | 600 | |||||
自然地面标高(m) | 515.20 | ||||||||
建筑要求 | 屋面 | SBS改性沥青卷材防水 | |||||||
外墙面 | 一层干挂文化石,以上部分为白色仿石涂料 | ||||||||
内墙面 | 卫生间为彩色釉面砖防水墙面,其它房间为白色乳胶漆 | ||||||||
地面 | 卫生间为防滑彩色釉面砖地面,楼梯间为磨光花岗岩地面,其它房间为复合木地板地面 | ||||||||
门窗 | 塑钢门窗 | ||||||||
天棚 | 卫生间为铝条板吊顶,其它房间为白色乳胶漆 | ||||||||
结构特征 | 框架结构,采用C30砼 | ||||||||
地质环境状况简介 | 地基情况良好,持力层为粘性土,基础采用柱下钢筋砼独立基础 | ||||||||
其
他 |
2 施工准备
2.1施工现场准备
1.机械设备及施工用水、用电线路按照现场实际情况布置。
2.施工现场的各种材料应该按平面图布置要求摆放整齐,并进行标识。
3.材料计划:
现场技术员根据图纸至少提前七天上报工程需要的材料计划。该工程所需物资,见表2-1。
序号 | 物资名称 | 序号 | 物资名称 | 序号 | 物资名称 |
1 | 42.5水泥 | 7 | 木胶板 | 13 | 木门 |
2 | 中砂 | 8 | 钢管 | 14 | 给排水管 |
3 | 1-3石子 | 9 | 卡扣 | 15 | 卫生洁具 |
4 | 钢筋 | 10 | 地板砖 | 16 | 电缆 |
5 | 集成房屋 | 11 | 墙面砖 | 17 | 灯具 |
6 | 彩钢板房 | 12 | 铝合金窗 | 18 | 楼梯栏杆 |
表2-1 本工程所需主要物资
4.主要施工机械设备配备
现场施工员根据工程实际情况至少提前三天上报工程所需要的设备机器计划。详见表2-2。
表2-2 本工程主要机械设备和开始使用时间计划
序号 | 设备
名称 | 数
量 | 进场
时间 | 序号 | 设备
名称 | 数
量 | 进场
时间 |
1 | 40KW
发电机 | 1 | 开工后五日内 | 8 | 350搅拌机 | 2 | 开工后五日内 |
2 | 钢筋
切断机 | 1 | 开工后五日内 | 9 | 砼振动器 | 5 | 开工后五日内 |
3 | 钢筋
弯曲机 | 1 | 开工后五日内 | 10 | 打夯机 | 2 | 回填土时 |
4 | 电焊机 | 3 | 开工后五日内 | 11 | 三轮车 | 3 | 开工后五日内 |
5 | 木工电锯 | 1 | 开工后五日内 | 12 | 16T汽车吊 | 1 | 安集成房屋时 |
6 | 两头忙 | 1 | 开工后五日内 | 13 | 30铲车 | 1 | 开工后十日内 |
7 | 自卸车 | 3 | 开工后五日内 | 14 | 切割机 | 3 | 开工后十日内 |
5.根据施工图纸和工期的具体要求,得到劳动力的准备计划,见表2-3。
表2-3劳动力配备计划
序号 | 工种 | 中国技术工人 | 当地技术工人 | 当地壮工 |
1 | 工 长 | 1 | / | / |
2 | 钢筋工 | 4(含钢筋组长1人) | 4 | 5 |
3 | 木工 | 8(含木工组长1人) | 6 | 10 |
4 | 瓦工 | 10(含瓦工组长1人) | 8 | 10 |
5 | 水 工 | 6(含水工组长1人) | 2 | 8 |
6 | 电 工 | 5(含电工组长1人) | 2 | |
7 | 镶贴工 | 6 | 8 | 12 |
8 | 电焊工 | 3 | 3 | 6 |
9 | 轻钢安装工 | 10(含安装组长1人) | / | 10 |
10 | 细木工 | 6 | 6 | 6 |
2.2施工技术准备
1.及时与业主及监理沟通,审核业主提供的高程及坐标控制点,指导高程及坐标控制点到施工现场审核,建立坐标控制网络。
2.在组长或专人操作之前,收集与项目建设有关的各种技术数据,组织相关人员分析图纸和项目特点,并根据其特点准备主要的子项目建设计划交底。
3.编制施工预算,进行劳动力和材料投入分析,根据合同工期和劳动力投入编制施工进度计划。
4.对使用到本工程中的新技术和新工艺及早编制实施方案,以保证施工过程正确使用。
5.做好现浇墙板硬性支撑、穿墙螺栓等的翻样及加工制作计划,提前进行加工,确保使用时能及时供应。
6.收到施工图后,立即组织施工技术人员对施工图及相关规范进行研究,了解设计意图,审核图纸,返工钢筋。
2.3施工人员准备
表2-4主要劳动力计划表
序号 | 工种 | 人数(人) | 主要工作 | 备注 |
1 | 混凝土工 | 30 | 混凝土浇筑、捣固 | |
2 | 模板工 | 20 | 模板安装、拆除、维修 | |
3 | 架子工 | 10 | 拆搭脚手架 | 持证上岗 |
4 | 木工 | 10 | 制作模板 | |
5 | 钢筋工 | 40 | 下料、绑扎 | |
6 | 电工 | 3 | 供电、维修 | 持证上岗 |
7 | 测量工 | 2 | 测量、放线、记录 | 持证上岗 |
8 | 试验工 | 2 | 钢筋混凝土试验 | 持证上岗 |
9 | 材料工 | 2 | 购料 | |
10 | 安全工 | 1 | 监察 | |
11 | 电焊工 | 5 | 焊接钢筋 | 持证上岗 |
12 | 瓦工 | 10 | 砌筑填充墙 | |
13 | 技术管理人员 | 2 | 技术、现场等 | |
14 | 普工 | 40 | 现场其它辅助工作 | |
合计 | 177 |
3 施工总体部署
3.1总体施工顺序
该项目施工的基本顺序是地下先地下,主体先是装修,装修先是土建,设备先行,从上到下的外部装修,从下到上的室内装修,从上到下的打扫工作, 从外部到内部,同时完成该过程必须为下一个过程创造必要的构造条件,并且下一个过程的构造应确保前一个过程的成品不被损坏。
3.2施工部署原则
3.2.1平面部署原则
1.按住区、办公区、物料堆放区、加工区划分,界限清晰,便于施工管理:
2.满足施工需要,充分考虑各分包合同的需要,体现总合同的特点,符合统一管理,协调的原则;
3.经济,实用,合理,方便,符合“建设优质工程”的指导思想;
4.施工平面分三个阶段:基础结构,地面主体结构和装饰;
5.合理安排塔式起重机,地面泵,施工升降机等大中型施工机械应规划施工道路和堆放材料。物料加工场所,减少现场的货运和二次运输;
6.布置要符合现场卫生,安全,防火和环保要求。
3.2.2 空间部署原则
选择塔式起重机的型号和位置的原则如下:首先,起重机安装拆卸方便,确保施工安全。其次,塔式起重机的旋转半径基本可以覆盖拟建项目和施工现场,满足施工队伍和专业队伍的要求。 最大限度地利用塔式起重机。
根据本工程规模,建筑的布置情况采用两台QTZ25塔吊,这样设置一方面能满足施工需求,另一方面也便于拆除。
3.2.3 总施工顺序上的部署原则
先进行基础的施工,基础施工完成之后,将伸缩缝作为分割线分区进行作业,采用分段流水性施工的方案,对施工的工作顺序进行合理的安排。本工程的结构施工交叉、穿插作业操作,确保作业连续进行,控制好窝工现象,主体施工接近完成时要进行砌筑填充墙的工作,并适时插入内部装修施工。
3.3施工组织协调
该项目实施项目法律管理模式,并建立了“中学行政办公楼项目经理部”,其建设和管理人员均为公司的注册员工。多次获得省市级质量工程奖项的项目经理和项目部门成员,在项目部门中担任项目经理等相关职务,由项目经理负责工作。项目经理应充分履行对项目经理的承诺。业主与施工合同。 严格遵守该计划的目标。 同时,我公司将全力以赴,确保项目部满足施工人员,资金和物资的各种需求。
4 施工现场平面布置
4.1平面布置原则
1.满足建设需求,充分考虑每个专业建设的需要,反映总体布局的特点,并遵守区域管理协调原则;
2.经济、实用、合理、方便,具有一定的符合现场卫生、安全、防火、环保要求的布局;
3.施工平面应按施工的不同阶段布置;施工方案紧凑有序。只要满足施工工作面要求,尽可能多的投入机械和人员,加工施工应满足工期要求。各种建筑材料现场存放、运输组织方便,便于管理和维护。
4.尽量避免对周围环境的干扰和影响;使用装配式施工设施,减少搬迁损失,提高施工设施的安装速度;
5.在满足建设生产需要和当地XX相关规定的前提下,达到“五性”:硬化、绿化、净化、亮化、美化;
6.符合施工现场的卫生安全技术要求和防火规范;
4.2平面布置依据
1.现场红线,临界线和现场调查结果;
2.设计图纸中的总图;
3.总体进度计划和资源需求计划;
4.总体部署和主要建设计划;
5,充分利用现有条件,综合考虑建设各阶段的工作条件,按照“四段一环保”的要求进行安排,满足绿色节能建筑的要求。
4.3各阶段施工平面布置
详见施工总平面布置图
4.4主要设施布置
4.4.1生产设施布置
地下室阶段主要布置于栈桥和南侧便道,上部施工阶段部分设施布置于地下室顶板上。生产设施主要包括钢材加工棚,码头,木工棚,木工场,材料仓库,钢管,紧固件仓库等生产设施。
在生产现场应浇筑100厚混凝土,在现场四周设置排水沟,确保现场无水,确保钢筋、模具等原材料不被淹没。
具体详见平面布置图。
4.4.2生活设施布置
生活区布置在本工程的西北区
4.5施工用水
现场水源位于现场的东南角,DN150的临时供水主管用于连接现场。 供水主管及其附件的安装严格按照技术规范和标准执行,埋深不小于850mm。
4.6施工用电
施工现场共布置7个配电箱,布置成环形,采用tn-s系统满足施工机械的要求。照明和家庭用电的需求。
铺设电缆之前,请检查电桥等的铺设,并检查电缆的绝缘性。 敷设电缆时,施加的力是均匀的。
5 主要施工工艺
5.1施工测量
5.1.1采用的测量设备
名称、型号 | 精度 | 单位 | 数量 | 说明 |
SOKKIASET2C
全站仪 | 2”±
(3+2ppm×D)mm | 套 | 1 | 控制网测设、横向位移观测、
垂直度观测 |
WILDT2
经纬仪 | 2” | 台 | 3 | 角度测量;次要轴线的竖向传递 |
SOKKIAB1
精密水准仪 | ±0.8mm/km | 套 | 2 | 控制点高程测量;复查控制高程;
实测沉降观测资料;沉降观测 |
SOKKlAC40
普通水准仪 | ±3mm/Km | 台 | 2 | 施工水准测量 |
钢卷尺 | 30m、50m | 个 | 8 | 局部施工测量 |
计算机 | 便携式 | 台 | 2 | 数据处理,数据库管理,软件平台 |
5.1.2轴线控制
结合本工程的特点,本工程测量平面控制网共设二级控制网。
一级控制网设置在离施工现场最近的稳定可靠的地方。施工现场周围采用封闭式网络。点的位置由测量员在现场测量后确定。实地调查后,对数据进行封闭和调整。
二次控制网为轴线控制系统,布置在施工现场内相对可靠的地方,它主要用于结构施工阶段的测量。 由于该项目的工作条件发生了很大的变化,因此将辅助控制网络放置在现场,并且容易受到施工损坏。 网络位置需要根据施工情况进行调整。 网络布局基于上级控制网络。
5.1.3施工抄平放线
地下室阶段在基坑附近为起始点设置3至4个临时转站。对临时转站进行复验,并放样出施工控制轴线并投测至基础垫层面上。
上层建筑的参考平面轴设置基于建筑单位提供的参考点。 根据设计图轴的布局,使用平面坐标测量方法来测量轴,并且一次就可以进行测量。
5.1.4测量资料的整理
每次观察之后,有必要检查记录是否正确计算,准确性是否合格并分配错误。 然后,将观察结果包括在观察结果表中,并指示观察日期。
5.2土方施工
5.2.1施工方式
确定开挖顺序及坡度→沿灰线切割等高线→分层开挖→修坡→清底
所有挖出的土方工程都被运到外面并破坏土地,出港路线经过精心策划。开挖过程应分阶段进行,每段高度不超过1.0m,开挖应及时进行。

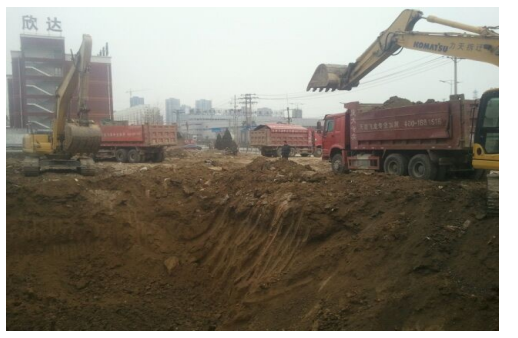

图5-1 土方挖运施工
开挖方式:
a.土方开挖顺序:先彩钢板房基础后集成房屋基础,逐层开挖。
b.开挖基槽过程中如果遇到和设计图纸不符的地质问题,应该需要先联系相关的研究人员,等他们研究无误后才可以继续进行开挖。
c.如果挖方过深,可以用专门的配石来填至标准深度。
d.当挖到距基槽底部规定距离时,要用找平,修坡等方法来保证标高的正确,防止出现超挖等情况。
e.土方开挖的时候要有专业的技术人员要定时检查开挖的深度和基槽的长度,避免出现错挖等错误的发生。
保护措施:
a.挖好基槽时,周围要设立护栏,周边禁止车辆的开动,并且禁止堆放一些巨石巨物,四周也要挖掘清理排水沟,防止雨水。工地用水流入基槽。这些都是为了防止基槽出现坍塌掩埋。
b.设立护栏并在周边设立警示牌,防止天黑时有人不小心掉入基槽造成不必要的受伤,保证施工人员的安全。工人在施工时不能在基槽中打闹跑动,这些都可能造成基槽坍塌发生危险。
5.2.2 开挖
(1)挖土流程和挖土分块必须严格按照方案施工。
(2)土方开挖前,对挖土专业单位进行专项交底。
(3)土方施工过程中,必须随挖土进度进行工程桩凿除,工程桩悬臂不得超过1m。
(4)土方开挖必须对称、均匀的进行,每一皮土方分两次开挖,每次开挖的深度不得超过2.5m。
(5)任何机械和人员不得在悬空的支撑上行走。
(6)土方开挖过程中,派专人对降水管、钢立柱等进行保护,不允许挖土机械的碰撞。
5.2.3 基坑支护
保护栏杆的形状采用基坑的侧面。 专职安全员进行日常检查,及时报告问题,督促团队及时纠正,以确保各种安全保护措施的可靠性和有效性。
图5-2 洞口防护
图5-3临边防护
5.2.4注意事项
在雨季进行土方开挖一般是不可取的。否则工作面不宜过大。这项工作应分阶段完成。
雨季基坑开挖时,应注意边坡的稳定性。如有必要,减慢斜坡或安装支架。同时,在基坑外围应设置土堤或挖沟,防止地表水的流入。
5.2.5回填土
基础验收合格后,进行土方回填,当地土质有的为粘土,有的为砂砾土,有的为黑土,我们施工土方回填时购买红土回填,红土能保证密实。(在业主的允许下,视现场土质情况,也可以筛选质量好的开挖土)
a要保证基槽内没有杂物;
b回填土时要用推车、铲车等专门运输工具进行回填;
c先要洒水湿润红土,是红土具有一定的含水率,然后再用打夯机打实,夯打至少三遍才能保证夯实的效率。
垫层
a混凝土垫层厚100mm,砼标号为C15,垫层施工时一次施工完,不留施工缝;
b垫层施工完表面用毛刷拉毛。
5.3钢筋工程
5.3.1施工准备
根据项目进度,根据设计图纸,报告材料应用计划,并分批进入现场进行所需的加固。进入现场的钢筋必须具有工厂证明,炉号和测试报告,并且质量证明必须随钢筋一起提供(此部分由材料公司提供)。钢筋进入现场后,现场测试人员将立即按照规格进行钢筋测试工作,只有通过钢筋测试后,方可批准使用。
钢筋加工区,该区域内放置300mm高的防水混凝土工作台,混凝土工作台间距为3m,用于放置钢筋的原材料,同时准备足够的塑料布以防止雨雪造成的钢筋腐蚀。
该项目中的钢筋数量很大,类型很多。进入田间后,应根据等级和型号顺序堆放原材料。 9m和12m的钢筋必须在一端对齐,并应标记钢筋。严禁将II级钢和III级钢混合使用。钢筋标识牌统一统一,注明使用位置,规格,数量,尺寸等内容。
对于成品,请在堆放现场清楚标记规格和型号。在吊装过程中,将识别布条挂在钢筋上,以确保在施工过程中可以正确使用它们。
5.3.2钢筋加工及绑扎

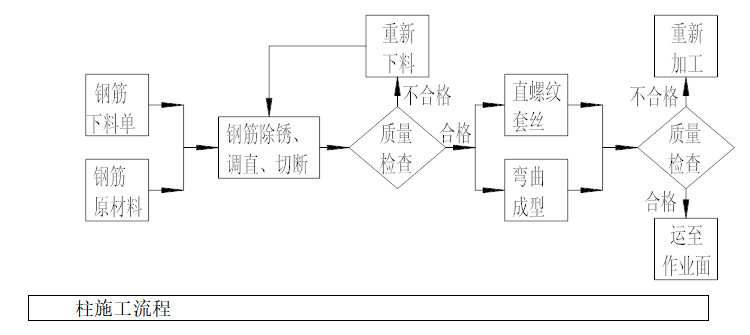

柱施工流程 | ||
套柱箍筋 | 钢筋接长 | 箍筋绑扎 |
经过计算,柱子需要用箍筋固定在较低的钢筋上 | 钢筋采用直螺纹连接接长,将上部与下部钢筋连接一起。 | 将主筋上划线,将箍筋分布,绑扎在主筋上。 |

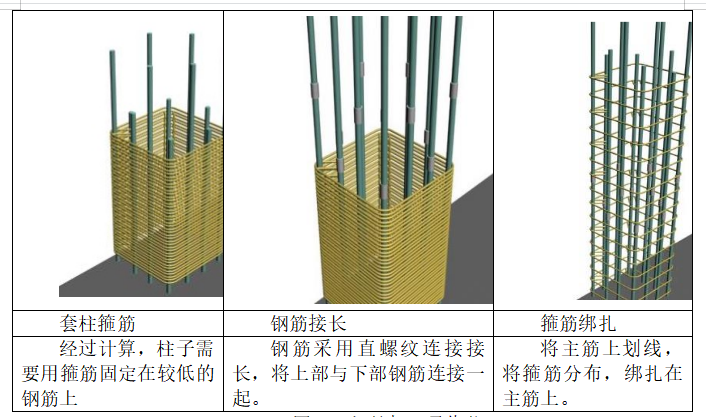

图5-4钢筋加工及绑扎
5.3.3质量保证措施
1.技术人员将向现场工程和质量检查人员制定计划。在绑扎钢筋之前,现场工程师将向操作员提供详细的技术报告,这包括加固的类型、间距、搭接长度、锚固长度和防护厚度。以及机械连接的位置,并检查钢筋和钢筋薄板的大规模图纸以进行分阶段施工。
2.技术部门,材料部门和工程部门收集并检查传入原材料的交货证书和材料证书,并进行检查。严格执行“三按”、“三检”、“一控”。其中,“三压机”:严格按照图纸、工艺、规范施工。“三检”:自检、互检、交验。“一次控制”:自我控制的准确性,一次性接受率。
3.对现场生产的质量进行三种分析活动,即分析:质量问题的危害性、质量问题产生的原因和质量问题的分析。在质量问题消除之前,应采取具体措施防止质量问题的发生。4.严格遵守七项不具约束力的原则:未绑扎的混凝土与裸露的石头的连接不得绑扎;钢铁污染不干净,不宜捆绑;不允许捆扎非弹性金属丝;未经检查的钢筋不允许装订;未按1:6调整偏移的钢筋不允许捆绑;在不检查钢筋接头错开长度的情况下,不允许捆扎;在不检查钢筋接头质量是否合格的情况下,不得捆扎。
5.3.4成品保护

加塑料垫块、在柱顶加钢筋定位箍。
在混凝土浇筑过程中,柱筋容易产生偏差,混凝土凝固后柱筋难以纠正。施工时应采取加固措施:(如下图)
1.将主立柱和墙的加固物捆绑在一起,不得站在加固框架上并上下攀爬。
2.现场悬吊时不要站在模板上,要在脚手架上操作。固定独立柱头钢条时,不得站在钢条上。也不允许将木头,管道和钢模板作为立板穿在钢箍内部。
3.在高处工作时,模板和脚手架上不得堆放钢筋,脚手架上不得随意放置工具、铁环和短钢条,以免打滑和伤人。必要时系好安全带。为防止人员受伤,
雷暴期间必须停止露天作业。
5.4 模板工程
5.4.1基础承台及地梁砖模施工
本项目土方开挖后,应及时浇筑承压平台和底板下方的混凝土垫层。混凝土垫层应为150mm厚的C15普通混凝土。
根据招标文件,泵送的商用混凝土被用作垫子。混凝土垫层的施工达到一定强度后,即可进入下一道工序的施工。注意浇筑后混凝土的强度和表面的平整度,同时应按要求保留试块。
根据我们在类似项目中的建设经验,轴承平台和底板由轮胎模制成,并使用Mu10标准砖和M5.0水泥砂浆建造。壁厚为240mm,内口涂有油漆。
在砌筑之前,应将砖胎模具浇水并用砖润湿。需要砌筑时,灰缝已满。砌筑后,用20mm厚的1:2.5水泥砂浆擦拭表面。

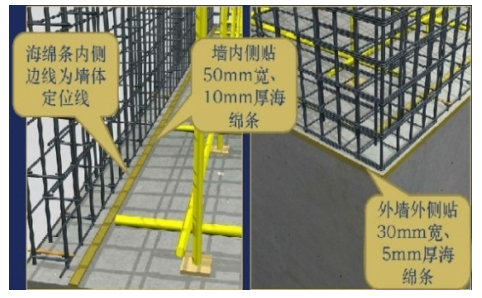

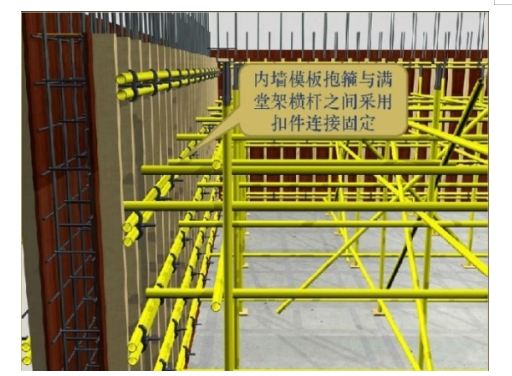

5.4.2墙体模板施工
5.4.3框架柱模板施工

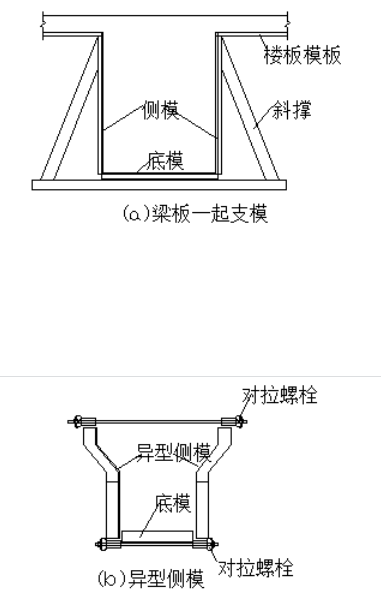

立柱模板由木制正方形和木质橡胶板组装而成,立柱箍的安装采用模板锁,立柱箍的间距为400mm。 立柱模具两侧的两根拉杆固定在基础锚上进行校正,并用悬垂物或经纬仪校正立柱的垂直度。 在接受色谱柱模板和模具之前,请清洁色谱柱的内部,进行预检查并在接受后进行模具处理。
支模示意图
5.4.4梁板模板施工
1.梁模板由木方和木胶板组装而成,采用钢管加固。卡扣和步步紧及8#铁丝,梁帮加固间距不大于400mm。梁模上口每边设2根施工线进行校正,用吊线坠或经纬仪校正梁侧模的垂直度。
2.梁柱模板支设如下图
图6-5 梁柱模板支设图
图6-6 梁模板选用图
5.4.5楼梯模板施工
5.4.6现浇剪力墙模板
该项目模板由多层胶合板,木制方形和瓦楞纸制成,并用钢螺栓加固。
5.4.7电梯井筒模

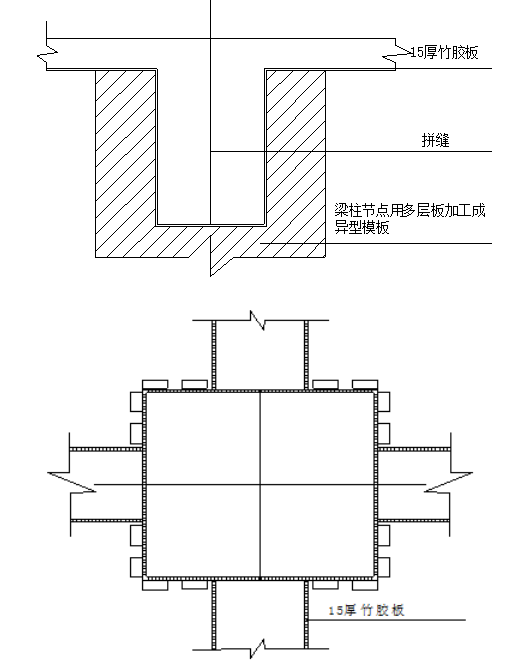

电梯井口模板由18mm层合多层板和50×100mm、100×100mm木方组成。并根据井口的大小制成异型后盖圆柱体。
在圆柱体的底部开有一个或两个500×500mm的振动孔,振动孔的位置布置在竖井的中间,以防止混凝土浇注到坑底的不满。
5.4.8模板拆除
现浇结构模板及其支撑的混凝土强度只有在满足设计规范时才能拆除。梁形式和柱形式应分开而不是同时除去。当设计没有特定要求时,应满足以下要求:
只有在混凝土强度符合规定后才能拆除底部模板。
拆除楼板时,必须在相同条件下制作维护测试块。达到标准强度后,只有在项目经理,建筑商和项目工程师的一致同意下才能拆除模具。
当施工荷载的影响比使用荷载的影响更不利时,必须予以考虑,并增加临时支持。
拆卸模具时应注意保护模板。模板不能太用力。模板是手动传输的。严禁随意扔模板或相关配件。
拆卸程序通常应先拆卸支撑物,然后先卸下非轴承零件,然后再卸下承重零件。
当移出较大跨度的梁的下部支柱时,应从跨度的中间开始并移至两端。
结构类型 | 结构跨度(m) | 按设计的混凝土标准值的百分率计 |
板 | ≤2 | ≥50 |
>2,≤8 | ≥75 | |
>8 | ≥100 | |
梁、拱、壳 | ≤8 | ≥75 |
>8 | ≥100 | |
悬臂构件 | ≥100 |
5.5砌体工程
5.5.1工艺流程
砌筑施工顺序:拌制砂浆 放线立皮数杆 排砖 砌砖。
皮数杆上面应该标注预埋物、门窗口的位置等数据,要按规定要求留有间距。砌筑用的砂浆必须要使用当前直接配好搅拌的,不能使用之前剩余的砂浆。
砌筑必须砂浆饱满,粘接牢固。
5.5.2原材要求
1.砌体采用空心砌块,严格控制砌块的质量,进场时要有专门的工作人员来检查,避免后期出现残缺不全的砌块,影响工程的质量。
2.砌筑所用砂必须使用中砂,并且质量要符合要求,且要有规定要求的含泥量。
3.水泥用普通硅酸盐水泥应使用,砂用中砂应使用,其中不应该夹杂着其他杂物,要保证一定的含泥量。
5.5.3作业条件
搅拌与使用:砂浆用机械来搅拌的时间不应该少于三分钟。当砂浆搅拌后,应将其让入专用的设备中。砂浆应该边搅拌边用,砂浆一般应在搅拌后4小时内用完,否则会浪费。
5.5.4工艺操作
序号 | 施工阶段 | 施工工艺 |
1 | 排砖撂底 | 通常,当第一个皮砖打底时,水平墙应衬砌瓷砖,前后垂直墙应衬砌砖。 根据门窗位置的墨线,检查门窗与墙柱(垛)之间的墙长是否与砖排模一致。当模块不匹配时,应考虑切砖和卸料的计划。 砖块或切碎的砖块应布置在窗户的中间,靠近墙柱(堆栈)或其他不明显的部分。 |
2 | 选砖 | 选择墙角规则,无弯曲裂缝,基本上与砖的尺寸相同; |
3 | 盘角 | 在建造墙之前,应先铺设拐角。 铺设在每个角落的砖墙的角度不应超过五个表皮,应及时提起。 转弯时,应仔细比较砖的层数和钢筋的高程,并控制灰色接缝的大小,并且灰色接缝是均匀的。 拐角处砌筑后,每次应检查其水平和垂直。 |
4 | 挂线 | 对于厚度不超过一砖的砖,请使用单面吊线。 对于厚度不小于1砖的砖,需要使用双层吊线。 如果长墙上的几个人同时站在同一条线上,中间应该有几个支点。 小线应拧紧并笔直,并且每块砖都必须穿线以使水平接缝均匀且笔直 |
5 | 砌砖 | 砌体应采用挤压浆砌筑或三位一体砌筑法砌筑。三位一体砌砖法的操作是除去灰、砖、土,然后将砂浆刮掉。也就是说,将砂浆均匀地铺在砖的表面上,然后用厚约15mm的砖刀在墙上垂直刮下烧结的页岩空心砖,然后将砖放在铺好的砂浆上,并挤压压实。用手做垂直的灰色接缝砖的表面应挤压成5mm高,然后用砖刀刮掉。底部砖块的建造完成后,开始上部砖块的建造,直到建造完后塞的底部为止。在操作过程中,应将砖块放平并顺着管线走。在砌体操作过程中,您可以控制分段中的行走和混乱关节。经常进行自我检查,如果发现有偏差,应随时进行校正,严禁以后再使用砖块碰撞校正。溢出砖墙的砖应该用砖石刮掉。严格禁止在内墙和外墙的拐角处保持直角。对于其他临时的不连续点,其停留方法必须符合施工规范。在放置结构柱的地方,需要撤退然后在砌筑时前进。该部分与墙壁之间的连接应建立在马牙上。末端装有砖块以堵孔。背面的宽度是60mm。立柱的主钢筋固定在上梁上。在砌筑砖石的过程中,有必要沿着高度方向分别设置两根墙拉杆。系杆规格为φ6.5,垂直间距为500mm,系杆埋入砖石中。 |
6 | 构造柱支模、浇筑、养护 | 根据构造柱的大小,在构造柱处设置模板。柱的安装应采用一般方法。供料口应比构造柱上端高50mm以上,以保证构造柱的混凝土填充和压实。为了防止混凝土渗漏,影响结构柱的外观质量,在模板裂缝处应使用双面胶带。当砌体达到窗下60mm时,需设置压顶,模板按要求设置好后可浇筑混凝土。在混凝土浇筑过程中锤击应使用,保证混凝土的密实度。混凝土达到脱模强度后,脱模维护不少于7天。 |
5.5.5质量标准
1.允许偏差:
填充墙一般尺寸允许偏差
项次 | 项目 | 允许偏差(mm) | 检验方法 | |
1 | 砌体厚度 | ±4 | 用尺量 | |
2 | 基础顶面和楼面标高 | ±15 | 用水平仪、经纬仪复查或检查施工记录 | |
3 | 轴线位移 | 10 | ||
4 | 墙面垂直度 | ≤3 | 5 | 用吊线法检查 |
>3 | 10 | 用经纬仪或吊线尺量检查 | ||
5 | 表面平整 | 8 | 用2m长直尺和塞尺检查 | |
6 | 水平灰缝平直 | 7 | 灰缝上口处用10m长的线拉直并用尺检查 |
2.保证项目:
砌块的品种、强度等级应符合设计要求,质量应符合标准规定的技术性能指标,并具有出厂资格证书。
砌块的水平和垂直灰缝砂浆必须充满,并且不允许盲缝或透明缝。砌体水平缝的填充度大于90%,垂直缝的填充度大于80%。
(3)墙角和垂直与水平墙的交界处必须同时建造。严格禁止保持笔直,连接处应倾斜。必须根据施工规范保留其他临时休息时间。
3.基本项目
(1)砌体上下错开,窗墙与清水墙之间无贯穿缝;混合水墙的每个蒙皮(位置)不得有四个蒙皮块,且在四个蒙皮块的高度上方不得有贯穿接缝(贯穿接缝是指上下两层,蒙皮砖的重叠长度小于25mm) 。灰色接缝均匀。
(2)接缝处的砂浆应致密,砌块应光滑,且无破损或松动,使接缝牢固。每个接缝区域的水平灰缝厚度应小于5mm,或者半透明缺陷不应超过5个位置。
(3)预埋拉杆(或钢筋混凝土拉杆):钢筋的间距、位置、长度、规格、数量均满足设计要求。位置和间距的偏差不得超过一张纸。
(4)结构柱的放置位置正确,马牙来回移动;直线上下清除残留的砂浆。
5.6脚手架工程
5.6.1搭设方法
本工程外脚手架采用双排单极楼板式钢管脚手架。
5.6.2拆除注意事项
1.拆除前工长对拆除过程进行规划,对参与拆除人员进行交底。拆除作业必须按照确定的拆除程序进行,严禁私自违章操作!
2.在拆除脚手架期间,将安排专人负责现场维护。禁止地面人员进入或靠近危险区域。项目的专职安全员应在现场监控整个拆卸过程。
3.仅在所有上部杆都卸下后才能卸下连杆。拆卸时,您必须指挥命令,上下回波,并协调运动。解开与他人有关的打结时,您应首先通知另一方,以防摔倒。
4.拆卸顺序:从上到下,逐层。严禁上下同时工作。首先拆下扎带后,应先拆下拉杆,脚手架板和剪刀支架,然后再拆下小横杆,大横杆和竖杆。 ,工字梁等。必须使用脚手架逐层拆卸连接壁部分。严禁拆卸整层或几层连接壁部分,然后拆卸脚手架。分段移除的高度不应大于2个步骤。加强。
5.在拆卸过程中,应及时拆卸和运输松动的连杆,以防止意外踩踏,支撑和倾斜而引起事故。拆卸时,不得进行任何替换。如果需要替换,则在离开之前应清楚说明拆卸情况。每天拆下机架的下半部分时,不得留下任何隐藏部件。拆卸机架时,严禁敲打支架附近的电源线,以防触电。
6.取下杆时禁止摔倒。拆下的零件应放入容器中,并用塔式起重机或吊篮悬挂。拆除的钢管应绑紧。严禁双点举升。严禁从高处投掷。
7.禁止一个人进行拆卸重杆的危险操作。在删除过程中,应进行密切协调和协调行动。
8.禁止在6级以上的雨天或刮风天拆除脚手架。
6 施工进度计划
本工程计划开工时间2020年5月1日,计划工期为184天。其中主要施工横道图如附件一所示。
能否对资源进行合理配置,会影响到整个项目的进度控制工作,因此,在此次项目建设过程中,建设单位需要加大对设备机械的投资力度,结合现场的实际需求,购买性价比较高的器材以及设备是整体工程的施工效率得以保障,对于工程项目的施工进度而言,受到资源配置情况的影响。在住宅楼工程施工开始之前,需要对现有的物资采购计划进行完善,并针对性的规定相关的计划以及合同,保障物资准备工作得以落实。在这一工作阶段内,需要加强对其重视力度,减少xx腐败行为的出现可能性,并及时对设备进行养护,在每月25号左右,对,下个月可能需要的建筑材料进行归纳和总结,并上交至材料原处进行登记工作,在登记过程中,需要标明设备具体的型号以及数量,完成设备采购的交接工作,确保施工过程的正常开展,在施工过程中,需要加强对施工设备的使用效率,对现场设备予以合理利用,减少设备闲置情况的出现,使设备能够发挥自身价值,完成进度控制工作。
施工进度计划以及现场施工实际情况会对工程项目进度造成直接影响,因此,现场管理人员需要时刻了解施工现场情况,检查现场施工进度是否达到前期施工要求,并针对检查中发现的问题予以及时解决,对现场资源进行合理调配,保障完成施工计划。在施工计划的实施过程中,运用动态控制管理方式,及时对施工计划予以调整,而对施工计划进行调整时,需要及时上报至有关部门,抑或是通过召开相关会议完成内容,帮助制定科学界合理的施工计划。在此次施工前,建筑企业需要向施工企业提交施工文件,减少施工过程中由意外事故产生的损失,而对于施工单位而言,需要建立科学且全面的安全责任制,加强对施工人员的培训和管理,减少现场可能发生的安全事故,并定期对施工现场予以安全检查,保障施工过程不会发生安全风险。
7 质量控制
7.1施工质量保证
7.1.1质量体系的选择
想要完成建筑工程质量管理目标,确保工程能够做到一次性验收合格,需要建立完善的质量管理体系,从而更好的完成招标文件的规范图纸文件,能够按照要求建立质量监督小组,进一步强化有关质量控制工作,并且能够进一步明确质量控制目标。对模板工程、钢筋工程、混凝土工程等作业进行跟踪监控,落实质量责任,明确质量责任。
7.1.2建立质量体系的步骤
1.建立项目经理合同制,实行质量责任制,统一责任和权利,将项目质量与经济效益联系起来。
2.项目经理部门的人员由土木,水,供暖,电力等领域的专业人员组成,以便更好地协调和协调土木工程和安装,并更好地实施网络管理。
3.加强素质意识教育,树立“以质量为导向的百年计划”的理念,使每一位建筑工人都意识到质量和效益是企业的生命。您自己的竞争力。
4.每周召开一次定期会议,由施工单位,施工单位,监理会等参加,以检查项目质量并解决一些重大技术质量问题。
5.严格的测试管理和计量管理,使与项目质量有关的所有工作得到有效控制。
6.建立一套有效的质量管理体系
7.2工程施工质量控制
7.2.1施工质量控制的目标
①工程质量材料控制
②工程项目质量施工控制
7.2.2施工质量控制方式
①工程质量材料控制
工程材料和辅助材料(包括零部件和半成品)是构成建设项目的主体。保证工程材料的质量、数量和可得性是提高和保证质量的前提。
A.材料制造商必须审查企业资格,等级,产品资格证书和测试报告;进口材料还必须具有商检报告和海关收据文件。
B.进场前要严格检查材料质量,建立健全进场前的检查,验收,取样和交付制度。所有进来的原材料,制成品和半成品均应按照规定的要求进行严格的检查,抽样和重新测试,并且不符合质量标准。未使用。施工过程中发现的不合格材料应及时清除。
②工程项目的质量建设控制
A.积极执行管理措施,例如三步活动,模型指导,质量奖励和惩罚,质量分析和后续检查。
B。能够加强质量管理,确保建筑工程全过程做好质量控制,能够在质量控制的全过程中,完善相关质量监督检查系统。对于施工各个环节,能够做到四次检查,并且施工团队能够做好自身的检查,在监理发现问题之前做好整改。
C.对于施工项目的质量建设控制,能够对主要关键施工环节进行把控管理,其中包括地下防水、楼梯、卫生间等部分,需要重点做好检查,以后漏水问题会成为维修的难题。另外对于使用新工艺的项目,也可以能够仔细检查,避免工艺不成熟带来质量问题出现。
7.2.3质量控制点
为了能够进一步控制工程质量,本文提出如下相关措施: 推进全面质量管理,建立健全质量保证体系、项目经理部和运行部门的质量保证体系,实施目标战略管理,定期召开质量管理会议或不定期会议。
项目施工应做到“十有”,即有施工报告、图纸、技术交底、材料保证、质量控制、隐蔽工程记录、工程变更竣工、施工材料与硬件同步、文件流转。
必须有明确的产品保护体系,包括专业的管理人员和专业的施工队伍考核内容[9]。
工艺搭接必须严格执行自检、互检、总检制度,并保持良好的工艺质量。
各分公司、分项、各工序的施工人员应将技术、质量提交施工队并签字。同时,在施工过程中,质量保证团队应定期自检、复检、检查。
各类材料和设备在进入市场前应具有材料合格证、产品技术资料、产品设备说明书、产品质量合格证。施工人员应配合材料部门确定材料、设备等各项技术指标。根据现场施工进度,分阶段分批提交。材料、设备的技术指标无效的,坚持不合格品不施工的原则。
施工人员需要对施工现场的状况全面掌握,并且针对其中存在的质量问题做好整改。
(1)质量奖罚制度
①在国家验收的规范基础上,展开全面质量验收制度,能够按照施工进度标准,做好全面质量检查,并且能够按照相关检查成果来展开处罚。
②在工程交接的过程中,对于检查出来工程质量问题的员工,需要予以奖励,从而起到激励促进的作用。
③奖励严格执行质量要求的施工单位及个人,处罚存在施工质量问题、整改不到位、达不到验收标准的施工单位及个人,并对相关单位及个人追究责任。
④实行奖惩制度,可以提高工人的质量意识和施工管理水平。
(2)检验检测制度
依据《建筑工程资料管理规程》,用于承重结构的混凝土试块、掺和剂、钢筋及直螺纹连接接头试件、混凝土、砌筑砂浆、防水材料等需进行见证试验。
根据本工程实际情况,需进行如下试验内容:
分类 | 实验内容 |
钢筋 | 钢筋原材料进场复验取样、送检 |
钢筋直螺纹连接取样、送检 | |
钢筋连接器连接试件取样、送检 | |
钢筋受拉试件测试 | |
混凝土 | 混凝土坍落度试验 |
混凝土试样制取、成型、养护、送检 | |
其他 | 回填土干密度取样、试验 |
砌筑砂浆取样、成型、养护、送检 | |
砌体材料进场复验取样、送检 | |
水泥原材料进场复试取样、送检 | |
防水材料进场复试取样、送检 | |
安全帽、安全带、安全网、钢管扣件 | |
各类机电管材、电线电缆等性能试验 |
(3)三检制度
①自检
全过程跟踪施工质量,在施工完成后开展自检,若自检符合要求,则填写自检记录。
②互检
质量工程师组织施工班组对自检合格后的分项工程开展互检,若在互检过程中发现问题,应及时沟通解决。
③交接检
当施工工程进入下一道工序时,上下工序班组应进行交接检,若通过交接检,则由双方填写交接记录清单,通过质量工程师认可并签字后,才能开展下一道工序。
8 安全、文明施工
8.1安全施工
8.1.1安全生产目标
1.为确保施工安全,确保施工安全,实现“五无”,即无死亡、无重伤、无倒塌、无火灾、无中毒危险,为确保施工安全, 特别制定。
2.该项目的安全管理目标是“在江苏省创建安全文明的建筑工地”。
3.降低施工噪音、减小震动,尽量不扰住民的正常生活,对环境的影响降低至最小值。
8.1.2安全生产
1. “三宝”产品必须取得行业安全管理部门的“批准证书”,否则不得在施工现场使用。
2. 安全帽应符合《安全帽标准》(GB2811)的技术要求,并按照规定的佩戴方法佩戴。进入施工现场时,施工人员必须正确佩戴安全帽。

3.安全网规格和材料应符合GB5725《安全网》。密集网络的规格和材料应符合行业管理标准,密集网络应严格,网络之间的连接应采用制造商提供的特殊材料。
4. 安全带必须符合技术标准,并按照《安全带》(GB6059)规定的使用要求悬挂。在2m以上施工层施工时,必须悬挂安全带。
8.1.3安全管理措施
1、安全生产责任制和考核;
2、安全生产管理协议;
3、安全管理程序;
4、劳务安全管理。
8.2文明施工
8.2.1减少扰民和民扰的保证措施
1.应对施工现场进行噪声控制,以确定必要的声级,并应按规范测量声级。 对于在社区或市区建设的大中型项目,在主体结构的施工阶段需要进行噪声监测。
2.当施工作业的噪声可能超过施工现场的噪声极限时,在开始施工之前应向建设行政管理部门和环境保护部门报告,然后在获得批准后才能进行施工。
3.施工中采用了低噪声技术和施工方法。
4.建立定期的噪声监测系统,发现噪声超过标准,立即查找原因,并及时纠正。
8.2.2进行CI设计,美化施工现场
工程施工现场周围应设置连续围护墙。壳高度≥2.0米。使用的材料应保证外壳稳定、清洁、美观。外壳应该被认为是可重用的。它可以由角钢和镀锌铁制成,也可以由轻质材料制成。禁止使用石棉砖或其他有害健康的材料。城市主要道路和景观道路、城市主要区域以及机场、码头、车站广场用栅栏围起来,高度不得低于2.5米。
致 谢
到此,论文已经进入了最后的阶段,在此,我基本算完成了整篇论文的写作。在论文的最后,我需要最先感谢我的指导老师,没有老师的帮助,对于我这种论文小白来说,很难能在短时间内完成一篇符合要求的论文写作。在论文的写作过程中,老师给了很多帮助,由此我才能掌握论文的基本写作方法,保证自己研究的论题能够符合学校的规范要求,并且保证自己这一阶段的研究成果存在一定的价值。另外,本文的写作还参考了不少文献资料,在此,我向这些文献的撰写老师表示感谢,本次论文是在你们的基础上才能得以完成。最后,感谢我的家人支持,能够给我最大的支持,保证我一路完成学业。
参考文献
[1] 邹红烨,李为民,刘敏.施工组织设计的编制[J] .水利天地,2013,
[2] 郭正兴,李金根主编.建筑施工[M] .江苏,东南大学出版社,2013.
[3] 石名磊,龚维明等编.基础工程[M] .江苏,东南大学出版社,2013 .
[4] 编写组主编.建筑施工手册[M](第四版).北京,中国建筑工业出版社2013.
[5] 叶作楷主编.土木工程施工[M] .广东,华南理工大学出版社, 2014 .
[6] 陈树华主编.建筑地基基础[M] .哈尔滨,哈尔滨工程大学出版社,2013.
[7] 钱昆润. 建筑施工组织与计划[M]. 南京:东南大学出版社,2012;
[8] 潘炳玉、赵长歌. 建设工程项目管理. 化学工业出版社,2013;
[9] 丁士昭,刁成英.建筑工程管理与实务[M] .北京,中国建筑工业出版社.2014.
[10] 唐江明,叶志宏.浅谈施工组织设计的重要性[J] .山西建筑,2014
[11] 陈靖远.欧盟生态建筑立法与实践及其对我国的启示[J],2013;
[12] 王建茹、阎玮斌.施工组织设计与进度管理.机械工业出版社,2014;
[13] 高向阳.建筑施工安全管理与技术.化学工业出版社,2015;
[14] 欧阳平. 建筑工程资料管理[J]. 中国住宅设施,2018.
[15] 赵乾军,周志朋,王川. 有效提升建筑工程施工技术管理水平的方法[J]. 居舍,2018.
[16] 漆妮. 桩基础技术在建筑工程土建施工中的应用[J]. 居舍,2018.
[17] 王彦飞. 高层住宅施工技术特点分析[J]. 工程建设与设计,2018.
[18] 王强,王伟,祝巍. 基于BIM技术的装配式建筑应用研究[J]. 湖南文理学院学报(自然科学版),2018.
[19] 王淼,梁美生. 基于节能理念下的建筑环保设计[J]. 中华建设,2018.
[20] 陈晓凌. 高层建筑屋面防渗漏技术探讨[J]. 中华建设,2018.
[21] 唐应香. 建筑工程管理中工程造价的管理控制实践[J]. 价值工程,2018.
[22]臧亮. 土木工程施工技术中存在的问题与创新[J]. 绿色环保建材,2018.
[23]王艾琳. 建筑工程绿色施工管理措施初探[J]. 绿色环保建材,2018.
[24]赵欣. 建筑工程施工技术资料管理中的问题及解决措施[J]. 绿色环保建材,2018.
[25]王永. 建筑钢结构施工技术与质量控制的措施[J]. 绿色环保建材,2018.
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/154523.html,
