云南财经职业学院建设项目8#教学楼施工组织设计

 摘要

施工组织设计既是建设单位的中心,也是建设项目的灵魂所在。本课题为一项工程的总体构想和方案。这是一份全面的技术、经济和组织的工作,以控制施工项目的全过程。该施工组织设计是针对云南经济技术学院8#教学楼的指导方针文献。在整个施工阶段,应该将整个工程的使用情况都纳入考量。施工前施工技术是保证施工质量的全面保证和管控,强调科学性、适用性和适用性,确保高质量、低消耗、安全文明竣工、高速度施工等技术和技术数据。通过对施工过程中的施工组织设计文件、施工计划、施工计划、施工计划、施工计划、施工计划等方面进行了详细的阐述。为了保证工期,质量,安全,场地和成本,制定有目标的工程建设计划,确保工程质量和工程质量。

 关键词:施工质量、施工进度、施工方案

前言

随着我国建筑行业的飞速发展,人们越来越重视工程的质量。建设项目关系到我们的生活利益,建设工程质量不达标的后果往往十分严重。在工程建设中,我国率先提出了“以质取胜,百年大计”的发展战略。因此,在工程建设过程中,工程质量的任何一个方面出现问题,都必然会对工程建设的后期质量控制产生一定的冲击,从而对工程的质量控制产生一定的不利作用。

施工组织设计可以在一定程度上实现策略发展和咨询两方面的作用。具体反映了施工方案和基本建设的实施需求,对施工的前期工作进行了详细的规划,对施工单位、项目、资源进行了统筹。对建设工程和建设工程进行全面的管理,能够为工程建设全过程提供技术、经济、组织等方面的全面资料。为确保项目的开工后有序、高效、科学、合理地进行。

虽然经济发展迅速,但在工程建设过程中仍存在许多弊端,如管理不善、培训不及时、施工人员的职业素养还需要进一步加强,而这些问题将会极大地影响到工程建设的质量。

第一章编制依据

本工程为云南财经职业学院建设项目8#教学楼工程,为了更好的完善前期策划施工方案的编制,提高各部门间的团结协作参与施工组织设计方案编写的全员参与率,加强施工组织设计的编写效率,使其发展为按“方案指导施工”及施工方案全生命周期动态质量监管而践行,暨依据公司发文《实施性施工组织设计编写大纲(试行)》对云南财经职业学院建设项目8#教学楼工程施工组织设计进行编写。

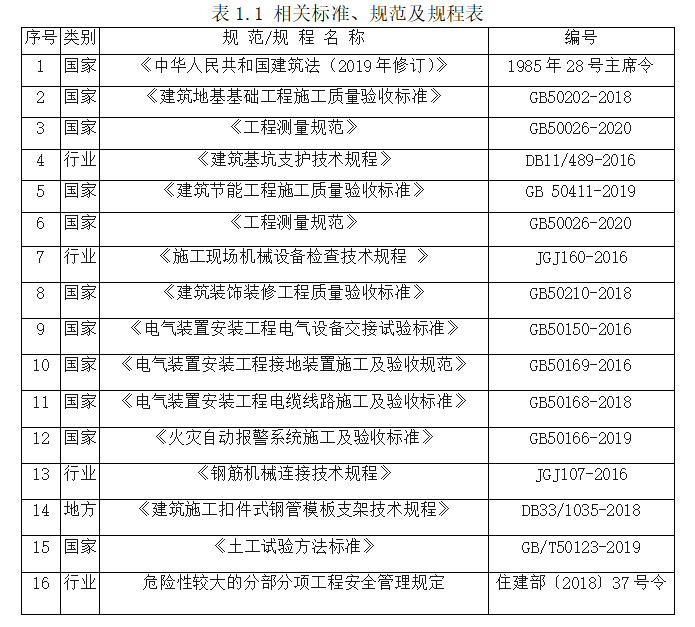

399ce564c9c1b47ec3c7244fce72c316-1  第二章工程概况

  2.1工程总体简介

云南财经职业学院8#教学楼建设地点在昆明市龙泉路408号,该工程是多层公共建筑,占地5827.30㎡。

 2.2建筑设计概况

云南财经职业学院8#教学楼采用框架结构,总建筑面积总的是5827.30㎡,其中,地上面5069.80㎡,地下面757.50㎡。教学楼的高度为23.7米,楼层是地下1层至6楼。地下一层的层高是3.6m,一到六层的层高均为3.9m。

 2.2.1建筑装饰装修做法如下

(1)楼地面采用水泥石豆地、防滑地砖、普通地砖等。

(2)内墙面用乳胶墙面和白色瓷砖墙面进行。

(3)顶棚使用水泥砂浆刷乳胶漆顶棚。

外墙面的装修:采用红色仿石涂料、灰色建筑涂料、白色仿石漆、深灰色铝制格栅等。

(4)门窗:甲级和乙级的防火门、复合百叶门、复合门、铝合金窗、铝合金百叶窗、单扇固定门槛钢筋混凝土密闭门、防爆波活门等。

2.2.2地下室的防水做法

(1)地下室侧壁用水泥砂浆、陶粒压实、50mm厚的聚苯板(用沥青粘贴)。

(2)在基坑工程中,以水泥砂浆为基材,以50厚度C20细石混凝土保护层为基础,进行了地基加固。

 2.2.3屋面防水做法

(1)屋面1:倒置式的保温隔热上人屋面是结构层,以35mm厚的挤压聚苯板作为保温材料。

(2)屋面2:保温隔热不上人屋面是结构层是由35mm的挤压聚苯板和20厚度1:2.5的水泥砂浆作为保温材料,分隔缝间隔为≤1.0m。

(3)屋面3是钢筋混凝土顶板,采用30厚1:3的干性水泥砂浆结合层,并在12~30厚度的基础上洒上水泥粉或中砂。

 2.3结构设计概况

8#教学楼在地震作用下,KZ4,KZ5,KZ6,KZ7,WKL9的抗震级别达到了1级。现场震级为8级,施工现场属于Ⅱ类。基础采用柱下独立承台基和钢筋混凝土桩筏基础,是桩直径为600毫米的旋转钻孔灌注桩。桩长16m,18m,20m。

2.3.1设计参数

(1)基础断面尺寸(A*B*H):1200mm*1200mm*1000mm、1200mm*3000mm*1200mm、3000mm*3000mm*1200mm等;

(2)防水底板厚度:350mm,底板顶标高-3.6m;

(3)KZ断面尺寸:700mm*600mm、600mm*600mm、600mm*550mm、550mm*550mm、500mm*500mm、600mm*750mm、550mm*700mm、700mm*900mm等;

(4)KL断面尺寸:300mm*700mm、300mm*650mm、300mm*900mm、300mm*550mm、400mm*600mm、300mm*500mm、500mm*1300mm等;

(5)板厚:100mm、120mm、200mm、350mm;

 2.3.2结构使用材料

(1)钢筋型号分别是HPB300级,HRB335级,HRB400级,HRB500级;

(2)地下室防水底板、柱下的单独基础采用C35砼,C15砼垫层;采用C40砼作为地下室剪力墙和柱子的高性能膨胀性抗裂材料;梁、板、楼梯均采用C30砼;圈梁,构造柱,现浇梁采用C20砼;教学楼的主体结构柱底板-11.700m为C40砼,11.700m~19.600m为C35砼,19.600m为C30砼;底面以上梁、板、楼梯均采用C30砼。

(3)本报告大厅的主体结构柱基础-屋顶采用C35混凝土,基础和地梁采用C35混凝土,屋顶以上梁、板、楼梯采用C35混凝土。

(4)墙:采用M5水泥砂浆,200mm和100mm。

  2.4室外工程

(1)机动车道的路基采用素土夯(碾)压密实,其中土夹石(含石量>60%,重量比)400mm、水泥稳定碎石250mm、中粒式沥青混凝土60mm、细粒式沥青混凝土40mm等。

(2)街沿石的基层采用素土夯(碾)压密实,其中C15混凝土13cm厚、1:3砂浆3CM厚等。

(3)挡土墙以M7.5灰泥砌块,M10灰浆勾缝石料宜选用不规则且中间厚不少于200mm的毛石,在砌筑时,将其尖锐凸起部位敲掉,并以错缝砌筑,其强度等级不低于MU30。

(4)道路宽度不小于6米的横坡为双向坡,其余为单向坡。

 第三章施工主要工序

  3.1施工内容

本工程云南财经职业学院8#教学楼工程施工是1栋单项工程,包括地下一层地上六层。

 3.2施工程序

  3.2.1施工段的划分及流水施工

本工程建筑结构复杂,工期较为紧。采用“先地下、后地面、首先是主体,后裙房,结构,后装饰,先施工,后安装”,“先上屋脊,后屋脊”,“从上到下,从里到里,从上到下”的原理。

从设计流水线的角度出发,根据平面位置、工程量大小、结构形式等因素,将该工程分为两个部分(按照单位工程),并配齐相应的机械和人力,以确保各工种的工作量,确保工程的进度。在各个流水区段之间,以混凝土浇筑为主要线路,组织不同施工区段之间的流水相交、装潢、安装等穿插施工。

由于该项目的工作要求,在各个领域有许多工作类型、程序和安装管道。在地基和主体工程中,钢结构工程、安装工程的预留、埋设要与施工计划紧密结合,在主体完工后进行。

 3.2.2施工顺序

本项目主要采用主体结构,其它的子工程按平面分段、立体交叉流水线施工,并及时进行了内壁粗抹灰、主体结构抹灰、粗装修、精装修和内部装修。

图3.1总体施工程序框图

5398afb594e4b64dc382c5f8cb665689  (1)各施工区段的施工次序:各施工区段之间互相搭接、流水作业

(2)施工顺序:报告厅部分随教学楼部分同时进行。当主体结构达到一定层数时,必须插入砌体、内外油漆和装饰结构。水电安装工程与主体工程、装饰工程同时进行。

(3)装修施工:在施工中,按建筑先屋面后外墙,最后室内的思路进行施工。

(4)水电安装施工流程:在整个施工阶段,各个子模块的建造都按照整个项目的计划和计划进行。根据建筑与装饰工程的技术与程序的需求,穿插施工。

(5)基础和主体结构的施工,以基础的防雷、接地、焊接为主。

(6)室内初步装修:首先进行电线、先安装供水和排水系统,然后是消火栓、风管和桥座的装配,最后是电缆,导线,电缆,导线,导线电阻和导线的电阻和导线的电阻,以及灭火管道和给水管道的水力试验。

(7)室内主要的二次装饰工作包括:消防栓箱,配电箱,开关,插座面板,灯具,通风口、消防配件等安装。

(8)土建、装修收尾、洁净:首先进行消防、供水、排水、通水的检测,然后是电力系统和电力系统的检测,然后是单机调试、灭火系统联动调试、试车调试。

 3.3主要施工方法

  3.3.1基础施工

本工程在柱下加设独立承台桩基础,并加设防水板。桩型采用现场旋挖钻孔桩,桩径600mm,桩长18m、15m、16m、20m。如果桩之间的距离相对较小,应采用跳打方式,然后在混凝土浇注12小时后,再进行相邻桩的施工。

3.3.2结构施工

(1)结构施工运用全站仪、经纬仪、自动精平水准仪等为主要设备。

(2)土方开挖使用的是翻斗式挖土机,自卸车,人工协助清理底部和边缘。

(3)钢筋工程:

在钢筋接缝符合设计要求的情况下,横向钢筋(框架梁)的连接形式为:d≥22mm时,用直螺纹机械连接;d<22mm时,应使用闪光灯焊接,并将其固定。

按设计需要,柱子的连接位置应为:d≥22mm时,用直线螺栓进行机械联结;d<22mm时,采用电渣法焊接或焊接连接,由专业人士进行下料、加工、连接,由专业技术工人进行捆绑,并严格遵守施工规范、图纸及技术规范。

 3.3.3模板工程

(1)基础、地梁采用钢模、砖胎膜(内粉1:2水泥砂浆加防水粉)。地下室防水板采用侧模支承,从坑底到侧模之间采用钢管作为支座,63型组合钢模板用于剪力墙和柱模,加强拉螺栓,安装外拉锚杆,地下室屋顶模板使用1800*900*18的胶合板,下面做木楞,梁模板为木制模板。梁板的支承是由Φ48*3.5的钢管组成的。

(2)主要建筑地面及楼面均为大型胶合板、钢管或木质横梁。根据构件的几何形状来装配模板,钢筋和支撑牢固,保证不发生爆模、漏泥和变形。

 3.3.4混凝土工程

该项目为一种以抽水形式进行的商品砼。在浇注时,根据浇注位置采取不同的浇注方式,并严格控制搅拌时间,注意取样、收光、覆盖、浇水养护。

 3.3.5砌体工程

砖砌体必须按照设计的标准进行检查和验收,并在浇注前进行适当的润湿,并严格按施工规程进行砌筑,砌筑时采用水平垂直、上下错缝、内外搭接、砂浆充实的方法。

 3.3.6装修工程

(1)抹灰工程:为了避免抹灰层开裂,在基层与抹灰的交界面上使用了喷射混凝土处理。采用多阶段法施工,确保基层与灌浆层的粘结紧密,不开裂,不空鼓。

(2)装修施工:对面层装修材料要严格把关,质量不过关的不能进入市场。根据设计图纸、规范和操作规程,认真地进行表面装修,利用CAD等软件对表面进行分析,以使其达到设计要求。

(3)水电安装:严格控制设备的采购质量,在施工期间,安装工程与土建工程要密切配合。施工人员要仔细了解图纸,保证预埋、预留位置准确,安装时不能随意破毁房屋的结构,如出现交叉配合问题,由安装和施工协商解决,以防止二次修复、钻孔,工程的质量得到保障。

 第四章主要分部工程施工方法

  4.1土方工程

  4.1.1土方开挖

由于本工程位于云南财经学院校园内,交通限制较大。该项目的土方量较大并面对雨季,所以,以抢先为主。工期紧张,应充分考虑到场地、交通、建设进程、工程总体利用等因素,并充分考虑到各个工序的合理布局与衔接,尽量扩大工作面。确保整个工程进度、减少开挖天数、开挖量、缓解各种交通工具的交通压力的基础上,充分利用土方、机械、施工、施工顺序、分期开挖、运输坡道等。按照施工现场情况和施工进度需要,在施工高峰期,配有PC200型反铲挖掘机2台,2台PC120M3挖掘机,30辆土方车,土方工20人,监测员2人。

 4.1.2土方回填

(1)在填筑之前,要先对已完工的填筑基础和已完工的暗箱进行检验,并进行暗访和签署文件。在地基混凝土达到设计的一定强度后,才能进行分层回填、分层压实,并使用打夯机进行加固。

(2)在回填区内,应严格控制回填体的含水量,其含水量应为19~23%,压实系数达到设计要求,每一层压实后,应按照规范要求进行环刀抽样检查,待下一次填土达到标准后,才能进行上一次的填筑。

(3)在施工过程中,要避免地表水流进入坑洞,若遇水浸泡,则需先清除上部稀泥,然后进行下一步作业。

 4.2基础工程

(1)在挖掘工程前,应使用经纬仪、钢卷尺等仪器,对定位桩、轴线、线形及基础的几何形状进行检查。基坑开挖面的大小误差应小于30mm,并按红线进行施工计划。根据周边建筑物的平均沉陷情况,确定基坑的大小。施工期间,必须对控制桩位及水平线的高程进行定期检测。

(2)施工期间,应定期对挖方高度、剖面大小及排水构造进行监测,在靠近基坑标高处的200~300mm的地方,必须进行人工开挖,确保不会影响到基坑的原有土壤和基坑的标高。在开挖时,应注意地表、坑道排水及地表截流。在开挖过程中,还应在基坑顶部设排水槽及护岸以阻止地表地下水的大量流向,可有效防止地表水冲刷基坑边坡和底坑,坑底受到地表水的影响,泡槽引起的边坡滑动。

(3)地基的开挖次序和方法应符合工程的设计要求,同时必须保证基础升力的倾角从开始到结束,并且必须监测基础边坡顶部的土壤。如果发现有逐步增大的趋势,并使其加速;要及时停止施工,采取支护等加固措施,把安全隐患扼杀在萌芽阶段,预防重大安全事故。同时,在开挖土壤时,严格遵循“分层提升,严禁超挖”的开挖原则,严禁盲目开挖,一次开挖至坑内。杜绝因开挖方法不当等人为原因造成的一切技术安全和质量事故。

(4)整个开挖阶段,开挖的先后次序及开挖形式必须与工程组织的设计相协调,并坚持“先撑后挖,分层开挖,严禁过度开挖”的原则。我们会严格遵守国家、本市及公司有关的施工规程,坚决杜绝违法、野蛮的操作。

(5)进行机械挖掘时,对收集井、排水系统要加强防护。并对平面控制桩、水准点和基槽底部平面定位和水准点进行复检。

(6)做好挖掘机和运土机械的清扫维护,清除运输路面,提高挖掘和运输效率。

 4.3模板工程

(1)模板选型

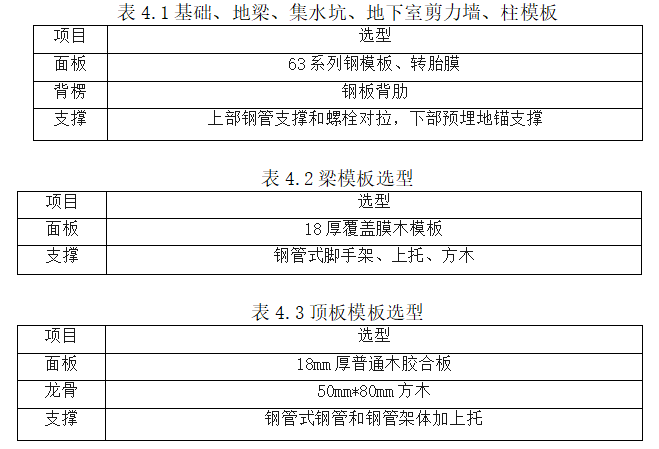

306f36e56bd21ee834c5697272283515

(2)独立基础模板是由复合钢板组成,其定位必须精确定位于垫面,其几何形状与图纸一致,并以钢管或木枋为支撑。

(3)模板拆除:在拆模时,必须保证混凝土的强度与规格一致,要注意不要破坏模板和混凝土,不要用锤子敲打固定螺栓。

 4.4混凝土工程

本工程使用的是一种以抽水形式进行的商品砼。供货方为施工现场供货的产品,须满足工程的设计及施工需求。

 4.4.1地下室施工段划分

在地下室进行二次浇注,以确保混凝土的质量。地基及地基第一次浇注,地基二次浇注混凝土柱及剪断墙体。

4.4.2底板大体积混凝土施工

该项目的地下室底板厚350mm,承台最大厚度可达1300mm。混凝土在水化过程中会发生温度应力、温度变形、内外约束及温度等因素引起的变形,从而导致开裂。

 4.4.3地下室的剪力墙和柱子(暗柱)混凝土浇筑

在地下室和暗柱砼中,各层的浇注不得超过400mm,各层之间的间距不得超过砼的初始凝结,当浇注到洞口的两侧时,应在洞口的两侧进行均匀下料,防止门孔的变形。柱子剪力墙在浇注之前,应在柱子或剪力墙的基础上用20厚度与混凝土组成的混凝土砂浆。

 4.5钢筋工程

  4.5.1钢筋施工工艺流程

首先审核图纸进行修改、解答、准备钢筋下料单、审核批准钢筋料单、进行原材料取样、复检、对原材料进行加工、编码、焊接、取样检查。检查完后,将其运至工区进行钢筋的捆扎和焊接,并进行自我检查,工程总承包单位进行了专门的检查,监理人员对其进行了验收,并签订了相应的文件,完成了下一阶段的工作。

  4.5.2材质要求

所有进入现场的钢筋都要具备生产质量证明或检验报告,并由当地检验人员根据需要进行现场的检验和取样检验。

4.5.3钢筋加工

(1)现场的光圆钢在使用前应先进行调直,并用冷拉法对其进行调直时,其冷拉率不应超过4%。

(2)根据相关技术规定,钢筋应就地进行脱皮、调整、切割、弯曲、焊接。

(3)钢筋放样应根据设计及技术要求,由专业的钢筋放样工程师进行。

(4)所有的钢筋均为机器加工,装配和处理均采用手工捆扎。

(5)根据设计需要提供加强连接件:

在横向钢筋(框架梁)的联结形式为d大于等于22mm时,应使用直螺纹;在d小于22mm的机械联结时,使用闪光灯焊接和捆绑焊接;

(5)根据设计要求,立柱的钢筋节点位置应按下列方式进行:d大于等于22mm时,使用直线螺钉进行机械联结;在d小于22mm时,使用电渣压焊或捆扎式接头,其机械接线与电渣焊头的位置,按照技术规定,间隔35天或≥500mm,相同断面上的钢筋接合区域不得超过50%。

4.5.4钢筋绑扎安装

(1)钢筋连接中心的转动要严密地加以控制,间距必须均匀,柱子四角的开口必须交叉。必须首先调整立柱的强度,然后,柱的强度必须用板条焊接到梁上,为了避免在浇注混凝土过程中出现钢筋的变形。

(2)柱筋绑扎时,应按照设计的规定,对截面变化部位的加强筋的位置,保证上、下筋之间的固定。

(3)保证梁、板和柱主梁的防护层的厚度,在不同的保护层厚度下,应采用不同直径的短筋或高等级的混凝土砂浆垫片。

(4)在进行梁柱和地面钢筋的加固时,应首先将主梁捆牢,然后将次筋及底筋加固;在钢筋的捆扎过程中,在其它项目和水利项目完成后,在混凝土浇注之前,首先将土筋捆绑起来。带底板的预应力钢筋,避免因踩踏而产生位移。

(5)钢筋的固定要可靠,在浇筑前应检查其位置,若有任何偏离。修改。在梁柱芯部位不能进行加固时,可用两个开环进行搭设30d。

(6)在进行竖向钢筋的绑扎时,一定要在架上进行作业,严禁将捆绑的钢筋用作升降平台,或悬挂于其之上,以避免其倒下。

(7)在结构的结合处,钢筋的数目和密度都很大,特别是在梁的顶部,应留出50mm以上的主筋,以方便混凝土的浇筑。

(8)搭接长度、锚固长度和连接位置必须符合图纸和技术规范。

(9)柱子、楼板、结构柱用弹线或画线固定,确保钢筋定位正确。

(10)在砌筑之前,填充墙和框架支撑的拉杆均种植环氧树脂。在结构支架中,必须按照预埋件的位置进行加固。

(11)在绑扎过程中,应对所有的钢筋进行包扎并进行检验,以保证一次通过并避免再加工。

 4.5.5钢筋连接方法

(1)横向钢筋的直线接头:本工程中,部分水平(d>22mm)的钢筋采用了直线联结。

(2)直螺纹接头:按钢筋尺寸选用适当的滚丝轮,并将其置于专用的滚丝机上,由尾部的通孔处将带螺纹的圆末端钢筋插进辊轮的引导部位,进行夹持。采用电动机转动传动,可实现钢筋的自轴悬吊,并能滚出螺纹,在钢筋末端处理过的螺纹外面包上一层塑料外壳,以防螺纹受损或受到污染。

4.5.6材料和质量要求材料的关键要求

(1)钢筋必须达到国家规定,并经检验合格;

(2)套筒和锁母材料必须满足规范。技术要点:

(1)对钢管和联接器进行了专业的专业训练,通过考核后取得证书;

(2)将钢筋端部的螺纹按规范进行切削,并检查其齿形。主要品质需求:

(1)在进行螺纹处理后,钢筋的螺纹应符合产品的质量标准;

(2)钢筋的切割端表面、螺杆的圆锥、齿形、螺距等应符合产品的质量和接头的螺钉。

 4.5.7节点的使用

由纵向受压的钢筋,其连接处彼此交错,并在相同的部件上进行固定。钢筋的力学接头长度应该按照35d来算(d是最大的连接筋),在相同的节点上,有接缝的钢筋截面积占全部受力钢筋总长度的百分比应为:

(1)在构造部件受拉筋的应力比较低的地方,在要求高应力位置安装接头时,在相同的连接区,Ⅱ级接头的比例不宜超过50%;I级接头的比例可以没有限制。

(2)在有结构抗震设防时,应尽量避免梁端及柱端环筋加密区;在不能避免的情况下,使用I或Ⅱ类的连接,其连接比例不得超过50%。

(3)当受拉筋的应力不大时,或在纵向上受压筋时,可以不受限制。

(4)连接端头与钢筋的弯折处应大于10个钢筋的半径。

 4.5.8施工工艺

工艺操作要点:

(1)在加工的钢筋螺纹的丝头、齿形、螺距等应符合接头的齿形和螺距,并经过相应的检测。

(2)在进行钢筋丝线的加工时,必须使用可溶解的切削油;低于0摄氏度时,应添加15%~20%的亚硝酸根,不可采用润滑油或无润滑液体套管。

(3)作业人员必须逐一检验钢丝绳的外表品质,并做出作业人员的标识。

(4)对已检验的钢筋,按10%的比例进行随机取样,不得低于10个,并按照规定格式,对钢筋螺纹进行检验,如果有任何一条不符合要求,必须对其进行彻底的检测,不符合要求的,必须再次进行加工,并在再次进行检测后方可继续进行。

(5)经检测合格的丝头,须有防护罩,另一头可以按表格4.4中所列的扭矩值进行旋紧,并按要求分类码放整齐。

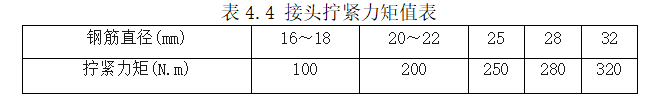

9bf7df8b8e40b96cf14510d3c02c673b

(1)在进行钢筋的连接时,应注意钢筋的大小及接缝的大小,确保钢筋及接缝螺丝清洁完好;

(2)在安装预埋连接时,应根据要求的位置、规格和数量,并在外露的一端用封口。

(3)用转矩扳手旋紧连接件;

(4)转矩扳手精度为+5%,每隔一年要进行一次扭力仪检测;

(5)在进行钢筋的安装时,必须先将主杆螺栓旋进接头的套筒内,然后用扭力扳手将其紧固。完成后的值应当符合规范,并在拧紧后做好记号。

 4.5.9钢筋验收

在完成钢筋后,在进行混凝土浇注前,应由甲方与监理双方进行检验。检查的内容包括钢筋的规格,数量,形状,尺寸,间距,锚固长度、接头位置及防护层的厚度。在完成了暗管的签署工作后,才能进行混凝土的浇注。

4.6砌筑工程

  4.6.1砌筑砂浆

(1)基本要求

用于砌筑砂浆和添加剂的水泥必须具有产品证书,产品性能测试和新产品性能测试的报告。在施工之前,混凝土的强度与稳定性要按批次进行检验。砌筑砂浆的技术要求应检测人造砂、天然砂和特细砂。砌筑砂浆的配合比应该用样品混合来测定。混合灰泥应该是饮水。其它水源的水质应符合工业标准。

(2)工艺流程

首先对原料的计量进行检验,然后进行加料、搅拌,最后进行出料和试件的制作。

(3)主要施工方法

根据现场的材料进行配比调整,配比调整完成后对所投材料进行称重。

水泥混合砂浆投料顺序是:先进行砂和水泥的拌和,再进行掺和料和水,首先要把沙子和水泥干拌混合,然后加入石灰膏,粘土膏,加水搅拌。水泥混合使用的方法是机械搅拌器,其拌和的时机必须满足以下规定:(掺入水泥)应在2分钟以上,掺入混凝土的砂浆不宜小于3分钟。

(4)出料及试块制作

对于每种规格和强度级别的水泥砖,不得多于250m³,应在搅拌机上进行一次试验和抽样。一套试件必须从相同的钢瓶中进行。水泥砂浆试样应根据JGJ70《建筑砂浆基本性能试验方法》中的有关规定制造。

(5)质量标准

同一批次的灰泥试件的抗压强度必须达到或等于其设计的极限承载力;同一批次的灰泥试验件,其最小的平均压缩力应该是其设计强度的0.75倍以上;水泥砂浆强度必须为标准硬化,28d试块试压优先;在砌体试验批次中,同一型号及强度级别的砂浆试验块不得低于3组。若同一批次内仅有一套试验体,其试样的平均压力强度应该比其结构强度级别的技术压力值高。

 4.6.2安全措施

在进行作业前,各作业员均须向作业单位普及相关的安全常识,并对其进行技术培训,并制订相应的安全管理规范。佩戴安全帽,口罩,长袖衣服,防止吸入粉尘,腐蚀皮肤。

在进行工程建设之前,应对机器的安全与力学进行彻底的检验。水泥搅拌设备应严格按照《工程机械使用安全技术规范》(JGJ33)规定施工设备的操作规程。机械设备的维护需要加强,机械操作人员需要有相关证书。贯彻落实工地临时用电安全相关法规,保证各种电力设施的正常运转,不得随意拉电线。

 4.6.3环保措施

加强对建筑工人的宣传和教育,增强对环境的认识,加强对环境的管理,并采取相应的环保措施。

在现场进行搅拌时,必须安装污水处理设备。建筑废水未经处理不得任意排放,需经有关部门审批后才能排放。对散落的物料要及时进行再循环,并将建筑废弃物集中堆放并及时清理。搅拌器必须在周围设置搅拌棚,在施工过程中严禁用铁锤、铲子敲打料斗和辊子。

 4.6.4加气砼砌块砌体施工

(1)基本要求:用于砌筑的加气混凝土砌块必须具有产品适用性证书和产品性能测试报告。混凝土块、水泥、钢筋、外加剂等应提交至现场,以见证和验证材料的主要性能。

(2)在砌筑地基之前,应对放线尺寸进行校核。

 4.7防水工程施工

  4.7.1找平层施工

(1)检查斜坡与设计要求是否一致,测量高程,测量抹灰厚度,在周围屋面与地面0.4米处拉紧控制线,按照1.5m*1.5m的标准进行冲筋找平。

(2)按1:2.5混合比例的水泥砂浆,使用机械搅拌,搅拌2分钟以上,搅拌均匀,密度不得超过3.5cm。

 4.7.2要求

(1)平整层要求平整光滑,坡水方向准确,无积水。

(2)不得有空壳或砂层形成。部分损坏或凹凸不平的区域必须进行修补。应使用2米直尺检查找平层,且不得波动过大。

(3)在下水口附近设置一个稍低的小洞。

(4)对平面的规定,所有的阴角处都要有100-150度的弧度。

(5)若平面层不平坦或有较大的空洞,可加入107胶用1:2比例的粘合剂搅拌均匀。

(6)凡是能攀援的部位,如檐口、女儿墙等,均要涂上水珠。

(7)管道、设备和通过不透水基层的预埋材料,在防水结束后,应事先做好并用密封剂进行密封,以防在防水结束时打孔。

 4.7.3卷材防水施工

(1)防水卷材及主要辅材按设计规范进行,并附有出厂合格证,质量检验报告,实地取样报告。

(2)在铺防水卷之前,应将平整的表面清除,并在基础表面上涂抹基础处理液。如果地下是湿的,可以使用湿固化粘合剂或湿边界层密封剂。

(3)防水卷料的厚度要与规格一致。

(4)两种缠绕的材料的短、长的接缝宽度不能少于100毫米,两条卷材的接缝应间隔1/3,两个卷材之间的接缝不能彼此垂直。

(5)用冷粘合或热熔的方法进行粘合。防水膜层、转角、变形缝、墙管等细节应按设计规范进行处理。

(6)在卷材防水工程完成并通过验收后,应及时进行防护。

 4.7.4质量要求

(1)卷材防水底层必须坚固,底层表面要干净平滑,无空洞、松动、磨削和剥落。

(2)卷绕防水层交界部分应牢固结合,并应严格密合,不得有折痕、翘曲、起泡等不良现象。

(3)侧墙卷边防水涂料与防水涂料必须紧密贴合,厚度均匀。

4.7.5施工检查

(1)防水检查:在完成防水工作后,应根据以下条款进行检验:

首先,按次序排列、铺贴方向要按规定,均匀、均匀,不能有裂缝、逆向铺贴;其次,检查卷材横向纵向接缝的大小,是否满足所需,卷材表面无褶皱、孔洞、接缝等缺陷。再次检查出水口等连接处是否有油脂密封,所有线圈连接处严密,无开口、翘边现象;如果防水层有气泡,用穿刺法排气。在排出后,用油膏(或聚合物涂层)进行封闭;选用的防水涂料选用刀片切割一层,看看它的厚度与所需的尺寸是否相符。

(2)蓄水试验:防水工程已完工,验收后的外表符合要求,检验用水量应存放24个钟头。如果在水压试验过程中没有发现泄漏,可以填充衬里,再进行下一道施工工序。

 4.8装饰装修施工总则

为保证装修工程的质量和及时性,项目经理部将需要组织一批专业队伍进行施工。施工前,对各业务单元进行详细的技术论证和实践培训,并在施工过程中对员工进行监督。

 4.8.1主要工序交叉的施工原则及措施

(1)建筑和装修的交叉施工原则:为确保工期,装修施工应提前进行,并在结构和装饰上处理好两者之间的矛盾。

(2)施工交叉点:涂料在装配完毕后,应正确地与大楼分离,分隔出不同的地区。避免无谓的分心。

(3)施工现场,某些防护设施可能会影响施工,临时将其拆解,以保证施工的安全性。为了确保安全,不得擅自拆除必需的保护工程。

(4)装修与水电站交叉建设:水利和水利的交叉施工项目数量众多,涉及的领域广、内容多。若处置不善,则彼此掣肘,互相损害。

 4.8.2解决的原则为

(1)在前期技术准备阶段,编制施工与施工配合图,并根据施工方案,各单位根据设计要求进行施工,不可以打乱施工的先后顺序,以免造成二次损坏和质量问题。

(2)各工作人员根据协调,每日早上8:30次召开会议,将同一块区域内各专业的施工顺序进行讨论,并形成会议记录,各专业人员进场后,必须有相关作业的交接纪录,方可开展作业。

(3)制定总体的施工进度控制,按照计划进行水力发电设备的施工,并在统一的组织和指导下进行。

(4)理顺责任,理顺关系,建立协调一致的制度。

(5)以大局为重,互相让步,土木工程、水电安装等学科尽力为对方创造良好的在建筑环境中,要保护对方的最终产品及半成品的安全。

 4.8.3室内和室外的穿插

室内和户外的装潢都有联系,但总体的设计理念是从外部到外部,从外部到内部,再到外部的装潢和工作场所。

4.8.4主要分部工程施工顺序

(1)内部结构依次为上、下、由内向外。每道工序完成后,应由专业人员按验收规范严格验收合格后,方可进入下一道工序。

(2)在建筑过程中,每一层的每一个房间必须提供一个标准的标高和交叉中心线,如土建、装饰、机电安装等。十字架的中轴线是从地面弹起,然后反弹到天花板和墙壁上。

 4.8.5房间装修施工顺序

室内装饰工程按:布线、穿插、墙面修补、油漆、设备、开关安装、墙壁装修。

 4.9门窗工程

门窗为:甲级和乙级的防火门、甲级防火固定窗、铝合金中空玻璃门联窗、铝合金中空玻璃平开窗、隐框玻璃幕墙等。

 4.9.1铝合金窗施工

(1)基本规定

铝合金门窗:门窗在符合规格和型号的情况下,并有生产许可证。铝合金门窗所用的金属部件应与窗户和窗户的类型一致。零配件和紧固部件均为不锈钢,其他材料需进行防腐蚀。防腐和隔热材料必须满足设计要求,并有产品的生产许可证。

(2)工艺流程:钢丝网要有规律,窗子要做好,要做好门窗的开孔,要把金属零件插在窗户上,然后把铝制的窗户打开,然后把所有的零件都装上,然后把所有的零件都装上,然后把所有的零件都装上。

(3)主要施工方法弹线找规矩:

在顶层找到门框的边缘,用一根粗大的丝带将窗户的边缘拉下来,在每个楼层的窗口上划一条直线。采用经纬度计进行了高层建筑的纵向测量。窗口的水平面必须与地板垂直50厘米,倾斜,并与窗口下表面的弹线对齐。各个楼层的窗子(如高度相同)应该处于相同的水平面上。

安装位置:

从整体外形和窗台面板宽度的角度来看,在壁厚的影响下,铝合金窗户应该沿壁厚的方向进行。原则上,如果墙壁的不同,则以同一区域的窗台板尺寸为参考,并将地板延长到铝型材窗以下5mm以下。

安装铝合金遮阳板:

根据要求在铝制窗口上安装并确保其安装位置正确和牢固。适当的安装和暂时安装是按照放置位置安装、竖立和对准。确认无误后,用木楔子将其暂时紧固。

与墙体固定:

混凝土墙可用铁脚固定,墙可用钉枪固定。

铝合金门窗安装完毕后,要对门窗和墙壁的裂缝进行修补。

 4.9.2防火门施工

(1)基本规定

B类防火门加工制造的型号、数量和加工品质均要满足设计的要求,并有生产许可证,并且在制作过程中,木料的含水量不得超过12%。防腐剂用稀薄的冷基油涂抹在木面和在墙上的交界处。预埋件、木砖及其它附着物应符合设计的规定。五金配件的种类、规格、型号必须符合设计要求,并且符合门窗和窗框的尺寸,并且产品的品质必须达到标准。

(2)工艺流程

先弹线定位规则,确定窗框安装的安装高度,再进行掩扇、门框安装模板和框安装最后门扇安装框安装完成。

(3)主要施工方法

首先,用大绳从顶部悬挂垂直,检查窗户的位置精度,并在墙壁上弹出安装位置,对不符合的线条进行结构边缘处理。其次,以50cm的室内水平为依据,检查窗框的安装高度,并对不合的结构边棱进行处理。室内和室外门框按照设计要求安装,为了确保安装的安全,事先要先确定预埋件的数量,在1.2米高的入口处,每侧各埋2个木砖,在2米到2米的入口处,每侧埋3个木砖,每一面都要埋4块木板,每一块木板上都要插上两根10厘米长的钉子,用钉子敲平,然后把木条钉在门框上。最后按照图纸上的要求将窗户组装到窗框上(这个过程称为遮光扇),并根据测试标准模型检查间隙的尺寸、安装位置、尺寸、设计和强度,并作为验收依据。

 第五章施工进度计划

施工进度横道图详见附件一

 第六章施工准备工作和各项资源需求量计划

  6.1施工组织准备

  6.1.1施工动员

(1)简述了该项目的概况及意义。

(2)介绍项目的基本情况、特点、整体的施工计划及需要注意的问题。

(3)制定工期和质量指标,加强品质、时间、安全性,建立一个良好的生态环境。

(4)要强调建设起点高、速度快、高标准的特殊要求;

(5)做好收运装备的工作(工程组织将分阶段进行,渗透覆盖率超过95%,保证参加工作的员工能够及时、高品质地完成任务)。

 6.1.2人员配备

(1)这个项目是我们公司的主要形象窗口项目。总部是公司的有力支持。从人力、财力、物力等各方面确保项目的建设,我们将尽一切可能满足施工现场的需要。

(2)在工地上,由我公司的资深施工管理和操作团队负责施工,保证最好的部队能上第一线,以最快的速度完成这个项目。

 6.2施工现场准备

  6.2.1现场的“三通一平”

(1)在场地状况方面,通过对业主所需的桩基础进行实地勘察,并绘出场地栅栏,并向业主汇报成果。给建筑控制板,计算开挖和地基处理的程度。

(2)建筑工地的消防及施工用水,按照业主的要求,在建筑工地建设一条导流管线,并将水排放至工地。在工程开始之前,要仔细地测量管线的布置,以保证在工地有足够的水和输水管,不会因为施工中经常更换管线而造成火灾、建筑用水等问题。

(3)在电力使用后,按建筑工地布置,根据施工区域的规划,根据施工区域的不同,设置临时型电源箱和二次配电箱确保施工用电的便利性和合理性。

 6.2.2场内规划及建设

建筑工程总平面布局的基本原则是:综合考虑,最小的占地面积,以节省硬化费用;确保路面畅通,降低二次运输;确定符合的生产工艺,降低了施工过程中的互相影响,设计合理、整齐、美观。

6.3材料准备

根据施工图纸,及时提供物料需要的计划,按时与供应商联系,保证按时到达工地,避免窝工等料的情况。

 6.4机械设备管理及物资材料准备

(1)机械设备管理

(2)配备计划

(3)材料计划

(4)材料管理

(5)材料质量保证

(6)材料现场存放场地

 6.5技术准备

(1)技术、经济资料的调查(项目的特征与要求调查、建设地区的技术经济条件调查)

(2)图纸深化,规划、图集学习

(3)现场试验室、试验工作计划

(4)主要仪器仪表配置

(5)水准点、坐标点引入

 6.6劳动力计划

鉴于项目结构复杂、技术质量要求高、工期紧,项目部运营团队由技术精湛、有经验的员工组成,能达到工程的质量和时间的需求,砌筑类、混凝土类、脚手架类、水电班、装修班、电焊班等团队,各小组在签订的合约中,应清楚地说明各小组的范围,质量,安全和进度需求。

19bf8159c13f17576bba60fe135ca1df

 6.7材料投入计划

在项目开始之前,按照项目的进度,对所需的各类物料进行了详细的规划,并按照项目的需求,将物料分批提前送到工地。保证项目所需要的各类物料及时到位,保证工期不受影响。按工程进度分批进场,不出现窝工待料情况。

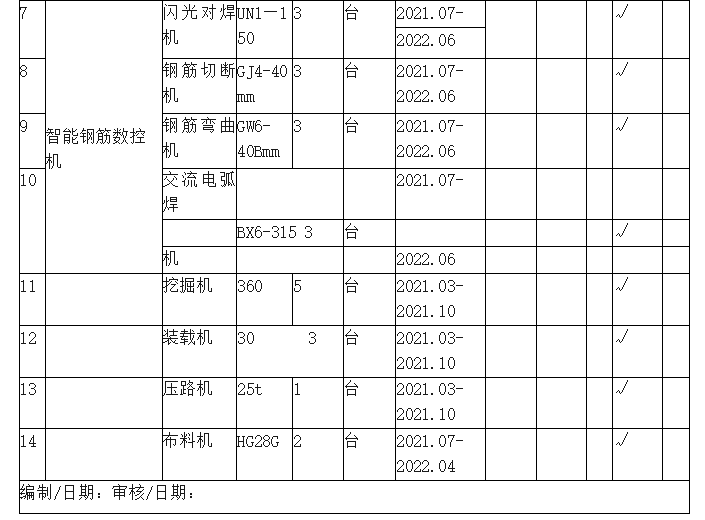

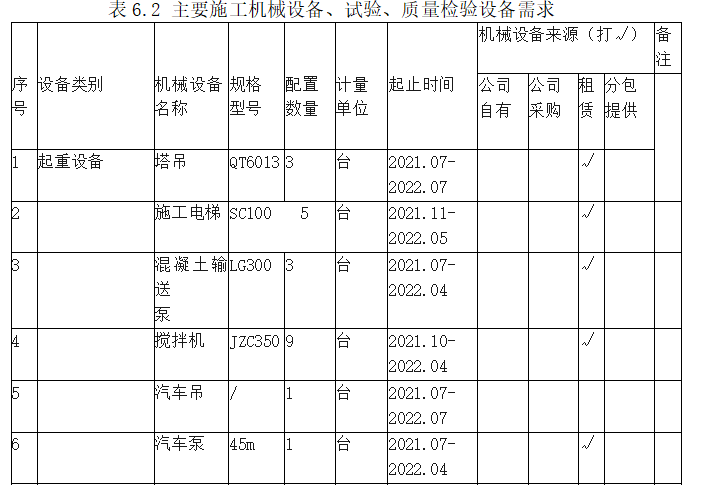

7e419fec6d102df55478b12ce5aec1d6

c3d6bb3cbeb2d5edd7318a5edf918324

第七章施工总平面图

  7.1临时设施布置

现场设立办公室、服务室、仓库、材料库、棒材仓储加工场、分散砂浆搅拌站、工程机械及房屋问题外部解决方案。

7.2场地平面布置

(1)建筑工程平面布置在建筑单位指定的土地上,并在工地上设置钢筋堆场、砂石堆场、水泥房、供水、供电设施等。

(2)对工地进行统一的100厚度C15砼路面进行硬化处理。搅拌站采用封闭施工,采用钢管、石棉瓦、50木枋搭建临时遮阳棚,砂石堆场铺上玻璃纤维,在使用材料时,应安排专人洒水,防止大风刮地,污染环境。

7.3资金需求计划

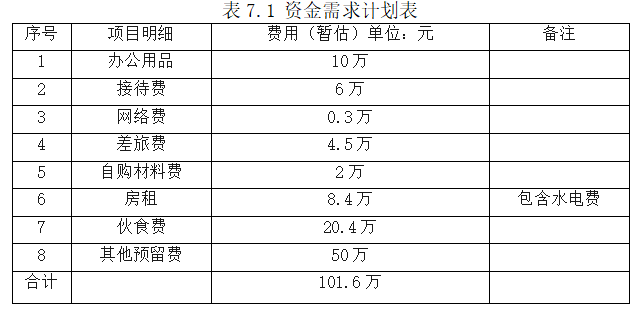

58d7e186d989a573e1340de574371c1d

 7.4施工机械布置

根据项目的大小及场地情况,在工地设置塔吊、双笼井吊及混凝土搅拌站,以方便、高效、安全为原则。施工总平面图详见附件二

第八章主要技术组织措施

  8.1技术保证措施

(1)施工之前,由技术主管组织设计、室内施工人员、质保人员认真研究设计规范、施工工艺和施工程序,熟悉图纸,并联合审核,准备设计执行施工组织。

(2)要认真做好技术交底,在每个工种、每个工艺在建造前都要进行技术交流,其中包括:由工程技术人员向施工员提供技术资料,施工人员向领队提供技术资料,领队向操作人员提供技术资料。技术措施不足或披露不明确导致的质量事故,由相关单位和个人负责。针对特定工艺制定有针对性的操作指南,并经技术部门审批和实施。

(3)根据设计中的重点和难点,成立QC小组,编制施工工艺图,严格跟踪施工进度,确保施工质量。

(4)严格按照图纸进行施工,任何由于工程或业主的原因而改变的,都要先进行设计变更或核准,并在得到设计部门的许可后方可进行。

(5)严格的技术审查制度,在完成轴线和标高测量后,由施工员、质量员进行检验,确认无误后,方可在施工现场进行标志。

(6)做好“样板间”施工,按照样板房的原则,先把外墙砖做成样板墙,色彩搭配、顶棚方式、管道安装,卫生洁具,门窗安装等所有的装饰工程,在验收合格后,业主、设计监理满意,由施工方现场观摩,并进行全面的装饰。

(7)采取先进、合理、经济的施工技术措施,以保证在更多的时间内完成施工工作。

(8)做好各类工程技术档案的收集整理工作。

 8.2原材料质量保证措施

(1)严格控制原料的品质与品质。原材料,成品和半成品由材料部检验,未合格的成品不准运至库房。

(2)原料应由合法检测单位出具的合格证明或合格证明。钢筋和混凝土也要注明交货日期,批号,数量和使用场所,并注明存放和接受原料的人。

(3)质疑或请求再审查的资料,必须立即送去检测,在没有通过之前,禁止使用。

(4)各类不同型号的物料贴上标签后进行分类堆放。在运送和储存时,要有标志,要按批分类,并要注意防腐和污染。

8.3计量保证措施

(1)严格遵守该公司的计量检验体系。

(2)混凝土、砂浆和钢筋的焊接接头,应按照技术规范的规定,由专业人员负责抽样,并将其送交有资质的检验机构检验,不合格的不能再使用。

(3)严格按照混合比例进行自拌制,每一盘水泥、砂石都要过磅。

(4)在现场安装并由试验者进行的混凝土快速强度测量,以便进行模具拆卸。

 8.4安全施工保证措施

  8.4.1安全施工目标

(1)无一般事故及较大以上事故;

(2)负伤率≤2%;

(3)创“无事故工程”。

 8.4.2安全管理目标

(1)防止人员伤亡;

(2)避免发生重大机械设备安全事件;

(3)避免发生严重的火灾事件;

(4)预防重大设施发生故障;

(5)排除主要的道路交通意外;

(6)防止重大环境污染事件发生;

(7)防止发生严重崩塌的事件;

(8)杜绝重大的医疗卫生事故,防范突发公共卫生事故;

(9)对整体的安全意外进行防范和严密的管制。

8.5文明施工措施

  8.5.1文明施工目标

在多年的工程建设中,深刻地认识到文明施工对项目管理起着一定的重要性。首先,文明建筑不仅改变了工地面貌,还改善了工人们的工作环境,工作效率也得到了一定的提高,心理素质得到了极大的提升。其次,施工过程中做到文明施工确保工程质量及安全,又能增加经济效益;文明施工重视标准化,对工程建设进行了严格的管理,减少了人力、材料、机械等资源的浪费。文明施工能有效地提升工程建设质量,促进建设水平,增强企业的竞争能力,拓展公司品牌,创造新的经营方式。

  8.5.2这一工程的文化建设目的

(1)推进安全、文化建设规范化的建设,建设一个有文化的建筑;

(2)营造良好的居住环境、工作环境和建筑环境;

(3)要提高全体员工的综合素质,提高安全、文化建设的观念,并在工作中积极改善工作作风;

(4)确保项目建设完成后,材料得到充分利用、场地清洁。

 8.5.3文明施工管理措施

(1)加强现场服务

(2)精心组织施工

(3)搞好综合治理

(4)强化“三全”意识

(5)现场管理上水平

(6)施工育人双丰收

(7)思想政治工作的重点

第九章结论

在写施工组织设计的过程中,从初稿到终稿,遇到很多问题,通过这次的编制,进一步强化了本人的识读施工图纸的能力,发现和分析问题并用书面语言表达能力,锻炼了在实际工程技术、具备全面应用专业知识和软件的技能,为以后的工作奠定坚实的基础。

 总结与体会

在老师的精心的引导下,从课题的选择到详细的设计,到最后的修订,都凝聚着她的心血和汗水。在大学期间,学院的老师们对我的关心和悉心教导,使我获益良多。

在这里,我们要对指导老师深表谢意,并对她的工作充满了敬意。此次的毕业设计之所以能取得如此大的成绩,是我的老师的悉心指导,使我对自己的专业技能有了更深的了解。有了更深的理解和应用,并且将其应用到了设计中。在这里,我要对学院的所有教师表示衷心地感谢。谢谢他们的辛苦培养。

致谢

经过这几个月的努力,从初稿到终稿,最终完成了我的毕业设计。在这段时间里,我学的了很多知识,也感受到了很多,从一份图纸到查阅相关资料,再到一整份施工组织设计。我的作品还有很多不足之处,通过此次的编制,锻炼了在实际工程技术、专业的知识、画图软件等方面的综合运用能力,同时为今后的工作打下了坚实的基础。

感谢这次论文中引用的各位学者的专著,如果没有这些学者的研究成果的指导和帮助,我将无法完成本篇论文定稿,同时也要感谢学院的同学和好友,为我提供了良好的研究写作条件,还要感谢学院专业老师在编制过程中带给的大力支持和帮助,更应该感谢我的论文指导老师,是您丰富的专业知识与辛劳的指导,让我解决一个又一个难题,感谢您在百忙之中挤出时间来审查及指导我的论文。真挚的感谢大家!

 参考文献

[1]沈川,浅议建筑工程施工组织设计及施工工艺[J],中国新技术新产品,2017(24):108-109.

[2]余志,施工组织设计在建设工程项目中的作用[J],中国高新区,2017(23):149.

[3]杜向琴,刘志龙,高职院校《建筑工程施工组织设计》教学改革的探索与实践[J],韶关学院学报,2017,38(11):105-108.

[4]张斌,孙殿文,钮爱涛,侯纪红,建筑施工组织设计文件研究分析[J],建筑技术开发,2017,44(20):58-59.

[5]施工组织设计如何编细编实[J],中国招标,2019(21):42-44.

[6]刘炫炀,刘德湘,施工组织设计在建筑施工管理中的重要性探讨[J],建材与装饰,2019(20):152-153.

[7]王绪杰,施工组织设计对建筑工程造价的影响[J],现代物业(中旬刊),2019(07):229.

[8]马莉,建筑工程施工组织设计存在的问题及改进措施分析[J],居舍,2019(12):103.

[9]董子豪,建筑施工组织设计研究与探讨[J],四川水泥,2019(04):81.

[10]李欣美,建设工程施工组织设计优化思路探讨[J],住宅与房地产,2020,(27):102-103.

[11]邢浩琦,浅析施工组织设计对工程造价的影响[J],居舍,2020,(15):86.

[12]杨新林,浅析如何优化建筑施工管理提高建筑工程质量[J],房地产世界,2022,(01):155-157.

[13]李琦,土建各类施工组织设计与现场管理[J],工程建设与设计,206,4:39-40+49.

[14]杨晓彤,施工组织设计对工程造价的影响[J],中国招标,2017,09:34-36.

[15]朱日,施工组织设计在土建施工管理中的重要性探析[J],门窗,2016,11:133.

[16]K.Z.Sha’ar,S.A.Assaf,T.Bambang,M.Babsail,A.M.Abd El Fattah.Design–construction interface problems in large building construction projects[J].International Journal of Construction Management,2017,17(3).

云南财经职业学院建设项目8#教学楼施工组织设计

云南财经职业学院建设项目8#教学楼施工组织设计

价格 ¥9.90 发布时间 2024年1月15日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/191327.html,

Like (0)
1158的头像1158编辑
Previous 2024年1月13日
Next 2024年1月17日

相关推荐

My title page contents
