工程施工组织设计

我公司对本工程的施工将全部以下列现行的中华人民共和国一切有关法规要求的标准执行,如下述标准及规范要求与标书有出入,则以较为严格要求的为准。在施工过程中对于暂无规范或标准的项目以我公司企业标准为依据,本工程施工期间,若有新的国家或本地行业标准

  第一章编制说明

  一、编制原则

  1、本工程组织设计编制的目的是从施工全过程出发,在保证施工质量和施工工期的前提下,根据各种具体的施工条件,为金融街项目外装饰(三标段)工程施工阶段提供较为完整的纲领性技术文件。在施工中,我们将在此基础上进行强化、细化与适当调整施工方案和施工计划,使之更好、更全面地指导施工。
  2、本公司参加的施工范围为金融街项目外装饰(三标段)工程。甲方要求的外墙装饰的制作安装及售后服务,施工组织设计按此内容展开,同时兼顾配合协调工作及承包管理方案。
  3、坚持执行基本建设程序,严格按照竟标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程,发挥工程效益和基本建设投资效益。
  4、加强施工中的计划性、克服盲目性,在确保安全生产,在保证质量的前提下,节约材料,降低成本,更好地完成施工任务。
  5、加强施工总平面管理,合理安排施工现场,搞好同其它专业单位的施工协调工作,组织好现场文明施工。
  6、提高科技含量,积极推广应用新材料,新工艺,新技术,新设备,让科技转化为生产力。

  二、编制依据

  1、投标文件依据下列文件进行编制:
  ①、业主单位提供的设计图纸
  ②、国家和行业颁布的有关现行设计和施工规范及标准
  ③、我公司企业标准、质量手册及程序文件等相关文件
  ④、业主单位对质量、工期的要求
  2、工程的的标准及规范
  我公司对本工程的施工将全部以下列现行的中华人民共和国一切有关法规要求的标准执行,如下述标准及规范要求与标书有出入,则以较为严格要求的为准。在施工过程中对于暂无规范或标准的项目以我公司企业标准为依据,本工程施工期间,若有新的国家或本地行业标准出台,则应满足新的标准。
  A、建筑幕墙工程技术规范、设计规范
  ☆《建筑幕墙》JG3035一1996
  ☆《金属与石材幕墙工程技术规范》JGJ133吨001
  ☆《钢结构设计规范》GB517
  ☆《建筑结构荷载规范》GBJ8-89
  ☆《预埋件设计规范》Y511-79
  ☆《民用建筑隔声设计规范》GBJl18-88
  ☆《民用建筑热工设计规范》GB50176-193
  ☆《建筑设计防火规范》GBJl6-87
  ☆《建筑防雷设计规范》GB50057-94
  ☆《建筑装饰装修工程质量验收规范》GB50210
  B、建筑材料标准规范、规程
  ☆《碳素结构钢》GB700-88
  ☆《优质碳素结构钢技术条件》GB699-88
  ☆《低合金高强度结构钢》GB1591-88
  ☆《硅酮建筑密封胶》GB/T14683-9
  ☆《建筑幕墙物理性能分级》GB/T1522-94
  ☆《天然花岗石建筑板材》JC205
  ☆《天然石材产品放射防护分类控制标准》JC518
  C、性能检测方法
  ☆《天然饰面石材试验方法干燥水饱和冻融循环后压缩强度试验方法》GB/9966.1
  ☆《天然饰面石材试验方法弯曲强度试验方法》GB/9966.2
  ☆《天然饰面石材试验方法体积密度真密度真气孔率吸水率试验方法》GB/9966.3
  ☆《天然饰面石材试验方法耐磨性试验方法》GB/9966.5
  ☆《天然饰面石材试验方法耐酸性试验方法》GB/9966.6

  第二章工程概况

  一、工程概述

  ☆工程名称:金融街项目外装饰(三标段)工程
  ☆工程地点:沈阳市铁西区建设中路10号
  ☆建设单位:沈阳汇鑫融置业有限公司
  ☆监理单位:沈阳市投资监理有限公司
  ☆外墙装饰工程种类:石材幕墙工程分为7、8、9号楼,建筑面积为:1109㎡、1148㎡、2744㎡

  二、幕墙基本性能

  1、风压变形性能
  幕墙最高标高为24.3M,风压为0.45KN/M2,设计时风荷载最大标准值取最大设计值取0.55KN/M2,抗风压变形性能达3级。
  2、空气渗透性能
  本幕墙工程的空气渗透性能达到3级要求。即固定部分0.5≤q<1.2,开启部分0.5≤q<1.5 M3/m.h(10Pa)
  3、雨水渗漏性能
  本幕墙工程的雨水渗透性能达到2级要求。即固定部分700≤P<1000pa,开启部分350≤P<500pa
  4、平面内变形性能
  1、幕墙平面方向变形性能与耐撞击性能均为3级。即1/200≤γ<1/150
  5、防火性能
  幕墙根据建筑防火分区,为满足防火要求,石材内的保温层为100mm厚的A级防火高密度憎水岩棉板,容重≥60kg/m³
  6、避雷系统
  根据相关防雷规范,从二层起,每二层,在梁处用-25*4mm镀锌扁钢设置一圈焊接在后置预埋件上的均压环,均压环每隔18米与建筑防雷网接通;沿每个玻璃幕墙立柱构架设-25*4mm镀锌扁钢,并与幕墙金属构件焊接,扁钢设至一层后与防雷接地引下线焊接连通,使整个幕墙龙骨构成一个与主体避雷系统连接的避雷网,以有效的防侧雷击。以上接地电阻小于5欧姆。
  7、耐撞击性能
  该幕墙采用30mm厚花岗石。其耐撞击性能达到Ⅲ级。

  第三章项目施工目标及计划综述

  一、项目目标

  1、质量目标:确保工程达到“合格”。
  2、工期目标:合同工期为60日历天、并按甲方要求服从整个建筑整体形象进度要求。
  3、安全文明施工目标:现场施工严格遵守现场施工作业制度,执行各项安全和文明施工规定。保证在施工期内,杜绝大事故,尽量降低小事故。配合土建争创双标化工地。
  4.环境保护目标:无环境污染事故,无环境投诉案件。

  二、施工部署

  1、设立工程项目经理部,在项目经理指导下,项目部各成员按照各自职责权限全面有效地开展工作。
  2、严格按监理工程师要求施工,按监理程序办事,服从监理的制约,搞好工程质量。幕墙工程各分项,每施工段自检合格后报监理工程师验收,资料整理按施工段检验评定。
  3、作好项目划分:本工程质量要求高,因此施工过程中安排好与其他施工单位的工序交叉,密切配合协作,是搞好工程质量和缩短工期的重要环节。项目部要严密筹划组织管理工作,协调相互关系,协商好各专业插入配合时间。
  4、建立碰头会及联系会议制度,解决好与其他施工单位的配合协作。项目经理部定时召开内部技术、生产、材料等有关人员参加的碰头会,检查各施工段的具体实施计划进展情况和存在的问题,确定解决督促措施,落实到人,限期解决。建立联系会议制度,每周一次,由项目经理部负责各施工班组按统一进度计划和整体施工要求,提出需要配合协调的问题和质量问题,做好会议纪要,落实解决措施、时间、负责人。通过碰头会和联系会,把各施工班组组织起来,在总的进度控制计划下,做好各个施工班组的施工进度计划,组织立体交叉流水作业,实行联合协同作战。项目经理部应为各施工班组的施工创造必要的施工条件,如机具、图纸、材料、架子等,遇到问题要给以协调解决,必要时要给施工班组让路和支援,互相配合,促进各方面的工作,以保证施工的顺利进行。
  5、统筹安排好分段流水作业。
  本幕墙工程施工面多,施工范围广,因此要合理安排好分段流水作业,对复杂部位,应及早插手解决。公司根据以往类似工程的施工经验,经研究决定把本工程施工顺序安排如下:石材幕墙从上到下施工顺序。

  三、技术措施

  1、遵照金融街项目外装饰(三标段)工程设计要求,结合我公司多年的施工经验以及近年我公司的产品工艺,编制整套质量控制方案和制作施工方案,来保证该产品的各项指标。
  2、施工过程中,提供详细齐全的文件资料,包括各类施工图纸、材料质量保证书、隐检验收、中间关键工序验收资料、关键工序记录报告及竣工资料等等,密切配合贵方对本工程的详细了解和控制掌握。施工技术的保证主要从施工图纸的会审、施工技术交底二方面进行。
  (1)施工图纸会审
  内部图纸会审工作由工程部负责组织进行。按工程性质、规模、大小、重要程度、特殊要求组织会审,会审前,工程处应组织有关人员(施工、生产、安装)学习和熟悉图纸的内容、要求和特点,发现图纸中存在的问题,并由设计人员作设计交底。图纸会审应作记录,将会审中提出的问题及解决办法详细记录,必要时另出修改图。图纸会审还应结合设计院、业主单位、监理、土建等相关单位签审方能投入施工。
  (2)施工技术交底
  技术交底制度应分级进行、分级管理。凡技术复杂的重点工程、重点部位,应由公司技术负责人同工程部技术负责人及有关人员交底,明确关键性的设计施工问题、主要技术项目的施工工艺以及对特殊工程的技术、材料提出试验项目、技术要求等内容。
  施工一级的技术交底工作由工程部技术负责人同施工员、技术员、质检员、安全员以及班组长进行图纸、施工方法、技术措施,操作等方面的技术交底。
  工程项目负责人向班组进行交底,要求结合具体操作部位,明确关键部位的质量要求,操作要点及注意事项,制订保证质量、安全的技术措施。厂内生产负责人向生产车间进行交底,结合具体加工特点、要求、注意事项,制订保证质量、进度的措施。
  我们希望通过参与该工程建设,做出精良的水平,精心组织、精心施工、狠抓进度,在各方的配合协调下,顺利地完成本工程。

  第四章项目管理班子配备情况

  科学合理的管理体制、统一有效的工程指挥系统是顺利施工的重要保证,为此,我公司结合以往类似工程施工的管理经验,按照:项目施工的模式,组织精干,高效的项目管理班子。我公司特选派了贰级项目经理担任该工程项目经理的班子,并配备精干的现场施工管理人员和施工队伍。以项目经理为首的管理层全权组织施工生产诸要素,运用科学的管理手段,采用一系列先进生产工艺,按“质量、安全、工期、文明、效益、服务”六个第一流的要求。

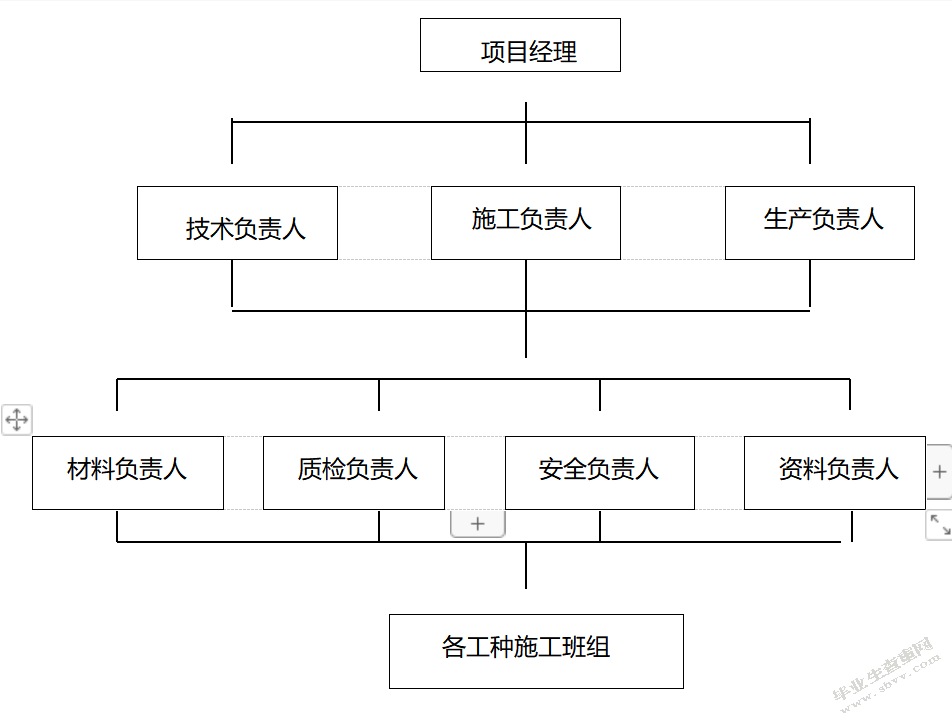

  一、项目管理组织机构

  项目经理
  技术负责人施工负责人生产负责人
  材料负责人质检负责人安全负责人资料负责人
  各工种施工班组
  二、项目主要管理人员简介
  名称姓名职务职称备注
  项目经理部情况1项目经理王猛项目负责人工程师
  2技术负责人技术负责人工程师
  3质量管理质检员工程师
  4安全管理安全员技术员
  5材料管理材料员助工
  6资料管理资料员助工

  三、项目主要管理人员职责

  1、项目经理:
  对工程全面负责,在施工现场具有绝对的领导权力,全面负责现场施工质量管理、安全管理、进度管理、现场文明施工管理,对于现场的资金、材料、人工进行合理的安排,根据工程具体施工进度情况有权合理调配各种资源。
  (1)制定现场施工组织设计方案;
  (2)与甲方、监理、土建协调并做好各项施工工作;
  (3)协调公司供应、生产等各部门的进度,负责本工程的安装质量及施工进度;
  (4)参加每周工地现场协调会,做好记录并解决问题;
  (5)制定现场安装方案,并将现场情况每周以书面形式反映给项目总指挥;
  (6)配合总包做好安全管理工作。
  2、技术负责人:
  (1)对工程技术任务的计划、进度进行落实;
  (2)负责投标方案的审核及执行情况,实现投标方案与深化设计的有效转化与衔接;
  (3)负责审查工程设计方案的结构、工艺实施的合理性、经济性;
  (4)组织设计评审,对设计过程进行控制,保证最终的设计质量;
  (5)负责项目全过程技术工作的协调处理工作。
  3、生产负责人:
  (1)负责生产加工的计划编制和调度工作。组织职工完成下达的生产任务,确保工程安装进度;
  (2)严格执行生产管理制度及质量管理制度,实现生产过程的可追溯性;
  (3)强化公司员工对设备、人身安全教育,定期组织对设备、设施进行检查和维修,确保设备的精度和设备的完好。
  (4)实行定置管理,文明生产。
  4、施工负责人;
  (1)做好前期施工准备和后期保养项目工作,使工程如期完成;
  (2)制定现场施工进度计划并按实际需要调整进度计划;
  (3)负责与甲方、监理、土建协调并对交叉施工及产品保护负责;
  (4)协调公司各部门及其它分包商的工作,对本工程的安装质量及施工进度负责;
  (5)合理安排到达现场的材料、施工人员及施工设备,协助项目经理做好工作;
  (6)参加每周工地现场部门协调会,做好记录并解决问题;
  (7)制定现场安装方案,并将现场情况每周以书面形式反映给项目经理;
  (8)准备工程进度报告和照片记录。
  5、材料负责人:
  (1)负责制定现场材料供应计划;
  (2)对进入现场的材料进行清点、保管、发放;
  (3)负责现场材料的安全措施及现场文明施工;
  (4)提出各种材料的补缺情况,并及时催要材料;
  (5)负责现场材料的成品保护;
  (6)负责材料运输工作。
  6、质检负责人:
  (1)根据本工程的技术文件、图纸和行业标准、企业标准进行现场产品检验;
  (2)对上岗人员进行质量标准培训及考核;
  (3)对进场的半成品、材料进行检查,不合格品不准进场;
  (4)负责对成品、半成品的保护措施的检查;
  (5)在安装过程中,对检验不合格的安装部分有权作出返工或停工的决定;
  (6)配合项目经理与监理公司、质监站完成分部工程及整体工程的质量验收工作。
  7、安全负责人:
  (1)熟悉当地XX和业主及总包单位的有关安全方面的规章制度并贯彻执行;
  (2)配合总包做好现场安全工作;
  (3)制定并监督执行安全制度及安全操作规程;
  (4)对上岗人员进行安全培训、考核,不合格者不许上岗;
  (5)负责对特殊工种(例如电焊工、电工等)是否持证上岗进行检查,无证不准上岗;
  (6)对现场环境、安全状况及时掌握,落实必要的安全保护器具;
  (7)对现场施工设施和设备、防火设施、人身安全设施等进行日常检查,发现隐患及时解决;
  (8)积极与相关XX部门联系,协调、完成地方社会治安、综合治理、计划生育、交通管理、环境保护等各项工作。
  8、资料负责人:
  (1)负责整个工程的技术资料、图纸的收集、归档工作;
  (2)负责整个工程其它相关资料的收集、归档工作;
  (3)负责所有进场工程材料的报验资料;
  (4)负责各个施工阶段及各项隐蔽工程的验收记录;
  (5)负责各项工程材料的检测、试验;
  (6)负责幕墙三性试验测试工作;
  (7)根据业主、监理单位的要求,制定试验计划;
  (8)收集试验数据及相关资料,与业主、监理单位沟通,提供反馈信息,制定质量保证措施。

  第五章施工现场管理及措施

  一、施工平面布置及说明

  1.施工平面布置依据
  业主提供的招标文件和总平面图。
  2.施工平面布置原则
  施工平面布置合理与否,将直接关系到施工进度和安全文明施工管理,为保证施工顺利进行,具体施工平面布置原则如下:
  (1)在满足施工条件下,尽最节约施工用地;
  (2)满足施工需要和文明施工的前提下,尽可能减少临时设施的投资。总包若有富余的临时设施,尽量使用己有的设施,避免重复建设;
  (3)在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度的减少场内运输,特别是减少场内二次搬运;
  (4)符合施工现场卫生及安全技术要求和防火规范。
  3.施工平面布置图
  为了便于工程文明施工管理,结合本工程现场条件,将生产区、办公区及员工宿舍按上下层布局,各区根据自身特点制定不同的管理体系实施管理。
  临时设施表
  序号临时设施名称面积备注
  1办公室40㎡
  2工人宿舍120㎡
  3食堂40㎡搭伙
  4厕所30㎡已有
  5构配件仓库利用现有楼面
  6材料堆放场地利用现有场地

  二、施工平面管理

  1.平面管理总则
  根据施工总平面设计及各分阶段的布置,以充分保障阶段性的重点施工,在工程施工前,制定祥细的材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。同时制定以上计划的具体实施方案,严格依照执行标准、奖罚条例,实现施工平面科学、文明的管理。
  2.平面管理计划的确定
  施工平面科学管理的关键是科学的规划和周密详细的具体计划。在工程进度网络计划的基础上形成材料、机械、劳动力的进退场、垂直运输安装网络计划;以确保工程进度、充分均衡的利用平面为目标,制定出合乎实际情况的平面管理实施计划。
  3.平面管理计划的实施
  根据工程进度计划和实施及调整情况,分阶段发布平面管理实施计划,包含时间、计划表、责任人、执行标准、奖罚标准等。计划执行中,不定期召开调度会,经充分协调、研究后发布计划调整书。
  施工平面管理由项目经理总负责,由项目部各责任负责人及安装队负责人实施,平面分片包干管理措施进行管理。

  三、施工现场材料运输及管理调配

  1.材料运输方法
  产品的运输时,利用适当包装,分批运输包装按事前商定的运输方法,采取小心的方式以防在运输过程中有所打破或遭到操作损伤。
  2.运输
工程施工组织设计
  3.材料的储存办法
  搬入地点
  (1).搬入工地的材料,原则上须保持包装或原有包装的情况下搬进工地。
  (2).搬进工地的材料须妥善保管存入,需要时利用卷扬机及垂直外墙升降机动到需要的楼层。
  (3).存入在工地的材料须安排放置妥当,不能阻碍通道,推行车道路及额外的位置。
  (4).搬进工地的材料,工具箱等必须包扎妥当,放平,不可随便打开,致使材料损坏或分散放于工地。
  储存
  在储存前,各方必须考虑下列条件方可决定储存的形式及地点,并得到储存地方负责人确认,批准后方可搬入储存。
  (1)是否有物件从上面掉下,或强风吹下物件,强风吹散甚至对材料有损坏的危险性。
  (2)是否影响其他工程施工。
  (3)否通风或是潮湿的情况。
  (4)是否周围有腐蚀物品接触。
  (5)是否有足够的光明和照明。
  (6)须搬运的距离。
  储存办法
  材料储存时须考虑注意事项,或应有之措施。
  (1).参照安装次序、安装位置等分类存放,以便日后搬运。
  (2).材料及包装木箱不应直接放置地面上,须加枕木垫托。
  (3).小件(散件)材料及配件等须存入在包装箱内,并与负责人员共同保管好,以免造成损失。
  (4).若存放的材料有可能被强风吹散或有吹落的物件打倒,则须用绳索拍绑或盖上薄板加以保护。
  (5).材料按照东、西、南、北分批存放后,须做好标签。
  (6).保持存入地点整洁。
  4.材料工地间的搬运
  在存放于各楼层的材料开箱取用时,必须由两名员工或更多的员工,将木箱移近安装地点或接近员工楼面边缘附近(合理的边缘距离),开箱时并注意以下的事项:
  (1).小心搬运铝制品和玻璃制品,以免擦伤产品。小心搬运钢构件及石材板块,以免擦伤工地其他材料设备。
  (2).将产品或木箱放距离楼层边缘内侧不少于2m处。
  (3).开口处堆放的产品,应用绳索捆紧,以免被强风吹散或吹倒。
  (4).产品和材料放置须整齐,以保持道路安全畅通。
  5.材料的升提方法
  (1)材料利用卷扬机和垂直升降机提升到各层面内放置于前述的储存范围。
  (2)提升前需做好一切准备工作,如编排次序、按安装进度需要安排。
  (3)由搬运负责人于各层内搬运材料至储存位置。
  (4)利用卷扬机将包装较长的材料提升到各层楼面。
  (5)须与总包方现场提升机械负责人紧密联络,了解及确认使用的机械效能如卷扬机及升降机,可使用从开始到完结时间提升的次数等。

  第六章施工配合协调

  一、与业主配合协调

  1.明确与总承包方、监理方的工作关系,工作程序,协调有关进场事宜,必要签订有关文件。
  2.安装过程中,如对原订方案,业主要移位、更改或变动设计时,应提前5-15天写现变更通知书,并请考虑由此而发生的费用负担。
  3.进行施工前,首先应进行设计方案选定认可,以及设计图纸的会审和批准。设计图批准后,施工单位应严格按照设计图纸进行施工。
  4.我方根据实际情况,如原设计方案不适于现场施工,应及时提交新的方案给业主。甲方应及时给予答复和协商处理办法。如需建筑设计变更,应由设计单位、业主在进场施工前两个月提出,并将修改资料全部交给我方,我方将在5天内给予答复,双方签字生效。
  5.在施工过程中,在技术、质量、进度、设计更改、与各施工单位协调等方面,主动听取尊重业主的建议和意见,为业主排忧解难,想业主所想,急业主所急,和业主融洽相处,尽最大努力满足业主的意愿。
  6.定期向业主提供工程进度、质量状况、文明施工情况,便业主能及时、全面掌握工程进度的动态。
  7.组织建筑工程质量监督部门进行工程中间验收,竣工验收。

  二、与监理单位配合协调

  1.协调业主与我方的工作关系,施工中的工作程序,对各类技术文件的审核确认。
  2.开工前书面报告施工情况,获监理认可后方可开工。各类施工方案技术交底进行技术核定,签署并发放。
  3.施工用各类建筑装饰材料均向监理报送样品、材质证明和有关技术资料,经监理审核批准后再行采购使用。
  4.我方报交的各类工程报验单,各分项、分部的工序报验单及时汇同业主现场验收。
  5.工程全部完工后,经认真自检,再向监理工程师提交验收申请,经监理复验认可后,转报业主组织验收。

  三、与XX部门配合协调

  1.严格遵守国家和当地有关规章制度。
  2.自觉接受XX的依法监督和指导,随时了解国家和XX的有关方针、政策。
  3.主动与质监站、安监站联系,接受他们对于工程质量和施工安全的指导与认可。
  4.主动与公安部取得联系,及时办理暂住证等必要的手续,搞好现场冶安工作。

  四、与总包单位的配合协调

  1.按合同规定的承包施工范围内的工程质量、工期、安全、文明施工等要求,编制详细、完善的施工组织设计,报业主、监理、总包单位批准后实施。
  2.以合同规定的总工期要求及总包单位工程进度计划,编制本工程施工进度网络计划,有效地对工程进度计划进行控制。
  3.在进入现场之前,总包应将外装修建筑物结构的施工误差,采用剔凿、修补的方法给予找平,由总包提供每层标高水平线,轴线中心线及圆弧部分的曲率半径,如因施工中产生的误差影响我方放线施工,由总包方在要求时间内负责凿除和修补。对建筑物的最高点和最低点及分布,应有图纸文字资料提供我方,以确保顺利设计安装。
  4.总包方应将幕墙安装的前后、左右、上下控制坐标轴线、幕墙边界线、水平标高及垂直标高,根据建施图或结施图准确清晰地用油漆或弹墨线标注在建筑上,以便作为安装的根据。
  5.总包方应为我方的二次搬运创造必要的方便条件,以便我方进入现场。
  6.提供材料的垂直运输及石材安装用脚手架。
  7.合做好成品保护工作。
  8.积极参与总包单位定期召开的协调会,解决施工过程中发生的问题和存在的困难。
  9.工程总体完工后,进行工程总体的验收,我公司将从现场、资料等方面全力配合总包方。

  第七章施工工期计划及保证措施

  一、进度计划

  总工期天数:60天。
  合同签订日起,应立即进行图纸会审、现场勘测、埋件埋设,材料采购,结构胶采购及相容试验,三性测试,以保证钢结构基架、玻璃铝框安装完毕立即进入石材、玻璃板块安装工序。

  二、工期保证措施

  我公司在本工程的投标过程中,承诺并保证本工程在合同工期内日历天内完成整个外装饰工程。为实现这个工期目标,确保工程顺利完成,并如期投入使用,我公司制定如下保证措施:
  l、制定周密详细的施工总体进度计划,并由计调中心严格按照进度计划,并对各部门进行考核,实行奖罚制度。同时组织专人负责质量及安全管理,做好进度管理的辅助工作,以保证采购、加工、运输、仓储、安装、成品保护等各环节处于正常工作和受控状态,保持整个运行机制的弹性和高效性。
  2、在材料供应上,我们在订货后,将派专人直接进驻厂家,掌握材料情况,检查与督促材料生产进度及质量,并协凋早日发货,以保证及时回厂加工。
  3、在施工队伍选择上,我们将选用具有丰富安装经验的施工队伍进行安装,并由精干的项目班子来进行管理,达到科学施工、有序施工,充分利用时间的每分每秒。
  4、施工过程中,我们将会根据实际情况增派安装力量,井根据本工程特点多创工作面,使安装全面铺开。

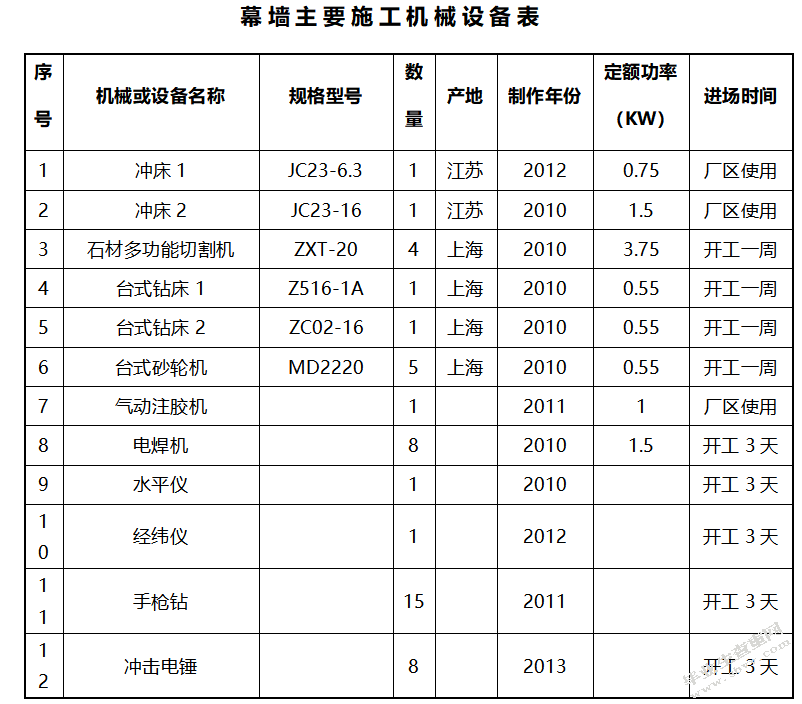

  三、主要机械设备配备计划

 工程施工组织设计
  我公司将组成以总工为主的工程专题小组对投标方案进行施工深化设计。根据施工预算书,编制本工程总、月、旬材料表,并将材料清单发至采购部,计划部根据资金调配情况和工期进度拟定材料采购计划,并将材料采购计划发至采购部,采购部根据计划部的采购计划选择材料。选择信誉良好的供应商,并与之签订相应的材料采购合同,并把材料订货清单下达供应商,使供应商、按实履行合同,按期发货到现场,这样一方面能保证材料的及时供应,另一方面以不至于工地临时仓库材料长期积压,形成早进度库早出库的良性循环。

  五、季节性施工措施

  1.雨季施工措施
  (1)雨季到来前,应检查仓储等防漏措施,仓储地面高于外地面20cm;
  (2)施工现场排水应做到畅通有序,及时将施工用水击雨水排出场外;
  (3)雨季施工时候,要做到雨期前对现场各种机具、电器、工棚都应加强检查,尤其是脚手架、塔吊、焊机、冲击钻、手收钻等要采取防倒塌、防雷击、防漏电等一系列技术措施,要认真编制雨期施工的施工安全措施,加强对员工的教育,防止各类事故的发生。
  (4)保护好露天电气设备,以防雨淋和潮湿,使用移动式和手持电动设备时,一要有漏电保护装置,二要使用绝缘护具,三要电线绝缘良好。
  (5)雨天进行高处作业时,必须采取可靠的防滑措施,保证施工安全;
  (6)对各种预埋件,应做好防锈处理。
  2.高温期的施工措施
  (1)备足防暑降温材料,包括药品和茶水;
  (2)适当变更工作时间,采用早上早开工,晚上迟下班的办法,尽量避开中午高署时作业。

  第八章施工程序、施工工艺及措施

  一、施工准备

  1、组织准备
  (1)确定内部职责分工。
  (2)确定施工班组后,要早日落实施工班组的进场日期,组织综合施工,将总的形象进度及技术要求进行交底,提出工序安排和工期要求,并帮助各施工班组解决困难,以便相互配合施工。
  (3)技术人员要落实每一项做法,解决图纸中存在的问题。严格按图施工。凡有变更,必须办理变更洽商。复杂部位要对设计图纸进行细化,按细化大样图施工。
  (4)成立质量安全监督检查小组,将事故苗子杜绝在萌芽中,预防发生任何安全质量事故。
  (5)成立消防、保卫、成品保护小组。
  2、技术准备
  (1)组织会审图纸,做好技术交底,对不清除和有争议的地方,提前与建设单位、设计单位洽商解决。
  (2)提前确定各种装修材料使用规格、色彩、以便订货。
  (3)技术组按项目编制工艺卡及施工要点。
  3、物资供应准备
  (1)进一步落实装修材料供货责任单位,进料日期和技术性能。
  (2)落实机具需用量计划。

  二、总体施工顺序

  合理地安排施工顺序和工种间衔接,搞好物资和配件供应是加快整个工程进度的关键。
  1、合理安排好各施工段的流水施工作业。
  2、为了紧缩工期,充分利用石材幕墙钢架制作时间,可集中力量进行石材选购、板块切割等工作。

  三、石材幕墙的施工工艺及措施

  (一)、建筑物外轮廓测量
  说明:由于幕墙的高精度级的特征,所以对土建的要求就相对提高(土建施工的误差与建筑结构的难易,施工单位水平等有着密切的关系),这就造成了幕墙施工与土建误差的矛盾。而解决这一矛盾的唯一途径就是幕墙施工单位对结构误差进行调整,这就需要我们对主体已完或局部完成的建筑物进行外轮廓测量,根据测量结果确定幕墙的调整处理方法,提供给设计单位做出设计更改。
  基本操作说明
  ◆放线
  放线从关键点开始,先放水平线,用水准仪进行水平线的放线,一般的铁线放线采用花篮螺纹收紧然后吊线(垂线),放线时注意风力然后吊线(垂线),放线时注意风力不超过4级。
  ◆测量
  根据放线后的现场情况,对实际施工的土建结构进行测量。测量时注意:
  ★多把米尺同时测量时要考虑测量误差,即测量时必须使用纪量校核的量具。
  ★测量点要统一。
  ★测量结果要随时记录,记录清单要清楚明了。
  ◆数据记录整理
  对测量的结果要进行整理,对各种结果进行分类,同时对照建筑图进行误差寻找得出误差结果。
  ◆处理数据
  对数据进行处埋后,要对误差大,需调整的位置进行处理,提出切实可行处理方案。同时将资料整埋成册上报设计单位,同时进行下一道工序工作。
  (二)、测量成果绘图
  说明:经过对建筑物的测量,对土建结构的施工误差有了一个明显的认识,为了形象直观地反映我们的测量结果,采取绘制图纸反映测量结果的方法,即成果图的绘制,它不仅反映我们的测量结果,同时还可以为设计人员提供方便,也为我们施工安排提供更丰富的资料,并及早地为所要处理的问题作准备,故绘成果图对施工有着重要的意义。
  基本操作说明
  ◆成果图的类别
  (1)立面(结构)图;(2)剖面图(层高测定);(3)平面图(平面测定);(4)处理误差详图;
  (5)处理说明。
  ◆查找建筑结构图
  对建筑结构图的外围设计重新认识,找到所绘制的相应位置,同时注意对图纸细节的审查。根据测量结果记录,对照图纸尺寸,对图纸与实际施工的情况进行比较,对超出规定误差范围的直接标出,并通过计算找出误差值,同时对误差较大的位置进行反复核对以防造成失误。
  ◆绘制草图
  根据以上资料及与建筑有关图纸、进行草图绘制应注意以下几问题:
  (1)所用资料必须真实可靠(2)所有尺寸必须准确(3)草图绘制完成后,要对草图进行审查,检查是否有遗漏;是否有不全面或与测量结果有误差的地方,同时对照尺寸进行复核,正式绘制的成果图,要对土建结构的情况进行全面仔细的形象客观的反映。成果图绘制完成后,应分送业主、监理和总包单位。对于误差较大的部位的纠正处理措施,需经业主和有关单位认可后,方可施工。
  (三)预埋件埋设、检查
  说明:预埋铁件是幕墙与主体结构连接的结构件之一,其安装的精度直接影响着幕墙施工的精度及外观质量的好坏。所以作为幕墙安装施工的第一项作业,将直接影响着整个幕墙的施工、安装及整体效果。
  主要材料说明
  纠正预埋铁件用连接钢板、电焊条、及辅助用化学锚栓,在安装前要检查钢板、焊条、锚栓应否符合国家标准。
  基本操作说明
  ◆找出预埋区域并清理埋件
  针对不同工程实际情况,首先根据预埋件图纸找出预埋区域,并凿除砼,清理埋件。
  ◆找出定位轴线
  将图纸中标明的定位轴线与实际施工现场进行对照找出定位轴线的准确位置。
  ◆找出定位点
  根据在现场查找的准确定位轴线,根据图纸中提供的有关内容,确定定位点;定位点数量不得少于两点,确定定位点时要反复测量,一定要保证定位准无误。
  ◆抄平(打水平)
  用水准仪,对两个定位点确定水平位置。水准仪要按规范使用(使用方法略),首先水准仪定位时要考虑安全,定点间距离大致相同,水准仪要摆正放稳,不能出现移动、错位现象,要注意正确使用和保管好水准仪。
  ◆拉水平线
  在找出定位点位置抄平后,在定位点间拉水平线,水平线可选用细钢丝线,同时用紧仔收紧,保证铁线的水平度。
  ◆测量误差
  在水平线拉好后,对所在工作面进行测量。主要进行水平方向的测量,同时检查各轴线(定位轴线)间的误差。通过测量出的结果分析产生误差的原因,可消化误差,起过误差范围应与土建方或甲方协商解决。
  ◆调整误差
  对在规范允许范围内的误差进行调整时,要求每一定位轴线间的误差,在本定位轴线间消化。误差在每个分格间分摊小于5mm,如超过此范围,需书面通知设计师进行设计调整。
  ◆水平分割
  在误差调整后,在水平线上确定预埋铁件的中心位置是否有偏差,并作记录,水平分割必须通尺分割,也可以在两定位轴线内进行分割,但最少不能少于在两定位轴线内分割。
  ◆纠正预埋件
  根据分割确认预埋件标准的申心位置,先将偏位预埋件的位置、偏差尺寸进行记录然后进行数据分析,对超出误差调整范围的埋件,制定纠正方案,并送监理、业主、土建,经各方认可后,方可施工。使用化学锚栓进行锚固时,必须做相应的拉炭试验。使用连接钢板进行焊接时,使用的焊条,以及焊缝尺寸、质量都应符合规范要求。
  ◆防腐的处理
  预埋件暴露在空气中的部分需要进行防腐处理,防腐处理视实际情况进行单层、双层等处理。
  (四)、连接件安装
  说明连接件有很多种类,但一般情况有两种:
  ★单件式★组合式
  对每一工程来讲,可能同时两种连接件都采用。但不管是哪一种,其作用都是为了将幕墙与主体结构连接起来,故连接件的安装质量将直接影响幕墙的安装质量。
  主要材料说明
  连接件:在安装前检查连接件是否符合要求,是否是合格产品,镀锌是否按标准进行,孔洞是否符合产品标准。焊条:E43xx型电焊条要注意保存;要注意防水防潮;还要注意安全用电。
  基本操作说明
  ◆熟悉图纸
  了解前阶段工序的变化更改及设计变更。
  ◆熟悉施工现场
  施工现场的熟悉包括两方面的内容:
  ★对己施工工序质量的验收;
  ★对照图纸要求对下步工作的安排。
  ★寻准预埋铁件
  预埋铁件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来,故安装连接件时首先要寻找原预埋件,只有寻准了预埋件才能很准确的安装连接件。
  ◆对照立柱垂直线
  立柱的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm。
  ◆拉水平线控制水平高低及进深尺寸
  虽然预埋铁件时已控制其水平及进深的位置以保证连接件的安装准确无误,方法参见前几道工序操作要求。
  ◆点焊
  在连接件三维空间定位确定准确后要进行连接件得临时固定即点焊。点焊时每个焊接面点2到3点,这样协调施工同时两人都要做好各种防护;点焊人员必须是有焊工技术操作证者,以保证点焊的质量。
  ◆验收检查
  对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在允许范围内。三维空间误差工地施工控制范围为垂直误差小于2mm,水平误差小于2 mm,进深误差小于3 mm。
  ◆加焊正式固定
  对验收合格的连接件进行固定,即正式烧焊。烧焊操作时要按照焊接的规格及操作规定进行,一般情况下连接件的两边都必须满焊。
  ◆验收
  对烧焊好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直到达到要求为止。
  ◆防腐
  预埋铁件在模板拆除后,首先连接件在车间加工时亦进行过防腐处理(镀锌防腐),但由于焊接对防腐层的破坏仍需进行防腐处理,具体处理方法如下;
  ★清理焊渣;
  ★刷防锈漆;
  ★刷保护面漆,有防火要求时刷防火漆;
  ◆做好记录
  对每一道工序的检查、验收、返工、质量情况要进行详细记录。记录包括施工人员、时间、工作面位置、质量情况认返工、补救情况、验收人员、各项指标、验收结果等。众多内容,记录要详细明白,同时要所有当事人签字,再装订成册保存好。
  (五)、立柱定位放线
  说明:立柱定位放线是正式设计图纸己定,所有误差处理方案确定后进行的。立柱的定位放线是幕墙安装关键性的一步,也是实质性的一步,其误差的大小直接影响着后期各工序的质量。放线必须准确,同时立柱放线要求考虑石材的规格、封口的方向,立柱的安装方向等问题,特别要提醒的是石材幕墙转角、线脚处的定位放线要求,技术要领与平面幕墙有明显的区别。
  主要材料说明:
  铁线、电焊条及其它固定支点用角铁、钢筋、模板、经纬仪。
  ◆铁线
  抗拉性能好,要选择质量较好的铁线,一般采用的水平线(20#),垂直线(14#)。
  ◆电焊条
  Ф3.2存放与干燥处,注意防潮。
  ◆模板
  用于石材幕墙线脚安装的放样。用夹板制作。
  基本操作说明
  熟悉图纸的过程是对整个工程的了解,在施工前对施工面的图纸作出全面了解,弄清整个位置的主导尺寸,收口位置尺寸、转角、收口的处理方式以及整个建筑设计的风格,并对整个施工组织设计有明确的认识,对施工进度的控制做到心中有数,同时根据实际情况编制切实可行的施工方法、方案。
  ◆在正式施工前,要进行施工准备的内容有
  ★人员准备。人员准各包括:人员结构、技术水平、新旧人员的搭配等情况。
  ★工具准备。在放线前对工器具的准备要检查是否缺什么、是否使用正常,仪器是否准确,误差是否在规定范围内。
  ★材料准备。
  ★在施工现场找准所轴线的部位、并对其周围的环境进行了解,对照图纸将转角位、轴线位、变高变截面的位置对照,以保证放线时准确无误。
  ◆选择关键层
  选择好关键层,将关键层清理干净,防止杂物对开线的影响,关键层找出关键点并固定好此点,并对此点用水平仪抄平,以便按需要找水平线。
  根据石材幕墙施工需要,单纯在关键层打水平还不足以确定立柱的定位,为了保证立柱安装的误差在规定范围,在放线时还需要寻找一个辅助层打水平,以保证两点形成一根定位线,辅助层可以是一个或几个,视实际情况而定,一般情况下随楼层的层高而定,层数越多辅助层就越多,反之亦然。
  ◆寻找定位点
  定位点一般在变面接口处、转角处,在石材幕墙长时可以是在平面中间,但此时必须调准位置,保证线面空间的统一。关键点不低于两个,随着各立面变化的复杂程度和整个施工方案和设计形式而决定关键点的多少。
  ◆找出所有的定位点,对定位点调整固定。对定位点调整固定要求:
  ★定位点误差必须足够小。
  ★所用固定点材料应无明显塑性变化。
  ★固定必须牢固、稳定。
  ◆进行水平分割
  ★水平线拉好调整后,进行水平分割,进行水平分割前必须做好以下准备:
  ★查看图纸分格;
  ★明了分格线与定位轴线的关系;
  ★找出定位轴线的准确位置;
  ★准备工具,同时对测量仪器进行调校;
  ★确定分割起点的定位轴线。整个准备工作做好后着手水平分割,一般三人同时进行,一人主尺,一人复尺,一人定位。每次分割后都要进行复查。
  ◆水平分割确定后,我们就需要根据水平分割吊直线时应注意
  ★固定好吊线支座。
  ★每根线都在分割点上;
  ★分割点必须准确无误;
  ★吊线时必须先察看是否有排栅或其他东西挡住;
  ★所吊垂线代表一根竖梁的安装位置,这就要求我们对水平分割与所吊垂线必须完全吻合;
  ★在风力>4级时不宜吊垂线;
  ★吊线时,吊外向锤的重量根据情况可用珐码的办法来减少风力对其的影响;
  ★必要时采用经纬仪配合吊线。吊垂线是一根一根的吊,同时用经纬仪进行辅助工作。如无外排栅的工程其垂直放线尽量使用经纬仪控制。
  ★检查垂直度有经纬仪检查法;水平辅助层定位点重合复检法:
  自由复检法。经纬仪检查日用经纬仪作为垂直验证,从所吊垂线中选择几个垂线用经纬仪进行复检,检查出误若要记录并寻找原因进行调整,这是一种最准确的办法;
  水平辅助法,通过察看辅助层分割点与定位层分割点是否重合来检查垂直吊线的准确性;
  自由复检法任意选择一层作为检查层或选择一边区域进行复检,得出误差后进行分析、记录、处理。这是由于有时赶工,时间紧的情况下的应急办法,一般情况下不采取。
  ◆固定垂直线
  为了防止受外界力的影响在调整好的垂直线要进行固定;固定时要牢固定、准确,同时避免外界冲力对其的影响,同时,要注意对所放线的保护,有条件的对固定完毕的垂直线用经纬仪重新校正。
  至上道操作为止,放线部分的工作基本完成,随后将进入安装阶段,为了保证安装阶段准确无误,对所放的线要进行全面验收复查;对不同区域进行互查,以保证不出错;保证其准确性是检查的重点,特别是转角位置的放线情况,由于转角位置玻璃分格位与立柱分格位不在同一位置故放线时要注意换算,同时要反复查对以防搞错。
  ◆复检准确性,检查垂直度,全面复查
  所有线放好后。要对所有的工作进行一次复检。复检过程中尽可能利用水准仪和经纬仪进行复检,使用各种仪器时要注意保护,各种检查仪器部必须按照公司规定的检测周期送检,必须确保其精确度。操作人员必须掌握仪器的使用方法和步骤,熟练使用各种检测仪器。
  (六)、立柱安装
  说明:立柱安装在全部幕墙安装过程中由于其工程量大,施工不便精度要求高而占有其重要的地位。如果立柱安装完,则整个工程进度都较易控制了,故此作业无论从技术上还是管理上都要分外重视。
  基本操作说明
  ◆检查立柱型号、规格
  安装前先要熟悉图纸,同时要熟悉订料图,准备了解各部位使用何种立柱,避免张冠李戴。检查包括以下几个方面:
  ①型材的材质是否符合要求
  ②截面是否与设计的相符(包括截面高度、角度、壁厚等);
  ③长度是否符合要求。
  ◆对号就位
  按照作业计划将要安装的立柱运送到指定位置,同时注意镀锌钢材表面的保护。立柱安装一般由上而下进行,第一根立柱按悬垂构件先点焊固定上端,调整后固定下端;第二根立柱将下端对准第一根立柱上端,并按设计要求保留伸缩缝,再吊线或对位安装柱上端,依此往下安装。立柱安装后,对照上步工序测量定位线,三维方向进行初调,保持误差<3mm,待基本安装完后在下道工序中再进行全面调整。
  (七)、立柱校正与验收
  说明:立柱安装用点焊固定后,对整个安装完的立柱进行校正,校正的同时也要对立柱安装工序进行全面验收,对此道工序的反复验收确定了整个石材幕墙质量的基础,这一个关把不好就不可能保证下面工序的质量所以在幕墙施工中立柱安装所花的时间是最多,装过的立柱进行校正,是控制立柱的关键性一步,也是决定性的一步,无论在人员安排和管理上都要当作是最重要的一步。
  基本操作说明
  ◆放基准线
  在立柱校正时首先要放基准线。所有基准线的放置要求准确无误,先要吊垂直线,每隔3、4根柱要吊一根垂直基准线,垂直基准线放好后要用经纬仪,测定基准线的准确度,要保证基准线的自身的准确。同时为了防止基准线受风力的影响,在经纬仪测定时要将基准线端固定好,基准线垂线位于立柱的外侧面。
  ◆打水平线
  在垂直基准线放好后,要每隔2-3层打一次闭合水平线,水平线用水准仪抄平固定,水平线位于立柱的外侧面。
  ◆建立基准平面(垂度)
  在基准垂线与基准水平线确定后,在立柱外面就形成了一个平面(垂直面)。这就是我们建立的基准面,所有立柱的外侧面都应位于这个基准面上,同时立柱应与基准线平齐,否则就要调整。
  ◆校尺
  基准面建立后就要进行测量。测量前要对所有量具进行校尺,所有量具必须准确无误,所使用的米尺要统一。有误差的不能在测量中使用。
  ◆调整平面外误差(进深误差)
  在测到平面外误差的立柱进行调整,调整时可以用撬棒调整立柱,注意不能损伤立柱镀锌表面,必要时将点焊松开调整,如仍然调整不好就要将立柱拆下重新安装。
  ◆调整平面内垂直误差(分割误差)
  调整三维误差,事实上不能单独分开调整,调整时要分开考虑,兼顾调整;调整误差时要注意新的误差的发生。
  ◆用经纬仪检验误差调整结果
  在立柱调整后要用经纬仪进一步测量误差调整情况,严格的检验和复验是质量的保证,经纬仪检验可以抽样也可以全部复验。
  所有调整完成并用经纬仪测试都符合要求后,立柱定位完成。已定位的立柱在组织验收时,在误差允许范围内就不必调整,如超过误差标准范围时仍须调整。
  ◆组织验收
  组织验收分两步:第一步是由工程项目负责人组织,由班组长、施工员、质检员参加组成验收小组,对立柱安装情况进行验收,并填写质量验收表,同时做好隐蔽工程记录;第二步是由公司组织工地负责人、甲方代表、公司总工室、设计室等人员进行验收。在此项验收通过后才能进行下一道工序。
  (八)、立柱加固及二次防腐处理
  说明:立柱加固是立柱安装工程的最后一步,加固后的立柱不能再移动,这就需要在加固时控制变形,故选择适当电焊机械和技术较好的操作人员尤为重要。
  基本操作说明
  ◆施工准备
  在立柱调整定位后要马上安排加固,所以对施工准备要求就比较紧,特别是从时间上控制较严。电焊机、电焊条要完全满足要求。
  ◆制定方案
  立柱加固时由于电焊会产生高温,有高温就会产生冷却后残余变形。要控制、加固变形,就须制定详细的施工方案,方案包括由点焊开始至结束位置,点焊前要编写采取控制的措施以及具体实施方法。一般情况下可采用临时加横梁的办法进行加固。
  ◆技术交底
  在电焊工正式操作前要对所有工人进行技术交底。在铁角码与连接件间要求三面围焊,在立柱与镀锌角码间要求用满焊,或按设计要求进行。焊接要控制变形,将施工方案向施工人员解释清楚,这样才能确保质量。
  ◆安装临时横梁
  在加固前安装临时横梁应派专人安装,虽然是临时的,但安装时也要按正规方法安装,此时要求安装的临时横梁要绝对准确。
  ◆加固
  加焊时要规范化操作,所有电焊必须按操作规程施工,加固时要随时检查焊缝是否符合要求,焊完后要将焊渣及时处理,同时操作人员还要做好防护工作,注意防火。
  ◆验收
  立柱加固后要对焊缝进行检查,有无漏焊现象,最重要检查是否有变形现象,变形严重时要重新处理。
  ◆二次防腐处理
  防腐处理的范围是所有可能出现腐蚀的地方。由于电焊破坏了原有镀锌层,故要进行二次防腐处理。防腐处理时还要考虑整个结构,检查每一个铁件的位置进行防腐处理,处理时要刷3道防锈漆,有防火要求时还要刷防火涂料。
  (九)、层高及横梁定位与放线
  说明:立柱安装完毕后随后进行横梁安装准备。除材料准备外还有施工准备即对横梁的测量定位与放线。横梁测量是对建筑误差的调整,为保证室内与室外的美观要求,故对幕墙的垂直分格(横梁位)要做适当调整,一般调整以层为单元,测量定位后才能放线,安装。
  基本操作说明
  ◆水准仪抄平
  用水准仪在每层抄平,在抄平时要先选择每根立柱的水平线。抄平时在立柱的外侧上标上水平线位置。
  ◆测量楼层误差
  水平线抄好后就测定楼层误差,误差测定后可协助确定土建楼面位置,也利于我们按楼层确定垂直分割线。具体测量法是测量每根立柱的水平线位置至楼面的距离,记录下每一个数据,然后记录每层的平均值最大、最小值备用。
  ◆测量层高误差
  取楼层误差的平均值,在一根立柱上取楼面点,然后测量每个楼面点间的距离即是实际施工层高,一般情况下层高有少量误差不需要调整,但也不排除误差很大的情况,故对误差较大的层次要进行反复测量。将每层层高一一记录。
  ◆分析误差
  寻找解决办法,将记录下层的数据进行整理,然后按设计图纸一层一层对照并进行分析如误差较大时,必须要调整玻璃分格尺寸。
  ◆调整误差方案
  调整误差是在分析误差基础上进行,误差调整方案的制定要遵循:
  ★不能破坏原有的建筑风格;
  ★调整是局部的小范围,小幅度的调整;
  ★考虑材料的利用及经济性。
  方案定下后要对照现场实际情况进行复核,同时要保持方案的完整性。将制定好的方案上报主管部门和设计室。对方案中调幅不大主管部门制定即可调整,但要报设计室备案。如调幅较明显,则必须通过设计室修改设计图。
  ◆调整
  根据方案对图纸申有改动的地方进行调整,调整时要附有详细的文字调整说明和表面具体的尺寸位置要求,最后绘制一份调整后的施工图。
  ◆绘制横梁安装垂直剖面图
  为了进一步明确横梁安装分格的要求,在横梁施工技术交底时要求现场管理人员绘制横梁安装垂直剖面图,在立柱上绘制横梁具体的安装位置尺寸尽可能详细,同时,要注明调整后的楼层标高以便复查,总之横梁垂直剖面图的尺寸尽可能详细,能说明问题,这样才能指导施工。
  ◆放线
  横梁放线是在立柱上标出横梁应在位置,在每根立柱上都要准确无确无误,一般放线是遵循从中间向上下分线的原则进行。以每层水平线光标准,随时复查分格是否水平。
  ◆检查
  横梁放线完成后,为保证万无一失对其准确性水平度进行抽样检查,对每一个组的工作都要检查防止出现误差,发现误差马上调整。
  (十)、横梁定位钻孔
  说明:横梁放线完成后,随后即要安装横梁,横梁安装是否准确取决于螺栓孔位的准确与否。所以,在横梁螺栓孔位钻孔时一定要注意定位的准确,一般情况下采用模具定位。
  基本操作说明
  ◆检查横梁定位线
  在每一个施工段钻孔之前要检查确认横梁定位线,是否有遗漏或是有疑问,确定无误后才能开始钻孔。
  ◆钻孔
  钻孔前要做好准备,主要有工具准备电源准备等,同时各施工班组要统一施工方法,避免口径不一导致误差。
  ◆检查
  每个施工段钻完要进行验收,验收的主要内容有孔径、标高、数量、定位对型材是否有损伤,是否有不通的孔等。
  (十一)、横梁安装
  说明:横梁安装是一种连续安装,安装第一根横梁,第二根横梁亦进入安装。另外安装横梁仍然要考虑美观。
  基本操作说明
  ◆施工准备
  在横梁安装前要做好的施工准备有:第一,资料准备,要认清图纸,第二,材料准备。要准备好各种所需材料,清查各材料的规格、数量是否符合要求,施工人员要有各横梁应在哪就位的观点;第三,人员准备;第四,施工段现场的清理,由于有可能出现因排栅等原因横梁不能正常安装的情况,故在施工前要进行清理工作;第五,对横梁进行包装,以防止脏物污染横梁。
  ◆检查各种材料质量
  在安装前要对所使用的材料质量进行合格检查。包括检查横梁是否已被破坏,冲口是否按要求冲口,同时所有冲口边是否有变形,是否有毛刺边等。如发现类似情况要将其清理后再进行安装。
  ◆就位安装
  横梁就位安装先找好位置,用点焊固定横梁,同时注意观察横梁就位情况,调整好平面内尺寸。
  ◆检查
  横梁安装完成后要对横梁进行检查,主要查以下几个内容:各种横梁的就位是否有错,横梁与立柱接口是否吻合,横梁是否水平。
  (十二)、石材板块安装
  说明:石材板块是由车间加工,然后在工地安装的,由于工地不宜长期贮存石材,故在安装前要制定详细的安装计划,列出详细的石材供应计划,这样才能保证安装顺利进行及方便车间安排生产。
  主要材料说明
  石材板块、不锈钢扣件、不锈钢螺栓、石材胶。
  基本操作说明
  ◆施工准备
  由于板块安装在整个幕墙安装中是最后的成品环节,在施工前要做好充分准备。准备工作包括人员准备、材料准备、施工现场准备。在安排计划时首先根据实际情况及工程进度计划要求排好人员,一般情况下每组安排4~5人,安排时要注意新老搭配,保证正常施工及老带新的原则,材料工器具准备是要检查施工工作面的石材板块是否到场,是否有没有到场或损坏的石材,另外要检查不锈钢扣件、不锈钢螺栓、石材胶等材料及易耗品是否满足使用。施工现场准备要在施工段留有足够的场所满足安装需要,同时要对排栅进行清理并调整排栅满足安装要求。
  ◆检查验收石材板块
  检查的内容有:☆规格数量是否正确;设备层间是否有错☆石材堆放是否安全、可靠;☆是否有误差超过标准的石材;☆是否有已经损坏的石材
  ◆验收的内容有:
  ☆三维误差是否在控制范围内;文石材切口否有损伤,该更换更换;
  ☆检查验收要做好详细的记录并装订成册签注验收人员单。
  ☆石材板块按层次规格堆放在安装石材板块前要将石材清理按层次堆放好,同时要按安装顺序进行堆放堆放时要适当倾斜,以免石材倾覆。
  ◆初安装
  ☆安装时每组4-5人,安装有以下几个步骤:
  ☆检查寻找石材;
  ☆运石材;
  ☆调整方向;
  ☆将石材抬至安装位;
  ☆落横梁槽;
  ☆开槽;
  ☆填入石材胶;
  ☆旋紧不锈钢螺栓(临时固定)
  ◆调整
  石材板块初安装后就对板块进行调整,调整的标准,即横平、竖直、面平。横平即横梁水平,胶封水平;竖直即立柱垂直、胶封垂直;面平即各石材板块在同一平面内或弧面上。室外调整完后还要检查室内该平的地方是否平,各处尺寸是否达到设计要求。
  ◆固定
  石材板块调整完成后马上要进行固定。主要是旋紧不锈钢螺栓,杜绝松动现象。
  ◆打胶
  施工前需人贴好保护胶纸,保证胶缝横平竖直、胶面平整。
  ◆验收
  每次石材安装时,从安装过程到安装完后,全过程进行质量控制,验收也是穿插于全过程中,验收的内容有:
  ☆板块自身是否有问题;
  ☆胶缝是否横平竖直;
  ☆胶缝大小是否符合设计要求;
  ☆石材板块是否有错面现象;
  ☆石材间的接口是否符合设计要求;
  ☆验收记录,不锈钢螺栓的固定属于隐蔽工程的范围,要按隐蔽工程的有关规定做好各种资料。
  ☆石板幕墙检查项目及允许偏差见下表:
  石板幕墙检查项目及允许偏差
  项目允许偏差(mm)检查方法
  光面粗磨面麻面天然面
  立面
  垂直室内2 3用3mm拖线板
  室外3 6
  表面平整1 3用2m直尺及塞尺
  阳角方正2 4用200mm方尺
  接缝平直2 4 5按5m检查
  墙裙上口平直2 3 3按5m检查
  接缝高低0.3 3用直尺及塞尺
  接缝宽度0.5 1 2尺检
  (十三)、清洁收尾
  说明:清洁收尾是工程竣工验收前的最后一道工序,虽然安装己完工,但为求完美的饰面质量此工序亦不能马虎。
  材料及工器具说明:钢丝刷、清洗剂、清水、刀片等、
  注意事项
  ☆石材表面施工时应尽量保持洁净,若已产生污染,应针对不同污染状况用不同溶剂清洗,然后用清水冲洗干净,若洗不净则应通知供应商寻求其它办法解决。
  ☆石材表面的胶丝迹或其它污物可用刀片刮净并用中性溶剂洗涤后用清水冲洗干净。不得用利器刮擦,只可用溶剂、清水等清洁。
  ☆在全过程中注意成品保护。
  第九章施工技术难点、重点的保证措施
  一、幕墙防雷接地技术保证措施
  该幕墙设置防雷装置,所有钢结构均通过连接钢角码与土建结构避雷均压环可靠地连接。幕墙设置自身的防雷均压环,同时幕墙也设置自身的避雷引下线,与均压环牢固连接,钢角码与铝合金主梁连接采用不锈钢避雷接触片,土建预留均压环钢接头与钢角码连接采用镀锌钢搭接连接,搭接长度不小于1OOMM。
  在幕墙结构中应自上而下地安装防雷装置,并与主体结构的防雷装置可靠连接;导线应在材料表面的保护膜除掉部位进行连接;幕墙的防雷装置设计及安装应该经过建筑设计单位认可,方可进行安装。

  二、幕墙防火技术保证措施

  幕墙的防火设计是一个非常重要的问题,我公司在工程设计中加设防火层。同时为确保质量,材料采用国产优质防火棉。幕墙防火除按建筑设计的防火分隔外,在水平方向以每个自然层作为防火区进行防火处理。具体做法是镀锌钢板将主体结构和幕墙框架之间的缝隙铺满,再在其上铺满防火岩棉,以确保火灾情况下楼层之间不会发生窜火现象,同时避免烟囱现象产生,确保人身安全。
  防火层采取隔离措施,并根据防火材料的耐火极限,决定防火层的厚度和宽度,并且应该在楼板处形成防火带。幕墙的防火层必须采用防火处理并且厚度不小于1.5MM厚的耐热钢板,防火层的密封材料采用防火密胶;防火密封胶必须是经过有关法定检测机构的防火检验报告,同时在窗间墙与幕墙之间应填充不燃材料。

  三、幕墙抗渗、排水技术保证措施

  作为外围护结构,幕墙系统必须具备防水(防漏)功能,同时能将可能产生的渗漏水或室内结露水排到室外或进行集体处理。
  幕墙型材的合理设计是防水的重要措施之一,将型材设计为压力平衡系统,该系统是依据雨屏原理,在幕墙型材上预设一个外部压力进入内部的引导孔,从而使内、外压力差调整平衡而达到外部水不易进入的目的。同时在型材的外缘及下部开有排水孔,以排去进入内部的少量渗水或室内的结露水。以上的防水措施和排水措施共同组成一个干燥密封系统,一方面使水不易进入幕墙内部,另一方面即使有水渗入也会自动很快排出,在预设孔洞时,每支横框上设二个,孔距拐角100°左右,上下孔之间水平距离大于5OMM,以防止空气串通。
  根据工程要求设计,幕墙的防雨水渗漏设计应符合下列规定:
  l、幕墙构架的立柱与横梁的截面形式宜按等压原理设计;
  2、框架式幕墙应有泄水孔。有霜冻的地区应采用室内排水装置,无霜冻地区排水装置可设置在室外,但应有防风装置;
  3、采用无硅酮耐候密封胶设计时,必须有可靠的防风雨措施。
  四、幕墙防风技术保证措施
  幕墙工程的防风,对于幕墙这一薄壁外围护构件,既需要其长期的使用过程中,在平均风速作用下,保证其正常使用功能不受影响,又要注意到阵风袭击下不受损坏,保证安全。本工程采用的设计做法是主材的强度和挠度均达到国家有关的规范标准的规定。
  幕墙构架的立柱与横梁在风荷载标准化的作用下,钢型材的相对挠度不应大于1/300(1为立柱或横梁两支点间的跨度),绝对挠度不应大于15MM;铝合金型材的相对挠度不应大于1/180,绝对挠度不应大于2OMM。

  五、玻璃与石材衔接处的技术措施

  玻璃与石材交界处先用泡沫条填充缝隙,再用石材耐候密封胶处理,胶缝要平整、宽度均匀。若遇伸缩缝,则伸缩缝处不打胶。

  第十章工程质量保证措施

  一、质量保证体系内容

  公司根据IS09001质量保证体系的要求,采取了全过程的质量控制加工后检验的质量保证体系。内容包括制定的《执行程序文件》以及《幕墙设计、制作、安装质量控制标准》、《生产加工作业指导书》。质量标准不低于国家相关标准。

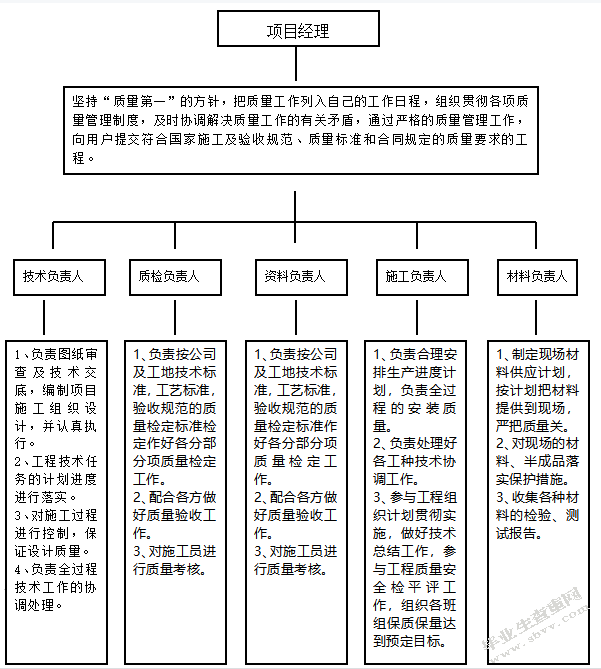

  项目工程质量责任保证体系如图:

  二、施工过程中的质量控制

  1、施工准备过程中的质量控制
  (1)本工程所选用的各种材料,依据供方提供质量保证的具体情况,履行入库检查制度(免检、抽检、全部检查),同时对所购进材料的厂家、生产日期、批次、合格证明等进行严格检查和控制,如对玻璃幕墙所采用的结构胶的生产日期和保质期严格检查、监督,避免超期废胶流入现场;
  (2)加强对进入施工现场的施工人员的进场前教育、培训和考核,阐明本工程的重要性,对经考核不合格的施工人员禁止进入施工现场。
  2.加工、安装过程中的质量控制
  (1)在职工中开展以创全优工程活动为中心的质量教育,认真贯彻执行公司有关施工质量要求及规范要求,并对在保证工程质量上有突出成绩的班级及个人给予奖励,对出现事故者严惩不殆;
  (2)对进入现场的半成品,履行抽样检查制度,按1%随机抽取样品,如有质量问题需修复的,则必须退回公司生产部重新加工。此外,在安装过程中发现有质量问题的半成品,要立刻停止安装,退回公司修复或重新加工制作,以确保工程安装质量;
  (3)厂内加工和现场施工推行工序质量控制程序方法,即中间检验。本公司质检部是由一些经验丰富的工程技术人员组成,依工程设计要求专职负责中间检验和工程质量验收工作(竣工验收),由于专职人员的中间检验工程量大,因此,公司的专职检验是建立在自检、互制度基础上的专检;
  (4)加强对现场工地的质量监督,公司实行横向的三级质量控制网,以相互制约,相互协调。第一是以项目经理、工程师在指挥过程中的质量控制网;第二是以质检人员为主的在工程施工进度过程中的工序间质量控制网;第三是业务人员为代表(委托代理人)的销售部门对工程的质量问题和甲方意见等及时进行信息反馈,形成对工程质量的第三级监督。
  3、工程关键部位质量控制
  幕墙施工的准确性、合理性依赖于对土建主体结构的精确测量,以及幕墙各构件安装的位置偏差校核。
  (1)施工测量设备
  施工测量所需要的测量仪器有:电子经纬仪、水准仪、3米靠尺、钢板尺、卡尺等。
  1)主要控制事项
  A、安装施工测量应与主体结构的测量配合,其误差应及时调整。
  B、玻璃与石材幕墙的立柱安装应符合下列要求:
  ①立柱安装标高偏差不应大于3MM,轴线前后偏差不应大于2MM,左右偏差不应大于3MM;
  ②相邻两根立柱安装标高偏差不应大于3MM,同层立柱的最大标高偏差不应大于5MM;相邻两根立柱的距离偏差不应大于2MM。
  C、玻璃与石材幕墙横梁安装应符合下列要求:
  ①应将横梁两端的连接件及垫片安装在立柱的预定位置,并应安装牢固,其接缝应严密。
  ②相邻两根横梁的水平标高偏差不应大于1MM。同层标高偏差:当一幅幕墙宽度小于或等于35m时,不应大于5MM;当一幅幕墙宽度大于35m时,不应大于7MM。
  D、玻璃与石材安装应符合下列要求:
  ①应对横竖连接件进行检查、测量、调整;
  ②石材安装时左右、上下的偏差不应大于1.5MM;
  ③石材空缝安装时,必须有防水措施,并应有符合设计要求的排水出口;
  ④填充硅酮耐候密封胶时,石板缝的宽度、厚度应根据硅酮耐密封胶技术参数,经计算后确定。
  幕墙安装应符合下表:
  工程施工组织设计
  E、幕墙钢构件施焊后,其表面应采取有效的防腐措施。
  F、幕墙安装过程中宜进行接缝部位的雨水渗漏检验。
  G、幕墙安装施工应对下列项目进行隐蔽验收:
  ①主体结构与立柱、立柱与横梁连接节点安装及防腐处理;
  ②幕墙的防火、保温安装;
  ③幕墙的伸缩缝、沉降缝、防震缝及阴阳角的安装;
  ④幕墙的防雷节点的安装;
  ⑤幕墙的封口安装。
  4.工程质量验收
  1.本工程质量及技术要求以经会签的设计图纸为准,如图纸未注明的,按国家、行业、企业标准执行;
  2.施工中完善各种质量验收手续,认真填写各种原始记录和质量验收表格;
  3.工程整体交工验收应具备完整竣工图(包括设计变更通知书、工程洽商记录、修改图等)和原始记录资料加盖“竣工图章”,后交工程管理办公室。
  5.工序质量控制程序方法:(以控制表格及流程图形式说明如下)
  ●主要用料检验要领
  ●工厂材料检验作业流程
  ●工厂制作检验作业程序
  ●工厂成品检验作业程序
  ●工地进料验收表
  ●工地进料检验作业程序
  ●工地阶段完成或完工检验作业程序
  三、施工质量检验计划
  序号项目内容检查人员复合人员
  1金属型材施工员、质量员工程监理、甲方
  2石材施工员、质量员工程监理、甲方
  3密封胶施工员、质量员工程监理、甲方
  4金属附件及零配件施工员、质量员工程监理、甲方
  5测量放线要求施工员、质量员工程监理、甲方
  6石材幕墙、玻璃幕墙构件组装施工员、质量员工程监理、甲方
  四、隐蔽工程验收计划
  序号项目内容检查人员复合人员
  1框架龙骨与主体结构连接施工员、质量员工程监理、甲方
  2板块固定的数量、位置施工员、质量员工程监理、甲方
  3连接件及焊缝施工员、质量员工程监理、甲方
  4防火保温层安装施工员、质量员工程监理、甲方
  5幕墙伸缩缝及其它施工员、质量员工程监理、甲方
  五、工程施工质量通病及处理措施
  1、针对现场施工安装过程中,经常会出现一些安装等各方面的质量问题,工程施工方面的质量通病大致有如下几项:
  (1)龙骨安装的加固
  (2)连接件安装的加固
  (3)防火隔断安装
  (4)防水渗漏
  (5)板块的平整度
  2、消除质量通病的措施
  工程施工现场安装过程中,经常会出现一些安装等各方面的质量问题,对于这些通病,我公司采取一定消除措施和方法进行处理。
  (1)龙骨的安装与质量保证
  工程施工安装过程中的龙骨安装,是过程安装施工过程的重要环节,其影响到整个幕墙过程的安装质量,为避免龙骨出现较大的误差,我公司采取的措施为:用先进的仪器对主龙骨进行安装;采用水平仪对横龙骨进行安装,对每个作业小组前进行口头和书面的技术交底,安装过程中由专业的质量检查员进行抽检,以保证龙骨安装的质量。
  (2)连接件的安装加固
  过程施工安装中是整个施工安装过程中最关键的一个工序,对于在施工安装过程中经常出现的连接件漏加固的情况,我公司采取防治的方法是:对员工进行施工小组负责施工的方法,并要求对每个施工小组对其负责的施工段的每个施工工序进行自检工作,使其施工段的连接件安装漏加固情况减至最小,以保证过程的施工质量安全。
  (3)防火隔断安装
  过程施工安装过程中的防火隔断安装是防止过程发生火灾,楼层发生窜火时起防火作用的重要施工安装程序,为保证其所起的作用及施工质量,我公司采取的措施为:用1.5mm厚的镀锌钢板上铺100mm厚的防火棉进行层间隔断,以防止发生火灾时出现的蹿火和烟囱现象。
  (4)为防止幕墙或带窗渗水,我公司在注胶前用酒精把胶要接触的地方擦净,在注胶之前向注胶工讲清道理,制定岗位责任制,严格检查各道工序,杜绝渗水现象。
  (5)板块平整度
  过程施工安装过程中的板块安装是整个过程施工的重要环节。为使过程外形美观,我公司采用的措施为:板块安装前,全面检查框架结构的安装质量,必须用经纬仪和水平仪入线、测量,并在大量转角处拉垂直线,每个大平面不少于3根,板块安装时,采用更严格的检测手段用3m靠尺检查,发现问题及时调整。
  六、成品保护措施
  从幕墙构件制造到幕墙安装完毕而未验收之前应该制定具体的保护措施,防止幕墙的损坏,造成无谓的损失。
  1、生产加工阶段产品保护措施
  (1)石材、型材加工、存放所需台架等均垫方木或胶垫等软物质;
  (2)石材、型材周转车、工位器具等,凡与型材接触部位均以胶垫防护,不允许型材与钢质构件或其他硬质物品直接接触;
  (3)石材、型材周转车的下部及侧面均垫软质物;
  (4)石材加工平台,台面需平整并垫软质物;
  (5)加工好的石材应立放,下部垫木方;
  (6)玻璃周转用玻璃架,玻璃架上采取垫胶垫等防护措施;
  (7)石材、玻璃加工平台需平整,并垫以毛毡等软质物。
  2、产品包装阶段保护措施
  (1)包装工人按规定的方法和要求对产品进行包装;
  (2)不同规格、尺寸、型号的石材、型材不能包装在一起;
  (3)包装应严密、牢固,避免在周转运输中散包,包装前应将其表
  面及腔内屑及毛刺刮净,防止划伤,产品在包装及搬运过程中避免装饰面的磕碰、划伤;
  (4)型材包装时要先贴一层保护胶带,然后外包牛皮纸,产品包装后,在外包装上用水笔注明产品的名称、代号、规格、数量、工程名称等;
  (5)装人员在包装过程中发现型材变形、装饰面划伤等产品质量问题时,应立即通知检验人员,不合格品严禁包装;
  3.运输过程中产品保护措施
  (1)石材、型材装车时应在车厢下垫减震木条,顺车厢长度方向紧密排放。型材摆放高度超出车厢板时,需捆扎牢固。型材不能与钢件等硬质材料混装,摆放整齐、紧密不留空隙,防止在行驶中发生窜动以损伤产品;
  (2)玻璃装车时需立放,底部垫草垫,用软质物隔离,玻璃装箱时要四周垫硬塑料泡沫,箱子捆扎结实,确保车辆行驶中的振动和晃动不损坏玻璃;
  (3)运输中应尽量保持车辆行驶平稳,路况不好注意慢行;
  (4)运输途中就经常检查货物情况;
  (5)公路运输时要遵守相应的规定。
  4.施工现场成品保护措施
  (1)施工现场临时存放的材料,按公司规定的《产品贮存控制程序》进行贮存的保护;(2)铝型材用保护胶纸吸附紧,直到竣工清洗前撕掉,以保证表面不轻易被划伤或受到
  水泥等腐蚀;
  (3)玻璃吸盘在进行吸附重量和吸附持续时间检测后方能投入使用;
  (4)吊运或水平运输过程中对幕墙材料应轻起轻落,避免碰撞和与硬物磨擦,吊运前应细致检查包装的牢固性;
  (5)物料摆放地点应避开道路繁忙地段或上部有物体坠落区域,应注意防雨、防潮,不得与酸、碱、盐类物质或液体接触;
  (6)从木箱或钢架上搬出来的板块及其他成品、半成品,需用木方垫起100MM,并不得堆放挤压。
  (7)应严禁结构施工层水、砂浆、砼等物质的附落,土建应严格做好楼层防护;
  (8)应严禁焊接火花的溅落和物体撞及酸碱盐类溶液对幕墙的破坏;
  (9)应严禁任意撕毁材料保护膜,或在材料饰面上刻划或用单元式杆件材料做辅助施工用品;
  (10)由总包方召开成品保护措施会议,组织专人进行成品监护;
  (11)架构临时设置防护栏,防护栏必须至上而下用安全网封闭。
  幕墙成品保护是十分重要的施工环节,如处理不当,经常对幕墙成品造成划伤、污染以至破坏,给施工带来麻烦而且还带来一定的经济损失,为此在产品保护让我们必须加经认真的研究,采取相应的有力措施,在工程总体竣工投入使用前,以确保产品的完好。
  首先,我公司在幕墙施工过程中或施工结束后,用保护材料将室内暴露部分遮盖,暂时密封保护,以防止其他施工项目破坏幕墙,对于这些临时保护措施,请其他施工人员维护,不得随便拆除这些保护材料;其次我公司将派出专职安全员每天巡回检查,一是检查临时保护措施的完整性,一有破坏马上重新维护,二是防止其他人员的人为破坏。这些工作均需建设方与总包方给予大力的配合。
  第十一章安全生产文明施工保证措施
  安全文明施工保证体系
  公司质安部
  项目经理
  班组长
  材料员
  施工员
  安全员
  1.安全生产制度
  2.安全设施验收
  3.安全用电
  4.检查落实整改
  5.落实考核
  1.严格控制原材料质量
  2.材料安规定堆放
  1.工人安全教育
  2.落实安全技术措施和整改3.组织文明施工
  4.安全交底,落手清检查
  5.现场环卫
  1.组织合理施工
  2.执行施工组织设计和安全技术措施
  一、安全生产的保证措施
  1.落实安全生产制度,实施责任管理
  (1)在施工中,始终贯彻“安全第一、预防为主”的安全生产工作方针,把安全生产工作纳入施工组织设计和施工管理计划中。
  (2)建立各级人员安全生产责任制度,明确各级人员的安全责任。抓制度落实、抓责任落实,定期检查安全责任落实情况,杜绝死亡事故及重伤事故,尽量减少轻伤事故的工作目标。
  (3)建立、完善以项目经理为首的安全生产领导组织。有组织、有领导地开展安全管理活动,承担组织、领导安全生产的责任。
  (4)一切管理、操作人员均需与施工项目签定安全协议,向施工项目作出安全保证。
  2.工作制度
  (1)各施工班组在组织施工中,必须保证有本班组施工负责人在现场值班,不得空岗、失控。
  (2)严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题及时向有关部门汇报。更改方案和措施时,应经原设计方案的技术主管部门领导审批签字后实施,否则任何人不得擅自更改方案和措施。
  (3)建立并执行安全生产技术交底制度,要求各施工项目必须有书面的安全技术交底,安全技术交底必须有针对性,并有交底人与被交底人签字。
  (4)建立并执行安全生产检查制度,由项目部每周组织一次由各施工班组安全生产负责人参加的联合检查,根据检查情况按“施工现场检查记录表”评比打分,对检查中所发现的事故隐患问题和违章现象,开出“隐患问题通知单”,各施工班组以收到“隐患问题通知单”后,应根据具体情况,定时、定人、定措施以解决,项目部应监督落实问题的解决情况。若发现重大不安全隐患问题,检查组必须下达停工指令,待隐患问题排除后,并经检查组批准后方可施工。
  (5)建立机械设备、用电施工设置完成后的验收制度。未经过验收和验收不合格的严禁使用。
  3.行为控制
  (1)一切从事生产管理与操作的人员,依照其从事的生产内容,分别通过施工项目的安全审查,取得安全操作认可证,持证上岗。特种作业人员,除经公司的安全审查外,还需按规定参加安全操作考核,坚持持证上岗。
  (2)进入施工现场的人员必须按规定戴安全帽。施工人员进入现场前必须系好安全帽的下额带,以防发生高处附落,帽飞人落的现象。不穿拖鞋。
  (3)凡从事2米以上无法采用可靠防护设施的高空作业人员必须系安全带,安全带必须挂在牢固结实的地方。
  (4)在需要的场所设安全扶手,围栏等安全设施。
  4.安全教育
  (1)因地制宜,做好现场的安全生产宣传教育活动,协助做好新工人的三级教育,经考试合格后方可上岗。
  (2)严格执行工种的安全生产操作规程。
  (3)督促班组按工种交底要求注意安全生产。重要关键项目负责人要亲自交底,支持安全人员工作,对违章作业班组进行教育、批评,必要时直至停工整顿。
  5.掌握工程范围内安全工作的重点和薄弱环节,并采取切实有效的防范措施。
  6.负责抓好施工范围内的现场文明施工管理,为健全生产创造良好条件。
  7.机械设备必须配置齐全有效的安全防护装置。
  8.构件、预埋件组装时,不能在同一立面的两个高度同时工作。
  9.遇强风、暴雨、大雪等天气应停止露天高空作业。
  10.发生事故要及时上报,紧急抢救,并认真分析事故原因,吸取教训,提出措施,并落实整改。
  11.用电安全措施
  (1)按总包单位允许的电源,由总包单位电工接电源线。
  (2)配备专职用电管理员,电工必须持证上岗。建立现场临时用电检查制度。
  (3)架设临时电线必须符合当地供电部门的规定,电气设备必须全部接零或全部接地。
  (4)施工机具、人员应与内、外线保持安全距离。
  (5)配电系统必须实行分级配电。
  (6)电动机械和手持电动工具应符合国家标准的有关规定,并设置漏电保护装置。经常进行检查和维修,严禁带病工作。电焊机应单独设开关。
  (7)闸箱、闸具、配电盘应完整、牢固、防雨,箱体外壳要有良好的接地、接零保护,必须装配漏电保护器。
  (8)各类电线接头,必须用绝缘胶布包好达到绝缘要求。
  12.防火措施
  (1)严格执行动火审批制度,动火前必须做到“八不”,动火中必须做到“四要”,动火后支持做到“一清”。
  (2)焊接时要清理生火点周围的易燃品,焊接时必须设接火,防火看护人。
  (3)油漆、清洗剂等易燃材料单独存放,且存放处设置明显警示标识,存放地点安全。
  (4)库房、生活区设置足够数量的灭火器。
  (5)施工现场严禁吸烟。
  二、文明施工保证措施
  1.加强职工的文明教育,从思想入手,使文明施工贯彻落实到每个职工的工作中,以确保文明施工。
  2.建立科学合理的劳动组织体系,做到分工明确,责任到人,管理到现场,服务到现场,有问题及时解决。
  3.施工现场必须挂牌施工,施工人员着装统一,佩戴胸卡,进入施工现场必须戴安全帽。
  4.制订现场作业标准,实现作业标准化,操作规范化。
  5.加强操作工人之间的工作协调,消除窝工、重复搬运、返工等无效劳动和工时浪费现象。
  6.现场物资、器具安放整齐有序,场容整洁,做好各类材料的标识,保证材料的受控状态,并使每个操作工人对自己的工作内容、职责范围、工作程序能清楚了解。
  7.及时更换调整不合规范要求的器具、工具和用具。对现场经常进行整顿、整理、清扫、清除,消灭施工现场中的松、散、脏、乱、差现象,保证工人在劳动中的安全和健康。
  8.对材料的包装箱、包装纸要妥善放置,决不能乱扔,坚持文明作业,文明施工。
  三、环境保护措施
  为了保护和改善生活环境与生态环境,防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,我公司将制定一系列具体、切实可行的管理制度和技术措施来做好建筑施工现场的环境保护工作。施工现场的环境保护和文明施工的具体体现,也是施工现场管理达标考评的一项重要指标,我们将积极配合总包单位来搞好该项工作。
  1.严禁随意凌高抛撒垃圾,作业现场保证工完场清,作业后不遗垃圾废料在现场,做到当天的垃圾当天清运,垃圾清运到指定地点。
  2.施工现场设专人对设备进行保洁、保养。
  3.施工现场将遵照《中华人民共和国建筑施工场界噪声限值》(GB12523-90)制定降噪的相应制度和措施。使用高效、低噪音工具,防止产生噪音,干扰居民的生活,并严格规定在居民休息时间停止作业。健全管理制度,提前计划施工工期。
  4.施工现场保持清洁,防止乱扔乱堆杂物,废弃物品应存放到指定地点。
  第十三章保修及售后服务承诺
  一、我公司对本工程提供叁年的保修服务,保修期自工程竣工验收之日起计算。凡在保修期内出现非人为或不可抗因素造成的任何施工质量问题,我公司在接到甲方通知后24小时内,组织有关人员至现场进行解决。
  二、建立完整的工程质量档案,保存从工程设计、原材料制作、安装直至完工交付等各环节的全部质量记录、各种检验和复核报告,原材料合格证、材质证明、验收情况、意见等各种资料,通过质量档案能及时发现反映在工程中的质量问题,一旦发现问题及时采取纠正和预防措施。
  三、本工程幕墙工程的物理耐用年限为五十年,在质量保证期内,凡属产品内在的缺陷,由我公司负责无偿补、换货,并保证在此期限内,如发生不可预料的破坏,幕墙只需经过局部修补即能正常使用。在使用保证年限内,如产品因使用、自然力破坏等因素造成破坏,由我公司及时负责维修,以确保用户的使用。
  四、验收合格后,我公司将每年二次走访用户,对回访中发现的施工和产品质量问题,及时组织人员研究解决。
  五、工程完工后,我公司将提供一些后备配件及供货商信息供业主日后维修及更换之时及时获得材料。主要有:石材、石材胶、五金件、连接件等。
  六、工程提供终身维修服务,保修期后只收取维修成本费。
  七、产品经验收合格后,我公司长期负责咨询服务。(后附工程质量反馈单)。
  用户的需求即是我们的追求,良好的使用将体现我们的信誉所在,我公司的售后服务人员经积极、热情的工作,一如既往地为用户服务。
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:写文章小能手,如若转载,请注明出处:https://www.447766.cn/chachong/12082.html,

Like (0)
写文章小能手的头像写文章小能手游客
Previous 2021年5月22日
Next 2021年5月25日

相关推荐

My title page contents
