山东德州扒鸡股份有限公司新建车间项目施工组织设计

 摘 要

山东德州扒鸡股份有限公司新建车间项目建筑面积18413.9平方米,地上2层,建筑高度为13.7m,框架结构,防水等级二级,抗震等级三级,抗震烈度7度。

施工组织设计是指依据项目的特点及要求和具体施工现场的情况,对项目的工期、需要的施工劳动力、施工使所需的材料、作业所需的设备及工具和临时设施的建设数量进行合理的规划,是一套使施工作业在时间和空间上都能够顺利进行部署文件。

主要内容包括工程概况、编制依据、施工部署、施工准备与施工资源配置计划、施工进度计划、主要施工方案及技术措施、施工质量控制措施、安全文明施工等。在此基础上,根据项目的具体情况,选择使用先进的施工措施与更加科学的管理手段,有序的对施工进度与顺序进行规划,顺利完成工程建设,使项目满足工期的要求,降低工程造价,实现优质工程。

 关键词:施工方案;质量控制措施;施工技术

第1章 工程概况及编制依据

  第1节 工程主要概况

工程名称:山东德州扒鸡股份有限公司新建车间项目

工程地点:德州市晶华大道以西,滨德高速以北

建筑面积:18413.97㎡

建筑层高:13.7m,地上两层

结构形式:框架结构

工 期:500天

建设单位:山东德州扒鸡股份有限公司

主要功能或要求:食品加工、存储、冷藏

第2节 设计概况

  2.1建筑设计

本项目位于德州市晶华大道以西,滨德高速以北,总建筑面积约18413.97m2 ,该建筑高度为13.7m,地上两层。

2.2结构设计

本次项目的建筑面积为18413.97m2。地上共2层,建筑高度为13.7m,要求具有三级抗震等级,建筑结构为框架结构。

第3节 编制依据

  3.1工程图纸

德州扒鸡股份有限公司新建车间项目施工图纸。

 3.2工程采用的主要规程及标准规范

有关的国家规程规范(详见表1-1)、行业标准(详见表1-2)、主要法规(详见表1-3)。

 3.3编制原则

工程质量能够得到保障的情况下,尽量将工期缩短;依据项目具体的实际情况,处理好人力、物力、材料、机械的综合平衡,组织好均衡施工。

合理利用已有的资源,如原有的建筑物,减少施工占用的场地,坚持安全文明施工原则;尽量控制施工噪声,保证安全施工;对施工过程中产生的扬尘及时治理。

表1-1国家规程规范

序 号 类 别 规范、规程名称 编 号
1 国家 建筑地基基础工程施工质量验收标准 GB50202—2018
2 国家 砌体工程施工质量验收规范 GB50203—2011
3 国家 混凝土结构工程施工质量验收规范 GB50204—2015
4 国家 屋面工程质量验收规范 GB50207—2012
5 国家 建筑地面工程施工质量验收规范 GB50209—2010
6 国家 建筑装饰装修工程质量验收规范 GB50210—2018
7 国家 地下防水工程质量验收规范 GB50208—2011
8 国家 地下工程防水技术规范 GB50108—2008
9 国家 混凝土结构施工图平面整体表示方法制图规则和构造详图 16G101-1

16G101-2

16G101-3

10国家建筑工程质量管理条例
11国家建设工程施工现场消防安全技术规范GB50720-2011
12

13

14

15

16

17

18

19

行业钢筋焊接及验收规程JGJ18—2012
13行业建筑施工高处作业安全技术规范JGJ80—2016
14行业建筑机械使用安全技术规范JGJ33-2012
15行业建筑工程冬期施工规程JGJ/T104—2011
16行业施工现场临时用电安全技术规范JGJ46-2005
17省标加气混凝土砌块墙体构造L13J3
18行业建筑施工模板安全技术规范JGJ162-2008

表1-2 行业标准

序 号 类别 标 准 名 称 编 号
1 国家 建筑工程施工质量验收统一标准 GB50300—2013
2 行业 建筑施工安全检查标准 JGJ59—2011
3 地方 建筑工程施工工艺规程

表1-3 主要法规

序 号 类别 法 规 名 称
1 国家 建筑法
2 国家 环境保护法
3 国家 安全法
4 地方 德州市建设工程见证取样和送检制度

第2章 施工部署

项目管理组织机构为了工程项目能够顺利的完成,选择了能力突出、工作积极的管理人员成立了项目部,建立了一支具备施工技术、预算、安全、材料设备及质量的管理领导班子,对工程施工的开始到结束进行统一管理,统一领导。现场管理机构网络图详见图2-1。

10396286a48e31af7673aa6339ae46d2

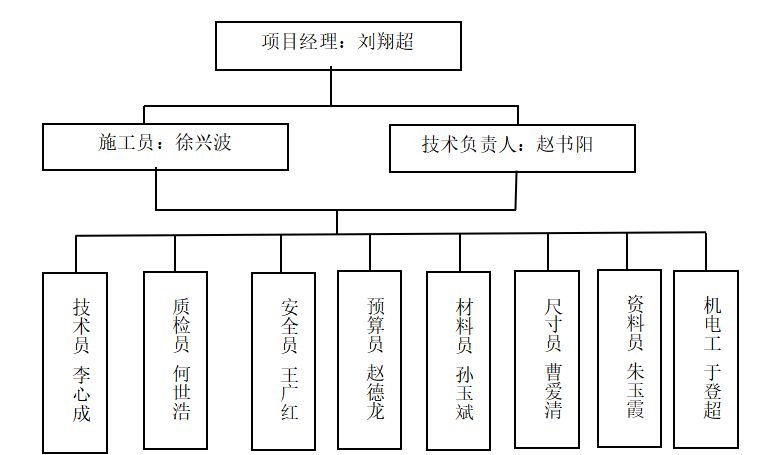

图2-1 现场管理机构网络图

项目经理:主要安排项目的总体计划,管理项目各种施工方案以及施工的进度计划,确保承包合同履约,确保无质量事故。

技术负责人:施工前将施工图进行研究,负责整个项目的施工技术,指挥工作人员依据设计图纸、施工规范、施工安全措施进行作业。

技术员:主要管理项目的施工技术工作,协助项目经理进行施工中有关技术方面的工作任务。

质检员:其工作是将每一道工序的质量都进行多次的检测,保证各个环节的质量达标。

安全员:主要对项目的安全等事宜进行管理,监督、检查安全保卫材料、设备日常保护工作,及施工过程中各项安全事宜。

预算员:对整个项目的预算进行管理,对施工中所要用到的材料和设备进行选购,对工程材料进行分析,同时负责复核材料的差价。

材料员:主要对进场材料进行各方面的质量检查与管理,掌握材料的使用情况,并对现场材料损耗及时上报。

尺寸员:负责工程中尺寸计划制定,施工过程中各尺寸管理的相关事宜。

资料员:对施工过程中所用到的图纸及文件等资料进行分类与管理,将施工所需的技术性文件进行存档,为后期的阅览提供了便利。

机电工:负责协助施工中所有机械机电设备的维护维修工作。

 第2节 工程施工目标

  2.1质量目标

项目的质量目标是要争取一次便验收合格,必须符合工程质量目标检测标准。

工期目标:在规定的工期内完成施工作业。

 2.2工期目标

本工程计划的开竣工日期为2020年7月1日至2023年11月12日,总工期为500天,在工期内完成任务。

第3节 施工原则及施工顺序

  3.1施工原则

根据建设单位对该工程提出的质量、工期要求及我单位承诺的质量标准:符合国家现行质量验收标准,一次验收合格并按合同工期完成任务。在具体作业时,严格遵循先地下、再地上,先结构,再装修,先湿装,再干装的原则进行工作。施工应与土建安装进行协调配合,屋面工程在主体施工完成后插入进行。

 3.2施工顺序

基础阶段:打桩土→方开挖→清槽→钎探→验槽→垫层→→柱下承台→基础回填。

主体阶段:主体施工→填充墙砌筑→主体验收。

屋面工程:找坡层→找平层→防水层→保温层→找平层→防水层→隔离层→面层。

装饰装修(室内):喷浆挂网→内墙抹灰→地面、墙面砖。

装饰装修(室外):外墙涂料→散水等室外工程→竣工清理。

第3章 施工准备及主要资源配置计划

  第1节 施工准备

项目部选择优秀的施工作业队,分为三个班组,分昼夜两班施工,并加强各作业队相互的协调工作,在时间与空间上使各个工作环节可以更好的地配合作业,从而优质、有效率的完成工程项目。

 第2节 施工资源配置计划

劳动力需要计划配备详见表3-1。

表3-1劳动力需要计划配备表

工种、级别 按工程施工阶段投入劳力情况
基础 主体 屋面 装饰装修
需用 人数 班组 需用

人数

班组需用

人数

班组需用 人数班组
钢筋工40140110121
木工20130110161
砼工20120110161
架子工1012015141
瓦工711515162
抹灰工515151202
普工201201101101
防水工151101101151
水电工151201101201
油漆工418141101

周转工具需用计划详见表3-2。

表3-2周转工具需用计划表

序号 名称 规格 单位 数量 备注
1 Ф48钢管 1.5-6m 万m 2 按施工进度分批进场
2 木胶板 1.2-1.4cm 万m2 0.4 按施工进度分批进场
3 扣件 万个 2 按施工进度分批进场
4 安全网 万m2 2 按施工进度分批进场
5 平网 万m2 1 按施工进度分批进场

施工机械配备详见表3-3。

表3-3 施工机械配备表

序号 名称 型号规格 数量 额定功率

(KW)

进场

时间

使用时间
1塔式起重机QTZ40325.5垫层施工前基础、主体、

屋面、装修

2钢筋切断机GQ4023×2开工前基础、主体
3钢筋弯曲机GW4033×3开工前基础、主体
4弯箍机G2L2333×3开工前基础、主体
5套丝机HGS-4024×2开工前基础、主体
6全自动箍筋成型机SWG12125×1开工前基础、主体
7电焊机BX1-500218×2开工前基础、主体、屋面
8圆盘锯MJ22513×2开工前基础、主体、屋面
9插入式

振捣器

ZN5061.1×6垫层施工前基础、主体、屋面
10潜水泵QY2539×3开工时基础、主体、屋面

 第4章 施工进度计划与保证措施

  第1节 施工进度计划

本工程计划开工日期为2020年7月1日, 计划竣工日期为2023年11月12日,总工期500天。

详见主要工程进度表见表4-1。

表4-1主要工程进度表

序号 工程名称 计划工期 完成节点时间
1 基础 74天 2020-09-12
2 主体 40天 2020-10-22
3 砌体 45天 2020-12-06
4 装饰装修 222天 2023-07-16
5 竣工验收 4天 2023-11-12

 第2节 工期保证措施

组织能力强的项目领导班子,对施工全过程统一组织、协调与管理,组织好各工序循环交叉,在确保安全和质量的前提下坚持有工作面就有人施工的原则。

加快施工准备工作,采用先进的科学技术,如木胶模板清水砼施工技术,选择先进的施工措施来有效工作效率得到提升,并且提前与交通部门、环保部门、城管部门进行协商。

严格按所排施工进度施工,按照已排的施工总进度计划对各分项工程进行编制施工进度计划的工作,同时在编制时应充分考虑各种外界因素的影响。增强施工作业队伍的指导和管理,采取合适的措施,对冬期施工进行合理的计划,以确保施工时的连续性。

第5章 主要施工方案及技术措施

  第1节 施工放线测量

 1.1所使用的测量仪器

在本工程中的测量仪器用到的主要有:水准仪、全站仪、激光铅垂仪、经纬仪、盒尺、钢尺、塔尺等。

1.2放线测量注意事项

设置临时性的坐标点和水准点,对控制桩做防护措施,在土方开挖等后续工作中避免破坏。

1.3基槽边线确定

依据项目中各建筑物的控制桩或者轴线桩,按照基础图的要求将基槽灰线撒好。经再次检查后,向有关部门和机构申请验线,在有关部门验线合格后方可正式开挖。

1.4建筑物基础放线

基础放线:要依据已经记录好的定位放线,查看主轴线控制桩位是否无误,明确没有出现位移等问题后,使用经纬仪测试基垫层上主轴线。在校对复核后,以主轴为主线,用墨迹线弹出基本构造所需要的轴线、边界线、墙宽线等。

验线:基础验线允许偏差,详见表5-1

表5-1 基础验线允许偏差表

序号 长度L 允许偏差
1 L≤30m ±5mm
2 30m<L≤60m ±10mm
3 60m<L≤90m ±15mm
4 90m<L ±20mm

第2节 土方工程

  2.1 开挖顺序

土方开挖采用机械满堂开挖,拟采用一台320型挖掘机,由东向西的顺序进行开挖。

2.2施工方法

如桩间土大挖掘机挖不到的,可以用小挖掘机开挖。进行开挖时要严格按照有关的规范进行工作,基坑深度采用打小木桩拉线控制,水准仪跟踪抄平。

 2.3注意事项

1.开挖过程应分层的进行开挖,禁止发生超挖情况。

2.基坑边坡要放坡,并做好围护。

3.夜间施工时,要依据施工现场的具体情况对照明设备进行安装,并在危险区设置显著标识。

4.开挖时,如果发现存在地基的土质与设计中不一致的情况,或挖到古代墓穴、埋设物、松土坑、砖井、土井、局部范围的硬土、橡皮土时,需经有关专业人员研究后,方可进行下一步工作。

5.开槽过程中随时观测周围情况,如有不良情况立即向有关部门反映。

2.4土方回填

回填时间:待基础工程完工后,经相关单位验收合格,并且隐验手续办齐后才可以进行后续的填土工作。

进行土方回填工作前,应经基层表面的杂物、灰尘、污渍进行清洁并作好隐蔽工程验收。

第3节 钢筋工程

  3.1进场钢筋的检验

外观检验:钢筋表面不可以有折痕、重锈等;带肋钢筋外部有凸块的,不可以超过横肋高度;钢筋表面若还存在其它的缺陷,缺陷的高度与深度要在允许的偏差尺寸以内。

力学性能检查:将进场的钢筋分成两批,对其分别进行拉力和冷拔试验,要求进场的钢筋在这两个试验中均要合格,如果有未合格的实验,则要再选取双倍数量的钢筋再次试验,若仍出现不合格情况,这批钢筋便禁止使用。

3.2钢筋加工

调直:要求钢筋平整笔直,局部也没有弯曲的情况,直径为6mm的盘螺(HRB400级)采用调直切断机调直。

切断:按项目中钢筋的具体长度、部位、和数量对钢筋进行断料,断料时遵循先断长料,再断短料的原则,钢筋的接头也应该尽量的减少。

弯曲成型:选用机械弯曲成型的方法,使用设备将钢筋加工成施工所需要的材料。

3.3钢筋工程

本工程依照由低至高,各施工层分别进行流水施工工作。

本工程中,竖向受力钢筋的钢筋直径≥16,采用直螺纹机械连接方式进行接头,直径<16的受力钢筋则采用机械连接的方式接头,也可依选用绑扎搭接进行接头。剪力墙竖向及水平分布钢筋的搭接连接接头位置应错开。

 3.4框架柱墙体钢筋工程

框架柱墙体钢筋施工工艺流程:放置墙体的位置线、控制线→放置浮浆剔凿线→进行剔凿浮浆→施工缝进行验收→绑扎墙体竖筋→绑扎水平筋→绑扎拉筋→预留土建设备洞口、套管→绑扎水泥支撑→隐蔽验收钢筋工程→钢筋的养护。

将墙体位置线放置后,对钢筋的位置、间距及保护层的厚度进行检查,观察其是否符合与达到图纸规范要求。绑扎起步筋之前,要进行定位梯格筋,水平钢筋暗柱的锚固位置要正确。

在绑扎墙筋过程中,要先对二到三道水平方向的定位筋进行固定,再开始绑扎竖向筋,这样能够保障墙筋保护层和墙体的厚度。

3.5顶板钢筋绑扎

顶板钢筋施工工艺流程:将钢筋位置线画出 →绑扎下排筋→预留预埋水电土建设备洞口→设置马凳→绑扎上排筋→放置垫块→设马道→进行隐蔽工程的验收→浇筑砼时维护。

将模板上的废料与杂物清理洁净,画线绑扎顶板钢筋,且楼板钢筋的弯钩朝向应依据具体要求进行设置。在管道井处楼板的板内钢筋要紧密设置,不可存在间隔,同时要预留出水电安装的洞口,一次浇筑到位。

3.6钢筋工程验收

钢筋工程施工结束后,由专业技术人员、质检员、安全员对工程进行检查,每道工序都应密切关注,以保证没有纰漏出现。

 3.7钢筋成品保护

为了使成型的钢筋不发生变形、腐蚀应将其安放在指定的地点,并用木方子垫起使其更好的保持干燥。同时应加强对水电的管理,预留的洞口及管盒要正确,已绑扎成型的钢筋不可损害。

 3.8质量标准及要求

1.电焊人员应持证上岗。

2.钢筋绑扎过程中,应按照有关规范正确的进行操作。

3.钢筋绑扎完成后,及时安排专业人员进行查验。

4.在浇筑混凝土前,应对钢筋进行保护,要使用塑料套管进行保护工作,是为了避免在浇筑混凝土时将钢筋污染。

5.支完梁板模板后,梁、柱位置控制线放线一次,来改正竖向钢筋的位置,在绑扎梁板钢筋工作完成后,紧接着进行第二次的放线,再次检查竖向钢筋位置是否正确,无问题后方可浇筑梁板砼。

6.对于位置不正确的钢筋,将其调整至正确位置后在进行绑扎工作。

 3.9钢筋代换

要代换钢筋,必须事先得到甲方以及设计单位书面的同意。代换不同品种类型的钢筋,应严格依据抗拉设计值相等的要求代换,而对于要代换相同品种类型的钢筋,应按照等面积的原则来代换。

 第4节 模板工程

模板工程工程概况:本工程模板采用木胶模板,尽可能的防止质量通病。

4.1模板的基本要求

模板应安装正确,包含形状、尺寸、标高等。模板支设要固实而且模板要具有充分的强度及稳定性,要可以足够的承受来自钢筋、模板、浇砼的重量以及在工作中所产生的其他重量,从而使施工的安全得到保证。模板应结构简单,安装及拆卸便捷,从而方便多次利用,缩短工期。模板接缝工程施工时应确保不会漏浆 ,表面平坦光洁,用料要经济,成本低。

模板加工允许偏差及检查方法见表5-2。

4.2电梯侧墙模板制作

模板选用12mm的木胶模板。加固撑采支用50×70mm木方,间距不大于200mm。

表5-2 模板加工允许偏差及检查方法

序号 项目名称 允许偏差(mm) 检查方法
1 板面平整 5 用2m靠尺塞尺检查
2 上表面标高 ±5 用卷尺检查
3 基础截面尺寸 ±10 用卷尺检查
4 柱墙梁截面尺寸 +4、-5 对角拉线用直尺检查
5 模板边平直 3 拉线用直尺检查

4.3框架柱的安装及技术要点

施工工艺流程:楼层放线→进行验线→绑扎柱筋工作→预留管线及洞口→柱箍选择→开始制作模板→对模板进行安装→加固模板→预检→交接检→浇筑砼时钢筋模板的复查维护→进行拆模工作→模板的清理。

柱箍选择时,根据框架柱型号、柱箍厂家提供的资料,选择适合的柱箍型号。每个框架柱根部为避免框架柱浇筑完砼扭曲变形,必须将根部用一道以往的框架柱钢管加固方法与模板架体有效连接。

在安装完模板后,要再次对模板上的扣件、螺栓、斜撑等构件进行检查,看其是否已经牢固,不会出现松动,对模板的拼缝也要进行仔细的查验,看其是否已经贴合严密。在专业人员检查、交接检后方可浇筑砼。

4.4顶板模板的技术要点

在进行顶板模板的作业时,要使用同一条次龙骨对模板其进行压缝,而且对次龙骨的接头也有设计要求,要将其放于同一条主龙骨上。为了防止模板内的支顶钢筋端头生锈,可以刷些防锈漆。

 4.5楼梯模板

施工工艺流程:模板支撑搭设→铺设底板模板→侧板模板弹线锯出凹槽→踏步板制作→侧模板固定→安装踏步模板并加固→砼浇筑后拆除踏步模板。

质量要求:踏步要求稳固结实,安装方正、顺直,间距均匀。

 4.6后浇带模板支设

施工工艺流程:架体搭设→模板支设→模板上预留清扫口→钢筋绑扎→后浇带边模板加固→砼浇筑→模板拆除。

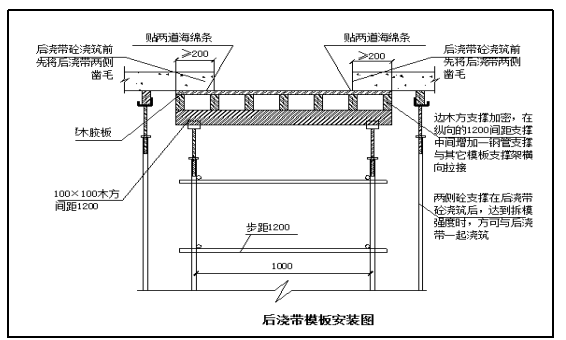

后浇带模板架体底部必须加垫板,单独搭设。后浇带模板安装图5-3。

bc1d906b14711ba99130a3f0b0900f1a

图5-3后浇带模板安装图

 第5节 混凝土工程

本项目中的混凝土全部选用商品混凝土,每次浇筑砼前需要搅拌站提供:合同备案、资质证书、开盘鉴定、配合比、混凝土运输单、原材料及外加剂检测报告。

 5.1混凝土浇筑

混凝土浇筑前,应仔细检查模板、支架、钢筋的质量,核查预埋件、穿墙套管和预留孔洞是否准确,杂物和钢筋上的污渍等是否清洁干净。

浇筑时应确保砼的均匀性及结构系统性,要确保钢筋及预埋件位置无误,模板及支架不会出现滑动或超出规定范围的变形。

5.2泵送混凝土施工

本工程开始用象泵进行混凝土浇筑,施工中对于难以达到的高度选用125mm的混凝土输送管进行输送。依据施工现场的具体情况,为工程中地下部分的混凝土输送管水平部分搭设专用的支架通道,用钢管对竖向部分加固,以确保配管的安全,对钢筋成品也有一定的保护作用。

5.3成品保护及养护

夏季砼施工时,混凝土浇筑后的10小时内必须设人员进行养护,养护的时间最少是14天,对混凝土浇水来进行养护,并且养护时的浇水次数应合理,只要使混凝土表面保持湿润即可。

冬季砼施工时,混凝土浇筑后的12小时内不许设置人员进行养护,最少养护14天。其中梁、板砼可采用塑料布及草帘子覆盖的方式进行养护,墙砼便面覆盖毡布保温。

第6节 脚手架工程

该工程建筑高度为13.7m因此采用落地脚手架。

立杆:该工程底部的脚手架选用落地式双排架体,在5cm厚的垫板上搭建立杆,搭设立杆时,立杆之间的距离为1.5米,立杆的接头使用对接扣件连接方式连接,两个紧挨着的立杆的接头处应该错开且错开距离为1.5米,且架子随工程的进度往上搭设,搭设高度应多于施工作业层1.5米,搭设到顶端后,檐口上皮应比立杆顶端低1.5米,最里排立杆距外墙为35cm,里外排间距取0.9米。

纵、横向水平杆:搭设大横杆与大横杆时,之间的距离为1.50米,大横杆接头连接亦采用扣件连接方式连接,并且要求接头错开的间隔不能在同一跨内;小横杆应在每个大横杆与立杆相交处设置。

剪刀撑设置:在搭设剪力撑时,剪刀撑的搭设宽度都应大于四跨宽,剪刀撑底沿高度方向连续设置。

密目网挂设:随着脚手架搭设高度的增加,也应进行密目网挂设工作,密目网应采取全封闭式进行挂设,要挂设的全面,选择直径为5mm的尼龙绳全眼连接,不可以使用钢丝、铁丝等材料进行绑扎,在高空作业层要设置兜网对人员进行保护。

脚手板铺设:由于要在结构外周进行作业,故应在脚手架上满铺脚手板,脚手板端头采用搭接,铺设好后,应用铁丝绑扎于小横杆上,绑扎必须牢固,且铺设的脚手板严禁出现探头板,对于施工层上应设高度不小于20cm挡脚板。

第7节 砌筑工程

本工程填充墙砌体选用加气砼砌块,砌筑用砂必须用中砂,且级配应良好。砌筑砂浆必须要有配合比单,且施工前要换算成施工配合比才可以施工。

砌筑前,技术员应画出填充墙排砖图,当填充墙高度高于4m时,应在墙中部设置一个与两端的框架柱相连的水平腰梁。当墙的长度超出层高的2倍时,应在墙中布置钢筋砼构造柱,并选用C25混凝土进行浇筑。砌体女儿墙沿墙长水平间距不超过2.5m设构造柱,构造柱及压顶圈梁配筋按设计要求设置。

 第8节 防水工程

  8.1屋面防水

本工程规定的防水等级为ⅠI级防水,坡屋面采用0.4厚聚乙烯膜。

施工工艺流程:基层表面清洁→基层大体处理→喷处理剂→3+3厚改性沥青防水卷材→收头处理→节点严实密封→清理核查→隔离层作业。

铺贴卷材应使用搭接法进行作业,防水卷材施工完成后需要对其采取淋水、蓄水试验,或在下雨后核查是否出现渗水漏水等现象。

 8.2电梯防水

电梯地板、侧墙防水等级为一级防水,电梯侧墙体混凝土采用P6抗渗混凝土。电梯底板防水材料选取4+3厚高聚物改性沥青防水卷材。

在施工过程中,要对混凝土的坍落度与起温度进行检测,每车一次。防水混凝土结构内安装的钢筋或铁丝不可以接触到模板,必须按照设计要求制作合适的垫块将模板与主体结构钢筋分开。模板要求稳定结实,挡头板的接缝密合,防止出现漏浆的现象且模板表面应平滑洁净。一定要分层浇筑混凝土,并加以分层振捣振实。

第9节 装饰工程

主体工程经结构验收后,室内外装修即可合理穿插组织施工。

 9.1内墙抹灰工程

本工程抹灰部位主要为内填充墙抹灰。对于砼墙,必须喷浆。

施工材料:本工程砂浆全部采用成品砂浆

内墙抹灰工程使用到了铁锹、铁抹子等铁质工具以及托灰板、木抹子、钢丝刷、粉线包、小白线、线坠。

施工工艺流程:基层初步处理→进行吊直、套方→冲筋→墙角做护角→窗台板用水泥抹平→初次底灰涂抹→再抹中层灰→抹水泥砂浆罩面灰→抹墙面罩面灰→养护

在抹灰前,要先清扫基层表面的灰尘、杂物,再洒水使基层保持湿润。抹灰工程应分层进行抹灰,抹灰工程的对于质量的要求,最重要的是粘结要稳固,没有裂开和脱落的问题,效果美观。抹灰工程的表面质量应达到下列要求:普通抹灰表面应光洁、平滑,在抹灰层不应出现脱落、开裂,面层处无爆灰和裂缝的问题。护角、孔洞、槽、盒周围的抹灰表面应干净、光滑;管道后面的抹灰表面应平坦。

抹灰工程成品保护:抹灰过程中,要注意墙上的预埋件,预留的电线盒、槽、水暖设备洞口不可以抹实。楼地面面层也要进行防护,禁止直接在楼地面上拌灰。

9.2水泥砂浆楼地面工程

基层清理:面层施工前,应将灰尘及建筑垃圾等进行清扫,之后再使用压力水将面层冲刷干净。

本工程车库地面、变电室、通风机房及水泵房底板,采用混凝土楼面做法。将基层青赛洁净后,并使用水冲洗,使表面能够润湿,但不宜过多积水。铺面层前,先用素水泥浆进行一次刷浆,随即铺设面层,随铺随用摊布机压实。

 9.3地砖面层楼地面工程

楼地面砖依照材料规定标准选砖,砖要求方正整洁,边角无磕碰,色彩与图纹适合项目具体情况且表面平滑。

实铺前应按事先画好的排砖图进行试铺,并做好样板间,样板间验收合格后方可进行大面积铺贴。

成品保护:养护24小时的时间内完成面严禁上人和运输物料,已达到强度的完成面应用橡胶垫铺出专用运输和行走通路,完成面严禁一切污染。

 第10节 屋面工程

本工程屋面工程,做法详见下表5-4。

表5-4 屋面防水做法

部位 防水做法 屋面做法
非上人屋面 3厚SBS改性沥青防水卷材+1.5厚双面自粘防水卷材 40厚C20细石混凝土
混凝土雨棚 1.5厚贴必定自粘卷材自带保护层 /
二层吊装平台 1.5厚贴必定自粘卷材自带保护层 100厚C20细石混凝土

10.1非上人屋面

施工工艺流程:基层表面清结→基层处理→节点附加增强处理→3+3厚改性沥青防水卷材→收头处理→节点密封→清理检查、修整→隔离层施工。

 10.2吊装平台

施工工艺流程:基层初步处理 → 抹水泥砂浆找平层 → 养护→ 抹水泥浆粘结层 →铺设BAC防水卷材 → 晾放→ 接口密封 → 关键点处理 → 检验。

第6章 施工质量控制措施

  第1节 质量目标

项目质量目标为合格。质量宗旨为强化现场质量管理,设置质量管理点,组织现场管理活动,围绕工程质量总目标开展全面质量管理活动。

 第2节 工程质量管理及创优措施

  2.1质量管理依据

国家现行的施工验收合格规范;现行的质量检测标准;有关建筑单位的审查标准;德州市现行的工程质量验收标准。

2.2质量保证体系

各项目部建立质量监管小组,小组内成员具备能力、积极参与管理的品质。以便及时发现项目施工过程中各环节的质量问题,制定出有效的改善与解决方案,从而使工程的质量安全得到保障。

质量保证体系详见图6-1。

76147754b4a5e12c7c767e8dfc8d47e0

图6-1 质量保证体系

 2.3 质量管理及创优措施

在工程施工中要认真、严格的依据已制定的质量管理要求进行作业,使整个工程从开工到竣工实施全过程管理。施工过程中可以对施工队伍素质进行评价,发现不足及开会时改正,要对施工过程中所用到的钢、木、混凝土构件成品、半成品质量进行管理。

各个分项工程施工样板由有关建设及监理机构确认后,作为工作人员在施工中参照的样板。建筑所需材料依据国家标准由试验员进行取样检测,供货单位应提供所供货物资的合格证。未经过查验或测定的产品不可以用于施工作业中。

重点关注对主体工程的质量危害大、容易产生质量通病的五个主要环节,对其进行全方位的检查。五个主要环节是:

1.砌筑工程:组砌的方式要正确,砂浆饱满,拉结筋达到规定的标准。

2.模板工程:接缝密实,使强度和稳定性得到保证。

3.钢筋工程:钢筋要无串位、弯曲,间排距适宜,钢筋的保护层符合规定。

4.混凝土工程:夯实、平整、无蜂窝、不能露出钢筋,且截面的尺寸精准。

5.外墙面:屋面等部位无渗、漏水。

第3节 质量通病及预防措施

  3.1钢材材质不符合要求

原因分析:机械功能不合格;外观品质达不到要求;对钢筋种类不清楚,或使用了存在质量问题的钢筋。

预防措施:对于进场的钢筋必须认真检查,钢筋不得弯曲,或存在局部等缺陷;依据国家对钢筋材质标准和检测要求,对钢筋进行力学性能的抽取检测;钢筋应存放在指定的地点并用物体垫起,与地面有200mm以上的距离,而且地面要求是干燥的。在工地临时存放钢筋时,应选择地势较高、干燥的露天场地,场地周围设有排水设施,堆放时间不易过久,钢筋也应及时利用,存放过程中应防范其产生铁锈,使用时钢筋表面要进行清理。

 3.2箍筋分布不当和弯钩不符合要求

原因分析:不按规定设置箍筋;没有加密需要抗震要求的钢筋混凝土箍筋,使钢筋混凝土的相应结构杆件的抗剪性能受到影响,无法达到工程所要求的抗震标准。

预防措施:仔细做好图纸会审工作和技术交底工作;技术交底中应明确现行的规范和图纸对箍筋设置的要求。

 3.3钢筋保护层垫块不合格

原因分析:没有按规定设置混凝土保护层垫块;制造的受力钢筋的混凝土保护层垫块强度较低,容易压碎,垫块制造的厚度没有达到规定的标准;某些工程在施工过程中随便用碎石代替并没有制造垫块。

预防措施:使受力钢筋的混凝土保护层垫块厚的度满足相应的施工要求,且达到国家现行的验收标准;应将已成型的垫块进行合理养护,保证垫块的强度符合要求。对受力钢筋混凝土保护层垫块进行组装时,应该安置适当,距离不能够太远,一定要和钢筋骨架的主筋绑扎好,保证牢固结实,防止出现串位、松动。

 3.4竖向钢筋位移、变形

原因分析:在混凝土进行浇筑时作业人员为了便于施工,随意破坏;在混凝土进行浇筑工作时并没有设置人员对钢筋进行看管。

预防措施:现浇板钢筋绑扎前必须校正所有柱竖向钢筋位置,确保位置正确,在板底柱四周应加倍设置混凝土垫块;混凝土浇筑之前与作业人员进行交底工作,不得随意破坏钢筋;在混凝土进行浇筑期间应该设置专业人员对钢筋进行看护,发现位移及时纠正。

 3.5砼强度等级不符合设计要求

原因分析:针对混凝土的配制,其选用的原料材质与国家技术标准规范不符。

预防措施:混凝土的质量要严格依据国家现行的《混凝土质量控制标准》进行管理;混凝土进行拌制时所选取的水泥等材料都必须满足有关规定标准。要使用已选择的水泥等材料之前,需要认真地对材料的出厂合格证和试验结果报告进行检查与核对,确定符合标准要求后方可使用;水泥的类型如果不同,不可以混用;在粗(细)骨料中所含有的有害物质含量与粒径应符合国家现行的质量标准和要求;根据法定检测机构出具的混凝土配合比试验报告并经现场调整后,方可进行配制。

 3.6剪力墙根部夹渣、烂根

原因分析:剪力墙在封模前未将根部清理干净;剪力墙根封堵不到位。

预防措施:剪力墙在封模前应用水将根部冲洗干净;清理完杂物后,在浇筑砼前柱根至少提前半天用砂浆封堵严密,确保不漏浆。

  3.7混凝土表面蜂窝、孔洞

原因分析:模板的外表面粗糙(不平整),附有水泥浆块等其他杂物;模具的接缝不够严密,混凝土在浇筑时发生跑浆;混凝土拌制过程中所选用的粗细骨料级配不合适,且混凝土的配合比不当,水灰比过大,导致了混凝土发生离析;振捣不恰当。

预防措施:混凝土的配合比要精准,严格掌握其水灰比,进行准确地投料,均匀地搅拌,入模之后要用正确的方式进行振捣并捣实;模板表面应平滑、光洁,不可附有水泥浆块或者其他杂物;模板的接缝应严实。

 3.8现浇板裂缝

原因分析:在硬化期间的混凝土,因施工的时期气温比较高,水分的蒸发就会快些,从而体积逐渐缩小,产生了收缩,但由于板的周围受到支座的束缚,不能随意伸展。因混凝土体积的收缩而导致板的约束应力超过一定程度时,就会使现浇板发生的开裂;混凝土在浇筑之后没有及时浇水进行养护;施工工艺不正确。

预防措施:在气温较高的情况下施工,应该经常浇水进行养护,能够降低由于温度引起的收缩,还能够减小由于混凝土的收缩而产生的约束应力,从而有效的避免了开裂。认真检查砂的粒径与含泥量,混凝土用砂要选择中粗砂。支座梁钢筋要安设在现浇板负筋的下面,与梁筋一起进行绑扎。

按规程操作,在主筋下面安放预制的砂浆垫块,使保护层按设计要求设置,以保证有效高度,板要有足够的刚度,以消除板下皮跨中裂缝。

3.9卫生间渗漏

原因分析:防水材料的性能随着时间逐渐退化;存在人为的破坏;施工不当。

预防措施:根据设计的尺寸规定开展工作,不得随意缩小预留孔洞尺寸;将穿过卫生间混凝土楼板的管道施工完毕及再次检验标高并对水压试验后,对孔洞与四周的杂物进行彻底的清扫,混凝土要及时浇水养护。做防水时,此处增加附加层,贴面砖时,按要求做好阻水台。

此外,在防水层的作业结束后,需要进行蓄水试验,并且试验的时长不可少于24小时,试验观测应特别注意管根周边和地面的边角处等;在进行蓄水试验后,如果达到要求,需尽快做保护层,以保证防水层不会破坏。

3.10外墙渗水

预防措施:堵脚手眼应提前清理干净并浇水湿润,用干硬性膨胀细石砼堵塞密实;外抹灰所用材料严禁掺白灰膏;抹灰工作在具体施工时应分层的进行,并将表面压光,严禁刮稀;施工完后,加强养护,杜绝裂缝;贴面砖或抹灰可以考虑掺少量防水粉。

 3.11内墙抹灰空鼓、裂缝

原因分析:没有将基层清洁干净,还留有污渍、灰尘等;抹灰工作没有分层进行,且所隔时间不符合规定;不同材质墙体交接处抹灰未采取措施,收缩不一样,产生裂缝。

预防措施:基层表面的污痕及杂物要清除干净;不同墙体材料的交接处要采取相应的加固措施。抹灰应严格的分层进行,所隔的时间也要符合规定。

 3.12楼梯施工缝模板拆除后有夹渣

原因分析:施工缝清理不到位、浇筑混凝土前没座浆。

预防措施:施工缝处挡板模板应垂直于梯板模板;挡板模板应沿分布筋方向根据受力钢筋型号及间距切割成槽状后与踏步立板钉牢;施工缝处拆模后,砼接茬应剔毛并冲洗干净;施工缝处底部采用预留插板的工艺,为施工缝处的剔凿与清理提供了方便;浇筑上层踏步砼前,应先座水泥浆再浇筑砼,保证其接触密实。

 第4节 质量应急预案

  4.1模板工程

如果模板拼缝不严实,在浇筑混凝土时,出现严重的漏浆情况,应立即停止该部位的混凝土浇筑,要求木工人员立即对该部位进行封堵,可用木板条钉住,或者用木方将缝隙压住。

模板加固不牢固,致使在混凝土浇筑过程中由于振动棒的振动下开模。应立即通知浇筑混凝土的工人停止本部位的浇筑,班组立刻组织人将模板拆开,将混凝土掏出来,然后把模板边角清理干净或者重新配置模板,将模板重新支设加固,然后将掏出的混凝土用吊车运到上面再次浇筑。

4.2混凝土

在浇筑混凝土突然停电时,致使混凝土浇筑中断,应立刻组织安全员、电工查看电路故障,及时将电接上,避免混凝土浇筑中断的时间太长而使构件产生冷缝对结构产生不利影响。若是供电公司突然停电,则赶紧询问甲方情况,说明情况,并使用提前储备的发电机进行发电。

混凝土浇筑中突下大雨,在保证工作人员健康安全的前提下,组织人员对刚浇筑的混凝用花皮布覆盖,以免使混凝土板产生麻面、起砂。

4.3屋面

屋面施工防水时若突然下起雨,应立即对刚施工的防水接头进行覆盖,并用木方等物品压住接头,在接头处设置挡水堰,防止雨水流入防水下面。在雨停后先将雨水扫干净,确保防水下面干燥再施工。

序号 仪器设备名称 型号

规格

数量国别

产地

制造

年份

用途备注
1全站仪1日本2016平面控制网的测设,高程传递
2经纬仪TDJ2E1北京2016楼层轴线测量
3水准仪DS31北京2017标高测量控制
4检测尺1济南2017垂直度平整度测量
5测距仪1北京2017距离测量
6激光标线仪1北京2017标高测量控制

第5节质量检测手段

拟配备本工程的试验和检测仪器设备见下表6-2。

表6-2 检测仪器设备表

第6节 成品保护措施

施工阶段:由施工各分部分项工序的施工班组负责本工序成品的保护,该工序交给下工序后,由下工序施工班组负责保护。

竣工阶段:工程竣工后,但没有交付甲方前,由项目部负责对成品保护。

第7章 冬雨季施工措施

  第1节 雨季施工措施

本工程进行基础及主体阶段施工时正逢雨季。

加强天气预报工作,工地设专职气象员,其职责为每天收听天气预报并及时挂牌明示,检查防雨措施落实情况。在仓库中储备防雨的物品,如塑料布、雨衣、雨靴、雨伞等,雨来时以备不时之需。按照具体的实际情况,进行现场排水工作,应确定排水的方向、排水坡度,将排水沟挖建好。

提前覆盖防护好怕淋料具,检查水泥库、机械棚、钢筋木工加工棚、安全通道是否漏雨。平台或支垫下方地面地势要坡向现场排水沟一侧以使排水通畅。

 1.1钢筋工程

在钢筋制造或绑扎前应仔细查看钢筋是否已除锈。用钢丝刷来进行打磨可以去除掉表面浮锈,但被严重锈蚀的钢筋或铁件则不得在施工中使用,外露铁件及马凳底部均刷防锈漆两遍,绑扎后的钢筋若不能短时间内隐蔽应盖上塑料布防止雨淋。

1.2模板工程

模板不得被雨淋或被雨淋后进行暴晒,也不可以积水浸泡。在模板内壁刷隔离剂后,应尽量做到刷后就将模板覆盖,避免淋到雨水,若被雨淋到需进行重刷,使隔离剂真正发挥作用。

1.3混凝土工程

小雨中浇筑混凝土,水泥及外加剂自库中运往搅拌机棚途中应加以覆盖不使雨淋。搅拌好的混凝土应防止雨淋,混凝土在入模振捣后应尽快覆盖上塑料薄膜。在技术交底中应明确雨中浇筑混凝土的开始位置、浇筑顺序及中途雨大终止时应该预留的施工缝位置及续浇时的处理要求。雨大时终止作业,模板底部开口放水。

 第2节 冬季施工措施

  2.1冬季施工材料

本工程中所用的混凝土全部选用的是商品混凝土,冬季混凝土施工前,应进行交底,交底应严格控制原材料质量。

 2.2冬季施工的技术措施

根据施工进度计划,在冬季中进行施工的主要分项有:混凝土、砌体。

混凝土工程:当室外每天的平均气温持续5天稳定低于5℃时,混凝土工程施工便进入了冬季施工。模板和钢筋在雪天采用彩条布覆盖,最大限度减少被冰雪覆盖的区域,在浇筑混凝土前,需要将在模板与钢筋表面的积雪和污渍进行清理,使混凝土在运输、浇筑后养护时的温度高于2℃。当室外的最低气温都高于零下15℃时,便选择综合蓄热的方法进行施工。

砌体工程:砖砌体工程在冬季施工时,选择掺无氯盐防冻剂砂浆的方法来进行。

 2.3冬季施工安全注意事项

各种需要保暖的设备,除搭设防护棚外,采取加设围护花皮布保暖措施,避免影响施工。塔吊等机械垂直水平运输,经常检查运转及吊钩、绳索情况保证完好,若有故障应及早排除。雨雪天后及时检测其垂直度等各项指标,保证塔吊的安全使用。出现大风(≥6级)﹑大雾等天气,应停止施工作业。

第8章 安全文明施工措施

 第1节安全生产保证措施

1.1工程安全生产总目标

防范各种意外出现,杜绝发生重大事故。

1.2安全工作总方针

施工过程中要将安全问题放在首位,制订一系列的安全预防措施,对出现安全隐患的环节进行综合性的治理;用三宝、堵四口、防五害。

1.3安全领导小组

项目经理马彪任组长,并设立专职安全员。安全领导体系见详图8-1

山东德州扒鸡股份有限公司新建车间项目施工组织设计

70d36c4026a637fba324a5379a897b1a-1

图8-1 安全领导体系

 1.4现场机械设备安全生产保证措施

垂直运输机械:租赁的塔吊厂家必须有租赁营业执照,塔吊有合格证、安全生产许可证、准用证及备案证明等。塔吊司机需要受专业教育培训后,才可上岗,并且需持有专业证件。需要在起重器外部显著的位置安设额定的起重量的标识。每台起重机禁止超荷使用,严格遵守“十不吊”的原则。

钢筋机械:在安装机械时应结实牢固并具有很好的稳定性,方向应保证水平。对比较长的钢筋进行施工时,要专门设置人员帮助把扶,且应服从具体操作人员的指令,不可以随意拉拽。

木工机械:专门设置人员对木工机械进行看管,施工现场的安全保护设备应齐全。具体操作中不可戴手套,不能在机械运作过程中进行维修、调换和清洁。要将旧木料表面的灰尘、污垢清理洁净后,方可进行加工使用。

 1.5各分项工程生产保证措施

钢筋工程:工作人员进场时一定要将安全帽戴好。钢材及半成品等要根据规格、种类进行分类放置,加工的地面要平坦,工作的台面要牢固稳定,照明灯具需要附上网罩。当多数人一起运送钢筋时,动作要相互协调配合,达到一致,在进行上下运送钢筋时,禁止在上下同一垂直的位置上作业。堆放时,需要有一定间隔且放置稳妥,一方发生掉落或滑动的情况。在高空或深坑中进行施工时,脚手架与马道是一定要搭设的。在钢筋骨架起吊的作业中,施工现场下方绝不可以站人。

模板工程:在模板工程施工前,需要仔细查验将要使用的工具与设备是否正常。在安装与撤除高度超过3m的模板时,必须将脚手架搭建完成,安置防护栏杆,上下应位于不同的垂直线上作业。遇五级以上大风天气应暂停作业。在脚手架上不可以放置大量的模板或其他材料。在拆模前,要让有关技术员、质量员、安全员进行检查,没有问题后方可拆模。

屋面工程:所要利用的材料、设备等应合理的进行安放,不可以放在屋面的檐口、洞口或者女儿墙上。出现五级以上风、雨天气,要暂停作业,且应将已作业的防水层进行保护。屋面工程所需的施工材料尽量一边使用一边运送,放置时要保持一定间隔。施工人员应佩戴防护手套,防止材料玷污皮肤,一旦玷污皮肤,应及时清洗。

 1.6安全防火措施

为了确保项目的质量与安全施工,特制定本防火措施。

1.应建立消防专业小组,宣传消防安全知识,在施工中认真搞好消防工作。

2.施工现场应具有消防工具及设备,注意的是,需要在木工棚内安放消防水缸及灭火器。

3.易燃易爆物质、性质相冲突物质,必须分开放置,之间要保持一定的距离。

4.重点防火部位保持道路畅通,消防栓周围5m内不堆放各种物品,防火部位在明显位置设置醒目防火标志。

5.做好消防检查工作,发现不安全隐患,及时纠正。

1.7安全治安保卫措施

1.建立治安保卫领导小组,由专人专门负责。

2.建立治安保卫网络,对已有的治安保卫措施进行完善。

3.对职工进行相应的治安教育培训,督促职工遵守各项治安保卫管理制度。

4.组织开展治安保卫工作检查,对查出的问题提出整改措施。

5.项目部所在施工现场要与所在地区派出所联防、治保会及时联系,并保持良好的工作关系,共同搞好治安保卫工作。

第2节文明施工保证措施

  2.1封闭管理

本工程的施工现场决定进行全部封闭,现场四周设置全封闭围挡。围挡可将生活区、办公区、商业区之间隔离。设置了材料的出去大门,在出入大门的显著位置安放了“八牌两图”。门口设有值班室,专门有人员来值班。建立管理人员的夜间值班制度,严格监督执行。

 2.2现场临时设施

施工现场的办公室、食堂、住宿、卫生及淋浴室布局应恰当,每个区域应划分清楚。在办公室、食堂、宿舍等区域都要建立相应的文明管理制度。

2.3现场防火

应建立消防管理组,为工作人员宣传消防安全知识,做好安全防火工作。办公区、作业区、生活区、木工棚等防火重点区域必须要有足量消防设备,由安全员负责管理。

  2.4卫生设施

施工现场应设置饮水间且要干净卫生,可保障工作人员的正常饮水。食堂应建立完善的食品及卫生管理制度,确保食物的绿色与环境的整洁。设置男、女卫生间,要确保设施质量安全,并设专人进行清理打扫。

 2.5保健急救

施工现场必须储备医疗箱,里面要含有工地常用药品和急救工具。配有医疗急救人员,对现场人员进行急救教育培训,使其会使用简单的急救器材。

2.6现场绿化

施工现场将创造一切可利用的条件进行绿化。放置盆栽植物、花草,营造一个良好的施工环境。

  第3节 应急预案

由于需要满足法律和经济活动的要求,使企业员工的工作和施工区附近的居民有一个良好的环境,同时为了有效地指挥应急预案的进行,最大程度的减少人员的伤亡和财产损失,特制定本应急救援处理预案。

 第4节 噪声控制

为控制与减少噪音,本工程实现封闭施工,在木工作业区、钢筋作业区及其他会产生大量噪音的区域全部搭设工作棚,降低噪声排放。

钢筋加工区、木工加工区四周用彩钢瓦围挡,以达到有效降低噪声的目的,切割瓷砖时要在指定区域,搭好全封闭的防护棚。

第5节 施工现场扬尘、垃圾及污水控制

应每日定时清扫施工现场产生的垃圾及废料,水泥和一些易飞扬的物质存入仓库妥善保存,并且需要将细小材料覆盖住,以防止在运送和装卸时产生扬尘。

施工现场应依据现场具体情况设置排水沟,并将其与沉淀池相连,这样雨水就可以从施工现场集中的排出。

在施工现场设一个化粪池,淋浴室、厕所、厨房污水下水道连接化粪池。油抹布、油手套、油漆桶刷、废墨盒、废电池、卷材角料由材料员统一收集,分类存放,交卫生队统一拉走。

第9章 施工现场平面布置

  第1节 施工平面布置图设计原则

1.在确保工程能够正常作业的情况下,平面布置尽量占地较少。

2.合理的安排场内运输,保持场内运输道路的畅通,尽量缩小场内的运输距离,最大程度上减少二次搬运。

3.临时设施的数量不宜过多,但要满足工作人员的生产与生活要求。

4.追求经济效益,可以多利用原有的建筑物来节省物力。

第2节 总平面布置

道路:根据现场实际情况,沿东、北、西、南设置施工道路,与其他施工范围组成环形道路。施工道路主干道宽5米,采用以下方法进行处理:用挖机找平并碾压密实,150厚C20砼硬化。路基每侧宽出道路2米,沿路边设置排水沟。

存土区:按照甲方的要求,将土方运送到规定的地点。

临设:办公区按照集团统一部署布置于施工现场东侧,办公用房为双层集成板房,生活用房及五小设施采用双层板房。公共厕所布置于施工现场东侧及西南侧,采用单层集成板房。临设的过道采用混凝土硬化进行处理。生活区选择双层轻钢板房,铺地面砖。伙房采用标砖砌筑,墙面用饰面砖镶贴到顶。

临时设施:详见表9-1。

表9-1 临时设施用地一览表

用 途 面积(平方米) 位置 需要时间
办公用房 300 东侧办公、生活区内 开工至竣工
生活用房 300 东侧办公、生活区内 开工至竣工
钢筋区 144 拟建研发楼西侧 基础、主体、屋面
木工区 18 拟建研发楼东侧 基础、主体、屋面
厕所 60 拟建工程西南、办公生活区 开工至竣工
仓库 240 办公生活区南侧 开工至竣工

第10章 绿色施工方案

绿色施工框架体系绿色施工框架由施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与用地保护六个方面组成。以上这些方面概括了绿色施工的基本指标,同时也包括了施工策划、现场施工、工程验收等各方面指标。

管理目标根据《绿色施工管理标准》,进行绿色环保规定和措施的制订,争取最大程度的减少污染,施工的全过程力求做到“四节一环保”,并大力推进“四节一环保”工作在施工项目中全面展开,推行绿色施工。

 第1节组织管理

3.1绿色施工管理组织机构

成立由公司生产副总负责,公司安全管理部主导,以项目经理为组长的绿色施工组织机构,并确保各项工作有专人负责实施。

3.2绿色施工目标责任分解

项目经理:对施工现场绿色施工工作进行指导,建立健全项目绿色施工管理体系,保障体系的正常运作。

施工员:绿色施工管理员负责参与制定及监督实施绿色施工方案。每月对各要素进行一次绿色施工评价,分阶段进行评价。

技术负责人:对项目绿色施工实施方案进行制订,确定相应的责任并组织实施,如组织绿色施工教育和绿色施工技术措施培训。

安全员:对项目的安全事宜进行管理,对工作人员进行安全施工教育培训,增强了人员对于施工的安全意识。进行对绿色安全施工管理工作的抽查和监督。落实与绿色施工有关的设施投入。

材料员:选用绿色材料作为工程施工过程中的主要材料,提高材料的利用程度,保养维护周转材料,控制材料的消耗。

预算员:编制绿色施工成本预算和绿色施工指标测算,按月工程量报表统计,进行绿色施工预算与实耗量对比,做好绿色施工投入效益分析。

资料员:负责整理与保管绿色施工过程中的有关资料和档案记录。

各分包负责人:参与实施四节一环保策划内容。

3.3管理制度

每周召开一次工作例会中,设“绿色施工”专题。总结前一阶段施工现场文明和绿色施工情况,布置下一个阶段的施工现场文明和绿色施工开展工作,完善与更好的执行绿色施工管理制度。

第4节 绿色施工实施计划

绿色施工购置清单,详见表10-3

表10-3 绿色施工购置清单

序号 名称 单位 数量 实施部位 备注
1 太阳能路灯 15 临时道路
2 太阳能灯 30 办公、生活区
3 太阳能热水器 2 生活区
4 变频空调 12 办公、生活区
5 节能灯 20 办公、生活区
6 分类垃圾箱 12 办公、生活区

第5节 扬尘治理

  5.1土方施工

土方作业的各个环节派人员进行洒水降尘。施工现场土方选用覆盖或者表面临时固化等合理办法。土方开挖时设置雾炮,随时喷洒降尘,同时开挖后及时进行覆盖,出入大门口车辆全部用洗车台冲洗。

5.2施工现场道路

为改善施工现场扬尘的问题,对现场的主道全部进行了硬化处理,施工道路旁设置喷淋装置,每日派专人清理施工道路,并沿硬化道路安排专人定点淋水降尘,从而满足环境卫生的要求。

5.3区域清理

施工现场的区域施工结束后,施工区域应及时清洁干净,防止施工过程中产生的灰尘散播到空气中,而产生的建筑垃圾也要随着区域施工的进程进行清扫,禁止将垃圾从高出扔下,严禁随意凌空抛撒。

 5.4加设安全防护网

施工现场四周立面设置安全防护网,采取封闭或半封闭式,使楼层内风的流速减缓,有效的遏制了灰尘,改善了施工场地周围的环境。

 结 论

山东德州扒鸡股份有限公司新建车间项目施工组织毕业设计中,主要包括工程概况、编制依据、施工部署、施工进度计划、施工方案、安全文明施工等内容,同时对施工进度横道图、施工总平面布置图进行绘制。

本施工组织设计使工程严格按照招标文件规定的工期,科学、合理的安排施工顺序及措施。使项目满足设计的规定与交付时的使用要求,使工程的质量符合国家现行的质量检测标准。确保无重大安全事故发生,努力营造出一个安全文明绿色的施工场地。对土方、施工现场道路及地面、各个作业区域进行扬尘的治理,减小对施工现场四周环境的影响。对本项目的工期、施工进度、施工方案、质量控制、安全文明、绿色施工等各个环节进行了合理的计划、领导、协调与控制。

参考文献

[1] 黄文辉,建筑工程质量通病的原因分析及预防措施[J],2016

[2] 吴艳,试论建筑工程施工组织设计 [J],河南建材,2018

[3] 刘彬,施工组织设计在土建施工管理中的重要性 [J],居舍,2018

[4] 曲青,浅谈城镇环境卫生管理[J],2012

[5] 朱广山,浅谈建筑工程施工阶段的测量工作要点[J],工程技术:引文版,2016

[6] 樊前勇,房屋建筑工程施工现场进度及质量管理研究运用 [J],建材发展导向,2013

[7]黄嘉慧,绿色施工节材和材料资源利用技术[J],江西建材,2013

[8]熊永尧,浅谈施工平面布置的合理性[J],2012

[9] Dr. Rong Zhang,Patrick J. McIntyre,Dr. Patrick M. Collins,Dr. Daniel J. Foley,Christopher Arter,Prof. Frank von Delft,Prof. Richard Bayliss,Dr. Stuart Warriner,Prof. Adam Nelson. Construction of a Shape‐Diverse Fragment Set: Design,Synthesis and Screen against Aurora‐A Kinase [J]. Chemistry-A European Journal,2018,25(27): 23-25

[10] Energy – Solar Energy; Reports on Solar Energy Findings from Chemical Engineering Department Provide New Insights (Design, Construction, and Operation of the First Industrial Salinity-gradient Solar Pond In Europe:an Efficiency Analysis Perspective)[J]. Energy Weekly News,2017(4): 32-35

 致 谢

此次毕业设计,我加深了对所学专业的了解,对四年来所学专业知识有了一次系统的复习,综合利用和深化了所学专业理论知识,积累对建筑施工组织方面的一些经验,按照相关规范,包含了相应的组织保证措施,如安全及文明施工、质量保证措施和冬雨期施工保证措施,保证了该工程的顺利实行。

学习了国家建设方针政策及有关规范和实际招投标工作的程序方法,培养了独立工作能力及分析解决一般工程实践问题的能力。施工组织设计不仅应该达到相应的规范要求,还应设计合理。此次毕业设计中得到了导师的悉心指导及同学的帮助,在此表示衷心的感谢。

山东德州扒鸡股份有限公司新建车间项目施工组织设计

山东德州扒鸡股份有限公司新建车间项目施工组织设计

价格 ¥9.90 发布时间 2023年5月12日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/138193.html,

Like (0)
1158的头像1158编辑
Previous 2023年5月12日
Next 2023年5月12日

相关推荐

My title page contents
