建筑物纠偏常用方法及其应用

摘要

目前,建筑物倾斜的工程事故是有发生,严重危及着人民各方面的安全。我国建筑在使用过程中频繁出现状况,例如倾斜、地基下沉等。建筑物建成后的荷重分布并不是均匀的,假如地基的土质不够夯实,或者土层的承载力不够均匀,就会出现建筑物倾斜的情况。为了解决此类倾斜问题,建筑物纠偏技术应运而生,该技术是以土力学作为基础的工程技术,对人民保证生命财产安全具有很重要的意义。由于每个建筑物的具体环境不同,所有权人的资本实力不一,使用纠偏技术时要根据实际情况来制定适宜的方案。本文的研究以现代建筑物为研究对象,探究其不均匀沉降的原因,并提出一些常用的纠偏方法,以针对建筑物的倾斜问题,当前建筑物纠偏方法主要分为迫降法和顶升法,并结合工程实例阐述了纠偏方法在实际工程中的应用,讨论了不同的纠偏方法的机理和效果,为建筑物纠偏方法的适用提供一定理论依据。

 关键词:建筑物倾斜;不均匀沉降;纠偏方法;应用

 一、引言

当前社会经济发展水平迅速提高,各地的建筑工程不断兴起,同时也出现了不少建设问题,使用人工填土地基的工程越来越多,导致建筑物建起之后出现开裂、倾斜的情况也愈加频繁。在建筑建设过程中,房屋倾斜的情况时有发生,其主要原因是地基不均匀沉降,而引起地基不均匀的因素也有很多中,主要有地基不均匀、回填土厚度大、基础承载能力弱等。另外不同的房屋自身特点也不一样,进行纠偏时要考虑到房屋的结构、基础形式,以及刚度等因素的影响,根据自身实际情况制定适宜的纠偏方案,如此才能提高房屋纠偏的整体安全性。

建筑物的纠偏涉及的内容与技术较多,操作起来非常复杂,纠偏的同时,还要对地基做好加固工作,建筑物上部结构也要进行加固处理,加固和纠偏要结合起来使用,才能提高建筑物的安全性。首先要调查清楚倾斜的原因,在掌握房屋倾斜的原因之后,才能有针对性地设计方案。假如不对房屋倾斜原因做出具体调查,工程人员根据自己的经验直接开始设计纠偏方案,就很有可能出现纠偏失败的情况,不仅浪费了大量资源,纠偏失败后的建筑物的情况还会变得更加复杂。本文的研究分析了纠偏技术的使用条件与范围,在工程实例的基础上,对纠偏技术的实际应用做出探析,对今后进行建筑物纠偏时提供一定的理论和参考。

本研究认为迫降法具有很好的效用,易于掌控,适宜在更大范围内推广,当然顶升法也有其独特的好处。在建筑物出现倾斜时,需要及时发现并采取针对性的措施进行解决,以防沉降恶化。建筑物的纠偏涉及的内容与技术较多,操作起来非常复杂,纠偏的同时,还要对地基做好加固工作,建筑物上部结构也要进行加固处理,加固和纠偏要结合起来使用,才能提高建筑物的安全性。

  二、建筑物纠偏概述

  (一)建筑物纠偏概念

建筑物纠偏也叫做纠倾,指的是某种原因导致建筑物发生倾斜,与垂直位置偏移,影响到建筑物的正常使用,并危害人类各方面安全,为恢复其正常使用功能,所采取的纠正加固工程措施。假如前期勘察不充分,或者建设在不良地基之上,会导致建筑物不均匀沉降,进而发生建筑物倾斜或开裂的情况。面对此类严重的工程问题,我们首先要调查清楚倾斜的原因,并针对性地设计适合的纠偏方案,用科学的施工方案完成纠倾扶正工作,并做好加固处理,在控制好工程费用支出的同时,挽救已有的倾斜建筑。

建筑物纠偏是指已有建筑物由于某种原因造成偏离垂直位置,而发生倾斜,严重影响正常使用,所采取的纠倾加固的措施,以期恢复其正常使用功能。

在世界建筑史上,由于勘察、设计、施工、使用、维护管理以及自然灾害等诸多方面的原因,使既有建筑物或在建工程的地基不均匀下沉,导致上部建筑产生倾斜灾害的事故层出不穷。这种建筑物往往都是建筑在软土、砂土、膨胀土或湿陷性黄土等特殊性土地基上的,对建筑在该地基上的建筑物纠偏的最好方法就是对其地基进行有效的处理,使已经倾斜的建筑物恢复到原来的正常状态。国外著名的意大利比萨斜塔、加拿大特郎斯康谷仓等就是建筑物倾斜的例证。在我国,自改革开放以来,随着城市建设的加快,工业与民用建筑的数量与日俱增,工程建设难度也日益加大,地基失稳而导致的建筑物倾斜的事故也数见不鲜。由于当代建筑物越建越多,体量越来越大,基础越来越深,使得上部建筑对地基的要求越来越高,而相应的场地条件如果得不到加强和改善,建筑物倾斜事故的发生也就在所难免,且一旦发生,轻者影响建筑物的正常使用,严重时使其丧失使用功能,甚至倒塌破坏,造成重大经济损失和人员伤亡。我国《建筑地基基础设计规范》(GB50007—2002)中对建筑物的地基变形允许值规定如表1。对超出规范规定变形值的建筑物必须进行处理,并满足规范要求后才能投入使用。对于那些已经发生倾斜的建筑物,其结构有些并未被破坏,如果废弃不用或拆除,将会给国家和人民带来极大的损失,但若能使用安全可靠、经济合理、技术上可行的纠偏方法,对其地基进行加固处理,将已经倾斜的建筑物扶正过来,使其恢复正常的使用功能将推,如果一本书籍被借阅的时间比较短,那么这本书很大程度上是参考书。图书馆可以根据借阅频率,累积借阅时间的长短将读者划分为不同的群体,并根据这些不同需求,将图书馆内各种有用资源收集到一起,进行过滤、分解、整合成为用户理解的二次数字文献。

 (二)建筑物纠偏的必要性

在建筑物倾斜发生之初,建筑物受到的影响还小,当不均匀沉降的情况逐渐加重,建筑物的倾斜量超过某个界限后,建筑物的观赏性就会受到影响,进一步加重时,就会导致承重构件开裂,继而导致建筑物倒塌。建筑物倾斜的过程需要经历一定的时间,速度也不快,不过如果人们未能发现并做好整治工作的话,倾斜情况会日益严重,危险系数变大,此时再进行补救修复,所需要投入的资源会更多,难度也更大。倾斜值超过某个值到达危房标准之后,这时一定要进行纠偏加固,否则只好拆除之后重建,而拆除重建的工程量巨大,建筑造价也更高,得不偿失,所以我们要及时制定科学的纠偏方案,以减少未来可能出现的损失。

 三、建筑物倾斜原因

  (一)偏心荷载影响

基础底面形心与上部传递的荷载合力重心出现偏差时,就会出现偏心荷载,对基础底面造成影响,在偏心荷载的持续作用下,进而导致建筑物倾斜。

(二)设计方面原因

1.相邻建筑物的影响

在设计建筑的时候如果不把相邻建筑的影响考虑好,或者是开建于现有建筑物附近,当心建筑物开始施工时,其工程会直接影响到已有建筑物。或者是两个建筑物的距离比较近,地基承受的的载荷产生叠加效应,加剧地基的受力不均的情况,最后导致建筑物倾斜。

2.地基设计不合理

地基的设计直接影响到建筑物的实用性,设计时需要保持谨慎,要把建筑物上部结构形式、荷载大小等内容考虑在内,并与场地地层构造结合起来,假如地基选取不当,例如在湿陷性黄土等地面建设,此类地基不具备良好的工程性能,处理标准较低,随着受力增大,地基的沉降深度也加大,地基的不均匀沉降会继而导致建筑物的倾斜。

3.地基承载力不足

房屋建设前要对地基承载力进行预估,承载力不足就会对地基造成剪力破坏,进而引发建筑物倾斜。特别是重心高、机构复杂的建筑物,要谨慎做好地基承载力的计算,并将地基土不均匀沉降纳入考虑范围内,处理好变形的验算,否则容易导致建筑物不均匀沉降。

4.桩基承载力偏低

选择桩基的时候,没有考虑好桩身负摩擦力的影响,桩的数量过少,桩基的承载力不足,最后导致桩基沉降,甚至断桩,在桩基不均匀沉降的作用下,会引起建筑物的倾斜或开裂。

 (三)施工方面原因

施工对建筑物的成型非常重要,在施工的时候要严把质量关,遵循设计规则开展工作,但在实际的施工当中,或是为了节约成本,或是为了赶工期,种种原因导致了施工质量较低、顺序不当等情况的出现,或者是出于堆载不合理的因素,均会影响到上部建筑的稳定性。

1.施工管理混乱

小型施工队没有严格的纪律性,整体人员的素质较低,不重视施工管理,或者说根本没有施工管理的意识,施工不遵循规范规则,为了贪图方便,材料随意堆放,杂物到处堆叠,产生的地基应力影响到建筑物,进而导致倾斜。

2.施工时偷工减料

施工的环节较多,过程复杂,在监管不到位的情况下,施工单位为了获取利益,减少成本支持,施工过程偷工减料,仅做表面功夫,工程质量下滑,造成建筑物倾斜。例如为了减少水泥的使用,把混凝土的强度等级降低,或者减少配筋,以减少钢材的使用。

3.基础施工未按设计要求

施工单位不按照要求对基础进行施工,对有设计有扩大头的桩端,施工单位未按设计标准做,或者没有将桩端置入到持力层,桩的长度不够;桩身的施工质量不高,导致夹泥、断桩等情况出现;施工单位擅自减小基础埋深,减少基础的尺寸等。

 (四)工程勘察方面原因

施工或者设计前没做好现场勘查。由于建筑周边地理情况的复杂性,如果勘测点不够可续,反应不出地层结构,无法确定地下岩层性质,也就无法对地裂、滑坡等情况作出判断,勘查工作不够周全,勘查数据以及处理不当,最后得出的报告无法把场地的真实情况反映出来。室内试验的数据不准确,天然地基土承载力的相关参数有误。

 (五)自然灾害影响

1.海洋灾害

此类灾害在沿海城市发生的概率较大,通常以海啸的形式出现,海洋灾害具有很强的冲击力,另外还会伴随着地震的影响,多重的自然破坏会直接导致建筑物倾斜,乃至直接毁坏。

2.地质灾害

地震会对建筑物的整体造成剧烈冲击,土地结构发生变化,地基下沉,巨大的振动会引起建筑物的上部结构受损,严重时直接导致坍塌。山体滑坡、崩塌具有不可预测性,建筑物会受到外部的沉重冲击,结构因此变形并被破坏。

3.气象灾害

台风对上部结构的影响较大,风力级别过大时,建筑物会有被吹塌的风险;雨水的冲刷具有持续和缓慢的特点,随着地基土被雨水冲刷带走,地基的承载力会降低,进而导致倾斜;暴雪会导致大量雪堆积在上部结构,荷载过大会直接引起结构变形,特别是对于钢结构厂房,容易被雪灾所影响而产生变形坍塌。

 四、常见纠偏方法

在处理建筑物倾斜的方法中,纠偏是重要的技术内容,但该方法需要较高的技术,同时存在一定的风险。为了保证纠偏的成功,我们首选要对倾斜建筑物的具体情况作出调查,分析其土质,找出其倾斜的主要原因,针对性地提出纠偏的方法,施工时做好信息的监控保证工程质量。在我国的纠偏方法主要有两种,分别是顶升法与迫降法。

 (一)迫降法

1..辐射井射水取土法

辐射井射水取土法得到广泛的应用,该方法需要布置设计好的辐射井,在不同深度设计一些高压射水孔,并通过高压水枪对地基土进行喷射,进而通过水平冲孔的方式影响地基土的形状,进而完成促沉任务,通常辐射井布置在沉降幅度小的一侧,地基土被冲刷沉降,进而完成纠偏工作。该方法具有灵活的特点,可以根据事情需求控制冲孔的位置、数量,控制冲水的压力等,对沉降速率与沉降量的发空力度强,具有较强的可靠性。

2.应力解除法

应力解除法从两方面入手,在沉降大的一侧进行注浆,以达到加固效果,防止其继续沉降,另一方面在沉降小的一侧进行陶土,可选择使用机械社会或者人工完成。陶土孔成型后,周边的土会向孔内挤压,周边土的强度也会变弱,变形随之减小,应力得到有效释放,而增加这一次的沉降量,平衡建筑物的倾斜率。此方法具有纠偏支出小,操作效率高的特点,通常在软土地基较为适用,可是此方法需要满足特定的地基土条件,假如地基土具有很强的稳定性,难以变形时,这种方法是行不通的。

3.陶土灌水法

此方法是在某个深度进行钻孔取土,然后向孔内灌水,通常是在地基沉降量较小的一侧开展此项工作,钻孔与灌水的目的是破坏地基土的机构,进而引起建筑物朝着某侧下沉。这种方式在湿陷性黄土地区非常适用。但在使用时,要注意控制陶土的深度,确保在基底下的卧土层,所以涉及的土体范围较大,在施工的时候,要控制好沉降差,防止沉降过度,导致建筑物的二次受损。

4降水法

此方法利用降水降低地基中的地下水位,地下水位下降之后,会直接导致地基土孔隙水压力降低,此时地基土中的有效应力就会随之变大,促使地基产生沉降,以达到纠偏的效果。

5.浸水法

该方法需要在基础底部设孔,然后朝里注入水,水分进入土体中,提高其含水率,土层的承载力就会降低,进而导致沉降量较小的一侧产生下沉,达到减小建筑物倾斜率的效果。该方法操作起来有一定难度,所以在操作前要对地基土做好调查工作,以确定其是否可行。

6.堆载加压法

此方法通过人工增加载荷,在沉降小的一侧作加固处理,由于外载荷的作用,地基基础发生沉降,在施加外荷载时要慢慢增加,不可过急或者过大,根据沉降量及时调整好荷载值,当沉降量满足要求后,控制住荷载值,以达到纠偏的效果。此方法通常用于软弱地基土层。

 (二)顶升法

这种方法的成本支出较高,通过人为控制下沉,而建筑物是主要考虑因素,需要根据其实际情况设计纠偏,同时该方法会碰到更多的阻力,操作不慎时,不仅达不到预期效果,还会不利于其他纠偏方法的使用,增加后续工作的难度。

1.坑式静压桩抬升法

此方法需要面对建筑自重的压载,在沉降大的部分开挖工作坑,将桩分节压进地基土当中,然后以静压桩作为支点,利用若干千斤顶同时发力,共同抬升建筑物,从而完成纠偏工作。

2.注浆抬升法

通过注浆泵在沉降较严重的一侧注入浆液,将土体中的空气、水挤压排除出去,让地基土产生固结,增强其力学性能,变得更难以液化,增强其抗震动能力,浆液与地基土结合融合成为整体,不仅地基得到加固,还起到结构性稳固的作用,在沉降量较小的小型纠偏工程中,这种方法非常适用。

3.锚杆静压桩抬升法

将锚杆埋设进基础当中,以固定好压桩架,建筑物自重充当压桩反力,利用千斤顶将压桩孔内逐段压入土中,全部压完之后,共同将建筑物抬起,然后把基础与桩联合起来,以完成纠偏工作。

4.石灰桩膨胀抬升法

首先挺过人工或者机械方式冲孔,接着将生石灰加入到孔中,有时也添加一些添加剂,通过夯实让石灰桩桩体成型,桩体与桩间土形成复合地基。此方法利用石灰的化学性质,降低周边土的含水量,提高土的密度,吸水之后生石灰开始膨胀,最后达到纠偏的效果。

5.框架顶升法

此方法需要先把框架柱切断,同时搭建一个体系,用来支撑建筑主体结构,由框架柱受力,将沉降大的一侧推动上移,让建筑回倾,在地势低的框架型建筑物的纠偏中,此方法的效果较好。

6.砌体顶升法

这种方法需要确保建筑物有足够高的刚度,在施工前将基础部分作出分离,让其发生移位,如此通过千斤顶产生向上的推力,让建筑整体向上移动,从而完成纠偏工作,在地势低的砌体型建筑物中,这种方法会起到较好的效果。

 五、陶土纠偏在实际工程中的应用

  (一)案例概述

1.工程概况

工程地点在梧州市,工程建筑是砖混结构住宅,地面高6层,地下1层,地下室高2.4米,地面层高为3米,楼的宽度有12米,而总长度有76.8米,总面积有6749平方米。

2.建筑物出现的问题

经过工程的检测,发现建筑存在墙体开裂的情况,并且变形缝东侧主体结构有倾斜的问题。深入调查后发现该楼地下室出现严重损伤,顶板有大量裂缝,宽度为0.5毫米,而轴墙体有裂缝存在,宽度最大有3毫米;部分地上墙体在门窗洞口角部存在斜裂缝,最大裂缝宽度为2mm。

 (二)建筑物倾斜原因分析

1.地基基础的原因

从勘察钻孔后的情况来看,该建筑的原场地属于沟谷地貌,整体有很大的起伏,是比较典型的黄土类型地貌,场地隆起趋势为从东向西,住宅楼的靠西单元在隆起的山丘顶部,向东延续过去是洼地,具体的工程地质剖面图如4.5所示。可以看到此场地具有很厚的填土,并且表现出不均匀的分布态势,填土厚度表现为东侧大于西侧,这是建筑东倾斜的主要因素,具体地质情况如下图所示。

图1工程地质剖面图

3b068edae3a1fc7f7afad31d8ee34c88  2.周围环境影响

经过勘查后,可以分析出住宅楼间场地的回填土施工存在不足,没有做好加固,其余地面也没有做好硬化防水处理。在雨季时期,场地出现排水的问题,雨水下渗到北侧场地,出现明显的下沉。楼间化粪池水管以及外管网破损,地基受到负面影响,建筑整体向北倾斜。

(三)纠偏方法设计

1.陶土纠偏设计机理

此方法是在某个深度进行钻孔取土,然后向孔内灌水,通常是在地基沉降量较小的一侧开展此项工作,钻孔与灌水的目的是破坏地基土的机构,减小基地支撑的面积。在建筑自重荷载的作用下,该侧出现向下沉降,同时采取一定措施加固沉降量大的一侧,进而达到纠偏的效果。

2.纠偏方案选择

经过勘查与研究,为了完成纠偏工作,本工程选择了掏土迫降法,该建筑出现湿陷现象,导致地基的承载力受到影响,因此先要对地基错号击鼓处理,防止止其继续倾斜,接着在开展纠偏工作。该楼栋是条形基础,建筑物是砖混结构,总自重大概为,需要采用承载力足够大的桩型,并在原基础上进行桩布置,在此条件下本方案采取人工挖孔桩,并以此来对原基础托换,以达到加固地基基础的作用。经过慎重考虑后,而本方案选择了浅层掏土纠偏与人工挖孔托换桩两个方法结合。建筑物是砖混结构,总自重大概为,需要采用承载力足够大的桩型,并在原基础上进行桩布置,在此条件下本方案采取人工挖孔桩,并以此来对原基础托换,以达到加固地基基础的作用。经过慎重考虑后,而本方案选择了浅层掏土纠偏与人工挖孔托换桩两个方法结合。

3.安全防护措施

在纠偏过程中,要设置好安全防护措施,以防止意外出现,在掏土纠偏侧安置千斤顶作为支持,当出现回倾速率过快的情况是,千斤顶可起到缓冲和阻碍快速沉降的作用,另外还可以在纠偏侧设置的人工挖孔桩未封桩,纠偏完成之后,进行封装工作,以加强基础的牢固性,防止楼体不均匀沉降。通过这些简单的防护措施,有效保障了纠偏工作的进行,效果非常明显。

4.倾斜监测

在检测建筑物的倾斜状况时,可在四角安置16个垂直度观测点,利用经纬仪投点法合理地对陶土部分作出调整。在纠偏过程中要保持对倾斜度的观测,假如沉降变化较大,要立刻停止施工动作,同时采取措施纠正,组织建筑物倾斜。

5.设置桩基础

本方案选用人工挖孔混凝土扩底灌注桩,该桩的设计桩径为800毫米,桩长为深入强风化泥质粉砂岩层800毫米。扩底灌注桩则用人口成孔的方式,根据成孔的顺序,做好间隔开挖工作。桩孔成形后要立马检验,夯实孔底的虚土,之后将进行混凝土浇灌。结束打桩后,在北侧、西侧桩进行封装。而对其他桩则要防止螺旋千斤顶,以防沉降的突变,预防过倾的情况。当倾斜率小于0.4%,在进行扩底灌注桩的封桩,如下图所示:

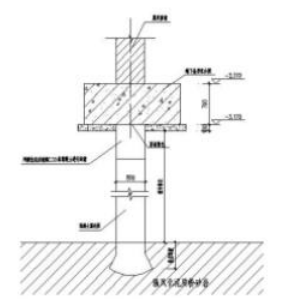

图2纠偏完成后封桩示意图

7f16673c4fbcf66652543734e6f49672  6.陶土注水纠偏施工

掏土施工是整个工程的重难点,陶土施工开始后,有概率出现回倾或者过倾的情况,对建筑物结构造成损伤,因此在这个过程中,要时刻监测好回倾的速度与量,尽量维持在一个均匀可控安全的速度范围内。为了让建筑物男倾,要在南侧做好陶土孔的布置,顺着条形基础开始挖坑工作,挖坑时注意保证坑款满足施工的需求,以方便后学的掏土。在雨天或碰到其他意外时,导致地基土水分过多,此时要先保证坑内的干燥度。掏土要分成两批进行,孔径设计为150毫米,位置挑选在应力集中的两侧开始,如果长时间达不到要求,就进行检查,甚至重新冲孔,逐渐调整到纠偏的需要。

7.后续措施

完成施工时候要继续精心观察,回填施工留下的工作坑,同时要夯实坑位土层,为防止水浸入地基土,要做好防水做事。施工过程中,要减少基槽或基坑的暴露时间。在特殊条件下,例如冬季、雨季的施工,要针对性地采取防护措施,保证工程顺利完成。设置好排水设施,以防各种情况导致的水分浸入地基。通过上述的研究与讨论,本研究认为迫降法具有很好的效用,易于掌控,适宜在更大范围内推广,当然顶升法也有其独特的好处。在建筑物出现倾斜时,需要及时发现并采取针对性的措施进行解决,以防沉降恶化。纠偏方案需要谨慎选择,要考虑到地基土质情况、建筑物的类型,还要顾及周边建筑的距离等因素,综合考虑后选择合适的方案。纠偏不局限于一种方法,可以选择多方法的结合使用,根据具体情况对方案进行优化,以减少可能产生的经济损失,并更高质量地恢复建筑物的正常使用。

总结

通过上述的研究与讨论,本研究认为迫降法具有很好的效用,易于掌控,适宜在更大范围内推广,当然顶升法也有其独特的好处。在建筑物出现倾斜时,需要及时发现并采取针对性的措施进行解决,以防沉降恶化。建筑物的纠偏涉及的内容与技术较多,操作起来非常复杂,纠偏的同时,还要对地基做好加固工作,建筑物上部结构也要进行加固处理,加固和纠偏要结合起来使用,才能提高建筑物的安全性。首先要调查清楚倾斜的原因,在掌握房屋倾斜的原因之后,才能有针对性地设计方案。假如不对房屋倾斜原因做出具体调查,工程人员根据自己的经验直接开始设计纠偏方案,就很有可能出现纠偏失败的情况,不仅浪费了大量资源,纠偏失败后的建筑物的情况还会变得更加复杂。本文的研究分析了纠偏技术的使用条件与范围,在工程实例的基础上,对纠偏技术的实际应用做出探析,对今后进行建筑物纠偏时提供一定的理论和参考。纠偏方案需要谨慎选择,要考虑到地基土质情况、建筑物的类型,还要顾及周边建筑的距离等因素,综合考虑后选择合适的方案。纠偏不局限于一种方法,可以选择多方法的结合使用,根据具体情况对方案进行优化,以减少可能产生的经济损失,并更高质量地恢复建筑物的正常使用。不过不同情况下建筑物倾斜或开裂的原因也不一致,选择纠偏方案要考虑到情况的特殊性,对其做出优化,科学全面的调整好方案,做到有针对性并一次到位,这对于社会安全生产具有重要的意义。

参考文献

[1]袁波,郑松寿.运用综合技术纠偏建筑物[J].探矿工程:岩土钻掘工程,998,0(S):0-03.

[2]刘亚莲.建筑物倾斜原因分析和纠偏措施探讨[J].四川建筑科学研究,2002,28(3):32-33.

[3]谭小蓉,王社良,刘伟,王艳.某古塔纠偏方案分析研究[J].四川建筑科学研究,2008,34(1):76-78.

[4]陈浙,陈伟云.建筑物倾斜的原因及纠偏技术探析[J].科技创新与应用,2012(14):237-237.

[5]陈瑜,孙补.综合托换加固与纠偏技术在工程中的应用[J].电力学报,2008,23(3):206-208.

[6]张勇,盛宏光,赵红玲,张福明.应用钢管微型桩对倾斜楼房进行纠偏加固[J].岩石力学与工程学报,2008,0(S1):3122-3126.

[7]倪国葳.唐山市某住宅小区纠偏工程的应用分析[J].科技创新导报,2012(19):115-115.

[8]李文军,付世禄.浅析倾斜建筑物纠偏[J].中国地质灾害与防治学报,2000,11(1):24-29.

[9]黄颖.建筑物纠偏技术初探[J].科技信息,2010(35):104-104.

[10]彭军,涂青.某软土地基处建筑物顶升纠偏加固综合应用实践[J].城市住宅,2016,0(7):135-137.

[11]谢亮,杨和礼.建筑物纠偏常用方法及其应用[J].建筑技术开发,2004,31(6):68-70.

致谢

感谢我的导师对本论文从选题、构思、资料收集到最后定稿的各个环节给予细心的指引和教导,使我对有了深刻的认识,并最终得以完成毕业论文,对此,我发自内心的表示我最衷心的感谢。我的导师严谨的治学态度、丰富渊博的知识、敏锐的学术思维、精益求精的工作态度、积极进取的科研精神以及诲人不倦的师者风范是我毕生的学习楷模。同时也要感谢其他老师给予的帮助,老师们的高深精湛的造诣与严谨求实的治学精神将永远激励着我。在学习的生涯里,得到了众多老师的关心支持和帮助,在此,谨向老师们致以衷心的感谢和崇高的敬意!感谢我的同学在论文写作过程当中的给予我很大的鼓励和帮助,在与他们的交流中拓展了我的视野和思路,使我能更好的完成这次毕业论文。感谢父母对我二十多年来辛勤的养育,并让我获取了一定的知识并最终走向社会,为社会贡献自己!最后,我要向在百忙之中抽时间对本文进行审阅、评议和参加本人论文答辩的各位老师再次表示感谢!

建筑物纠偏常用方法及其应用

建筑物纠偏常用方法及其应用

价格 ¥9.90 发布时间 2024年1月11日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/190473.html,

Like (0)
1158的头像1158编辑
Previous 2024年1月11日
Next 2024年1月11日

相关推荐

My title page contents
