浅析水利水电工程的进度管理及优化措施

 摘要

本文从工程建设的现实出发,并根据国内外有关水利水电建设的文献资料,针对目前我国水利枢纽建设中出现的问题,重点从两个角度进行探讨:一是根据大量的资料和工程建设的实际经验,对技术改造的方法进行了探讨,并通过实例进行了验证;第二是在管理方面,虽然在技术水平上有所改善,但在工程建设中,工程质量的控制依然是确保工程质量的关键。文章在此基础上对其进行了管理方面的探讨。通过对上述两个方案的完善,文章的结尾将会比较分析M方案实施过程中的工期和工期的变化。根据上述现实,并参考有关资料,运用前锋曲线比较方法,对M型围堰施工工期的偏移进行了控制与最优分析。

 关键词:水力发电;围坝;工期最优;前沿比较

1导言

由于计算机技术的飞速发展,使得我们能够对各种施工方案下的施工进度进行实时的计算和分析,并对其进行各种量化的预测,从而为今后的建设规划提供了科学、可靠的决策基础。施工现场实时监控理论和技术可以很好地满足海量数据的复杂性,可以方便地对工程设计中的各种变量进行更改和修正,从而减少工程设计人员的工作量,减少工程设计的调试周期。该方法可以有效地改善结构设计和设备辅助设计的量化指数,从而为项目的动力调节提供依据。目前的水力发电项目建设管理的研究多集中于项目的设计,而对于其实际运用的探讨甚少,因此,在建设项目的建设管理中,对项目的进度、质量和投资管理都具有十分重大的意义。针对目前我国水利枢纽建设面临的主要技术问题,对建设项目进行了实时监测和实时监测,并对其进行了仿真和仿真。为三峡水库的建设和建设提供优质的技术支持,为三峡水库的高强度、高质量的持续高质量提供对策和意见。节约了大量的资金,具有明显的社会和经济效益。[1]

 2水利水电工程进度控制的理论

  2.1水利水电工程进展控制的内容

(1)前期计划管理

前期计划管理是在工程正式开工之前实施的工程进度管理,其主要工作内容有:

①制定工程项目的进度管理措施。工程进度控制工作规则是根据工程实际情况制定的,是工程监理工作计划中关于工程进度的整体布置的指导依据。事实上,工程进度控制规范是对工程质量管理工作方案的进一步深入和完善,以便对工程质量进行更详尽的技术文档,以便对工程质量进行全面的规范。

②制定全面的工程项目建设方案。在建设过程中,工期管理的首要工作是确保按时完工,而对于大规模的团体工程,工期较短,工作内容较多。如果工程的建设工作是由多个并行的工程团队来完成,那么经理应对工程的总体进度进行合理的规划,其功能是决定各单位工程、准备工程和整个工程之间的协调,而工程的开工日期应与工程的工期相适应。[5]

③对各单位的项目建设进度进行审查。一般情况下,在编制单位项目项目的时间规划中,除了要达到主要的控制区时间外,大部分的项目都可以进行很好的调整。在不妨碍完成项目中的主要控制工作的时间指标时,项目经理可以不干预。

④工程项目规划体系的整合。在工程项目实施方案审查后,项目经理常常需要将同一种或多种水平的工程项目组合起来,形成一个多阶段的整体工程项目。

⑤编制年度、季度和每月的工作计划。项目经理根据项目总体进度表,制定年度、季度、月期的项目进度,确保项目的整体完成。

(2)过程管理

工程建设中的进度管理是工程建设中的一个环节,也是工程建设中的一个重要环节。当项目经理在项目实施过程中,发现项目的实际进度与计划的时间有出入,应立即进行补救,以保证项目按时完工。

(3)后处理程序的管理

完工后的进度管理,是在项目全部完工之后,进行的项目进度管理,包括:

①按时完成工程验收;

②对项目的索赔进行处置;

③项目的施工计划数据的汇总;

④对项目的进度数据进行归类、分类和归类;

⑤按照工程项目的进展情况,对各项目的前期工作进行相应的修正和调整,确保下一步的建设工作能够正常进行。[6]

 2.2水利水电工程进度控制的特点

(1)项目的实施是一种动态的管理。在施工中,施工现场的工作条件往往是瞬息万变的,所以,施工进度安排也要根据不同的情况进行相应的修改。确保项目的指导和执行。

(2)工程项目的进度计划是一种综合性的工作,包括总体的进度计划和具体的具体的、按照不同的发展时期制定的具体的、相互联系、相互影响的过程。在此基础上,对工程项目的进度进行了全面的分析,并将其作为一个整体来进行,而非单纯地对项目进行一个具体的规划。

(3)在施工过程中,要借鉴前辈的理论,借鉴类似的技术和技术,并根据实际的实际,进行创新工作。

(4)项目计划的实施存在着时序性和非均匀性。工程建设的各阶段,包括工程招标、设计、施工、竣工验收、试产等,均有清晰的开端和完工日期和工作的具体工作,因而工程的进度和控制方法也不尽相同。[7]

此外,由于工程实施期间自然条件、工作环境等外部环境的影响,在规划周期中会经常出现变动,从而导致工程进度的实施存在较大的不确定性,从而造成工程进度管理工作的难度。

 3 M工程进度现状分析

  3.1 M工程概况

本项目现有库容2.19亿立方米,正常水位可达237.20米,根据项目的需要,电站可发电48 MW,采用V级船闸,航道等级。该项目为二级难度。本项目总体布局方案为:右侧设船闸、左侧设厂房、将排水闸、船闸。工厂采用了土坝的方式进行联结。工程建设设施由右到左依次为:江右岸土坝、船闸闸门、船闸首、泄洪闸门。工厂的车间,左岸的堤坝。本项目完工后,大坝顶部全长677.00米,高程252.40米,并在大坝顶部设置了贯穿整个大坝的运输道路,以满足工厂的正常生产需要,在大坝的下游设置了主要的给水管线。在该项目的左岸,修建一条长1.05公里、宽10.5米的水泥路面,并设立相应的道路管理区域。[8]按照合同条款,本项目建设工期为六个月,项目前期准备期为10个月内,主要工程包括围堰和其他主体工程,预计工期21个月,后期工作13个月,总工期923。经有关单位的协调,本工程从2018年11月开工,预计到2021年五月完工。

 3.2 M工程施工进度计划安排

(1)一段低潮期围堰的施工进度

一期工程于2019年11月上旬开工,于今年十二月底竣工,历时50日。预计将于今年十月完成围堰的拆除工作。工程的建设时间是:在公路建成后,于2018年11月上旬进行围堰浇筑,11月中旬进行坝体浇筑;在填土完毕后,采用高压旋喷式防渗技术,于2019年12月中旬竣工;在防渗工程完工后,在当年的十二月底,进行了基坑的排水。

(2)一期设备的年度施工进度

一期厂房全年上下围堰工程于2018年12月中旬开工,2019年四月结束;从2019年12月中起,到2016年1月上旬结束了围堰的拆除工作。

工程进度如下:2018年12月中到2019年三月底完成水泥防渗墙体工程;在完成了混凝土防渗工程后,将进行围堰和干砌石料的护岸工程,并于2019年四月末完工。[10]

一期工程共设的纵向钢筋混凝土围护工程于2018年12月底开工,并于2019年三月末竣工。工程进度如下:2018年12月底开始地基挖掘,2019年1月底前完工。

第一部分地基已开挖完毕,混凝土浇注施工,于2019年三月末竣工;在所有的地基都已浇筑完毕,并在满足要求的情况下进行开挖,直至2020年二月末。

 3.3 M工程实际施工进度存在的问题

  3.3.1前锋线比较法

(1)时标的双码制式网络

利用两个编码时标的网络化图表,可以使经理清楚地认识到在图表中工作之前和之后的工作之间的逻辑联系,并在相应的工作开始和结束的时候,方便地进行进度的检验。[11]

(2)实际进展的前前锋

通常以时标网规划图的上部的时间座标为基准,按顺序将邻近的工作链接。

所做的具体进度地点,与时标网路规划的下面座标上的检验日期相连。在绘制进程前沿,根据双码时标的上端时间座标,根据检验日期,将工作的进展点与实际进展联系起来。并将其与相应的网状图表的较低处的时基座标相连。在采用进度前前锋时,对工程的实际进展进行了两种校准:

①按照已完成的工作数量的百分比进行校准

我们经常假设在一个工程中所有的工作都是平均地进行的,因此当我们达到了进度审核的时候,我们可以按照要检查的任务的实际工作量和所要做的任务来做。[13]

在工作箭头上的刻度比率,以决定工程的实际进展位置。

②根据所需要的时间来校准

在工程实践中,我们也会碰到一些工作工期难以根据实物量来估计,此时可以在检验工作的时候,判断是否要进行下去。

工作所需的时间,并在工作箭线上反时地决定其实际进展的位置。

(3)进度差异的对比

在检验时点,要检验的工作的真实进展和计划的进度,可以通过前端的线条来直观地体现。从过去的工程管理工作的实践来看,工程的实际进展和计划的进度有三个方面的联系:

①如果工程的实际进展位置位于检验时点的左边,表示工程的实际进度滞后,延误的时间为两者之间的差异;

②如果工作的实际进展地点与检验时间相符,那么,工程的实际工作和计划的完成情况是相符的;

③如果工作的实际进展发生在检验时间的右边,那么,工程的实际进度就会被缩短,而工期的缩短是两者之间的差距。

(4)工程进展对后期工程和工程总时间的影响

在完成工程中,利用工程的实际进展和工程进度进行对比,计算出工程的工程进度与工程的总时间。[12]3.3.2M项目的施工进度管理采用前沿比较方法运用前锋比较方法,分析了项目的实际进展与规划的时间关系,从而达到对项目进度的有效管理。一段时间内,一段段的围堰和一段段的围堰段的防水,是一段段时间内的一段时间内,在围堰的总工期中占有相当大的比重。

由于在干流期,采用的是防渗墙体,因此,要对整体的实际情况进行有效的监控。在此基础上,对枯水期围堰和厂房全年的防渗墙体进行了研究。

第二,因为在2018年12月9号的检验节点,一段干流的围护工程只有60%的任务,而没有进行防渗工程,因此,按照枯水期工程的实际进展情况,在时标上画出了工程的实际进展。

第三,第一阶段的施工进度在检验日期的左边,表示工程进度滞后,超过30天,也就是一个多月。一段干流段的围堰是该工程中的一个重要环节,该工程的整体时间和自由时间均为0,因此该工程的延误将会对以后的各项工作造成一定的不利影响。同时,也将对一期工程的整体进度有一定的影响。

 3.3.3M项目建设中出现的问题

在一期的低潮期,由于一个多月的原因,导致整个工程的全部工作推迟了一个多月,同时也使得整个一期的建设时间延长了一个多月。基坑排水,纵向围堰开挖,纵向围堰,以及土石方的回填量,均有0的时间延迟,整体时间相差30秒,因此,施工进度只会延迟一个多月。然而,因为厂房上下游全年的防渗墙、厂房上下游全年的围堰填筑以及厂房上下游全年的干砌石护坡等工作,其自由时差和总时差都为0,所以,除了会推迟一个月开工外,还会使总工期推迟一个月。总之,为确保第一段围堰项目如期竣工,上游和下游的全年工期都要被缩减。根据当前的工程情况,上游和下游每年的围堰塑型防水墙工程建设周期最少3个月,因此,上游和下游每年的围堰防渗墙的施工天数就缩短到90天,从而使得每年围堰填筑和上下游年度围堰护坡的施工天数就压缩为了20天。一段年度的总工量为:混凝土塑性防渗透土坝9952平方米,坝体填充125,000立方米,坝体高23米左右,包括隔离闸坝和导向墙体的硅土填充量75,000立方米,硅石围护结构的高24.3米。从中可以看到,这是因为受到了来自一期工程在一段时间内因工程工期的延迟,导致整个厂区及周边地区的年度工程工期从原来的规划开始推迟到2019年1月10日,距离第一期围堰只有半个多月的时间了。按照计划,9952m2的水泥塑性墙,在接下来的二十多天里,必须要进行23米的土方和石方的围护,12.5000立方米的土方,以及7.5000立方米的水泥,在如此短的时间里,要做好全部的工作是一件很困难的事情,如果拖延的话,很有可能会造成整个一期的围堰项目不会按时竣工。又或是要投入更多的人力和机器,导致成本大幅上升。因此,要确保项目按期完成而又不会大幅提高投资,就必须对一期的年度建设进行最优设计。[16]

 4 M工程进度优化

  4.1健全项目管理组织机构体系

(1)组织结构

该公司设立了一个领导小组,该小组的负责人是经理,副经理是副经理,副经理是总工和X,机关各办公室和施工队的负责人是主要负责人。

每个单位,每个施工团队,都要有具体的工作领导,从工作领导开始,起到起到承上启下的功能,对下属执行上司安排的任务、指标和安全问题,对下属提出的问题、难题等进行及时上报,重视每个环节,强化工作质量。

(2)项目管理各部门负责人名单及领导小组管理组织机构图如图4-1所示。

图4-1管理组织机构图

9d29c6b6551aec2ee0ba183eb6678fe4  4.2质量保证体系及验收体系的建立

(1)确立了品质保障制度

a.施工过程中的质量保障

①在监理工程师和技术人员的监督下,按照设计图和图纸上的程序进行操作。

②应严格控制填土的边界线及围堰本体的外形。

在施工过程中,应严格遵循施工方案、施工方案及有关技术负责人的要求,对填土边、围堰本体斜坡的处理是保证施工安全的重要环节。在填土工程中,每一道堰的浇筑结束后,都要使用测量仪进行重新测试,一旦出现误差,就要进行修正。

在围堰工程中,在进行围堰工程的施工中,必须充分重视围堰在工程建设中的作用以及工程竣工后的沉陷等方面的问题。

③对填土料来源进行严格的管理,特别是挖掘材料,在进行围堰施工时,应首先将表土面上的腐殖质清理干净,以保证不存在草根和植被等。

④在施工后,围堰的主体斜坡要保持平整、平整,不能出现倒坡、陡坎尖角等不良的工程,并清理坡面上的残渣和松散的碎石。

⑤在整个填土期间,应确保工程的整体质量,确保施工人员的安全。

⑥严格地控制填土的密实层,避免了压实率不够等品质问题。

b.高喷射水泥的品质保障

①在工程开始之前,对压力计进行了测量,以保证各工程的精度。

②在开始施工之前,必须进行产品性能测试,检验其各项设计指标。按生产测试修改了结构的各项指标。

③对入场混凝土进行严密的管理。入场的混凝土要有质量检验证书,并进行取样检验,不能混合生产,不能混合生产,不能在生产后三个多月内出现的混凝土。

④施工期间要严格按照“三检”制度进行检查和控制,并对工程的质量进行跟踪。对工程建设中出现的问题,要严格执行“三不放过”的原则,对验收后出现的问题,要做到“返修再验收”。

⑤向全体施工工人进行技术培训,让每位施工工人掌握施工方法、程序和质量管理要领。

⑥在钻出之前,应进行现场地质调查,并对其进行重新勘察,以保证开孔的入岩达到设计的目的。[17]

⑦在钻孔时,对于大深度的孔洞,应使用测斜计测量各注浆区的孔斜。工作时,确保最终的钻孔后,其倾斜度要保持在技术规定的限度之内。

c.保证工程质量的方法

①在进行混凝土浇注之前,施工技术负责人要认真地向现场的施工技术进行技术的层层交底,避免由于施工技术的不熟悉、操作失误等原因导致的施工质量问题;与此同时,建筑经理们也开始着手准备动工的混凝土工人。

对施工图纸、施工工艺进行程的剖析,并依据施工强度等方面的影响,决定施工物料的需要,确保施工工艺的连续性。

②在浇注之前,要认真地检查混凝土的原料,尤其是按设计的标准。混凝土的配和量和添加量,要由具体的工程主管来实施。

③施工单位负责人不可私自将水泥掺入水泥中,如有必要更改其性能,应由有关技术负责人核实并由监督部门核准。

④运输期间的质量管理:在运输之前,要制定出一套完整的运输组织方案,包括运输道路平整、车辆选择、现场交通管理等,确保运输车辆行驶过程中平稳,确保材料不会发生离析、初凝等一系列质量问题,尽量缩短混凝土制成到浇筑完成的中间时间。

⑤混凝土平房的振动管理:按工程的施工技术需要对砼进行浇筑。

施工时,按照一定的厚度、顺序和方向分层浇注,应采用沿灌浆的方式进行施工。振动,以避免出现不匀现象。当混凝土仓体内部有大量的粗集物时,必须将其均匀化在灰泥多的地方散布。不达标的水泥禁止进入仓库,如已有水泥进入仓库,

一定要马上把它清理干净。振动的次数应当以混凝土不再明显下沉、气泡和浮泥为标准。振捣在浇注后,必须竖向插料,并依次进行振动,且间隔不可超过规定。振动筛的工作直径为1.5,振动筛在下一次的水泥中要深5厘米。

⑥混凝土建筑模架管理:在浇注过程中,对模板进行承载量校核,采用模板,并在每个模板的外侧涂上一层防水层,以确保在混凝土凝固后不会出现。

现蜂窝状表面;用于所选择的止水点的模板,其要预先嵌入到水泥中的锚杆,其应具备有充分的锚固力,需经技术部门检验后方可进行。

⑦强化混凝土的维护和表面保温,避免混凝土表面开裂,混凝土浇注后应进行养护,保证混凝土的施工品质符合设计规范。

⑧混凝土的质量检查和检查:由质检员陪同到工地,保证各工序的质量检查,杜绝暗箱质量问题。

⑨混凝土生产纪录:混凝土生产的全程纪录,是保证工程的后续工作,预防在发生质量问题时,不能找出问题的源头和有关的施工负责人。

(2)确立品质检验与接受制度

在建设项目的过程中,要建立一个确保项目的质量保障机制,并对其进行后续的质量检测与验收,才能促进项目的顺利进行。

a.在进行高压注浆之前,必须完成的品质检查结果:

①桩基的实地放样结果;

②材料测试结果;

③试验结果:浆料混合试验;

④井眼倾斜度;

b.在高压注浆法期间,必须完成的品质检查结果:

①注入管道的埋设深度;

②高压注浆的原位测试;

③对高压注水的生产过程进行检查;

④岩样冒浆体的测试结果。

c.在完成高压注浆后,接受并检验下列项目的品质结果:

①采用高压注浆法进行钻孔钻孔;

②采用高压喷注浆加固后,其墙体的延展性及接缝情况。

③采用高压喷注浆液进行固结强度、透水性和腐蚀耐久性试验。

d.喷水式高压注浆防水墙体竣工后的确认:

①在所有的混凝土防渗墙体工作完成后,由监理方和业主提交一份完整的竣工资料,并由有关部门进行质量合格验收。

②最后的渗透性能满足设计的需要。

 4.3围堰施工资源配置安排

通过对该项围堰工程施工特点的分析和掌握,项目管理人员对自身施工效率

进行了统计,并按照施工组织计划制定的工程进度计划对施工工期进行安排,选择合理的施工机械设备搭配。施工机械的选择主要参考施工计划工期的安排、施工现场工作面的大小、机械的正常工作效率、机械群组合搭配运行情况的因素,配备的机械设备如表4-1所示,劳动力配置如表4-2所示。[18]

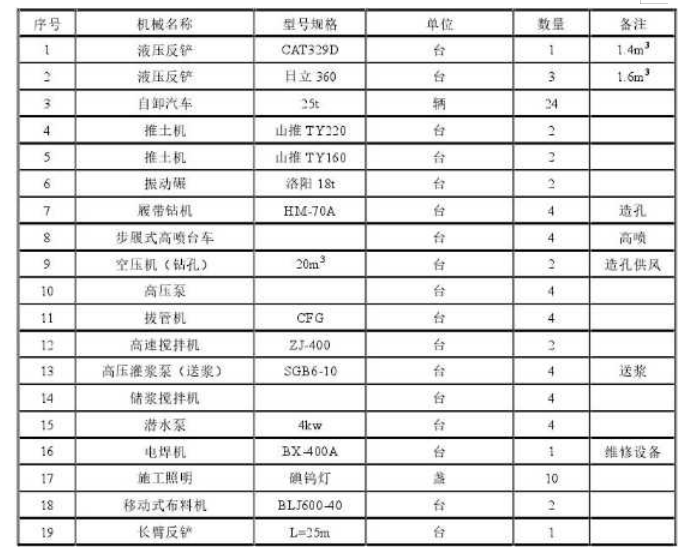

表4-1围堰工程主要机械设备配置表

7d538e647888460253ecd2f66e2e6e0f

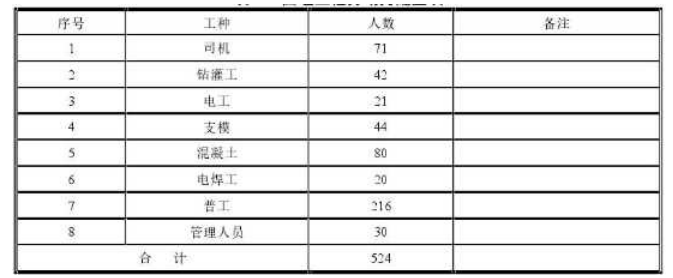

表4-2围堰工程劳动力配置表

3f82b40fb86fbca11e592d956aa975b3  4.4施工危险源分析及应对措施

(1)建筑电力

a.风险因素的剖析

施工用电器有:施工照明,空压机,高速搅拌机,灌浆泵,高压水泵,电焊机,振捣棒,水泵等。有危险时,会有电击。要强化电力设施的使用,以保证工人的生命。

b.建筑电气的安全性

①电力调度

工程中所需的电力设施及电线均应经专门训练合格的电气工程师负责,其它员工不得擅自改变电力线,以供配电系统选用及安装时。必须实行作业、监督双向作业,严禁有违反作业的作业。

②使用电力设备和有关的电力设备的电气防护

工程施工所需的电动施工机械、相关的电动手持式、电力设备等均须满足相关规范的基本性能及操作规范,并有相应的产品质量规范。[19]

(2)从空中掉下来a.风险因素的剖析

一段工程中,混凝土结构具有较高的强度和较大的施工高度。因其高强度和大量的工人,导致了沿路的工作。若无有效的防护,极易造成工人从高处跌落或从空中掉落的物体伤害。

b.安全防范从空中跌落的几项措施

工地工人要系好安全带,在使用中一定要避免摇晃碰撞,绳锁打不牢,根据“高悬挂”的原理,如果有不正常的情况,就应该暂停施工。进行替换;在高空操作时,应穿戴好安全带,确保其工作状态。

建筑工程中的保安

本工程的围堰工程是一种高空作业,在进入工地之前,所有参加的工人都要接受有关的安全教育。每个人都要对参加工程的工作进行技术培训,确保施工的安全性。

(3)工地上的汽车或人掉入河里

a.风险因素的剖析

在围堰内有水下作业,因该项目的填料粒度较低,极易引起水流冲蚀,或因淤泥被水淹而崩塌,导致施工车辆和人员坠落。对装备和人的伤害。

b.防范

在工程开始之前,施工单位要安排有关工程参加的有关工程的水文地质等方面的知识,并进行有关的安全防护和救援技术的训练。

在晚上进行的围堰施工时,要有充足的光照,沿围堰的轴线,并在15米处布置一盏照明设备。保证施工现场的指挥者和驾驶员能保持良好的视野,以保障施工中的所有人的生命。

工程建设所需要的司机必须具备相应的职业资格证书。

在堰顶的指挥者应至少配备三名以上的人,以便在紧急情况下进行救援。在边坡上应有适当的保护和警示标识。

组建有经验、有责任心的工程技术工人,24小时不停地监测整个工程,如有出现任何开裂或滑移的情况,应及时通知工程负责人。与此同时,他也下令,让现场的一切机器,全部撤退。然后,在事故发生前,由项目负责人进行技术和技术的控制,直至事故消除,并获得了监理同意开始工作。⑦在开始水上施工作业之前,项目管理人员必须监督施工作业人员穿戴好必须的安全施工护具,施工现场应设置必须的急救设备,在围堰端头必须配备数量足够的救生圈,并且在救生圈上系好安全绳。[20]

围堰施工时,加强天气预报、上游来水情况资料的收集,提前做好预防措施。严禁与工程项目施工无关的人员进入围堰填筑施工现场。

4.5特殊情况处理措施

(1)在高压注浆机的施工中,为了防止由于喷油管线的拆除而出现的停滞现象,应保证工作的连续性,引起的重复高喷浆长度小于0.3 m。对于突发状况,使得喷浆工作不得不进行停顿,则必须保证重复高喷浆作业之间的搭接长度不小于0.3 m,并且要求管理人员对其中断时的深度和时间进行记录;若喷浆作业停工时间超过3h的,必须对泵送设备进行清洗、试喷后才能继续施工。

(2)若成孔内出现严重的漏浆情况时,可以采用以下补救措施。对于喷灌的提升速度适当的降低或者停止提升;降低高喷浆的水压,进行原地灌浆作业;在喷射水流中加入满足施工工艺的速凝剂;也可以通过增加浆液比重来改善这种状况;或者利用钻孔和灌浆设备对孔内进行控制性的灌浆作业,灌注膏状浆液,直到孔内的喷浆成果满足要求为止。但是施工人员必须注意,在进行以上措施时,必须经过详细的验证和论断,并得到项目监理工程师的批准之后,才可以进行。

(3)若在喷浆过程中,发生了例如串浆等情况,项目施工人员需要立即对串浆孔进行堵塞,然后继续进行灌浆孔的高喷浆作业,直到该孔喷浆结束后,立即对被串孔进行清扫、灌浆和钻进。[6]

 5结论与展望

  5.1结论

文章首先简要地阐述了M型围堰的基本情况,运用前向线比较法,对其与原设计的工期进行了误差分析,找出了目前的一些问题;其次,根据笔者在施工过程中的实践,以及有关施工工期的有关资料,通过对施工工艺、施工工艺及施工工艺等的优化,为施工工期的合理安排提供了一些有效的途径。

 5.2展望

从技术和治理两方面进行了技术上的、经济上的可行性和可行性的研究,并没有对这些技术上的投入进行定量的思考,也没有对这些方法所产生的实际利益进行定量的思考。在今后的工程建设和相关的科研工作中,作者将进一步重视这方面的思考与探讨,并将其运用于工程建设中,以便更好地处理工程建设问题。

 参考文献

[1]邱捷宁,程奉高.水利水电工程施工进度控制与优化[D].四川水泥,2016,(6).

[2]梁锐明.论水利水电建筑工程的进度控制及优化措施[D].建筑工程技术与设计,2018,(16).

[3]吕先义.大型水利水电工程施工进度控制与优化[D].建筑工程技术与设计,2016,(24).

[4]李芳.水利工程施工进度控制策略研究[J].四川水泥.2016(03).

[5]左明星.水库施工质量及其进度管理实施效果探究[J].科技创新与应用.2016(11).

[6]李忠.网络计划的工期优化与进度控制分析[J]大连理工大学,2019.

[7]王世峰.网络计划技术及其在水电工程施工进度控制方面的应用[J]华中科技大学,2019.

[8]宋敏,安玉华.工程项目进度控制管理中实际进度与计划进度比较方法的改进.[J]吉林建筑工程学院学报,2013,20(3):37-39.

[9]廖涛,纪园可.水电工程施工进度计划拉制新方法——接力链技术田.河南水利与南水北调2016(03).

[10]范南春,灰色系统理论在瀑布沟水电站泄洪洞工程进度控制中的运用[J]四川大学,2019.

[11]唐露.水利水电施工进度计划的风险分析[J].建材与装饰.2019(46).

[12]程正明.浅谈水利施工管理控制措施研究[J].水利水电工程,2019(09):112~113.

致谢

鲜衣怒马少年时,不负韶华行且知。行文至此,意味着丰富多彩的大学生活即将结束。

饮水思其源,学成念吾师。首先感谢我要特别感谢我的论文指导老师,没有老师的无私奉献就没有我这篇成文,老师让我认识到了做事必须要有严谨的态度。从论文选题到论文定稿每一步都离不开老师的殷切教导,老师严谨稳重的治学态度、务实的做事态度让我获益匪浅,也为我以后做人做事树立了一个良好榜样,在以后的生活中一定以老师为榜样方不负老师教导培育之恩。

其次感谢我的家人,没有我的家人就没有我的今天。我奶奶、妈妈、姑姑一直用无私的爱将我包裹,让我失败时感受到家庭的温暖;我爷爷、爸爸一直用自己的方式让我学会什么是责任什么是担当。感谢你们的相伴,和你们做家人是我最大的幸福,我爱你们。

同感谢母校给予的充分养料,让我能够茁壮成长,衷心的祝愿祝愿母校越办越好。少年一贯快马扬帆,道阻且长不转弯。最后祝愿我们永远年轻,永远向上。指导的各位老师。你们辛苦了。

浅析水利水电工程的进度管理及优化措施

浅析水利水电工程的进度管理及优化措施

价格 ¥9.90 发布时间 2024年2月21日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/197285.html,

Like (0)
1158的头像1158编辑
Previous 2024年2月21日
Next 2024年2月21日

相关推荐

My title page contents
