摘要
毕业设计是根据陵城区菜园小学教学楼的招标文件的招标须知、投标人须知、合同条件、施工图纸、技术规范、及其他有关文件而编制的投标书。
该工程位于山东省陵城区,建筑结构形式为框架结构,总建筑面积4693.80m2,建筑高度16.10m,建筑层数4层,建筑规模为12个班,班额人数45人,设计容纳学生540人。按规划要求,耐火等级为二级,屋面防水等级为二级,抗震设防烈度为7.0,合理使用年限为50年。
设计中包括目录、商务标书、技术标书和结论。商务标书包括投标总价、编制的依据、范围、工程量计算过程及说明、工程造价的确定和工料分析;工程量计算规则则是严格按照《山东省房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《山东省建筑、装饰工程消耗量定额(2016)》、《山东省建设工程费用项目组成及计算规则(2016)》中的计算规则计算。技术标则是将工程概况、施工总体的工作计划、施工的顺序、方案和准备、施工的进度计划以及施工技术组织措施等内容进行系统地编制。
关键词:工程量计算;商务标;技术标;
第1章工程概况
1.1工程总体概括
(1)工程名称:陵城区菜园小学教学楼
(2)建设地点:山东省德州市陵城区
(3)建设单位:山东省陵城区教育局
(4)建筑占地面积:1235.32m2
(5)建筑面积:4693.80m2
(6)建筑层数:地上四层
(7)建筑高度:16.1m
(8)结构形式:框架结构
(9)建筑设计使用年限:50年
(10)安全等级:一级
(11)建筑耐火等级:二级
(12)屋面防水等级:Ⅱ级
(13)抗震设防烈度:七度
1.2 工程地质及气候情况
建设单位提供的由山东省鲁北地质勘察院出具的的《陵城区安德街道办事处菜园小学岩土工程勘察报告》,场地土类型为中软场地土,建筑场地类别为中软场地土三类。
自然条件中基本风压:0.45KN/m;基本雪压:0.35KN/m;地面粗糙类别为B类;最大冻土深度:0.51m;
第一层为粉土,层厚3.30-4.20m,孔隙比0.790,特征值100KPa;
第二层为粉质黏土,层厚0.50-1.40米,孔隙比0.843,特征值100KPa;
第三层为粉土,层厚0.90-1.50米,孔隙比0.752,特征值110KPa;
第四层为粉质粘土,层厚1.60-3.40米,孔隙比0.78,特征值110KPa;
本教学楼工程位于山东省德州市陵城区,气候属于暖温带大陆性季风气候。各季气候特点不同,春季气温回升快,日较差大,多风少雨,气候干旱。极端高温主要在6~7月,秋季空气湿度小,降水比夏季明显减少,呈现出风和日丽、秋高气爽的天气。冬季气温较低,相对寒冷,降水较少。
1.3 施工现场情况
(1)场地内部临电设施已搭设完成,并已接至施工现场,临时用水已接至现场20米;
(2)施工现场已经做好场地平整,施工场地内部道路贯通。
(4)场地围墙在土方开挖及桩基础施工时已砌筑完毕,并已具备路面硬化的要求,稍加修整即可满足全面硬地化的要求。
(5)场地总体概况目前已经具备开工条件,只需稍加合理的布置及修整,可达到文明工地的要求。
1.4 项目管理特点及总体要求
由于本工程的特点以及环境特征,本工程必须严格按照《建设工程项目管理规范》的要求,采用矩阵式项目体系进行组织实施,强化内部管理体系,保证实现各项总体目标。
本工程将采用总承包管理的模式–整个工程由业主委托总承包商对实施全面的管理职能,统一组织和协调所有分包商。如此,可以充分保证业主把工作的重心安置在对总承包商和投资的控制上。同时,业主可以充分发挥监理公司的作用,工程建设则得到有效控制。本工程的项目经理部将由一名阅历较高的项目经理和一名经验丰富的技术总工程师和其他有关管理人员构成。本项目部将在业主的控制下和监理公司的一同督促下,着重在施工总进度计划,施工场地、机械、设备布置及协调使用,施工人员、物资的计划安排,施工质量控制及保证措施,文明施工,与社会各部门协调,并对各参建单位的劳动力、资金管理,施工质量控制、技术资料、档案整理以及对业主服务等方面设置专人进行强化对口管理,从而顺利完成本工程与其指定的质量、进度、安全、文明施工等目标。
施工期间,务必落实好施工之前的各项准备工作,保证工程能够在最短的时间内顺利完成开工,然后按照已经审定的各项施工方案组织施工作业,对每道工序做到施工之前的科学分析、施工中的严格控制、施工后的按标准检查, 实施“三检制度”,确保工程优质、按期的完成。并在施工过程中做到合理利用新技术、新工艺,降低消耗,增大产值,实现工期目标。
第2章 施工总体工作计划
2.1项目管理总体安排
对工程的设计和装修,配合机电施工人员的全方位管理,讨论制定各类专项方案,统等包括施工组织设计等,安排项目总体的进度计划,全面运营项目的质量、工期、效益、人事、物资等要素,帮助解决好施工过程中所出现的各类矛盾,协调交叉作业,使之成为一个有机的整体,确保施工作业的正常有序进行。
2.2 人材机及分包计划
2.2.1劳动力使用计划
劳动力的选择除劳务单位必须具备《施工许可证》、《营业执照》、《资质等级》外,本工程还将对劳务单位的信誉、人员配套情况及近期的实际业绩表现;劳务单位的施工能力、技术水平、和以往完成的项目的履行合同的情况及表现;针对该工程技术的重难点来确定劳务单位和个人。
按照工程施工技术的特点,工程量的数量、工期要求和质量标准,特确定以下劳动力表。
因采取进度计划控制,除主要工序外,其他工序得施工人员则在施工时间安排上具有相对机动性。各工种人员及进场时间,根据施工进度由所属单位组织调配。
表2-1劳动力计划表
序号 | 工种 | 总人数 | 班组 | 备注 |
1 | 模板工 | 40 | 2 | 根据施工进度情况相应调整各工种人员,确保工程总工期完成。 |
2 | 钢筋制作工 | 20 | 2 | |
3 | 钢筋安装工 | 20 | 2 | |
4 | 混凝土工 | 40 | 2 | |
5 | 瓦工 | 40 | 2 | |
6 | 涂料油漆工 | 10 | 2 | |
7 | 抹灰工 | 20 | 1 | |
8 | 防水工 | 5 | ||
9 | 机械操作工 | 8 | ||
10 | 机械修理工 | 5 | ||
11 | 水电安装工 | 8 | ||
12 | 门窗制作安装工 | 8 |
2.2.2 材料供应计划
(1)本工程中使用的混凝土均为商品混凝土,工程体量大,则混凝土用量大,在确保总体进度的前提下,应该在混凝土浇捣前一周与搅拌站进行联系,商定混凝土的进场时间,尤其是泵送混凝土,一定要做好泵车、泵管、混凝土等施工准备工作。
(2)钢材、水泥进场时务必提供生产厂方出具的质量保证书,由供货方抄转并且具有可追溯性的也可。质保书应该详细列出其试验数据、生产日期及批号。材料物资等进入场地内部后,应当进行抽样检查,合格后才可使用。
(3)砖、砂、石子等大宗地方材料进场均应取样检验,合格后才可使用。
(4)其它材料进场时应具有合格证,对质量产生怀疑时,应当抽样检查。
(5)本工程是按照业主的要求,对有提供样品要求的材料,应事先提供样品,业主需选定认可后封样保存。进货时会同业主及有关部门对照封样进行验收。
(6)项目部需按时制定此工程材料总量计划和工程材料月度进场计划。
(7)项目材料员应编制月度进场材料的质量验证计划,当材料进场时进行验证,未经验证合格的材料不得投入使用。
(8)由材料员负责记录本工程的材料台帐,做到帐、卡、物三者一致并且无差错,按时上报各类报表。
(9)施工现场应当做好现场贮存材料的管理工作,做到材料的标识齐全,现场材料的储存应符合文明施工的标准要求,定期检查和维护库存材料,保证库存材料的质量符合使用要求。
(10)严格遵守材料发放的管理制度,办理移交手续,正确记录可追溯性材料的消耗流向,为追溯提供依据。
(11)做好材料限额和成本核算工作,及时对材料的节支和超支原因分析。
(12)根据施工平面场布图的总体要求做好材料管理方面的现场文明工作。
2.2.3 机械设备供应计划
(1)塔吊及物料提升机的选择
设置外附着QT30自升式塔吊一台,臂长30米,需满足主体施工的要求,负责钢筋、模板、周转工具、小型机具设备以及部分装修材料的运输;设置物料提升机一台,负责运输砌块及砂浆等材料。
(2)砼泵的选择
现场均采用商品混凝土,施工现场混凝土的水平垂直运输将采用机械性能良好的HBT60砼输送泵进行混凝土水平和垂直运输,确保混凝土输送一次到位。
表2-2主要施工机械一览表
序号 | 机具名称 | 规格型号 | 单位 | 数量 | 功率 | 备注 |
1 | 外附式自升高塔 | QTZ20 | 台 | 1 | 67.5 | |
2 | 物料提升机 | JJM-3 | 台 | 1 | 11.25 | |
3 | 柴油发电机 | 120KW | 台 | 1 | 120 | 用于停电 |
4 | 砼输送泵 | HBT60 | 台 | 2 | 112.5 | |
5 | 插入式砼振动器 | HZ-50A | 台 | 3 | 2.75 | |
6 | 插入式砼振动器 | HZ-32 | 台 | 3 | 1.1 | |
7 | 平板式砼振动器 | BL-22 | 台 | 2 | 1.5 | |
8 | 钢筋弯曲机 | GN40 | 台 | 1 | 4.2 | |
9 | 钢筋剪断机 | QJ-40 | 台 | 1 | 11.25 | |
10 | 钢筋调直机 | GT6 | 台 | 1 | 8.25 | |
11 | 交流电焊机 | BV-300 | 台 | 1 | 11 | |
12 | 砂浆搅拌机 | L200 | 台 | 1 | 7.5 | |
13 | 卷扬机 | JJH-3 | 台 | 1 | 11.25 | |
14 | 电动试压泵 | 25kg/c㎡ | 台 | 1 | 7.5 |
第3章 施工总体布置和组织管理机构
3.1项目管理组织方案
企业法人将授予权限给到各个项目经理,项目经理作为代表,在法人允许的范围内行使权力,对工程项目的工期、质量、进度、成本等目标予以实现,并及时传达公司的决策。
公司总部对项目服务的保障作用:企业所建立完整管理体系和决策机构,将会对项目进行全方位的监督、调节,并对其加以完善服务和有效的控制,使项目管理步入正规、高层次的良性发展阶段。
公司总部对项目经理部的授权范围:对工程的设计和装修,配合机电施工人员的全方位管理,讨论制定各类专项方案,统等包括施工组织设计等,安排项目总体的进度计划,全面运营项目的质量、工期、效益、人事、物资等要素,帮助解决好施工过程中所出现的各类矛盾,协调交叉作业,使之成为一个有机的整体,确保施工作业的正常有序进行。
3.2 组织管理机构
3.2.1管理模式
(1)实施项目经理责任制。
(2)明确公司各个部门与项目经理之间的责任关系。
(3)实行三级管理和二级核算。
项目经理组织机构设置图如下:

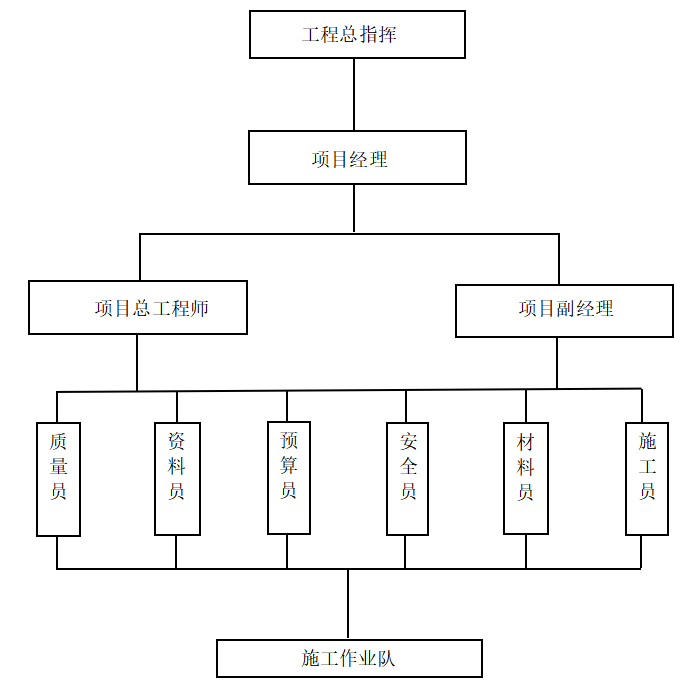

图3-1项目组织机构
3.2.2 管理人员职责
(1)工程总指挥
对项目工程质量、进度、投资控制、安全生产、廉政建设、环境保护、水土保持及征地动迁、地方协调等工作负总责任。认真贯彻廉政建设责任制的有关规定,加强队伍建设,严格规范工程管理人员、设计代表、总工程师、监理人员和施工人员的从业行为,提高管理素质,防止在建设过程中发生违法违纪和腐败案件,强化廉政建设,对项目指挥部人员廉政建设管理负第一责任。
(2)项目经理
组织制定项目总体规划和施工设计,全面负责项目部生产、经营、质量、安全、财务等一系列管理工作。负责整个项目干系人(客户、上级领导、团队成员等)之间关系的协调。制定本项目的具体工作计划,并责令执行,制定与本项目有关的施工项目技术管理制度,统筹众多人员分配,将工作计划进行分解,为了更高效、快速的施工作业。与此同时,应及时报上级和公司有关部门审批。负责贯彻执行技术法规、标准,深度落实上级的技术决定,并且严格按照施工组织设计施工。合理组织和调度生产要素,实施日常工程中的组织、计划、指挥、协调及控制活动的具体职责,保证项目实施的质量、工期和效益这一最终要求。
(3)项目总工程师
受制于项目经理的直接领导,对项目施工作业中的技术、质量和信息等管理工作负主要责任。编制本项目的有关安全措施和质量问题的技术交底资料。参与图纸会审、技术交底的工作,跟踪处理图纸会审中提出的问题,并及时解决施工过程中出现的技术问题,对工程部和施工单位提出的调整方案及时确定。配合各管理人员解决施工现场存在的难点或重点技术事项,确保安全顺利生产。
(4)主要职能管理人员
1)质量员
负责保证实施有关质量保证措施是质量员的首要任务。严格监督进场材料的质量和规格,监督各级操作是否符合规程。 按照规范定的分部分项的检验方法和验收评定批准,组织班组自检、互检,填报各项检查表格。当遇到不符合工程质量要求工程时,应及时提出让其尽快返工。针对工程施工中经常出现的质量通病,应尽快提出防治和整改措施,对工程的质量事故进行分析,提出处理意见。
2)资料员
负责工程项目的所有图纸的接收、清点、登记、发放、归档、管理工作,在收到图纸并进行登记以后,按规定像有关单位和人员签发,由收件方签字确认。对于项目中所有产生的图纸,均应负责尽快按顺序收存,并且按照资料目录的顺序,对有关图纸文件和资料内容等进行分类管理。负责项目文件资料的登记、受控、分办、催办、签收、用印、传递、立卷、归档和销毁等工作。要求各方严格执行接收手续,所接收到的设计变更,须经各方签字确认,并加盖公章。按照“三证合一”的贯标认证要求,做好物资管理文件和资料的管理工作。
3)预算员
施工单位要做的是施工图预算、施工预算、竣工结算,以及包括公司内部的造价审核、分析等。根据掌握的项目工程承包合同文件的经济条目和分承包文件,做好合同交底任务。担任工程预算的编制及对项目的本钱的复核任务,并依据现场实践状况,比照实践本钱与目的本钱的差别,做出剖析。根据施工现场的生产进度,每月定期编制本月施工生产计算报表,每月定期依据下月生产进度方案编制下月施工预算,对于工程各阶段、节点的经济数据进行归类整顿,汇总分析。
4)安全员
坚持“安全第一,预防为主”的方针政策,负责安全生产过程中的日常监督工作,认真学习上级下发的有关安全方面的法律法规和上级主管部门颁发的安全规章制度,并及时向各部门工作人员进行宣传教育,将安全教育老师到每一个工作人员上。负责制定安全工作计划、两措计划、培训计划和工作目标。积极参与安全工作例会,并书写例会会议纪要。组织检查和研究解决施工中的不安全隐患,并提出改进意见和措施。定期对施工现场的劳保用品防护设施、器具、机械设备的检验检测及验收。做好定期与不定期的安全检查,控制安全事故的发生。
5)材料员
负责做好材料的进场计量、点(验)收工作,对出场材料必须经项目经理或主管领导同意,进行清点,落实去向。对不符合要求的材料,有权决定进场退货。按照公司物资管理办法规定的程序和标准,根据物资采购计划,充分利用市场竞争机制,组织做好材料进场工作负责定期对仓库、材料加工、施工现场物资存放场地进行安全、消防检查的工作。负责物资材料保管、领用、核销和周转材料摊销,以及物资材料保管台帐的建立等。做好现场材料堆放平面布置规划,合理安排材料进场,做好现场材料的数量、规格、质量的验收工作。掌握施工进度变化,及时调整材料配套供应计划;对甲方供应的三材严格把关,钢材一定要符合国家标准,质保书要完整齐全,对督入库材料要加强验收,保证各种材料的出材率和利用率;水泥必须保质保量,须经过试验鉴定后方能使用。砖、瓦、砂、石能根据进场用料申请单,落实货源。
6)施工员
在项目领导班子的带领下,对项目上的施工工艺有着严格的要求和标准,负责施工过程中的主要技术管理工作; 根据业主设计要求,积极配合甲方技术人员深入施工现场开展工作;参与施工图纸会审,结合现场实际情况对图纸中存在问题进行汇总,及时反映领导并向监理或业主相关人员进行确认。参与编制各项施工组织设计方案,施工安全、质量、技术方案及各阶段施工进度计划,制定相应的技术措施,确保按计划完成施工目标。对于单位工程中的技术交底资料,也应及时进行管理,并且向班组操作人员进行技术交流,有关涉及质量方面和特殊工序的安全交底,也应加强重视。认真贯彻执行工程技术质量检验标准及安全规范标准,循环检查制度,为施工质量、安全管理起强化作用。及时做好工程施工记录、隐蔽工程记录和签证,逐日填写施工日志,整理收集现场施工资料。督促材料部门将施工材料、设备准时并保质保量地运送至施工现场,确保工程顺利、高效地进行。
3.3 项目管理总体工作流程。
3.3.1 项目准备阶段
项目准备阶段是确定项目实施管理得方式(即项目组织),配备与落实各类所需资源,以及进一步确定具体项目得实施方案。即根据项目特点,分解项目作业,确定阶段性得成果验收,以及必要的监管反馈,如此便可以很好地解决项目组织与客户之间的分歧,降低项目风险的不可控性。
3.3.2 项目实施阶段
按照项目实施的具体方案内容,进行验收时,以各个阶段得成果按照其技术要求、质量保证进行。在各个阶段完成后,客户和项目组织负责人便都能够比较清楚地了解项目的进度情况,和客户对项目已完工部分的满意程度。同时,也利于对项目组成人员进行绩效评价。发现问题并及时处理和解決,如能发现更有利于项目管理的方式,可通报各部门加以运用,来提高项目管理的整体水平。
3.3.3 竣工验收阶段
完成各阶段性成果之后,总体项目基本完工,此时可进行竣工验收和竣工决算。竣工验收是根据合同所规定的范围和相关标准对项目进行系统的验收,并编辑与整理项目在实施过程中产生的各类技术资料,根据在项目进行过程中的有益经验和教训的记录,编制工程总结报告,并由项目经理发布。以此来证明该项目已经达到竣工验收的标准,各项指标均达到合同要求,可以交付使用,来进行最后的项目竣工决算。对项目本身和项目的实施作业活动进行总体的绩效评价,同时可以积累有关项目管理的经验。
3.3.4 运营维护阶段
主要是工程项目的后期维护,此阶段可形成专业部门进行对接,对于任一服务都需有公司的派遣和使用方的确认,以此来确定其服务绩效评价内容。
第4章 施工流向和施工顺序
4.1基础部分施工顺序
土方的开挖→基底的人工清槽→地基的钎探→放线→基础垫层混凝土的浇筑→筏板基础钢筋的绑扎→柱插筋绑扎→支模板→混凝土浇筑→混凝土养护→拆模板→柱模板的安装→混凝土浇筑→混凝土养护→拆模板→土方回填→土方夯实
4.2 结构部分施工顺序
放线→绑扎柱钢筋→砌筑墙体→支柱模板→浇筑柱混凝土→支梁、板底模板→绑扎梁钢筋→支梁侧模板→绑扎板钢筋→预埋管件→浇筑梁、板混凝土→混凝土养护→拆梁、板模板
4.3 装饰部分施工顺序
天棚抹灰→墙面抹灰→清理地面→阳台、卫生间、厨房地面防水→地面抹灰→安装门窗
第5章 施工方案
5.1 基础工程
5.1.1 土方工程
(1)根据山东省鲁北地质工程勘察院提供的《陵城区安德街道办事处菜园小学岩土工程勘察报告》和《陵城区第四实验小学、区直幼儿园建设项目场地地震安全性评估报告》,本工程主体结构采用天然地基,基础形式采用柱下条形基础,持力层为地下第一层粉土,其地基承载力特征值为fak=100Kpa。建筑场地类别为中软场地土三类,低级土质第一层为粉土,厚度为3.10-4.10米,第二层为粉质黏土,填土厚度为0.50-1.40米,第三层为粉土,厚度为0.90-1.50米,第四层为粉质黏土,厚度为1.60-3.40米。鉴于勘察报告场地为不均匀地基的结论,本工程开槽时基底标高需要达到-1.900m,若遇到杂填土时应全部清除,开槽整平后应进行钎探,探店梅花形布置间距1.0米,钎探深度为1.8米,然后采用1:1砂石垫层回填至标高-1.600m,压实系数不小于0.97。
(2)开挖大面积浅基坑时,沿基坑三面同时开挖,挖出的土方装入手推车或翻斗车,由未开挖的一面运至弃土地点。
(3)开挖基坑(槽)或管沟,当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。开挖后,在挖到距槽底50cm以内时,测量放线人员应配合抄出距槽底50cm平线;
(4)基坑工程设计应由具备相应设计资质地公司进行设计。基坑开挖前应采取有效措施,避免对周围已有建筑、构筑物及地下交通轨道设施、市政管线造成不良影响。
(5)机械开挖至距离设计标高约300mm厚时,应采取人工清理至设计标高。
(6)基槽开挖完成后应通知监察和设计单位前来验槽,地质条件复核勘察和设计要求时方可进行下道工序;当地质条件与勘察报告和设计文件不一致时,或遇到异常情况时,应当停止施工,并进行施工勘察,结合地质条件提出处理意见。
5.1.2 基础模板工程
(1)模板的配制与安装要求
1)按图纸尺寸现场配制模板。
2)所采用钢材不得弯曲、锈蚀的钢材,且模板在使用前均需刷油。
3)具有正确并符合施工要求的构件形状和尺寸,以及各类接口的位置也要相互契合。
4)支撑必须安装在坚实的地基上,并有足够的支承面积,以保证所浇捣的结构不致发生下沉、裂缝、起砂或起鼓。
5)容易安装和拆除,能够多次周转和利用。
6)模板拼缝严密、不漏浆。
(2)施工方法
陵城区菜园小学教学楼工程地下采用条形基础,条形基础模板应按施工图纸把各部位开间模板拼成方框,在侧模下端加设方木条,然后把拼好的模板根据中轴线安放在基坑底,并用水平尺校正其标高,在模板周围打上木桩,加固模板时,先用松木板按条基的宽度将两侧模固定,再加设斜撑和平撑,斜撑和平撑一端钉紧在木桩上,另一端钉紧在侧板上下端方木条上,在加设斜撑和平撑时,要按中轴线拉好控制线,保证模板位置正确。
(3)模板拆除
1)侧模在拆除过程中需要注意的是:只有当混凝土强度能够保证模板表面和棱角不受暴力损坏时,才可拆除。
2)底模在拆除过程中需要注意的是:拆除前必须具备混凝土同等条件下养护试块的试压报告书和拆模申请,经上级批准后方能拆除。
3)模板的拆除应交给专业的支模人员进行,按照“先支后拆,后支先拆”的原则,按照次序、有有顺序、有步骤地进行,切忌乱打乱撬。
4)拆模时应尽量避免混凝土表面或模板受到损坏,注意整块下落伤人。拆下的模板,有钉子的,要使钉子尖朝下,以免扎脚。拆完后,应及时加以清理,按种类及尺寸分别堆放好,以便下次使用。
5.1.3 基础混凝土工程
地下水对本工程中的混凝土及其结构具有弱腐蚀性,混凝土长期被水浸泡的同时,对钢筋也产生一定的腐蚀效果;浅层土体中的某些元素与混凝土的某些元素发生反应,所以会轻微腐蚀混凝土结构,对于钢筋的效果也是同样。所以综合上述效果的表现来看,可以判定场地中的土对钢筋具有弱腐蚀性;地下结构采取以下防腐措施:基础底部设100mm厚C20混凝土垫层。基础混凝土按照设计要求采用C30等级。
(1)施工准备及材料要求
1)材料的要求:水泥应当用普通硅酸盐水泥;采用中砂或者粗砂,不宜采用用细砂。石子宜采用卵石或者碎石,粒径在15-32mm,且无杂质;水为地下水。
2)应当严格检查基础的轴线尺寸、高程,对于地质情况应进行筛查,并应及时办理隐检手续。
3)检查安装需要的模板构件,其各类参数必须符合设计要求,且已经完成预检。
4)在模板上做好混凝土上口标高水平的标志,大面积浇筑的基础每隔3m左右钉上水平桩。
(2)施工工艺
1)工艺流程:
清理模板和槽底垃圾→拌制钢筋砼→浇筑钢筋砼→振捣密实→进行养护
2)工艺方法
对于出现在地基上的垃圾和杂物,应及时清理。在支模的板内清除垃圾、泥土等齐物,并浇水润湿,堵塞板缝和孔洞;后台要认真按混凝土的配合比投料:每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)。对于水的用量一定要严加管控,进行搅拌时,应注意搅拌的手法,使其均匀拌制,并且搅拌的最短时间不少于90s。
(3)混凝土的浇筑
1)混凝土的下料口离所浇筑的混凝土表面高度不得超过2m。如自由倾落超过2m时,应采用串桶或溜槽。
2)对于混凝土的浇筑手法要严加注意,应分层连续进行。
3)当有突发情况出现,导致混凝土不能连续浇筑,当断开时间超过两小时时,应当为其留置施工缝处理。
4)振捣密实后,应使用木模子在混凝土表面进行施工,将其抹平。
5)在混凝土浇筑过程中,对于模板支架和预埋件的位置应时刻注意,如发生相对位移时,应立刻停止浇筑,并及时找出原因,处理好相关问题后,再继续浇筑。
(4)混凝土的养护
浇筑时应时刻观察混凝土的浇筑情况,完成后,应在十二个小时内加水覆盖,并保持其表面湿润,养护期应大于七天七夜为宜。。
5.2 主体工程
5.2.1 墙体工程
(1)墙体材料及厚度
陵城区菜园小学教学楼工程中,非承重的外围护墙采用300mm蒸压轻质砂加气混凝土砌块B05,强度>A3.5、专用混合砂浆砌筑;内隔墙的材料使用除了在建筑设计总说明和建筑详图里注明的位置,其余均采用200m/100mm厚的加气混凝土砌块,同时并采用与之相配合的专用混合砂浆砌筑。
(2)墙身防潮层
砌体墙在室外地面以上,位于室内地面垫层处设置连续的水平防潮层,做法为1:2水泥砂浆内加3%-5%的防水剂20mm厚,此处为混凝土墙除外。室内相邻地面有高差时,应在有高低差填土一侧的墙身做20厚1:2聚合物水混砂浆防潮层,厕所浴池间地面以上墙体200高为现浇C20细石混凝土翻边,并与结构楼板同时浇筑。
(3)墙体构造要求
1)当砌块强度低于A3.5时,底部做200mm高圧粉煤灰砖导墙。
2)墙体留洞:钢筋混凝土墙上的留洞具体见结施图和设备图;
3)墙体封堵:当管道内设备安装完成后,此时应用C20细石混凝土砌筑墙体内的留置孔洞进行封口,做法应填密实。另外一墙应采用柔性材料进行封堵,防火墙上的留置孔洞也应封口并做法密实,目的是防止发生火灾。
4)填充墙与构件接缝处,应加设钢丝网片抵抗墙体裂缝,钢丝网片与基体搭接宽度≥100mm,门窗洞口等应力集中区也应在角部设钢丝网片;铜丝网片的网孔尺寸不应大于20mm×20mm,其钢丝直径不应小于1.2mm,且宜采用热镀锌;钢丝网应用钢钉或射钉每20Omm-300mm加铁片固定,挂网应做到平整、牢固。当填充墙抹灰总厚度超过35mm时,整片墙需要加设防裂钢丝网。
5)外墙保温材料选用节能建筑一体化墙体。
6)除图纸中注明的有关构件,所有金属构件在于墙体的连接过程中,必须采用预埋钢板,焊接时采用金属构件,并将金属构件埋入混凝土中。
5.2.2 楼地面工程
(1)特殊部分构造要求
1)有出水口及地漏的楼地面均做1%坡度坡向地漏或出水口。
2)卫生间的楼地面采用聚氨酯防水涂料,严格重视防水交接口的处理。四周门口外应做20mm细石混凝土翻边,其高度高出建筑完成面(较高一侧)200mm。当有管道穿过楼地面时,此类管道务必做好防水处理;做法则采用用1:3水泥砂浆打底,并填C20细石混凝土,采用建筑密封膏确保封严之后,再做楼面防水层,此时已经做好的楼面防水层应该与密封膏紧紧搭接。。
3)卫生间墙画部分应做防水处理,用1.5厚聚合物水泥防水砂浆,高度为1800mm(从装修完成面开始)。
4)卫生间防水层做好后要蓄水试验,蓄水深20~30mm,24小时下层顶板无湿渍为合格。
5)当电线管道需要穿墙埋设时,或需要暗中敷设在楼板里时,所有施工做法必须满足相关规范的要求。
6)非采暖房间与暖房间的楼板均应在板底加设一定厚度的挤塑板保温层。
7)楼地面构造交接处和地坪高度变化处,除图中另有注明者外均位于较低一侧。
5.2.3钢筋工程
(1)钢筋混凝土构造要求
1)最外层钢筋的混凝土保护层最小厚度的取值
基础、基础梁钢筋50mm
梁:一类环境20mm,二b类环境及正负0.000一下 35mn
板:一类环境15mm,二a类环境20mm,2b类环境25mm
柱:一类环境20mm,二b类环境及正负0.000以下 35mm
(2)钢筋间距(纵向钢筋外边缘之间的最小距南)
梁纵向钢筋水平方向宜等距放置。梁上部纵筋水平方向的净距离不应小于30mm和1.5d(d为最大钢筋的直径)。
梁下部纵筋水平方向的净距离及各层钢筋之间的净距(纵向钢筋配置多于两层时)不应小于25mm和1.0d。
(3)混凝土结构中纵向受拉钢筋的最小锚固长度取值:
表5-1混凝土结构中纵向受拉钢筋的最小锚固长度取值
钢筋种类 | 混凝土强度等级 | |||
C25 | C30 | C35 | C40 | |
HPB300 | 36d | 32d | 29d | 26d |
HRB400 | 42d | 42d | 34d | 30d |
其中:
1)无论何时,受拉钢筋的锚固长度均不应不小于250mm。
2)HPB300级钢筋:纵向钢筋末端做180度弯钩,箍筋末端做135度弯钩,弯钩制作按有关规定。
3)当带肋钢筋的公称直径大于25mm时,表中锚固长度乘以系数1.10
(5)现浇钢筋混凝土板
除去在施工图纸中有明确标注者,陵城区菜园小学教学楼工程中的现浇钢筋砼板在施工过程中必须满足下列要求:
1)现浇板板底钢筋直径间距相同跨尽量通长,搭接时在支座搭接,板顶钢筋搭接时在跨中搭接。
2)板的底部钢筋伸入支座长度应≥10d,且应伸入到支座中心线,地下室楼板及顶板要求伸至梁墙外皮。
3)板的边支座和中间支座板顶标高不同时,板顶筋在梁或墙内的锚固应满足受拉钢筋最小锚固长度La。
4)板的中间支座上部钢筋两端直钩的长度为板厚减负筋的保护层厚度。当板内支座负筋在梁内或墙内锚固时,应满足受拉钢筋的最小锚固长度。
5)双向板的底部钢筋,短跨钢筋置于下排,长跨钢筋置于上排。
6)当钢筋混凝土板底标高与梁底标高持平时,板的下部钢筋需要进行弯折,弯折之后则放在梁的下部纵筋上方。
7)板上孔洞应预留,一般结构平面图中只表示出洞口尺寸大于等于300mm的孔洞,施工时各工种必须根据各专业图纸配合土建预留全部孔洞,不得后置。
8)管道井按建筑平面图要求决定是否封堵。当需要封堵时先留出Ф8@200双层双向钢筋网,待管道安装完毕后浇灌其混凝土,板厚为100mm,混凝土等级yu2周边板相同。
9)对于外露的现浇钢筋混凝土女儿墙、挂板、拦檐口等构件,当其水平直线长度超过12m时,应设置伸缩缝,伸缩缝间距小于等于12m时,缝隙采用沥青玛蹄脂填实。
10)阳台挑板及雨篷处应该与主体一起浇筑,挑出部分应当设临时支撑,待强度达到100%时方可拆除支撑
11) 电气埋管应置于板的中部,当板内电气埋管处板面没有钢筋时,应增设Ф4@200钢筋于板面,宽出埋管每侧各200mm。
12)楼板上后砌隔墙的位置应严格遵守建筑施工图,不可随意砌筑。
13)楼板上后砌隔墙板底加筋2Ф12@100,附加钢筋锚入两侧支座梁内满足锚固长度。
14)当现浇板跨度大于等于3.7米时,要求支模时跨中起拱L/400;当悬挑板悬挑长度L大于1.0米时,要求支模时起拱L/200.
15)悬挑板阴阳角应配置附加斜向构造钢筋。
16)上下水管道及设备孔洞必须按各专业施工图要求图预留,不得后凿,以免降低板的承载能力。
(6)钢筋混凝土梁
1)图中未注明的梁的构造应按照(11G101-1)图集进行施工。注意连梁中间支座梁底筋锚固长度取laE。
2)梁内箍筋除单肢箍外,其余采用封闭形式,并做成135度弯钩,纵向钢筋为多排时,应增加直线段弯钩在两排或三排钢筋以下弯折。
3)渠内第一根箍筋距柱边或梁边50mm起。
4)主梁内在次梁作用处,箍筋应贯通布置,凡是未在次梁两侧注明箍筋者,均在次梁两侧各设3组箍筋,箍筋肢数、直径同梁箍筋,间距50mm。
5)梁纵筋应均匀对称地布置在梁截面中心两侧。当梁的架立钢筋与其左或右支座负筋直径相同时,该筋应该与其左或右负筋通长。
6)当详图未注明时,变截面梁及折梁配筋做法见结构施工图,梁箍筋同相应梁端箍筋。
7)梁的纵向钢筋需要接头时,底部钢筋应在距离支座1/3跨度范围内接头,上部钢筋应在跨中1/3跨度范围内接头。同一范围内的接头数量不应超过总钢筋数量的50%。
8)梁上不得随意开洞或穿管,开洞及预埋铁件应严格按设计要求设置,经验合格后方可浇筑,预留孔洞不得后凿,不得损坏梁内钢筋。在梁跨中开不大于直径150的洞,在具体设计中未说法时,洞的位置应在梁跨中的2/3范围内,梁高的中间1/3范围内。
9)当现浇梁跨度(L)大于4米时,要求支模时跨中起拱L/500;当悬挑梁悬挑长度(L)大于1.2米时,要求支模时起拱L/200。
10)所有悬挑梁箍筋均全长加密,问距不大于100,梁上砌墙时,挑梁端部应设构造柱。挑梁弯起筋及端部附加筋做法详见平法图集。
11)当支座两边梁宽不等(或错位时)负筋做法参考结构施工图纸。
(7)钢筋混凝土柱
1)柱子箍筋一般为复合箍,除拉结钢筋外均采用封闭形式,并做成135度弯钩,直钩长度为10d。
2)钢筋混凝土柱的构造过程中,及时关注施工图纸中的要求,当柱需嵌入填充墙内时,应按照图纸位置预留出合适的拉结钢筋。
3)柱与现浇过梁、圈梁连接处,在柱内应预留插筋,插筋伸出柱外皮长度为1.2la,锚入柱内长度为la。
5.3 屋面工程
5.3.1屋面具体构造做法
(1)陵城区菜园小学教学楼屋面防水等级为二级,一道防水设防,屋面保温应采用挤塑聚苯板保温层。
(2)菜园小学的教学楼工程屋面排水采用排水方式是有组织排水,其中落水管材质为PVC管,直径为100;屋面应做好排水孔、雨水口及泛水找坡。檐沟建筑找坡坡度为1%。
5.3.2屋面施工工艺流程
(1)屋面安装管道、卫生间排气道、厨房烟道安装完成后,对洞口进行撑补。
(2)屋面结构关水24小时,找出渗水点及结构裂纹,根据裂纹宽度及数量制定整改方案,按相关处理措施处理;若裂纹较多、宽度较大时,进行结构安全鉴定,并请设计进行专题分析,提出解决方案,然后按“质量缺陷及事故处理程序”进行处理,所有资料进入竣工资料内。
(3)裂缝检查、标记完毕后,屋面结构板积水清理,待结构板干燥后,进行结构板上的砂浆、混凝土浮浆剔凿,女儿墙内侧模板拼缝处打磨平整,最后将屋面所有垃圾清扫干净,准备进入防水施工。
(4)基层R角处理,结构板清理干净后,用1:2水泥石粉对女儿墙根、管根,排烟(气)道、通风井砼导墙根部及屋面机房墙体根部、屋面反梁根部卷成圆弧形,完成后将作业面移交专业防水施工单位。
5.4 门窗工程
5.4.1门窗物理性能指标要求
门窗玻璃选用关系着整个教学楼的通风、换气等功能,所以其应全部满足气密性、水密性、隔声性能、保温性以及抗风压性能的要求,具体性能指标应符合国家统一标准要求。
5.4.2门窗细部做法
(1)建筑外门窗采用塑料中空玻璃5+12A+5Low-E,安装隐形纱窗。
(2)门窗工程有以下情况之一时必须使用安全玻璃:
1)7层及7层以上建筑物外开窗。
2)落地窗的底边距离装修面小于900mm时,也需采用安全玻璃,防止发生安全事故。
3)公共建筑物的出入口、门厅等部位。
(3)陵城区菜园小学教学楼工程中的所有门窗立面的尺寸均与洞口尺寸相同,门窗的选择用料必须满足各类强度的要求。
(4)所有门需要安装外用型门锁,所有关闭处都须有挡雨胶条。
(5)门窗框与墙体之间的缝隙,此工程中不允许留置缝隙,所以务必采用聚氨酯发泡或其它高效保温材料填充密实并用密封膏封口。
(6)本工程中所有门窗在制作和安装前,均需要施工人员到现场校核尺寸及数量,严禁自己估计。
(7)在此工程中门窗立樘的高度为300mm,安置于其所在的墙体中间。
(8)防火门窗甲方自购,但必须购买具有经公安部指定鉴测单位测定并颁发产品合格证书的产品,应具有自闭功能。
(9)寒冷地区主体建筑的主要出入口设挡风门斗,其双层门净距不应小于1.5m。疏散走道上的门不得使用弹簧门、旋转门、推拉门、玻璃门等不利于疏散通畅的门。
(10)所有外窗均应加设纱窗,卫生间外窗距室内楼地面1.7m以下部分应为磨砂玻璃或贴膜玻璃。
5.5 装饰工程
5.5.1外装修工程
(1)教学楼外部装修过程中选用的各类材料,其材质、规格、颜色等均由施工单位提供样板,但样本必须经过建设单位确认和设计单位同意之后进行封样,并根据封存的此样本进行后期的验收工作。
(2)外装修设计和做法具体见“立面图”及外墙详图。
5.5.2内装修工程
(1)教学楼内装修工程关系到整个建筑物的使用功能和美观程度,所以其具体做法应符合国家给出的建筑装饰装修规范,与此同时,质量也应满足后期在进行的竣工验收标准。
(2)二次装修应另行设计并不应危及结构安全且不影响水电系统和空调系统,并应充分满足正常使用和防火要求。
(3)教学楼内部装修过程中选用的各类材料,其材质、规格、颜色等均由施工单位提供样板,但样本必须经过建设单位确认和设计单位同意之后进行封样,并根据封存的此样本进行后期的验收工作。
(4)工程内部装修的材料选择以及施工做法应均应该符合国家给出的统一要求。
(5)室内墙面宜采用光滑易清洁的材料,墙角、窗台、暖气罩、窗口竖边等棱角部位必须做成小圆角。
(6)本工程所采用的材料中含有部分甲醛或游离甲醛,其中此类物质主要存在于无机非金属装修材料中,对于甲醛及游离甲醛的释放量不应过高,其限量的具体数据必须符合国家标准規定。。
(7)对于不符合设计要求和国家规范的建筑材料和装修材料,一经发现,应当立即停止使用,并及时清退出场。
5.5.3油漆涂料工程
(1)外露铁件需作防锈处理,预埋木砖需作防腐处理。
(2)此工程外露之钢、木构件按中级以上油漆的要求施工,木材面用调和漆或清漆及清漆磨退出亮等作法,钢构件用调和漆。
(2)木门、门套、木扶手等木作油漆做法详见图纸中工程材料做法表即可。
第6章 施工准备
6.1 现场准备
6.1.1 三通一平
(1)路通:施工现场的所有道路是组织大量物资进入场地的主要运输途径。为了使建筑材料、构件、建筑机械、设备等顺利进场,首先必须修通道路专用线,使各种物资和设备直接输送到施工地点,尽量减少二次搬运。施工用的道路应最大可能修建永久性道路进行施工
(2)水通:施工现场的水通,包括给水和排水两个主要方面。施工用水主要包括三个方面,分别是生产用水、生活用水、以及消防用水。施工给水设施,同样尽量采用永久性给水线路;临时管线的铺设,不仅要满足生产用水点的需求和使用方便,还应考虑尽可能缩短管线长度。施工现场的排水同样非常重要的,尤其是在雨季,排水更是要畅通无阻,场地内不要出现积水的现象,为施工创造良好的条件。
(2)电通:施工现场的根本动力来源就是电。工程开工之前,按照施工组织设计的要求,应接通施工临时供电及电信设备,并做好施工中需要用的蒸汽、压缩空气等其他能源的供应,保障好施工现场所有动力设备和各种通信设施的正常运作。
(4)平整场地:根据建筑施工总平面图的要求,首先需要拆除施工现场上阻碍施工的建筑物或构筑物,然后根据建筑总平面图规划的标高和土方设计图样,进行土方工程量的计算,从而确定平整场地的具体施工方案,有准备地进行平整场地的工作。
6.2 技术准备
6.2.1计量控制
在施工过程中的计量,包括施工生产时的投料计量、施工测量、监测计量以及对项目、产品或过程的测试、检验、分析计量等。
6.2.2测量控制
为了使建筑物或构筑物的平面位置和高度符合设计给出的要求,施工前应该按照总平面图,设置永久性的经纬坐标桩以及水平坐标桩,同时建立工程测量控制网,以便于建筑物在施工前的定位放线工作。建筑物定位和放线一般会通过设计定位图中的平面控制轴线来确定建筑物周围的轮廓。对于施工过程中测定的数据需要先进行自我检测,当结果符合要求后,可向有关部门和建设单位提交验线,通过后,即可保证此定位数据的准确性。沿红线的建筑物放线后,还应该由城市规划部门来验线,为了防止建筑物压到红线或超过红线。
6.3 材料和物资准备
材料、构件及机械机具设备进场是场地进行施工的基础。施工单位应该按照施工组织设计所提出的材料、构配件计划,根据开工时所需要的材料品种、规格及数量组织材料及物资进场。材料的堆放位置必须符合平面布置图上的规定。预制构件以及其他半成品的进场,也要按照以上原则进行组织;材料和预制构配件的进场,是要根据工程进度的要求分期、分批组织进场。各种施工用机械机具设备,按照施工组织设计的要求运送到指定地点来就位、安设,接通其电源并试车正常后等待备用即可。各种生产性设备,尤其是需要安装的此类设备,也应按照时间进场。
第7章 施工进度计划
7.1 进度计划目标
为确保实现工期目标,项目经理部按照工期计划尽早地进行施工准备,认真地组建土建施工队伍和力量,抢建主体工程,尽可能早地为安装和装饰工程打好基础。与此同时,做好土建工程、安装工程和装饰工程其中的配合施工,尽量确保各个专业施工过程都严格控制在约定工期内完成工程任务。
7.2 人工机械进度控制
7.2.1劳动力计划
(1)在人工挖孔桩成孔过程中需投入劳动力130人。
(2)根据本教学楼工程量,计划钢筋制作和安装10人,电焊工5人,共计15人。
(3)桩芯混凝土采用预拌商品混凝土,挂筒振捣等工序所需劳动力10人。
(4)抽排水、场地清理和安全文明施工的设备维护工作计划10人。具体劳动力计划数据请参照第二章节相关内容。
7.2.2机械设备计划
根据施工进度的具体要求,以及结合项目实力,根据施工进度计划总共投入到30个作业小组,计划先后投入相关机械机具设备20台,具体计划参数请参照表2-2主要施工机械一览表。
7.3进度计划保障措施
7.3.1管理措施
(1)组织本工程中的各级领导和技术主管级别类进行学习,对施工进度计划进行研究,并向全体管理人员和施工作业人员做好思想工作和教育工作,认识到保证工期、恪守信誉的重要意义,号召全体工作人员共同努力,保证工程按时交付。
(2)认真高效地做好工作计划,尽量提前编制好总进度计划、季度计划以及月计划,并且具有高度的可行性,实际可行,同时每天要落实和检查,随时做好调整。
(3)影响到施工关键节点的项目,负责此施工过程的主要领导和相关管理人员应跟班作业,亲自组织并进行实施,在必要时进行赶工突击。
(4)对于重要的工序明确奖惩制度,从经济上根本保证计划落实到位。
7.3.2技术措施
(1)项目的技术负责人应该组织专业技术、测量放线、质量检查等相关工作人员,认真熟悉图纸,并进行编写分部分项工程的技术交底资料,尽量避免在施工时期出差错从而影响工程工期。
(2)商品混凝土更宜采用早强型的普通硅酸盐水泥,此类水泥拌制而成的混凝土可以尽快拆模,不会耽误工期,并且加快施工进度。
(3)尽早地加工好工程所需要的钢筋,并将其挂牌堆放在合适的场地,如此使用时便能尽快绑扎。
7.4 施工进度计划网络图
施工进度计划网络图见附录1。
第8章 施工总平面布置
8.1 现场平面布置说明
8.1.1现场平面布置做法说明
(1)本项目工程现场施工场地路面硬化采用C20混凝土浇筑,其厚度为120mm,计划统一在场地内部北侧位置搭设办公楼,食堂以及热水房,高度大于等于2米。
(2)在场地西侧安置宿舍、浴室和厕所等生活区域。将材料堆放区、木工棚、钢筋加工区以及配电室分别安置在场地的东侧和南侧,与生活办公区隔开。
(3)施工现场应与现场管理人员的办公区和生活区分开,对施工现场使用封闭式管理,防止人员误伤。
(4)根据现场设计要求和施工环境,铺设临水临电,及时处理施工场地的障碍。
(5)对于各项材料的放置应有严格的管控,应该按照施工平面图所在位置相应堆放,不得任意安置,并及时采取相应保护措施,避免出现安全事故。
8.2 临时设施布置说明
临时设施是为了满足施工现场管理人员以及施工作业人员的正常工作和生活,在搭设过程中应严格按照设计要求进行布置,不可随意布置,更不可违背工作和生活需求。本工程中建造的临时设施,是为正式的现场开工准备生产、办公、生活、材料库房、钢筋棚等临时性用房,以及需要设置消防保安设施和场地。临时设施的搭设和建造,在原则上应尽可能地优先利用现有的建筑物或构筑物,或者先对一部分永久建筑物施工,尽量减少临时设施的数量,来提高利用率并减少成本,节约资金。
8.3 施工场地布置平面图
施工场地平面布置图见附录2。
第9章 施工技术组织措施
9.1 施工质量目标及保证措施
9.1.1质量目标
深入贯彻落实ISO质量保证体系,规范工程的全部质量活动,严格按照相关标准和规范进行施工过程管理,通过各个部门和各个岗位人员的实施,保证执行质量方针和实现质量目标,在施工过程中,做到防患于未然。加强在施工过程中的监督和检查工作,严格执行其中的标准要求,所有工序都必须经过质量检察员检验合格并由相关人员签字后方可进行。对各个施工环节予以全过程控制,从而保证项目工程质量。
9.1.2质量技术措施
(1)认真审视并核对施工图纸,在施工之前就将影响质量的问题消灭,将本工程的施工重点,应在单项工程施工之前编写好专项的施工措施以及作业指导书等,并及时向有关操作人员进行交底工作。
(2)加强对施工过程的全过程质量监控,特别是成孔直径、桩端的持力层、扩大头的尺寸、成孔垂直度等被划到特殊工程和关键工序的内容,并从材料的采购方面、进场检验、施工全过程检查、重难点技术的攻克、特殊工种持证上岗、机械机具设备能力鉴定、工序验收等各环节进行全过程的控制。
(3)对于施工过程中的监督和检查一定要严格对待,实行“三检制度”,工序交接时必须经过质检员检验通过后相关人员进行签字方可通过。限令整改出现质量缺陷较多的施工队伍,否则,责令清除出场地。
(4)对原材料的质量控制要求也要加强,由于原材料的质量直接影响了工程质量,项目经理部必须严格按照采购程序、《进货检验和试验》、《不合格品的控制》等相关程序执行,保证只有通过检验和试验的原材料才能继续进入下一道工序。原材料、半成品和成品均要含有出场合格证和质量检测报告等相关质量证明文件,进入场地后,对需要检验和试验的材料按照批量进行有见证的额抽查检验试验,合格后才能使用。
(5)按照现场给出的坐标点、水准点、采用经纬仪或者全站仪复核每个桩位。第一节护壁拆模后,孔口的标高和孔桩中心线引到第一节护臂上,用红色油漆划出标记,作为之后桩位垂直度和标高的控制依据。
(6)当工程中采用了定性钢模板时,每周转一次都要进行清理,发生变形情况要及时校正,确保从任何位置测量,模板内侧直径都可满足设计时的要求。
9.2安全目标及保证措施
9.2.1安全目标
(1)将伤亡人数控制在0人。
(2)安全生产的有关工程部分必须全部合格,即合格率控制在100%,并且优良率也要控制在75%-85%。
(3)文明生产的有关工程部分必须全部合格,即合格率控制在100%,并且优良率同样控制在75%-85%。
(4)争取做到“五个无”目标,即无人员死亡、无人员重伤、无建筑倒塌、无人员中毒、无火灾发生。
9.2.2安全防护措施
(1)窗台低于900的外窗内侧均需加设安全防护栏(应为防攀爬栏杆)、水平推力不小于1.5KN/m。
(2)本教学楼的施工图纸中有详细说明对于楼梯栏杆和扶手以及防滑条的具体做法,有关安全的措施切记不可马虎。对于栏杆的制作,应当采用更加坚固并且耐久的材料。本工程中的磁漆磨退等,油漆颜色除注明者外,由装修设计或业主来选定。
(3)疏散通道中不可以使用转门、弹簧门和推拉门等。
(4)在容易受到人体或物体碰撞位置的玻璃,应该在视线标高处设置醒目的警示标志。
(5)一层的外门窗应该采取防盗措施,由门窗厂家一体设计或者甲方另行委托专业厂家进行设计。
(6)经常出入和进行安全疏散的通道上,不应设有台阶。必要时可以设置防滑坡道,其坡度不应大于1:12。楼栏杆垂直线饰间的净距不应大于011m。
(7)楼梯踏步的高度0.15m,宽度0.28m。需要满足规范和标准的要求。
(8)当严寒地区在室外设置了安全疏散楼梯时,需格外注意做好安全措施,应全部加设防滑措施。
9.2.3 无障碍设计
(1)无障碍设计范围主要是建筑基地、教学楼主要入口、入口平台及门、无障碍卫生间与无障碍厕所位置等。
(2)本工程中所有针对无障碍设计的部分均严格按照国家标准设计。
(3)无障碍厕位:本工程在一层设置了无障厕所位、卫生间内各器具的构造均可满足《无障碍设计规范》(GB50763-2012)相应的规定。
(4)其他未尽事宜应详细按照《无障碍设计规范》(GB50763-2012)相关规定进行操作。
9.2.4 安全防火措施
(1)本教学楼工程中设置的车道宽度均大于规范标准规定的要求,其中规范规定消防车道的宽度应大于4米,并保证与其他建筑物之间的距离应大于6米,即满足规范标准的要求。
(2)教学楼应进行防火分区,划分详细内容见各层平画图中防火分区示意图,各个防火分区面积都小于2500平方米,均满足设计要求。
(3)每栋建筑中均设置有2个及以上的出入口、房间门至各个出入口的疏散距离满足《建筑设计规范》5.5.17条de 要求。
9.3季节性施工措施
9.3.1炎热天气保障措施
(1)当本项目的施工阶段进入夏季时,气候有炎热,温度较高,由于孔桩开挖深度相对较深,底层空气稀薄,当工人劳动强度相对较大时,容易发生工人中暑现象,为了确保施工时的安全,应当适当调整作息时间。
(2)在工人下井之前,应当做好清洗井道、通风、检测毒气等工作。给工人准备凉茶或绿豆汤等降温防止中暑类饮品,通过适当添加食盐等来防止工人脱水。
9.3.2雨季施工保障措施
(1)技术保障
1)台风或者暴雨来临前,首先检查办公区的板房、工人区的宿舍等是否连接可靠并是否具有漏水现象,应采用Ф12钢丝绳从上而下与地面上的锚具加固连接,钢丝绳之间的间距不超过10米,并采用Ф22的钢筋制作锚具,钢丝绳与锚具之间的连接应当采用绳卡。
2)重新检查所有的围墙是否可靠并且是否牢固,否则,应当采用角钢进行二次加固。
3)对于混凝土搅拌机的防雨措施,应当搭设雨棚架,雨棚架材料为钢管,顶棚的铺设应当使用模板进行双层铺设,尽量做好防雨的措施。
(1)工期保障
为按时交付,尽量缩短工期,施工现场应常备足量的太阳伞和彩条布等防雨器具,当下小雨,不影响施工作业时,应利用好此类防御器具,搭设临时的小型防雨棚,正常进行施工作业活动,从而达到保障工期不推迟的要求。
9.4 环境保护和文明施工措施
9.4.1防噪音措施
本工程位于山东省德州市安德街道办事处,施工现场附近具有较多的办公区域和居民住宅,如果当施工噪音过大时,将打扰到附近居民的日常工作和休息 ,因此,在该教学楼施工过程中,尽可能地采用噪音量较小的机械设备。施工时间尽量选择在日常上班时间。当浇筑混凝土需要连续作业时,向相关部门申请夜间施工许可证,张贴公示并应当做好与周边居民的妥善协调工作。
9.4.2防粉尘及排污处理措施
(1)施工之前,应当修筑洗车槽,所有需要进入施工区域车辆,必须冲洗干净后方可离开施工现场,严禁带着泥土上路,场地内部的施工道路面应当铺设碎石,在车辆来往之前,洒水湿润道路,以防止粉尘飘扬。
(2)责派专门人员对施工场地内、办公区以及工人施工区进行定期打扫和清洁,此过程应贯穿整个施工期间,在合适的位置应设置垃圾箱,为现场管理人员和施工人员提供一个良好的工作和生活环境。生活区的厨房外围应安置隔油池,所有厨房的内部排水必须通过隔油池处理后才能排入市政污水管道。厕所外部排水应当通过三级化粪池,之后再排入污水管道。
(3)在正式开工之前,就应当在合理位置修筑泥浆沉淀池,通过所有桩孔抽排的泥浆水应当先进行沉淀,之后才能排入市政污水管道。
9.4.3文明施工具体措施
(1)与地方XX应打好配合,业主需要做好宣传部分工作,施工现场门口、门柱以及围墙等必须完整且牢固,做到整齐美观。工地门口应有统一制作的“五牌一图”。
(2)施工场地内应具备完善的排水措施,泥浆水应当进行妥善处置,提前对排水系统进行申报,之后流入城市排水管网。
(3)场地内路面应平整、坚实并且畅通。主要的场地部分应做到全部路面硬化,严禁在运输过程中散落泥浆、材料物资等撒落。车辆进出工地之前,需将车身以及轮胎等位置冲洗干净,防止脏污落土等污染城市路面。
(4)项目经理部及现场应配备专职安保人员,昼夜轮流值班,建立健全施工现场的保卫管理制度,做到所有外来人员和车辆进出登记,在场地内的时,需要做到服从管理人员的相关调配和安排。
(5)所有人员在进入施工现场之前,均应佩戴好安全帽。
(6)现场的平面布置应严格按照《施工组织设计》进行,材料物资等需要堆放整齐,清洁有序,做好现场的卫生等工作。
(7)现场管理人员应当积极向其他工作人员宣传相关法律法规,使得施工场地的各施工人员做到知法、懂法并能自觉遵守和维护国家的相关法律法规,严格杜绝在施工现场的盗窃、赌博以及打架斗殴等事件的发生。
结 论
本毕业设计题目为《陵城区菜园小学教学楼工程标书的编制》。从中明确了标书编制的过程内容和相关节点,熟悉了标书在编制过程中的各类工作内容,对于编制过程中出现的某些基本问题,能够了解其前因后果,并进行合理地解决。对于某些容易出现并且常见的问题,也能较为妥善地预防。在整个毕业设计的撰写过程中,编制的投标书内容主要包括了商务标和技术标,在商务标书的编制过程中,学习并掌握了工程量清单计价的规则,并在此基础上,深入学习了通过广联达云计价软件对工程量进行清单计价的使用方法。在技术标书的编制过程中,更进一步的学习和应用了本科阶段所学的专业知识,熟悉整个施工过程的流程和各个阶段的施工方案。
通过对施工方案的优化,对人工费、材料费和机械使用费进行科学、合理、有效地控制,通过对人为因素、材料和设备因素、技术因素、气候因素以及环境等因素地全面考虑,制定合理的工期,在合理有效地利用资源的前提下,达到保证工期,按时交付,同时降低成本的目的。
根据陵城区菜园小学教学楼的工程招标书及投标须知、施工图纸、合同文件以及建筑规范等其他相关文件,遵照《中华人民共和国招投标法》,最终经过计算,本工程的预算总额为15715271.14元,建筑面积4693.80平方米,建筑层数4层,顶层带一个小型机房,占地面积1235.32平方米。
工程开工日期为2018年4月1日,竣工日期为2018年8月23日,整个施工过程计划工期为144天。
工程质量合格,满足竣工验收要求,各项指标均达到《建筑工程施工质量验收统一标准GB50300-2013》要求。
致 谢
经过本科四年的学习和沉淀以及最后一整个学期的准备,我的毕业设计已经接近尾声,作为一名即将毕业的大学生,首先感谢母校四年来对我的栽培和养育,对我踏入这个专业领域伸出了第一只手,于我有着启蒙之意,同时也为我提供了良好的学习平台和生活环境。
此次的毕业设计我要十分感谢我的指导老师,老师在繁忙的教学任务中抽出时间对我的设计进行指导,从最初的了解此工程项目,着手计算工程量,深入学习定额和清单规则,运用软件组价,一直到最后的编制投标书,老师从始至终贯穿在我整个毕业设计的学习和操作中。对于我出现的各种问题,老师总是认真耐心地给我提出建议,循循善诱,引导我走向正确的学习方向,给予了我极大的帮助和鼓励。
其次,我要感谢我的父母,他们是我坚实的后盾,生活中给予我包容和理解,学习上给了我最热烈的精神鼓舞,是我经济和精神上最强有力的支撑。
我还要感谢我的舍友和同学们,他们陪伴我走过了最充实最有意义的四年学习生活,在学习中不断激励着我前进,同时在生活中也给予了我无微不至的关怀和照顾。
经过本次毕业设计的撰写,我发现我需要学习的地方还有很多,由于自身经验的匮乏,许多地方实践起来与理论知识还是有一定的差距,这也更加坚定了我需要脚踏实地扎实学习的信心,路漫漫其修远兮,吾将上下而求索,在今后,我将锲而不舍,统筹兼顾,为自己的人生书写好每一笔画。
最后,再次诚挚地感谢母校和指导老师对我的栽培和教育,感谢家人和同学们的陪伴!
1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。
2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。
3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。
原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/132974.html,
