西安建筑科技大学1号宿舍楼投标报价施工组织设计及资源优化

 摘 要

本项目为西安建筑科技大学1号宿舍楼,位于陕西省西安市碑林区雁塔路中段13号,楼层为6层,1-6层层高为3.6m,建筑总面积为4430平方米。

本次设计通过熟悉图纸以及招标合同之中的要求规定,根据陕西省最新发布的《建设工程报价手册》,计算西安建筑科技大学1号宿舍楼工程量,参考《建设工程招投标与合同管理》与西安建设工程信息网等文献资料撰写投标文件。

本次设计的内容为西安建筑科技大学1号宿舍楼,具体包括投标函、投标报价的编制、施工组织设计的编制及整体的资源优化等。

关键词:施工组织设计;投标报价;资源优化

 1商务部分

  1.1投标函

为了能在众多的开发商种脱颖而出,通过严格挑选选出更加是个本次开发任务的承包商。其中包含了:施工开始到截止时间、延期违约金、质量保证书等等。

 1.1.1 投标函的概念

投标函的内容和格式需要符合招标条件的规定。投标人对跟投标文件相关的指示和承诺做出反应。这些承诺和指示通常位于投标文件的开始部分。

1.1.2 投标函的作用

投标函的用意是促使投标人中标,投标在正式开启前必须守密。

表1-1 投标函

致业主:西安建筑科技大学1号宿舍楼

(1)遵循宿舍楼的招标文件编号。 贵方招标项目的一部分,并按照国家招标投标法律。对施工现场进行提前勘测,并对文件中的内容进行确认,设计图纸,施工标准等等。 承担上述工程的施工、竣工和保修,并保证该宿舍楼的施工招标文件不超过100份。

(2)我方担保本次开发施工的报价要高于我方施工的成本价格。

(3)倘若我方施工单位中标,我方施工单位将在2015年9月完成开发项目并且进行交接。

(4)我们赞同上交的投标文件应在投标文件的投标限期和投标书第15条规定的投标限期内有效。

(5)在合同约定书正规签订并生效之前,贵方中标通知书和本投标文件应形成对两方拥有限制力的文件。

(6)我方已在领取答疑记要前,提交了贰万元作为保证押金。

投标人:陕西少华建筑工程有限公司

单位地址:陕西省西安市雁塔区南二环东段362号5号楼

委托代理人:高海军

邮政编码:710000

日期:2020年3月23日

 1.2投标保函

作为第三方出具为投标行为做保证担保函件。是一种金融工具,和信用征信一个性质。是一个能够降低企业投标成本的价值,通过介入第三方为投标企业增信,来满足降低和处理甲方招标规则中的风险目的。保函即是担保,背后依靠担保法,保函应用也是第三方信用保证担保为招投标处理风险的机制。

 1.2.1 主要义务

投标担保是为了防止投标者因不签署协议而亏损,投标者务必提供银行担保,保证投标者实行招标文件规定的职责:(1)不得篡改最初报出的价格和终止方式;(2)当建筑施工单位开始施工的时候必需和委托单位进行确定交接以及签订正式的合同,并且按照合同内容和规定的时间施工竣工。另外要求施工单位委托银行进行信用担保。

假如施工单位不履行相应责任,招标方可以按照合同中共所规定的要求赔偿。

 1.2.2 投标人应具备的条件

(1)有银行开户账号。

(2)具有施工建设的能力。

(3)资金达到违约金数额。

 1.2.3 投标保函的期限

投标保函的有效期一般为半年的保证有效期,从签订之日起生效。

 1.2.4 适用于所有公开招标、议标时,业主要求投标人缴纳投标保证金的情况

在投标进程中,一贯规定投标人支付投标保证金并彼此限制,以防止因改变投标、撤回投标或拒绝签订合同而形成的损失。投标担保是个可行的选择。投标人到投标人之间的投标书的格式如下图所示:

表1-2 投标保函

工作编号:(工字)第20200322号

西安建筑科技大学(招标人):

鉴于民生物业有限责任公司(以下简称投标人)参加“西安建筑科技大学1号宿舍楼”方式向贵方提供如下担保:

一、保证的范围及保证金额

甲方在进行投标汇总出现以下之一的情况需根据情况承担相应的责任。

(1)投标公司在进行投标时,应该在投标的有效时间区间之内进行,逾期施工单位负全责。

(2)如果投标公司在中标之后因为该施工单位自身的原因没有和委托方进行正式签署合同,那么施工单位负全责。

(3)施工单位中标以后,需要按照委托方提交的施工方案进行,如果出现施工设计与实际不符合,可以适当的和委托方理性的沟通来进行调节。

二、保证的方式及保证期间

通过银行作为信用保证的第三方。至2020年3月22

三、保证责任的解除

(1)如果保证期已满,而你们又没有以书面向我们申索保证责任,我们将在保证期届满后的第二天废止保证责任。

(2)按照保函我方履行保证责任后,从我们给贵方从我们账户付款起,我们的保证责任废止。

(3)根据法律法规,解除合约同时解除施工方所履行的责任,应该在解除自我担保责任之日起7田内将担保函的正本退还给我们。

四、免责条款

(1)如果乙方单独毁约需要承担相应的责任和义务,甲方免责。

(2)依照我国法律来对责任定性,甲乙双方根据双方责任分担最终的责任,我们也解除相应的担保责任。

(3)因为不可抗拒因素造成的我们不能履行义务,我们不承担任何担保责任。

六、争议的解决

如果由于保单因袭异议,首先我们进行平和的协商调节。如果和商失败,将采取诉讼途径进行协商调和。

本保函由我们法定代表人(或其授权代理人)签字或盖公章后交给贵方之日起有效。本条所称交付是指:

保证人:王海军

法定代表人(授权代理人): 王海军

2020年3月22日

 1.3企业资质

陕西少华建筑工程有限公司成立于2009年4月13日,注册办事处位于陕西省西安市雁塔区南二环东段368号5号楼10402室。 经营范围包括工业、土木工程建设、矿山建设总承包;环境保护,绿化,市政公用事业,消防,高速公路,钢结构,建筑智能,建筑防水,消防设施,地基和基础,房屋建筑,土方,水利,水电,电力,桥梁隧道,照明,体育场馆设施,腐蚀保护,城市道路建设,输变电,管道,混凝土,古花园;房地产开发;爆破作业、设计施工;建筑劳务分包、河湖整治工程、海洋石油工程建设;大众舞厅娱乐服务;电力安装(维修,试用)电力设施许可证,压力管道,高速公路路面,高速公路路基,高速公路交通,铁路,机场,民航管理项目,导航项目,港口和运输,石油化工,通信,水力结构和安装,核工程,海上石油工程,特种工程,园林绿化,工程监理,工程设计,工程勘察,造价咨询和招标代理等。以下是该公司的资质证书、公司营业执照、安全生产许可证如下图1-1所示。

图1-1企业营业执照

85de9718c245a620b90af85c261bbf8a

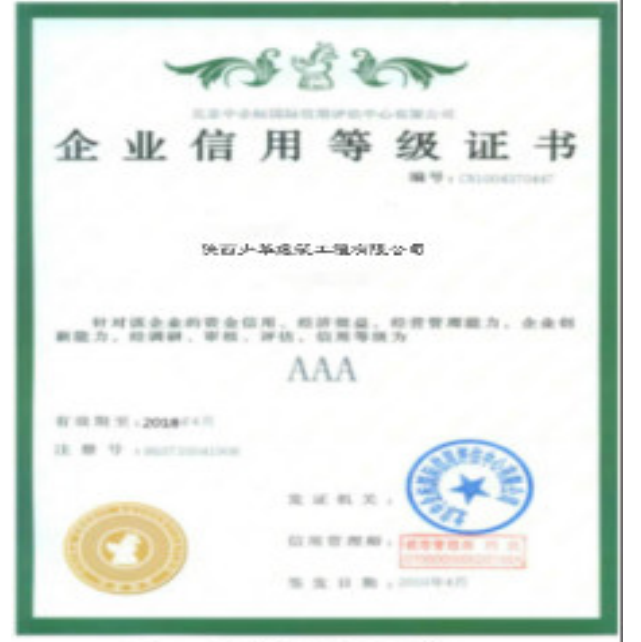

图1-2 企业资质证书

a3997dd9c846850fdbb0df1dbab3fab9

图1-3 企业信用等级证书

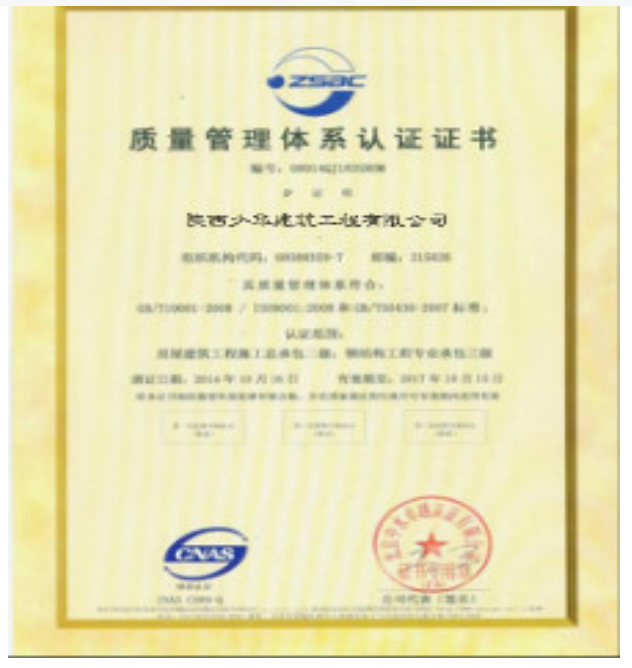

655126587b19365858769c87d07cf19c

图1-4 企业质量管理体系认证证书

西安建筑科技大学1号宿舍楼投标报价施工组织设计及资源优化

图1-5 企业安全生产许可证书

 1.3.1 法定代表人身份证明格式

凭证是单位出具的法定代表人证书,一般是谈判签订合同的诉讼。法律代表人行使权力需要按照国家法规跟公司的规定。陕西华山建设有限公司是这个项目的法定代表人。图中显示了该投标人向投标人的法定代表人的身份证明和安全官员证明。

法定代表人身份证证明

单位名称:陕西少华建筑工程有限公司

单位性质: 私有企业

地址:陕西省西安市雁塔区南二环东段368号5号楼10402室

成立时间:2009年4月13日

经营期限:10年

姓名::王海军 性别:男 年龄:39职务:总经理 系陕西少华建筑工程有限公司法定代表人特此证明。

投标人:陕西少华建筑工程有限公司

日期:2020年3月22日

 1.4 企业财务状况

陕西少华建筑公司近些年来的财务状态稳定发展。进过了多次承包类似的工程项目具有了良好的开发经验和优势。具有相关开发的硬件设施:大型的机械车,升吊机,优秀的技术人员和开发经理。财务状况是指在一定时期内经营活动的金融融资和资本运营状况。下表表1-3是当前公司的负债情况汇集。如表1-1至1-3所示

表1-3 资产负债表

资 产 行次 期末余额 年初余额 负债和所有者权 行次 期末余额 年初余额
流动资产: 1 流动负债: 29
货币资金 2 2136990 1273081 短期借款 30
应收账款 3 4501056 7833460 应付账款 31 3864000 2066034
减:坏账准备 4 预收款项 32
应收账款净额 5 7701006 其他应付款 33 575416
预付款项 6 3500000 3500000 应付工资 34 480000
其他应收款 7 3269300 1447310.83 应付福利费 35
存货 8 98700 156890 应交税金 36 14600
待摊费用 9 未付利润 37
待处理流动资产净损失 10 其他未交款 38
11 预提费用 39
其他流动资产 12 其他流动负债 40
流动资产合计 13 16534987 14210741.83 流动负债合计: 41 10034016 2066037
长期投资 14 60000000 长期负债 42
长期投资 15 长期借款 43
固定资产 16 长期应付款 44
固定资产原价 17 11000000 11000000 其他长期负债 45
减:累计折旧 18 2400000 2640000 产期负债合计 46
固定资产净值 19 9600000 9360000 递延税项 47
固定资产清理 20 递延税项贷款 48
固定资产合计 21 负债合计 49
其他长期资产: 22 所有者权益 50
其他长期资产 23 实收资本 51 16000000 16000000

表1-4利润表

编制单位:陕西少华建筑工程有限公司 2019年12月 单位:元

项 目 本期累计数 上期同期数
一、营业收入 30374500
减:营业成本 3087130
营业税金及附加 4125080
二、主营业务利润 551666
销售费用 156388
管理费用 175690
财务费用
资产减值损失
加:公允价值变动收益(损失以“-”号填列)
投资收益(损失以“-”号填列)
其中:对联营企业和合营企业的投资收益
三、营业利润(亏损以“-”号填列) 319790
加:营业外收入
减:营业外支出
其中:非流动资产处置损失
四、利润总额(亏损总额以“-”号填列) 219780
减:所得税费用 549477
四、净利润(净亏损以“-”号填列) 4264850
六、每股收益:
(一)基本每股收益
(二)稀释每股收益

表1-5现金流量表

编制单位:陕西少华建筑工程有限公司2019年12 月 单位:元

项 目 本期金额 上期金额
一、经营活动产生的现金流量:
销售商品、提供劳务收到的现金 22000000
收到的税费返还
收到其他与经营活动有关的现金
经营活动现金流入小计 22000000
购买商品、接受劳务支付的现金 2584239
支付给职工以及为职工支付的现金 1750000
支付的各项税费
支付其他与经营活动有关的现金
经营活动现金流出小计 26592200
经营活动产生的现金流量净额 -2692812
筹资活动产生的现金流量净额
四、汇率变动对现金及现金等价物的影响
五、现金及现金等价物净增加额 2465090
加:期初现金及现金等价物余额
六、期末现金及现金等价物余额

 1.5企业信誉

公司信誉在招标过程中十分的重要,是对产生公司第一印象的重要指标。为了得到社会的认可,因此公司可以获得资格,口碑和订单,使公司更好的发展。

 1.6企业业绩

高质量的产品,必须比质量差的产品有更多的优点,更受顾客的欢迎,一些客户可能由于成本考虑选择价格低的产品,但更多的客户选择服务和产品的质量,提高产品的质量,以提高性能是非常有用的。

公司绩效是公司的管理绩效,它包括两个方面,一是效率、投入与产出之间的比例关系,高效率意味着较少的投入可以实现更高的质量,二是效果,公司目标的范围。

表1-6业绩情况

编号 项目名称 建设单位 建设规模 合同凯、竣工时间 工程质量
1 西安东城花园10#、11#住宅楼 西安东城 合同价:2900550 2017.3.1-2018.5.30 合格
2 陕西警官职业学院宿舍楼工程 陕西警官职业学院 合同价:2388000 2018.6.1-2019.5.30 合格
3 西安外国语学院宿舍楼 西安外国语学院 合同价:2380000 2016.1-2017.9. 合格

 1.7项目组织结构

以下是我公司设制的本次项目组织机构图:

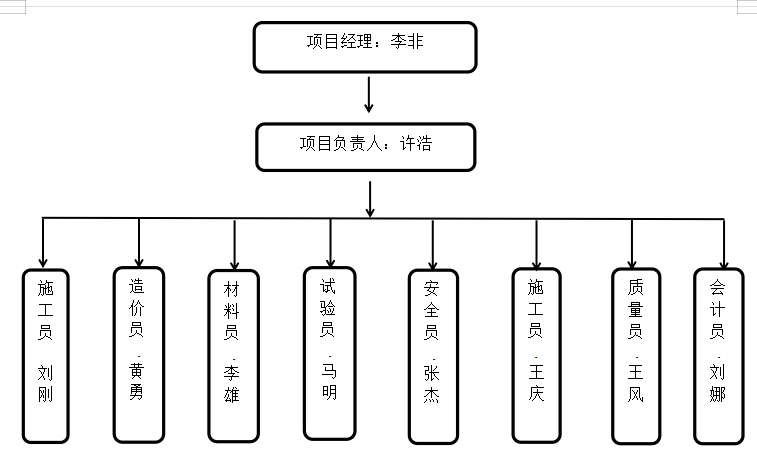

d6e8c5a75c68f89e20b9c1cfa1dbf86b

图1-6 项目组织机构图

 1.7.1 项目组织机构配备情况表

以下是关于本次中标项目内部的人员分配情况。从施工单位到质量监管、施工设备供给等等应有尽有。并且本次施工单位内部人员都具有国家颁布认可的职业资格证书,企业也为员工按时缴纳的五险一金。

具体人员分配和资历如下表表1-7所示:

表1-7项目组织机构配备情况表

职务 姓名 职称 执业或职业资格证明 备注
证书名称 级别 证号 专业 养老保险
项目经理 李非 工程师 工程师 一级 0702122255 建筑 已买
技术负责人 许浩 工程师 工程师 一级 622941443 建筑 已买
施工员 刘刚 助理工程师 上岗证 初级 0708108054 建筑 已买
造价员 黄勇 助理工程师 上岗证 初级 0708108033 建筑 已买
材料员 李雄 助理工程师 上岗证 初级 0708120627 建筑 已买
试验员 马明 助理工程师 上岗证 初级 07021222268 建筑 已买
安全员 张杰 助理工程师 上岗证 初级 07021288911 建筑 已买
施工员 王庆 助理工程师 上岗证 初级 0702122489 建筑 已买
质量员 王风 助理工程师 上岗证 初级 62171061121 建筑 已买
会计员 刘娜 会计师 上岗证 初级 3059562300 建筑 已买

(1)项目经理

主要负责事务性质的工作。主要职能:保证施工质量可靠,施工人员的安全,保证施工按时交接,处理好和当地街道办的关系,使得施工单位的施工如期进行。

项目经理简历表

姓名 李非 年龄 39岁 学历 本科
职称 工程师 职务 项目经理 拟在本合同任职 项目经理
毕业学校 毕业于 西安建筑科技大学 土木工程 专业
主要工作经历
时间 参加过的类似项目 担任职务 发包人及联系电话
2012年 西安东城花园10#、11#住宅楼 项目经理 西安东城花园
2013年 西安外国语学院宿舍楼 项目经理 西安外国语学院

95cc1bfb9107ec6fe2d67d3fe3864dea

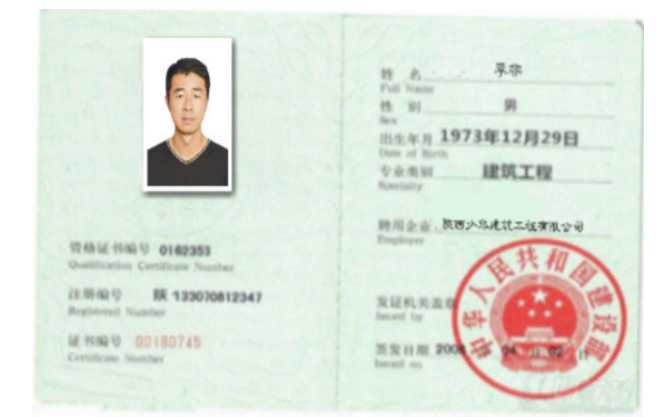

图1-7 项目经理证书

7b20df908fe57c00a703f4a0666a6f98

图1-8 项目经理学位证书

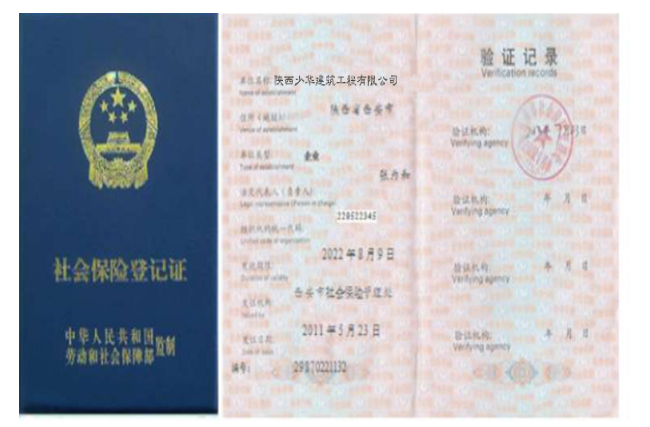

5f7859b9f5faa6c215325185954754d2  图1-9项目经理社会保险登记证书

(2)项目技术负责人

施工技术监督员负责对整个施工中的违规现象进行监督管理,防止出现施工技术上的问题使得整个开发任务如期进行。

767abd135307923d6b7d74bd7e86fb64

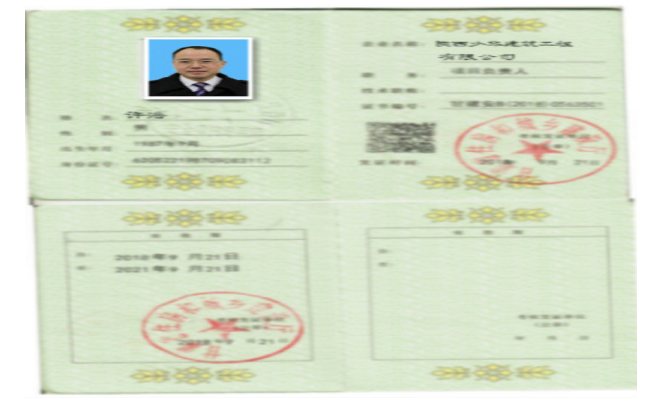

图1-10项目负责人证书

d13c82f3f8e76f4fb648714fe64763d2

图1-11项目负责人学位证书

(3)施工员

施工员主要是对开发任务进行推进实施的人员,深入到施工现场进行作业,提高相应施工材料的参数规格。做好开发任务完成后的验收任务。提高整个开发队伍的施工效率。

e1fe6f6f596801d4c2c74ff342ebf330

图1-12施工员学位证书

(4)质量员

质量员需要保证在开从施工任务开始到结束质量上的问题。主要负责对施工的监督,要求可以对不合格的施工成品进行排查识别并且及时叫停及时止损。

西安建筑科技大学1号宿舍楼投标报价施工组织设计及资源优化

图1-13质量员资质证书

(5)安全员

安全员提供施工的安保措施,保证每个工作人员在施工作业中的人生安全。还要负责现场的协调。

图1-14安全员证书

7dc02cb8a3943474875d9bf4523d4efa  图1-15安全员社会保险证书

944c67b64db0c3d208f0d38498405fb4

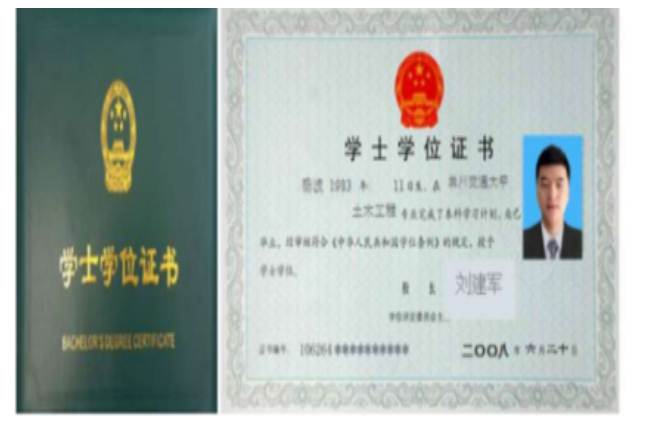

图1-16安全员学士学位证书

(6)材料员

对施工单位的开发所需要的原材料进行验收工作,及时记录各个施工小组的施工情况,并对原材料缺乏的小组进行及时补充,对损害机械设备及时上报进行更换,确保开发任务一直交替执行。

e5a0927403b609f7b92e994ca79ea9fa

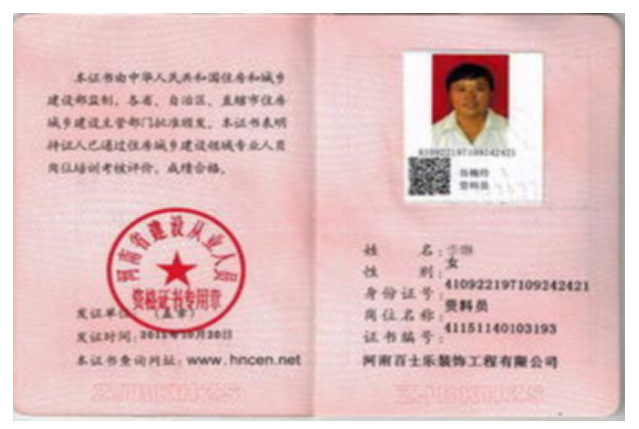

图1-17材料员证书

(7)试验员

对施工单位开发好的建筑进行检验。如抗震抗压等等。记录好开发中的数据记录。

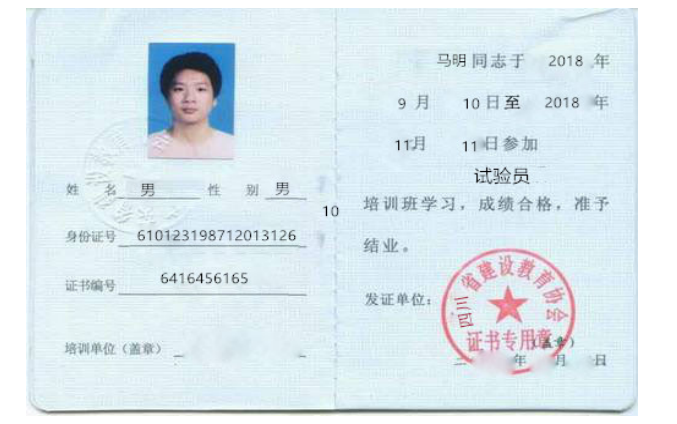

3482d0f6bc9aae901b0fde789247f65f

图1-18试验员证书

(8) 造价员

造价员黄勇负责熟悉图纸,对于各项建筑材料的报价了然于心,对于相关的计算公式计算法则要熟悉。确保审计评估造价的准确性。

0fb8d5823c0617da2947089e8ba8a105

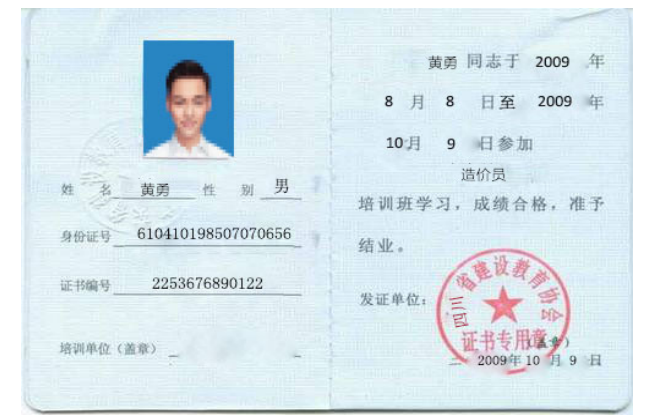

图1-19造价员证书

1.8机械设备

1. 拟投入本工程的主要施工设备表

表1-8 拟投入本工程的主要施工设备表

序号 设备名称 型号规格 数量 国别产地 制造年份 额定功率

(KW)

生产

能力

用于施

工部位

备注
1挖掘机CAT320C5山东03.11125良好排水
2装载机LST-2503湖北05.10200良好土方装车
3推土机SDT160B4北京05.10115良好土方开挖
4振动式压路机YZ18K5济南04.7110良好路基
5运输车SC41705山东03.4103良好材料运输
6洒水车KS153山东04.380良好工程洒水
7稳定材料摊铺机/3郑州03.8良好硬化路
8碾压机LD3354郑州04.9160良好道路
9砂浆搅拌机HC4016山东04.3良好砂浆搅拌
10自卸车ZL2016郑州05.4103良好土石方
11发电机/5河南04.6100良好发电
12振动泵/5郑州08.4130良好砼振动
13多功能摊铺机WLTL8500/RP012洛阳05.4235/110良好
15稳定土搅拌机WBL2105徐州04.6140良好硬化路
16切割机/5徐州05.9良好切砖
17水泵/7徐州03.3良好排水

 2.工地检测及实验室仪器设备.

对于个小组机械设备的分配任务要根据小组开发施工的情况来进行,依照经济原则合理分配。要满足开发日常的设备需求

工地检测及实验室仪器设备表如下:

表1-9工地检测及实验室仪器设备表

名称 规格 数量 名称 规格 数量
核子密度仪 MC-3 8 万能材料试验机 WE-1000KN 32
EVD动态变形模量测试仪 LFG-K 8 金属探伤仪 WE 32
EVD静态变形模量测试仪 PDG-K 4 混凝土振动台 1M2 70
静力接触仪 JTY-1A/3T 24 自动混凝土渗透仪 HS-4 80
相对密度仪 XD-1 8 石子压碎机 200MM 50
水平测斜仪 ZCX 8 全球定位仪 徕卡 20
沉降观测仪 自制 8 徕卡全站仪 GAR701,1S 50
智能数码对点位移计 (100.001) 8 自动安放水准仪 1.5MM/1KM 100

 2造价部分

  2.1单位工程投标报价汇总表

单位工程投标报价汇总表
工程名称:西安建筑科技大学1号宿舍楼 专业:土建工程
序号 项 目 名 称 造 价(元)
1 分部分项工程费 6294798.22
1.1 ∑(综合单价×工程量) 5371347.32
1.2 可能发生的差价 1010624.5
2 措施项目费 931575.27
2.1 ∑(综合单价×工程量) 700210.62
2.2 可能发生的差价 318538.19
2.3 其中:安全文明施工措施费 291155.81
3 其他项目费
3.1 ∑(综合单价×工程量)
3.2 可能发生的差价
4 规费 345613.64
5 税前工程造价 7136276.38
5.1 人工土石方工程综合系数 97528.1
5.2 机械土石方工程综合系数 79663.73
5.3 桩基工程综合系数 27012.93
5.4 土建工程综合系数 7019245.22
6 增值税销项税额 722345
7 附加税 37182.4
8 工程造价 7895803.78
9 扣除养老保险后工程造价 7633078.2
合 计 7,633,078.20

 2.2分部分项工程量清单计价表

分部分项工程量清单计价表
工程名称:西安建筑科技大学1号宿舍楼 专业:土建工程
序号 项目编码 项目名称 计量
单位
工程数量 金额(元)
综合单价 合价
A.1 土(石)方工程
1 010101002001 挖基坑土方
[项目特征]
1、土壤类别:综合土
2、挖土平均厚度:2.0m
3、运距:投标单位自主考虑
4、基底钎探:916.44m2
5、清单量等于定额量
[工作内容]
1、土方开挖
2、基底钎探
3、运输
m3 1986.12 18.55 36842.53
2 010101003001 挖基槽土方
[项目特征]
1、土壤类别:综合土
2、挖土平均厚度:2.0m
3、运距:投标单位自主考虑
4、基底钎探:61.75m2
5、清单量等于定额量
[工作内容]
1.排地表水
2.土方开挖
3.截桩头
4.基底钎探
m3 92.17 20.63 1901.47
3 010103001001 土(石)方回填
[项目特征]
1.土质要求:素土
2.密实度要求:压实系数不低于95%
3.夯填(碾压):夯实
4.清单量等于定额量
[工作内容]
1.挖土(石)方
2.装卸、运输
3.回填
4.分层碾压、夯实
m3 1630.99 13.61 22197.77
4 010103001002 土(石)方回填
[项目特征]
1.土质要求:3:7灰土
2.密实度要求:压实系数不低于95%
3.夯填(碾压):夯实
4.清单量等于定额量
[工作内容]
1.挖土(石)方
2.装卸、运输
3.回填
4.分层碾压、夯实
m3 28.17 176.84 4981.58
5 010103001003 房心回填
[项目特征]
1.土质要求:素土
2.密实度要求:压实系数不低于95%
3.夯填(碾压):夯实
4.清单量等于定额量
[工作内容]
1.挖土(石)方
2.装卸、运输
3.回填
4.分层碾压、夯实
m3 563.54 30.85 17385.21
6 010103001004 黄土外购
[项目特征]
1.土质要求:素土
2.密实度要求:压实系数不低于95%
3.夯填(碾压):夯实
m3 499.11 32.51 16226.07
4.清单量等于定额量
[工作内容]
1.挖土(石)方
2.装卸、运输
3.回填
4.分层碾压、夯实
分部小计 99534.63
A.3 砌 筑 工 程
7 010302001001 砖砌体
[项目特征]
1、墙体类型:外墙
2、空心砖、规格:MU10烧结多孔砖
3、砂浆强度、等级、配合比:M7.5水泥砂浆
[工作内容]
1.砂浆制作、运输
2.砌砖
3.勾缝
m3 190.84 303.27 57876.05
8 010302001002 砖砌体
[项目特征]
1、墙体类型:卫生间,管井内墙
2、空心砖、规格:MU5.0烧结空心砖
3、砂浆强度、等级、配合比:M5混合砂浆
[工作内容]
1.砂浆制作、运输
2.砌砖
3.勾缝
m3 661.97 303.60 200974.09
9 010304001001 空心砖墙、砌块墙
[项目特征]
1、墙体类型:楼梯隔墙
2、空心砖、规格:加气混凝土砌块
3、砂浆强度、等级、配合比:混合砂浆M5
[工程内容]
1、砂浆制作、运输
2、砌块
3、勾缝
4、材料运输
m3 11.016 174.84 1926.04
10 010302006001 零星砌砖
[项目特征]
1、墙体类型:砖砌门槛
2、空心砖、规格:实心砖
4、砂浆强度、等级、配合比:M5.0水泥砂浆
[工程内容]
1、砂浆制作、运输
2、砌块
3、勾缝
4、材料运输
m3 0.9 404.98 364.48
11 010302006002 零星砌砖
[项目特征]
1、墙体类型:花池挡墙
2、空心砖、规格:MU10、烧结多孔砖
4、砂浆强度、等级、配合比:M5.0水泥砂浆
[工程内容]
1、砂浆制作、运输
2、砌块
m3 3.41 404.98 1380.98
3、勾缝
4、材料运输
12 010302006003 零星砌砖
[项目特征]
1、墙体类型:排气道
2、空心砖、规格:MU10烧结多孔砖
4、砂浆强度、等级、配合比:M5.0水泥砂浆
[工程内容]
1、砂浆制作、运输
2、砌块
3、勾缝
4、材料运输
m3 3.6 404.98 1457.928
分部小计 263979.57
A.4 混凝土及钢筋混凝土工程
13 010401003001 筏板基础
[项目特征]
1、混凝土强度等级:C40 P6抗渗商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 7.928 502.09 3980.57
14 010401005001 桩承台基础-独立式
[项目特征]
1.混凝土强度等级:C40 商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
2.地脚螺栓二次灌浆
m3 134.87 463.98 62576.98
15 010401006001 垫层
[项目特征]
1.混凝土强度等级:C15 商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 19.04 355.06 6760.34
16 010401006002 垫层
[项目特征]
1.混凝土强度等级:C10 素商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 0.29 344.17 99.81
17 010403001001 基础梁
[项目特征]
1.混凝土强度等级:C40 商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 11.79 463.98 5470.32
18 010403002001 矩形梁
[项目特征]
1、梁顶高度:≤3.60m
2、混凝土强度等级:C40商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 24.54 463.98 11386.07
19 010403002002 矩形梁
[项目特征]
1、梁顶高度:>3.60m
2、混凝土强度等级:C40 商品砼
[工程内容]
m3 39.44 463.98 18299.37
综合单价 合价
1、混凝土制作、运输、浇筑、振捣、养护
20 010403002003 矩形梁
[项目特征]
1、梁顶高度:>3.60m
2、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 54.385 442.2 24049.05
21 010403003001 异形梁
[项目特征]
1、梁顶高度:≤3.60m
2、混凝土强度等级:C40商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 3.34 463.98 1549.69
22 010403002004 矩形梁
[项目特征]
1、梁顶高度:≤3.60m
2、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 18.3325 442.2 8106.63
23 010403002005 折梁
[项目特征]
1、梁顶高度:≤3.60m
2、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 0.9975 442.2 441.09
24 010402001001 矩形柱
[项目特征]
1.柱截面尺寸:≤1.8m
2.混凝土强度等级:C40
3.混凝土拌和料要求:商品混凝土
4.柱高度:>3.6m
5.超高体积:4.48m³
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 6.87 463.98 3187.54
25 010402001002 矩形柱
[项目特征]
1.柱截面尺寸:>1.8m
2.混凝土强度等级:C40
3.混凝土拌和料要求:商品混凝土
4.柱高度:>3.6m
5.超高体积:21.4m³
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 33.27 463.98 15436.61
26 010402001003 矩形柱
[项目特征]
1.柱截面尺寸:≤1.8m
2.混凝土强度等级:C35
3.混凝土拌和料要求:商品混凝土
4.柱高度:>3.6m
5.超高体积:10.89m³
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 10.92 442.2 4828.82
27 010402001004 矩形柱 m3 21.23 442.2 9387.91
[项目特征]
1.柱截面尺寸:>1.8m
2.混凝土强度等级:C35
3.混凝土拌和料要求:商品混凝土
4.柱高度:>3.6m
5.超高体积:16.92m³
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
28 010402001005 矩形柱
[项目特征]
1.柱截面尺寸:>1.8m
2.混凝土强度等级:C35
3.混凝土拌和料要求:商品混凝土
4.柱高度:≤3.6m
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 6.98 442.2 3086.56
29 010402001006 矩形柱
[项目特征]
1.柱截面尺寸:≤1.8m
2.混凝土强度等级:C35
3.混凝土拌和料要求:商品混凝土
4.柱高度:≤3.6m
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 0.95 442.2 420.09
30 010404001001 直形墙
[项目特征]
1、墙高度:>3.6m
2、墙厚度:≤300mm
3、混凝土强度等级:C40 P6 抗渗商品砼
4、超高体积:1.03m3
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 6.5375 502.09 3282.41
31 010404001002 直形墙
[项目特征]
1、墙高度:>3.6m
2、墙厚度:≤200mm
3、混凝土强度等级:C40 P8 抗渗商品砼
4、超高体积:0.05m3
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 0.38 502.08 190.79
32 010404001003 直形墙
[项目特征]
1、墙高度:>3.6m
2、墙厚度:≤300mm
3、混凝土强度等级:C40 商品砼
4、超高体积:0.67m3
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 2.81 463.98 1303.78
33 010404001004 直形墙
[项目特征]
1、墙高度:>3.6m
2、墙厚度:≤300mm
3、混凝土强度等级:C35 商品砼
4、超高体积:0.08m3
m3 0.51 442.16 225.5
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
34 010404001005 直形墙
[项目特征]
1、墙高度:≤3.6m
2、墙厚度:≤300mm
3、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 1.08 442.2 477.58
35 010405001001 有梁板
[项目特征]
1、板顶高度:>3.6m
2、板厚度:>100mm
3、混凝土强度等级:C40 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 66.863 443.98 29685.83
36 010405001002 有梁板
[项目特征]
1、板顶高度:>3.6m
2、板厚度:≤100mm
3、混凝土强度等级:C40 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 1.16 443.98 515.02
37 010405001003 有梁板
[项目特征]
1、板顶高度:>3.6m
2、板厚度:>100mm
3、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 76.653 422.2 32362.9
38 010405001004 有梁板
[项目特征]
1、板顶高度:>3.6m
2、板厚度:≤100mm
3、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 31.11 422.2 13134.64
39 010405001005 有梁板
[项目特征]
1、板顶高度:≤3.6m
2、板厚度:≤100mm
3、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 21.138 422.2 8924.46
40 010405001006 有梁板
[项目特征]
1、板顶高度:≤3.6m
2、板厚度:>100mm
3、混凝土强度等级:C35 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 8.193 422.2 3459.084
41 010405003001 平板
1、板顶高度:>3.6m
m3 6.7 443.98 2974.66
2、板厚度:>100mm
3、混凝土强度等级:C40商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
42 010405003002 平板
1、板顶高度:>3.6m
2、板厚度:>100mm
3、混凝土强度等级:C35商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 8.82 422.2 3723.80
43 010405003003 平板
1、板顶高度:>3.6m
2、板厚度:≤100mm
3、混凝土强度等级:C35商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 2.92 422.2 1232.82
44 010405001007 雨棚板
[项目特征]
1、板顶高度:≤3.6m
2、板厚度:≤100mm
3、混凝土强度等级:C40 商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 1.025 443.98 455.079
45 010402002001 构造柱
[项目特征]
1.混凝土强度等级:C25
2.混凝土拌和料要求:商品混凝土
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 35.83 398.63 14282.91
46 010402002002 异形柱
[项目特征]
1.混凝土强度等级:C25
2.混凝土拌和料要求:商品混凝土
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 10.53 398.63 4197.57
47 010403004001 电梯井圈梁
[项目特征]
1、混凝土强度等级:C25商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 1.1 398.63 438.49
48 010403004002 压顶-窗台
[项目特征]
1、混凝土强度等级:C25商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 15.235 398.63 6073.13
49 010403004003 栏板-不上人屋面
[项目特征]
1、混凝土强度等级:C25商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 0.9665 398.63 385.28
50 040305004001 挡墙混凝土压顶
[项目特征]
m3 0.27 355.07 95.87
1.混凝土强度顶级:C15素混凝土
[工作内容]
1、混凝土制作、运输、浇筑、振捣、养护
51 040305002001 现浇混凝土挡墙墙身
[项目特征]
1.部位:室外挡墙
2.混凝土强度等级:C15 素商品砼
[工作内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 0.59 355.05 209.48
52 010405006001 女儿墙
[项目特征]
1、混凝土强度等级:C35 商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 6.09 442.2 2693
53 010405007001 挑檐板
1、混凝土强度等级:C35 商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 6.15 442.2 2719.53
54 010408001001 后浇带
1、混凝土强度等级:C40 微膨胀商品砼
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 0.57 474.88 270.68
55 010403004004 卫生间高条带
[项目特征]
1、混凝土强度等级:C20 素商品砼
[工程内容]
1、混凝土制作、运输、浇筑、振捣、养护
m3 3.9175 376.85 1476.31
56 010406001001 直形楼梯
[项目特征]
1.混凝土强度等级:C40商品砼
[工程内容]
1.混凝土制作、运输、浇筑、振捣、养护
m2 68.13 124.72 8497.17
57 010407001001 其他构件-门槛
1.混凝土强度等级:C20 素混凝土
[工作内容]
1.混凝土制作、运输、浇筑、振捣、养护
m3 0.46 376.85 173.35
58 010407002001 散水 (1200宽)
工程做法:09J01 散4
[项目特征]
1. 50厚C20细石混凝土面层撒1:1水泥砂子压光
2. 150厚3:7灰土垫层,宽出面层300
3. 素土夯实向外坡4%
[工作内容]
1.地基夯实
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.变形缝填塞
m2 31.98 47.52 1519.69
59 010407002002 坡道
工程做法:09J09 6/P69
m2 34.63 245.63 8506.17
[项目特征]
1.100厚花岗岩条石剁平
2.30厚1:3干硬性水泥砂浆找平层
3.100厚C15混凝土
4.300厚3:7灰土(分两层夯实)
5.素土夯实
[工作内容]
1.地基夯实
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.变形缝填塞
60 010407002003 台阶(平台面)
[项目特征]
工程做法 陕09J01 台5
1.20厚花岗石板铺面,正、背面及四周边满涂防污剂,稀水泥浆擦缝2. 撒素水泥面(洒适量清水)
3.30厚1:3干硬性水泥砂浆粘结层
4.素水泥浆一道(内掺建筑胶)
5.60厚C15混凝土(厚度不包括踏步三角部分)台阶面外坡1%
6.300厚3:7灰土垫层分两层夯实
7.素土夯实
[工作内容]
1.地基夯实
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.变形缝填塞
m2 11.4013 270.12 3079.72
61 010407002004 台阶(踏步)
[项目特征]
工程做法 陕09J01 台5
1.20厚花岗石板铺面,正、背面及四周边满涂防污剂,稀水泥浆擦缝2. 撒素水泥面(洒适量清水)
3.30厚1:3干硬性水泥砂浆粘结层
4.素水泥浆一道(内掺建筑胶)
5.60厚C15混凝土(厚度不包括踏步三角部分)台阶面外坡1%
6.300厚3:7灰土垫层分两层夯实
7.素土夯实
[工作内容]
1.地基夯实
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.变形缝填塞
m2 24.825 365.37 9070.31
62 010407003001 地沟
工程做法:参见陕09J16
[项目特征]
1.沟宽600,沟深600,坡向地漏
2.1:2.5水泥砂浆
3.防水砂浆抹灰
4.素混凝土底
5.100厚C15混凝土垫层
6.3:7灰土分层夯实
7.素土夯实
8.盖板840*200mm
[工作内容]
1.挖运土石
2.铺设垫层
3.混凝土制作、运输、浇筑、振
m 0.5 294.56 147.28
捣、养护
4.刷防护材料
63 010407003002 排水明沟
工程做法:参见国标07J306 4/P11
[项目特征]
1.沟宽300,坡向地漏
2.20厚面砖
3.1:2.5水泥砂浆结合层
4.1.5厚单组份聚氨酯防水涂膜表面撒粘细砂
5.20厚1:2.5水泥砂浆找平层
6.刷素水泥浆1道
7.钢筋混凝土楼板
[工作内容]
1.挖运土石
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.刷防护材料
m 6.13 207.68 1273.08
64 010416001001 砌体加筋
[项目特征]
1.钢筋种类、规格:HPB300 直径10mm以内
[工作内容]
1.钢筋制作、运输
2.钢筋安装
t 0.2288 6154.12 1408.06
65 010416001002 现浇混凝土钢筋
[项目特征]
1.钢筋种类、规格:HPB300 直径10mm以内
[工作内容]
1.钢筋制作、运输
2.钢筋安装
t 1.8118 5902.04 10693.32
66 010416001003 现浇混凝土钢筋
[项目特征]
1.钢筋种类、规格:HRB400 直径10mm以内
[工作内容]
1.钢筋制作、运输
2.钢筋安装
t 31.836 5830.67 185625.21
67 010416001004 现浇混凝土钢筋
[项目特征]
1.钢筋种类、规格:HRB400 直径10mm以外
[工作内容]
1.钢筋制作、运输
2.钢筋安装
t 72.5128 5830.67 422798.21
68 010416004001 钢筋笼
[项目特征]
1、钢筋种类、规格:HRB400直径10mm以内和HRB400以外
[工作内容]
1、钢筋制作、运输
2、钢筋安装
t 35.293 6401.34 225922.49
69 010417002001 预埋铁件
[项目特征]
1.各种型钢
[工作内容]
1.螺栓(铁件)制作、运输
2.螺栓(铁件)安装
t 0.095 6550.94 622.34
A.7 屋面及防水工程
70 010702001001 不上人屋面
[项目特征]
工程做法:09J01-屋Ⅱ3(不上人屋面)
1.20厚1:2.5水泥砂浆保护层,每1m见方半缝分格
2.3厚自粘聚合物改性沥青聚酯胎防水卷材一道,1.5厚非焦油聚氨酯防水涂膜一道(另列项)
3.25厚1:3水泥砂浆找平层
4.65厚阻燃型挤塑聚苯板,燃烧性能为B1级(另列项)
5.1:6水泥陶粒或焦渣找坡最薄处30厚
6.钢筋混凝土屋面板
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.抹面层
m2 107.02 42.97 4598.65
71 010702001002 上人屋面
[项目特征]
工程做法:09J01-屋Ⅱ7 ( 上人屋面)
1、8~10厚铺地砖用3厚1:1水泥砂浆(加建筑胶)粘贴,缝宽5用1:1水泥砂浆(加建筑胶)勾缝
2、25厚1:3水泥砂浆(加建筑胶)找平层
3、2~3厚纸筋灰隔离层
4.3厚自粘聚合物改性沥青聚酯胎防水卷材一道,1.5厚非焦油聚氨酯防水涂膜一道(另列项)
5.25厚1:3水泥砂浆找平层
6.65厚阻燃型挤塑聚苯板,燃烧性能为B1级(另列项)
7.1:6水泥陶粒或焦渣找坡最薄处30厚
8.钢筋混凝土屋面板
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.抹面层
m2 464.93 113.99 52997.37
72 010702001003 水泥砂浆面层屋面
[项目特征]
工程做法:09J01-屋Ⅱ3(屋面悬挑板部分)
1.20厚1:2.5水泥砂浆保护层,每1m见方半缝分格
2.3厚自粘聚合物改性沥青聚酯胎防水卷材一道,1.5厚非焦油聚氨酯防水涂膜一道(另列项)
3.25厚1:3水泥砂浆找平层
4.65厚阻燃型挤塑聚苯板,燃烧性能为B1级(另列项)
5.1:6水泥陶粒或焦渣找坡最薄处30厚
6.钢筋混凝土屋面板
[工作内容]
1.基层清理
2.砂浆制作、运输
m2 157.7 37.61 5931.1
3.底层抹灰
4.抹面层
73 010702001004 屋面卷材防水
[项目特征]
1.3厚自粘聚合物改性沥青聚酯胎防水卷材一道
[工作内容]
1.基层处理
2.抹找平层
3.刷底油
4.铺油毡卷材、接缝、嵌缝
5.铺保护层
m2 626.73 37.61 23571.32
74 010702002001 涂膜防水
[项目特征]
1.1.5厚非焦油聚氨酯防水涂膜一道
[工作内容]
1.基层处理
2.抹找平层
3.涂防水膜
4.铺保护层
m2 629.57 35.79 22532.31
75 010702001005 地下室外墙卷材防水
[项目特征]
1.1.5厚聚合物水泥防水涂料
[工作内容]
1.基层处理
2.抹找平层
3.刷底油
4.铺油毡卷材、接缝、嵌缝
5.铺保护层
m2 68.53 38.66 2649.37
76 010702001006 地下室底板卷材防水
[项目特征]
1.3mmSBS改性沥青防水卷材
[工作内容]
1.基层处理
2.抹找平层
3.刷底油
4.铺油毡卷材、接缝、嵌缝
5.铺保护层
m2 47.17 36.54 1723.59
77 010703003001 雨蓬防水砂浆
[项目特征]
1.20厚1:2.5水泥砂浆加3-5%防水剂,分两次粉
2.刷素水泥一道
3.钢筋混凝土楼板
[工作内容]
1.基层处理
2..砂浆制作、运输、摊铺、养护
m2 14.715 9.5 139.79
78 010703003002 外墙面防水抹灰
[项目特征]
1、外墙找平层与保温层之间增设10厚1:2.5防水水泥砂浆
2、做法依据《建筑外墙防水工程技术规程》(JGJ/T235-2011)
[工程内容]
1、基层清理
2、砂浆制作、运输
3、底层抹灰
m2 2010.155 9.3 18694.44
79 010703003003 墙身防潮
[项目特征]
1、部位:设于室内地面下60处
2、20厚1:2.5水泥砂浆掺防水剂抹
m2 19.82 10.83 214.65

[工程内容]
1、基层清理
2、砂浆制作、运输
3、底层抹灰
80 010702004001 屋面排水管
[项目特征]
1、白色PVC硬塑管,DN100
2、钢制横式水落口参见09J02 P19
3、水斗参见09J02 P23
3、水落口:8个
[工作内容]
1.排水管及配件安装、固定
2.雨水斗、雨水箅子安装
3.接缝、嵌缝
m 103.2 40.25 4153.8
81 010702004002 水簸箕
[项目特征]
1.水簸箕参见09J02 P23 做法E
[工作内容]
1.制作、安装、固定
1 21.67 21.67
82 010702004003 水舌
[项目特征]
1.φ70UPVC L=100
[工作内容]
1.排水管及配件安装、固定
4 9.42 37.68
83 010702004004 水舌
[项目特征]
1.φ100PVC L=100
[工作内容]
1.排水管及配件安装、固定
8 9.42 75.36
分部小计 1116302.16
B.1 楼地面工程
84 020101001001 水泥砂浆地面(有防水)
工程部位:换热站
工程做法:09J01 地6
[项目特征]
1.20厚1:2水泥砂浆压实抹光
2.水泥浆一道(内掺建筑胶)
3.35厚C20细石混凝土随打随抹平
4.1.5厚非焦油聚氨脂防水涂膜,四周翻起500:82.19m2
5.1:3水泥砂浆找坡层,最薄处20厚,坡向地漏,一次抹平
[工作内容]
1.基层清理
2.垫层铺设
3.抹找平层
4.防水层铺设
5.抹面层
6.材料运输
m2 65.94 80.9 5334.55
85 020102002001 地砖地面(有防水)
工程部位:厨房操作间、洗消间
工程做法:09J01 地29
[项目特征]
1.石材种类及规格:浅黄色防滑地砖,800*800*10mm
2.铺8~10厚地砖地面,干水泥擦缝
3.撒素水泥面(洒适量清水)
4.30厚1: 3干硬性水泥砂浆结合层(内掺建筑胶)
m2 108.12 173.77 18788.01
5.1.5厚非焦油聚氨脂防水涂膜,四周翻起500:136.66m2
6.1:3水泥砂浆找坡层最薄处20厚,坡向地漏,一次抹平
7.60厚C15混凝土
8.素土夯实
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
86 020102001001 地板辐射采暖磨光花岗石地面
工程部位:大包间、电梯厅、库房、门斗、入口大厅、走廊
工程做法:09J01 地41
[项目特征]
1.石材种类及规格:浅黄色花岗岩,800*800*20mm
2.20厚花岗岩,干水泥擦缝
3.20厚1:3干硬性水泥砂浆结合层
4.水泥浆一道(内掺建筑胶)
5.60厚C15细石混凝土,随打随抹平,散热管上皮最薄处三30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢(安装计入)
7.0. 2厚真空铝聚酯薄膜(安装计入)
8.30厚聚苯乙烯泡沫板(表观密度≥30kg/立方米)
9.60厚C15混凝土垫层,随打随抹平
10.150厚3: 7灰土
11.素土夯实
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
m2 642.22 239.67 153920.87
87 020102001002 地板辐射采暖地砖地面
工程部位:办公室、其他房间、消防控制室
工程做法:09J01 地41
[项目特征]
1.石材种类及规格:浅米黄色地砖800*800*10mm
2.10厚铺地砖,干水泥擦缝
3.20厚1:3干硬性水泥砂浆结合层
4.水泥浆一道(内掺建筑胶)
5.60厚C15细石混凝土,随打随抹平,散热管上皮最薄处三30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢(安装计入)
7.0. 2厚真空铝聚酯薄膜(安装计入)
m2 189.8 173.39 32909.42
8.30厚聚苯乙烯泡沫板(表观密度≥30kg/立方米)
9.60厚C15混凝土垫层,随打随抹平
10.150厚3: 7灰土
11.素土夯实
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
88 020101001002 水泥砂浆地面
工程部位:管道井、电梯井
工程做法:09J01 地5
[项目特征]
1.20厚1:2水泥砂浆压实抹光
2.水泥浆一道(内掺建筑胶)
3.100厚C15混凝土垫层
4.150厚3:7灰土
5.素土夯实
[工作内容]
1.基层清理
2.垫层铺设
3.抹找平层
4.防水层铺设
5.抹面层
6.材料运输
m2 23.69 70.57 1671.8
89 020102002002 地板辐射采暖铺地砖地面(有防水)
工程部位:卫生间、保洁
工程做法:09J01 地42
[项目特征]
1.地砖种类及规格:赭石色防滑地砖,300*300*10mm
2.6~10厚铺地砖,干水泥擦缝
3.30厚1:3干硬性水泥砂浆结合层
4.1.5厚非焦油聚氨脂防水涂膜,四周翻起500:96.81m2
5.60厚C15细石混凝土,随打随抹平,坡向地漏,散热管上皮最薄处≥30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢(安装计入)
7.0.2厚真空铝聚酯薄膜(安装计入)
8.30厚聚苯乙烯泡沫板(表观密度≥30kg/立方米)
9.60厚C15混凝土垫层,随打随抹平
10.150厚3: 7灰土
11.素土夯实
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
m2 59.06 299.59 17693.79
90 020102002003 地板辐射采暖铺地砖地面
工程部位:其他房间(楼梯间入口
m2 121.57 174.92 21265.02
部分)
工程做法:09J01 地41
[项目特征]
1.地砖种类及规格:浅米黄色地砖,800*800*10mm
2.6~10厚铺地砖,干水泥擦缝
3.20厚1:3干硬性水泥砂浆结合层
4.水泥浆一道(内掺建筑胶)
5.60厚C15细石混凝土,随打随抹平,散热管上皮最薄处三30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢(安装计入)
7.0. 2厚真空铝聚酯薄膜(安装计入)
8.30厚聚苯乙烯泡沫板(表观密度≥30kg/立方米)
9.60厚C15混凝土垫层,随打随抹平
10.150厚3: 7灰土
11.素土夯实
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
91 020102001003 地板辐射采暖磨光花岗石楼面
工程部位:电梯厅及公共走廊、会议室、各部门领导办公室、楼梯间楼板
工程做法:09J01 楼59
[项目特征]
1.石材种类及规格:浅米黄色地砖、无缝,800*800*20mm
2.20厚花岗岩,干水泥擦缝
3.20厚1:3干硬性水泥砂浆结合层
4.水泥浆一道(内掺建筑胶)
5.60厚C15混凝土,随打随抹平,散热管上皮最薄处≥30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡与散热管绑牢(安装计入)
7.0.2厚真空铝聚酯薄膜(安装计入)
8.30厚聚苯乙烯泡沫板(表现密度≥30kg/m³)
9.20厚1:2.5水泥砂浆找平,压实抹光
10.水泥浆一道(内掺建筑胶)
11.现浇钢筋混凝土楼板,随打随抹光
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
m2 4043.15 202.55 818940.03
92 020101001003 水泥砂浆楼面
工程部位:电井、管道井
工程做法:09J01 楼3
m2 76.18 10.21 777.8
[项目特征]
1.20厚1:2.5水泥砂浆,压实抹光
2.水泥浆一道(内掺建筑胶)
3.现浇钢筋混凝土楼板,随打随抹光
[工作内容]
1.基层清理
2.垫层铺设
3.抹找平层
4.防水层铺设
5.抹面层
6.材料运输
93 020102002004 地板辐射采暖铺地砖楼面(有防水)
工程部位:卫生间、保洁、洗衣房
工程做法:09J01 楼60
[项目特征]
1.地砖种类及规格:赭石色防滑地砖,300*300*10mm
2.6~10厚铺地砖,干水泥擦缝
3.30厚1:3干硬性水泥砂浆结合层
4.1.5厚非焦油聚氨脂防水涂膜,四周翻起500:475.86m2
5.60厚C15细石混凝土,随打随抹平,散热管上皮最薄处≥30厚(安装计入)
6.铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢(安装计入)
7.0.2厚真空铝聚酯薄膜(安装计入)
8、20厚1: 2.5水泥砂浆找平,压实抹光
9、水泥浆一道(内掺建筑胶)
10、现浇钢筋混凝土楼板,随打随抹光
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
5.刷防护材料
6.酸洗、打蜡
7.材料运输
m2 325.06 221.03 71848.01
94 020102001004 磨光花岗石楼梯面
工程部位:楼梯
工程做法:09J01 楼48
[项目特征]
1.石材种类及规格:浅米黄色花岗岩、无缝,600*600*20mm
2.20厚磨光花岗石板,稀水泥浆擦缝
3.撒素水泥面(洒适量清水)
4.20厚1:3干硬性水泥砂浆结合层(内掺建筑胶)
5.水泥浆一道(内掺建筑胶)
6.现浇钢筋混凝土楼板,随打随抹光
[工作内容]
1.基层清理、铺设垫层、抹找平层
2.防水层铺设、填充层铺设
3.面层铺设
4.嵌缝
m2 342.48 159.5 54625.56
5.刷防护材料
6.酸洗、打蜡
7.材料运输
95 020105001001 水泥砂浆踢脚线
工程部位:换热站
工程做法:09J01 踢2
[项目特征]
1、8厚1∶2.5水泥砂浆罩面压实赶光
2、10厚1∶3水泥砂浆打底扫毛或划出纹道
[工作内容]
1.基层清理
2.底层抹灰
3.面层铺贴
4.勾缝
5.磨光、酸洗、打蜡
6.刷防护材料
7.材料运输
m2 3.25
96 020105003001 块料踢脚线
工程部位:其他
工程做法:09J01 踢19
[项目特征]
1、6~10厚铺地砖踢脚,稀水泥浆(或彩色水泥浆)擦缝
2、5厚1∶2水泥砂浆(内掺建筑胶)粘结层
3、8厚1∶3水泥砂浆打底扫毛或划出纹道
4、水泥浆一道甩毛(内掺建筑胶,砖墙无此道工序)
[工作内容]
1.基层清理
2.底层抹灰
3.面层铺贴
4.勾缝
5.磨光、酸洗、打蜡
6.刷防护材料
7.材料运输
m2 295.84 160.9 47600.66
97 020107001001 护窗栏杆
[项目特征]
1.做法详见图集09J08 2/68
2.高度:900mm
3.预埋件:陕09J08 -/77
[工程内容]
1.制作
2.运输
3.安装
m 63 352.97 22237.11
98 020107001002 楼梯栏杆
[项目特征]
1.做法详见图集09J08 2/68
2.高度:950mm
3.预埋件:陕09J08 -/77
[工程内容]
1.制作
2.运输
3.安装
m 302.7 352.97 106844.02
99 020107001003 靠墙不锈钢管扶手
[项目特征]
1.做法参考陕09J08 4/64
[工程内容]
1.制作
m 61.8 39.4 2434.92
2.运输
3.安装
100 020107001004 坡道栏杆
[项目特征]
1.做法详见图集09J08 2/68
2.高度:600mm
3.预埋件:陕09J08 -/77
[工程内容]
1.制作
2.运输
3.安装
m 121.9 352.97 43027.04
分部小计 1419918.61
B.2 墙、柱面工程
101 020204003001 彩釉砖防水墙面
工程部位:厨房操作间、洗消间、卫生间、保洁
工程做法:09J01 内75
[项目特征]
1.浅黄色,无缝,规格为300*300*6mm;赭石色,无缝,规格为300*300*6mm
2.1:1彩色水泥细砂浆勾缝
3.6厚彩釉砖(粘贴前先将饰面砖浸水2h)
4.4厚强力胶水泥粘结层,揉挤压实
5.1.5厚聚合物水泥基复合防水涂料防水层
6.9厚1:3水泥砂浆打底压实抹平
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.结合层铺贴
5.面层铺贴
6.面层挂贴
7.面层干挂
8.嵌缝
9.刷防护材料
10.磨光、酸洗、打蜡
m2 1890.81 50.98 96393.49
102 020204001001 干挂大理石材墙面
工程部位:电梯厅及公共走道、入口大厅
工程做法:09J01 内141
[项目特征]
1.浅米黄色,规格为800*400*20mm,横贴
2.20厚大理石板,上下边钻销孔,长方形板横排时钻2个孔,竖排时钻1个孔,孔径φ5,安装时孔内先填云石胶,再插石入中4不锈钢销钉,固定于4厚钢板托件上,石板两侧开4宽80高凹槽,填胶后,用3厚50宽燕尾钢板勾挂住相邻的两块石板。石板四周离缝宽6~8,用弹性密封膏(如793耐候胶)封严钢板托和燕尾钢板勾用中5螺栓固定于横向钢龙骨上
3.L60X 6竖向角钢龙骨(根据石板大小调整角钢尺寸)中距为石板宽度+缝宽,距墙10,与墙内预埋鱼钢焊接
[工作内容]
m2 639.11 374.1 239091.05
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.结合层铺贴
5.面层铺贴
6.面层挂贴
7.面层干挂
8.嵌缝
9.刷防护材料
10.磨光、酸洗、打蜡
103 020507001001 水泥砂浆涂料墙面
工程部位:楼梯间、走廊、财务室、消防控制室、排烟机房
工程做法:09J01 内1、内涂1
[项目特征]
1、涂饰第二遍面层涂料
2、涂饰面层涂料
3、涂饰底涂料
4、局部腻子,磨平
5、清理基层
B基层:1、6厚1∶2.5水泥砂浆抹面,压实赶光
2、10厚1∶3水泥砂浆打底
[工作内容]
1.基层清理
2.刮腻子
3.刷、喷涂料
m2 2903.03 22.84 66305.21
104 020507001002 水泥砂浆涂料墙面
工程部位:楼梯间、走廊、财务室、消防控制室、排烟机房
工程做法:09J01 内2、内涂1
[项目特征]
1、涂饰第二遍面层涂料
2、涂饰面层涂料
3、涂饰底涂料
4、局部腻子,磨平
5、清理基层
B基层:1、6厚1∶2.5水泥砂浆抹面,压实赶光
2、10厚1∶3水泥砂浆打底
3、刷素水泥浆一道(内掺建筑胶)
[工作内容]
1.基层清理
2.刮腻子
3.刷、喷涂料
m2 53.35 24.29 1295.87
105 020201001001 水泥砂浆墙面
工程部位:管道井、电梯井道、通风竖井
工程做法:见建筑说明
[项目特征]
1.20厚水泥砂浆抹面
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.抹面层
5.抹装饰面
6.勾分格缝
m2 1831.58 6.44 11795.38
106 020201001002 水泥砂浆墙面
工程部位:女儿墙内侧
工程做法:见建筑说明
[项目特征]
1.20厚水泥砂浆抹面
m2 98.28 17.49 1718.92
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.抹面层
5.抹装饰面
6.勾分格缝
107 020506001001 乳胶漆墙面
工程部位:其他房间
工程做法:09J01 内32
[项目特征]
A饰面:1、乳胶漆两道
2、满刮腻子两遍
3、刷稀释乳胶漆一道
4、局部刮腻子找平
B基层:1、5厚1:2.5水泥砂浆找平
2、9厚1:3水泥砂浆打底扫毛
[工作内容]
1.基层清理
2.刮腻子
3.刷防护材料、油漆
m2 5722.57 21.83 124923.7
108 020506001002 乳胶漆墙面
工程部位:其他房间
工程做法:09J01 内33
[项目特征]
A饰面:1、乳胶漆两道
2、满刮腻子两遍
3、刷稀释乳胶漆一道
4、局部刮腻子找平
B基层:1、5厚1:2.5水泥砂浆找平
2、9厚1:3水泥砂浆打底扫毛
3、刷素水泥浆一道(内掺建筑胶)
[工作内容]
1.基层清理
2.刮腻子
3.刷防护材料、油漆
m2 110.11 23.28 2563.36
109 020230001001 断桥铝合金玻璃幕墙MQ1
[项目特征]
1.尺寸:3280mm*3400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.深灰色铝合金板装饰带:3.28m
[工作内容]
1.幕墙安装
2.嵌缝、塞口
3.清洗
m2 11.15 1289.9 14382.39
110 020230001002 断桥铝合金玻璃幕墙MQ2
[项目特征]
1.尺寸:7300mm*3400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.深灰色铝合金板装饰带:7.3m
[工作内容]
1.幕墙安装
2.嵌缝、塞口
3.清洗
m2 24.82 1289.9 32015.32
111 020230001003 断桥铝合金玻璃幕墙MQ3
[项目特征]
m2 48.26 1289.7 62240.92
1.尺寸:12700mm*3800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.深灰色铝合金板装饰带:12.7m
[工作内容]
1.幕墙安装
2.嵌缝、塞口
3.清洗
112 020209001001 隔断(二次装修)
[项目特征]
1.玻璃隔断,耐火极限≥1.0H
[工作内容]
1.骨架及边框制作、运输、安装
2.隔板制作、运输、安装
3.嵌缝、塞口
4.装钉压条
5.刷防护材料、油漆
m2 24.06 91.38 2198.6
113 020208001001 柱面装饰
[项目特征]
1.外包铝板
[工作内容]
1.清理基层
2.砂浆制作、运输
3.底层抹灰
m2 13.52 43.39 586.63
114 020205001001 石材柱面
[项目特征]
1.位置:一层大厅
2.石材材料:大理石
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.结合层铺贴
5.面层铺贴
6.刷防护材料
7.磨光、酸洗、打蜡
m2 19.26 393.89 7586.32
分部小计 663097.16
B.3 天棚工程
115 020302001001 天棚吊顶(装饰石膏板吊顶)
工程部位:门斗、入口大厅、电梯厅及公共走道、会议室、各领导办公室、接待室、职员餐厅、大包间、财务室
工程做法:09J01 棚105
[项目特征]
1、饰面
2、满刮2厚面层耐水腻子找平
3、9厚板材面层规格592×592
4、T型轻钢次龙骨TB24×28,间距600,与主龙骨插接
5、T型轻钢主龙骨TB24×38,间距≦1200,用挂件与承载龙骨固定
6、U型轻钢承载龙骨CB50×20,间距≦1200,用吊件与钢筋吊杆联结后找平
[工作内容]
1.基层清理
2.龙骨安装
3.基层板铺贴
m2 1593.65 108.33 172640.1
4.面层铺贴
5.嵌缝
6.刷防护材料、油漆
116 020302001002 天棚吊顶(铝合金方板吊顶)
工程部位:所有卫生间、保洁、洗衣房、操作间、洗消间
工程做法:09J01 棚70
[项目特征]
1、铝合金方板600×600与配套专用龙骨固定
2、与铝合金方板配套的专用下层副龙骨联结,间距≦600
3、与安装型式配套的专用上层主龙骨,间距≦1200用吊件与钢筋吊杆联结后找平
4、10号镀锌低碳钢丝吊杆,双向中距≦1200,吊杆上部与板底膨胀栓固定
5、预制混凝土板可在板缝内预埋吊环,双向中距≦1200
[工作内容]
1.基层清理
2.龙骨安装
3.基层板铺贴
4.面层铺贴
5.嵌缝
6.刷防护材料、油漆
m2 251.19 139.14 34950.58
117 020301001001 天棚抹灰(板底乳胶漆顶棚)
工程部位:电井、主副食库、消防控制室、排烟机房
工程做法:09J01 棚17
[项目特征]
1、喷合成树脂乳液涂料饰面两道(每道间隔2h)
2、封底漆一道(干燥后再做面涂)
3、3厚1:0.5:2.5水泥石灰膏砂浆找平
4、5厚1:0.5:3水泥石灰膏砂浆打底扫毛
5、素水泥浆一道甩毛(内掺建筑胶)
[工作内容]
1.基层清理
2.底层抹灰
3.抹面层
4.抹装饰线条
m2 238.72 24.43 5831.93
118 020301001002 天棚抹灰(板底乳胶漆顶棚)
工程部位:楼梯板底、雨棚板底、门斗板底
工程做法:09J01 棚17
[项目特征]
1、喷合成树脂乳液涂料饰面两道(每道间隔2h)
2、封底漆一道(干燥后再做面涂)
3、3厚1:0.5:2.5水泥石灰膏砂浆找平
4、5厚1:0.5:3水泥石灰膏砂浆打底扫毛
5、素水泥浆一道甩毛(内掺建筑胶)
[工作内容]
1.基层清理
2.底层抹灰
m2 270.1 24.43 6598.54
3.抹面层
4.抹装饰线条
119 020302001003 天棚吊顶(纸面石膏板吊顶)
工程部位:其他房间
工程做法:09J01 棚94
[项目特征]
1、饰面
2、满刮2厚面层耐水腻子找平
3、板材面层,规格592×592×d
4、T型轻钢横撑龙骨TB24×28,间距600,与次龙骨插接
5、T型轻钢横撑龙骨TB24×28,间距600,与主龙骨插接
6、T型轻钢主龙骨TB24×28,间距1200,用吊件与钢筋吊杆联结后找平联结后找平
[工作内容]
1.基层清理
2.龙骨安装
3.基层板铺贴
4.面层铺贴
5.嵌缝
6.刷防护材料、油漆
m2 744.89 104.92 78153.86
B.4 门窗工程
120 020401001001 成品木门MM1
[项目特征]
1.尺寸:1500mm*2100mm
2.五金:执手锁、合页
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
21 1623.74 34098.54
121 020401001002 成品木门MM2
[项目特征]
1.尺寸:1000mm*2100mm
2.五金:执手锁、合页
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
75 1092.51 81938.25
122 020401001003 成品木门MM3(带百叶)
[项目特征]
1.尺寸:1000mm*2100mm
2.五金:执手锁、合页
3.百页
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
14 1092.51 15295.14
123 020401001004 成品木门MM4(带百叶)
[项目特征]
1.尺寸:800mm*2100mm
2.五金:执手锁、合页
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
54 880.02 47521.08
124 020402001001 断桥铝合金外门 LM1(大小窗)
[项目特征]
4 2685.34 10741.36
1.门类型:断桥铝合金平开门
2.尺寸:1500mm*2700mm
3.框材质:深灰色铝合金框料,表面做氟碳处理
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
125 020402001002 断桥铝合金外门 LM2
[项目特征]
1.门类型:断桥铝合金平开门
2.尺寸:1000mm*3000mm
3.框材质:深灰色铝合金框料,表面做氟碳处理
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
1 1989.13 1989.13
126 020402001003 断桥铝合金外门 LM3
[项目特征]
1.门类型:断桥铝合金平开门
2.尺寸:1500mm*2100mm
3.框材质:深灰色铝合金框料,表面做氟碳处理
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
2 2088.58 4177.16
127 020403003001 防火卷帘门FJM甲1
[项目特征]
1.门类型:甲级防火卷帘门
2.尺寸:3480mm*3640mm
3.电动装置
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
2 3876.7 7753.4
128 020403003002 防火卷帘门FJM甲2
[项目特征]
1.门类型:甲级防火卷帘门
2..尺寸:7200mm*3640mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
1 7620.99 7620.99
129 020403003003 防火卷帘门FJM甲3
[项目特征]
1.门类型:甲级防火卷帘门
2..尺寸:7250mm*3640mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
3 7670.74 23012.22
130 020401006001 木质防火门FM甲1
[项目特征]
1.门类型:甲级防火门
2..尺寸:1500mm*2100mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
11 1955.05 21505.55
2.五金、玻璃安装
3.刷防护材料、油漆
131 020401006002 木质防火门FM甲2
[项目特征]
1.门类型:甲级防火门
2..尺寸:1000mm*2100mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
1 1198.01 1198.01
132 020401006003 木质防火门FM乙1
[项目特征]
1.门类型:乙级防火门
2..尺寸:1500mm*2100mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
11 1921.24 21133.64
133 020401006005 木质防火门FM乙3
[项目特征]
1.门类型:乙级防火门
2.尺寸:1000mm*2100mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
4 1175.47 4701.88
134 020401006006 木质防火门FM乙4(大小扇)
[项目特征]
1.门类型:乙级防火门
2.尺寸:1200mm*2100mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
1 1639.28 1639.28
135 020401006007 木质防火门FM丙1
[项目特征]
1.门类型:丙级防火门
2..尺寸:800mm*1950mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
12 910.61 10927.32
136 020401006008 木质防火门FM丙2
[项目特征]
1.门类型:丙级防火门
2.尺寸:600mm*1950mm
3.安装闭门器和顺序器
[工作内容]
1.门制作、运输、安装
2.闭门器、顺序器安装
[工作内容]
1.门制作、运输、安装
2.五金、玻璃安装
3.刷防护材料、油漆
30 706.75 21202.5
137 020406007002 防火窗 FC乙2
[项目特征]
1.尺寸:3000mm*1500mm
2.不锈钢售饭窗
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
1 1653.16 1653.16
138 020406007003 断桥铝合金外窗 LC1
[项目特征]
1.尺寸:2600mm*2500mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
5.附窗纱
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
3 4240.83 12722.49
139 020406007004 断桥铝合金外窗 LC2
[项目特征]
1.尺寸:3000mm*2500mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
12 4893.26 58719.12
140 020406007007 断桥铝合金外窗 LC5
[项目特征]
1.尺寸:3000mm*1600mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.窗台H=1800
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
1 3131.69 3131.69
141 020406007008 断桥铝合金外窗 LC6
[项目特征]
1.尺寸:2600mm*1600mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=1800
[工作内容]
1.窗制作、运输、安装
1 2714.14 2714.14
2.五金、玻璃安装
142 020406007009 断桥铝合金外窗 LC7
[项目特征]
1.尺寸:2100mm*2500mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 3425.29 6850.58
143 020406007011 断桥铝合金外窗 LC9
[项目特征]
1.尺寸:2600mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
11 4071.19 44783.09
144 020406007012 断桥铝合金外窗 LC10
[项目特征]
1.尺寸:3000mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
43 4697.54 201994.22
145 020207001 断桥铝合金外窗 LC11
[项目特征]
1.尺寸:2600mm*2400mm
2.带百叶
3.框料:断热铝合金,深灰色,框料表面做氟碳处理
4.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.龙骨制作、运输、安装
m2 4 4071.19 16284.76
146 020406007013 断桥铝合金外窗 LC12
[项目特征]
1.尺寸:7300mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:Low-E中空玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 11430.67 22861.34
147 020406007015 断桥铝合金外窗 LC14
[项目特征]
1.尺寸:2100mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
6 3266.31 19597.86
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
148 020406007016 断桥铝合金外窗 LC15
[项目特征]
1.尺寸:1500mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
6 2348.76 14092.56
149 020406007017 断桥铝合金外窗 LC16
[项目特征]
1.尺寸:3000mm*1800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
13 3523.16 45801.08
150 020406007020 断桥铝合金外窗 LC19
[项目特征]
1.尺寸:2100mm*1800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 2466.21 4932.42
151 020406007021 断桥铝合金外窗 LC20
[项目特征]
1.尺寸:1800mm*1800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 2113.91 4227.82
152 020406007022 断桥铝合金外窗 LC21
[项目特征]
1.尺寸:1500mm*1800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 1761.59 3523.18
153 020406007023 断桥铝合金外窗 LC22
[项目特征]
1.尺寸:2600mm*1800mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
4 3053.4 12213.6
154 020406007024 断桥铝合金外窗 LC23
[项目特征]
1.尺寸:3280mm*2000mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
2 4279.97 8559.94
155 020406007027 断桥铝合金外窗 LC26
[项目特征]
1.尺寸:2100mm*2000mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
20 2740.23 54804.6
156 020406007030 断桥铝合金外窗 LC9A
[项目特征]
1.尺寸:2600mm*2400mm
2.框料:断热铝合金,深灰色,框料表面做氟碳处理
3.玻璃:6厚中透Low-E+12空气+6厚透明中空玻璃,灰蓝色透明玻璃
4.离地高度:H=900
[工作内容]
1.窗制作、运输、安装
2.五金、玻璃安装
3 4071.19 12213.57
分部小计 868136.67
B.6 其 他 工 程
157 补001 钢丝网
[项目特征]
1.墙体与混凝土梁、柱、墙等不同材料交接处均应加钉200mm宽钢丝网或粘无纺布再抹砂浆
[工作内容]
1.制作
2.运输
3.安装
4.刷油漆
m2 5070.49 13.95 70733.34
158 020603001001 大理石盥洗台
工程做法:参见陕09J05 1/54
[项目特征]
1.石材种类:12厚花岗岩琅边
2.12*222木衬板
m2 62.76 802.11 50340.42
3.L30*3角钢;L20*3边钢
4.φ8胀管螺栓,中距350~400;φ6平头螺丝
159 020603001002 盥洗槽
工程做法:参见陕09J05 103页
[项目特征]
1.池壁细石混凝土标号C20
2.9厚1:2.5水泥砂浆打底,划出纹道,再用8厚1:2.5水泥砂浆掺无毒建筑胶,粘贴5厚白色瓷砖,白水泥擦缝
3.1:1.5白水泥白渣石细石混凝土,内配钢筋,随打随抹,压实后,磨光打蜡,一次成活
4.砖支座使用MU10砖,M5砂浆砌筑
m2 1.75 213.84 374.22
160 020603009001 化妆镜
工程做法:参见陕09J05 7/95
[项目特征]
1.铝合金框固定斜镜(成品)
2.铝合金撑架(成品),用膨胀螺栓固定在墙面
3.h:1200mm
m2 120.24 181.56 21830.77
161 020209001002 卫生间蹲便隔断
工程做法:参见陕09J05 3/24
[项目特征]
1.胶合板门隔断刷白色调和漆两道,白瓷漆一道
2.h:1800mm
蹲位 24 867.03 20808.72
162 020209001003 小便斗隔断
工程做法:参见陕09J05 1/23
[项目特征]
1.水磨石隔断1:2水泥:白石子,预制板内配φ4冷拔钢丝,双向,中距100
26 75.87 1972.62
163 AB001 淋浴间
[项目特征]
1.成品淋浴间
52 2167.58 112714.16
164 010606009001 残疾人安全抓杆
[项目特征]
1.不锈钢管,外径为40
[工作内容]
1.制作
2.运输
3.安装
4.探伤
5.刷油漆
m 8.7 352.97 3070.84
165 AB002 水管外包
[项目特征]
工程做法:参陕09J02 18-2
1.C50轻钢龙骨
2.10厚水泥纤维压力板(宽度:500mm)
m 7.8 30.13 235.01
166 AB003 直螺纹连接 Φ20螺纹钢(其他)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
869 9.39 8159.91
167 010306001001 屋面出入口
[项目特征]
1、砖砌踏步,20厚1:2水泥砂浆
2、C20混凝土,伸入墙内各240mm
m2 3.6 170.27 612.97
本页合计 169779.22
3、60厚侧立砖护墙密封膏封严
[工程内容]
1、砂浆制作、运输
2、砌块
3、勾缝
4、材料运输
168 AB004 直螺纹连接 Φ20螺纹钢(柱)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
1549 7.32 11338.68
169 AB005 直螺纹连接 Φ22螺纹钢(其他)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
819 9.39 7690.41
170 AB006 直螺纹连接 Φ22螺纹钢(柱)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
440 7.32 3220.8
171 AB007 直螺纹连接 Φ25螺纹钢(其他)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
562 9.39 5277.18
172 AB008 直螺纹连接 Φ25螺纹钢(柱)
[项目特征]
1.连接方式:直螺纹连接
[工作内容]
1.接头制作、运输、安装
284 7.32 2078.88
173 020206001001 石材零星项目-台阶、坡道、花池
[项目特征]
1.芝麻灰花岗岩
[工作内容]
1.基层清理
2.砂浆制作、运输
3.底层抹灰
4.结合层铺贴
5.面层铺贴
6.嵌缝
7.刷防护材料
m2 77.43 198.59 15376.82
174 010606008001 钢爬梯
[项目特征]
1.参见陕09J01 一/108
2.位置:屋面上人
[工作内容]
1.制作
2.运输
3.安装
4.探伤
5.刷油漆
t 0.054 8687.41 469.12
合计 5371347.32

  2.3措施项目清单计价表

措施项目清单计价表

工程名称:西安建筑科技大学1号宿舍楼 专业:土建工程

序号 项 目 名 称 计量
单位
工程数量 金额(元)
综合单价 合价
通用项目 86459.35
2 冬雨季、夜间施工措施费 1 25914.98 25914.98
2.1 人工土石方 1 166.53 166.53
2.2 机械土石方 1 57.63 57.63
2.3 桩基工程 1 41.63 41.63
2.4 一般土建 1 16388.35 16388.35
2.5 装饰装修 1 9260.84 9260.84
3 二次搬运 1 10024.56 10024.56
3.1 人工土石方 1 147.16 147.16
3.2 机械土石方 1 34.58 34.58
3.3 桩基工程 1 41.63 41.63
3.4 一般土建 1 7331.63 7331.63
3.5 装饰装修 1 2469.56 2469.56
4 测量放线、定位复测、检测试验 1 13788.82 13788.82
4.1 人工土石方 1 69.71 69.71
4.2 机械土石方 1 23.05 23.05
4.3 桩基工程 1 8.92 8.92
4.4 一般土建 1 9056.72 9056.72
4.5 装饰装修 1 4630.42 4630.42
5 大型机械设备进出场及安拆 1 36730.99 36730.99
6 施工排水 1
7 施工降水 1
8 施工影响场地周边地上、地下设施及建筑物安全的临时保护设施 1
9 已完工程及设备保护 1
10 其他 1
建筑工程 322595.46
11 混凝土、钢筋混凝土模板及支架 1 208649.55 208649.55
12 脚手架 1 113945.91 113945.91
13 建筑工程垂直运输机械、超高降效 1
装饰工程
14 脚手架 1
15 装饰工程垂直运输机械、超高降效 1
16 室内空气污染测试 1
合 计 409054.81

2.4其他项目清单计价

其他项目清单计价表
工程名称:西安建筑科技大学1号宿舍楼 专业:土建工程
序号 项目名称 单位 工程数量 金 额(元)
综合单价 合 价
1 暂列金额 1
2 专业工程暂估价 1
3 计日工 1

2.5 规费、税金项目清单计价表

规费、税金项目清单计价表
工程名称:西安建筑科技大学1号宿舍楼 专业:土建工程
序号 项目名称 计量单位 工程数量 金 额(元)
综合单价 合 价
规费 1 345613.64 345613.64
1 社会保障费 1 318230.98 318230.98
1.1 养老保险 1 262725.58 262725.58
1.2 失业保险 1 11101.08 11101.08
1.3 医疗保险 1 33303.24 33303.24
1.4 工伤保险 1 5180.5 5180.5
1.5 残疾人就业保险 1 2960.29 2960.29
1.6 女工生育保险 1 2960.29 2960.29
2 住房公积金 1 22202.16 22202.16
3 危险作业意外伤害保险 1 5180.5 5180.5
规费合计 345613.64
安全文明施工措施费 1 291155.81 291155.81
安全文明施工措施费合计 291155.81
增值税销项税额 1 722345 722345
附加税 1 37182.4 37182.4

 3 施工组织设计

  3.1 编制说明

  3.1.1 编制目的

为了保证本合同工程西安建筑科技大学1号宿舍楼施工任务能够按期的交付给委托方。要保证施工的质量,安全和环境的保护。等到后期清障完成后,交给委托方一个满意的工程项目。

 3.1.2编制依据

(1)西安建筑科技大学1号宿舍楼

(2)工程现场及周面环境条件水文条件数据收集

 3.2 工程概况

  3.2.1 工程概况说明

西安建筑科技大学1号宿舍楼,位于陕西省西安市碑林区雁塔路中段13号 ,本建筑为“一”字形,楼层为6层,1-6层层高为3.6m。

表3-1 工程概况说明

序号 项 目 内 容
1 工程名称 西安建筑科技大学1号宿舍楼
2 工程业主 西安建筑科技大学
3 要求工期 180天
4 工程地点 西安市
5 结构形式 框架结构
6 基础形式 独立基础
7 用 途 宿舍住宿

 3.2.2 结构设计特点

表3-2 结构设计特点

地基承载力标准值 fka=240Kpa;
基础设计等级 乙级 结构形式 框架结构
耐火等级 二级 抗震设防类别 丙级
混凝土

强度等级

基础垫层:C15其余均为C30
钢筋类别热轧Ⅰ级、III级钢筋接头类别焊接

 3.3 施工部署

  3.3.1 工程目标

1.质量目标:施工单位的工程保质保量。

2.安全目标:施工中没有出现施工员的人身伤亡的情况。

3.工期目标:进行科学的统筹规划,有逻辑的调整建筑工序,保证按时完工建筑作业。

4.现场管理目标:安全第一。

5.管理体系:明确管理手册,实施合适的项目管理方案。

 3.3.2管理组织机构

组织:按照法律法规在施工项目的开展过程中,施工队的项目经理要具备相应的职业素养,拥有丰富的实战经验。遵循项目特性,成立项目经理部门,依照项目法律法规建设的要求条件,对项目的机械,财物,人员进行科学统一的组织、管理、协调、规划、布局。切实落实ISO9002质量标准,充分利用各管理部门和工作人员的职业技能,仔细进行管理职责,不保证工程质量。通过建筑人员严谨的态度和管理经验,创建高质量项目的单位项目以及城市级文明安全施工现场。

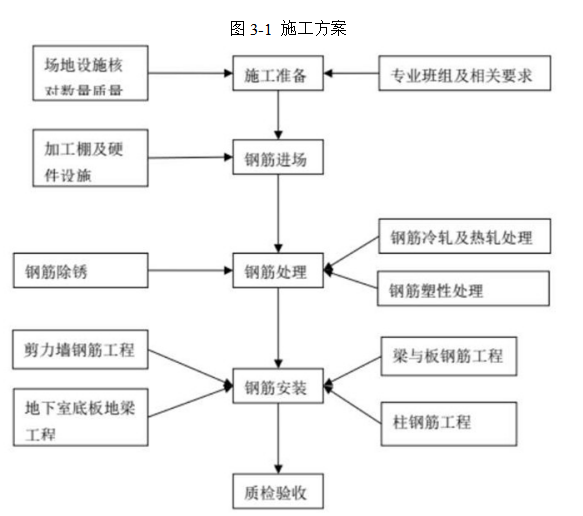

 3.4 施工技术方案

  3.4.1 钢筋工程施工方案

从施工角度的角度来,钢筋需要和混凝土一同使用;从安全性来讲,良好的钢筋施工方案可以提高建筑物的抗震抗压能力。对钢筋进行现场加工,按照要求统一进行加工成型保证不会延误工期。

钢筋凝结时,钢筋的质量和混凝土融合后的硬度对整个建筑的性能起到关键的决定作用。由于当钢筋和混凝土一旦经过了浇筑以后,就很难对其质量来进行检测了。因此就要在刚开始准备施工的时候检查,确保工程的安全性。

7cb9b23e20daf234c24a527ad08d72cb

 3.4.2 柱钢筋施工

①:施工过程:架设立支架→套上钢筋并且进行连接绑紧确保受力向上,采用记号笔标记间隔线

②:减少砥柱之间的间隙使得柱中没有接缝,长钢筋用于从地基底部延伸到地面上层。

③:对于钢筋密集区之间的间距要保持的在规定的范围之内,节点为相互交错的 j-1。

④:柱筋在进行充上而下的封顶作业时,要注意方式外侧的筋柱卡在其两侧。注意钢筋在连接过程中不要发生湾区交叉。

⑤:底层柱箍筋的加固面积应为基础梁顶部至大 f 柱净高的1 / 3: 中层箍筋的加固面积应为梁高。梁的底部和底板大于或等于500且大于或等于柱形部分的长边,并且大于或等于底板的柱形高度的1/6。

⑥:便层中节点柱的纵向加固和便层顶节点内侧柱的纵向加固可用于直线锡制层状节点,从便层底部初始的长度达到国标限度。当钢筋之间空隙达到较为理想的情况下之后,旧钥匙的各个梁之间保持较好的承受力。节点之间的高度要达到要求。柱子的纵向钢筋应延伸到柱子,并水平弯曲到节点中:当顶部有一块平板且厚度超过了八十毫米,当建筑混凝土完成凝结后,墙体内的钢筋柱可以适当的向外弯曲。

⑦:当柱截面发生变化时,下柱杆裸露部分,在装订上梁前先准确占卜柱,延伸入桩杆的折叠角度不能大于1。

⑧:柜架柱第一个柱面主要贴近楼面面层。

⑨:士0.000以下柱钢筋保护层大于有五十毫米左右,误差在一毫米之内。杜钢肠保护公为30um, 年比保址柱福钢筋的保护层厚度不小于15mm。

 3.4.3 梁与板钢筋施工现场

①在施工过程中,主、次梁的箍筋间距——放下次梁的箍筋——穿过主梁底部的纵向配筋和弯起配筋——穿过次梁箍筋固定的下部纵向配筋→穿过主梁上部的纵向配筋。根据箍的间距进行绑定,一旦穿过次梁上层的纵向钢筋,则根据前钢筋的间距进行绑定。画出主要梁和次要梁之间的偏移距离,穿过底梁底层以及弯起筋。

②清理好平面图上面所标注的位置,整理好施工现场的障碍物,按照需求烈进行选择钢筋。在纵向框架的两根竖向杆上错开设置相同箍筋的节点。纵筋为多层时,应采用短筋。

③按照规格画好钢筋之间的间距先定好主受力筋之后在防放置分散筋用粉笔记录好位置。根据工程项目需要,严格对钢筋搭接长度进行裁剪,避免交错。

④梁的纵向受力钢筋:两种纵向受力要符合规定,支撑梁的钢筋要多于两根,梁的高度一定要超过300mm,保持钢筋之间中间距离,是中间距离的两倍。

⑤梁与钢筋之间的连接方式一般都采用的是螺旋式的转动连接

⑥将梁和楼板的下部钢筋锚固在支架上,将上部钢筋连接在中跨的1/3以内。

⑦圆纸不表示辫子或吊杆,在次梁的两侧设有三套箱形加强箍筋,直径与芯棒的间距(另加箍筋单独安装),间距为50m。当梁上有吊架逾期施工单位负全责。

时,在副梁的两侧都提供两组箍筋。有关吊架的位置,请参见横梁详细图。

⑧梁上: 端部轴承为净跨度,中间轴承为大跨度两侧的净跨度。

 3.4.4 钢筋工程质量保证措施

对项目工程的防护工作做好是保证整个工程数量的关键,通过对每个施工原材料裁量进行质量检测清洁的土壤顺序由规则,工具和系统控制。

(1)钢筋供应

首要从供应商就要确定好钢筋的质量,保证在施工过程中不会出现中断,一面发生施工中断影响整个工程预期进度。

(2)钢筋存放

①在钢筋原由供应商交付之后,检查好钢筋的规格等参数信息。收到后,根据各个施工队及时进行区分存放,记录好钢筋的数量,做好分配记录不得进行混用。

②为了避免腐蚀和污染,应堆放钢板,在垫子下面添加木材,离地面有一定距离: 不应堆放在物料棚或仓库内,而是必须覆盖。

 3.4.5 钢筋加工

传统的钢筋加工工艺,主要是通过对钢筋的调试校正和切断焊接。在捆扎钢筋之前,将钢筋交给施工小组,由施工小组内部进行对钢筋顺序规格调整。在整个施工和搬运的过程之中,要保证钢筋接头之间不要存在杂质,钢筋在进行使用之前,要对钢筋进行清洁。里面在钢筋上损坏油漆,锈迹等。在使用钢筋之前,检查好尺寸大小形状,形状 k 子控制加固的大小。

 3.4.6模板工程

模板工程是通过用混凝土构件一个模型。模板工程在混凝土施工中做为一种临时的结构。做为一种辅助性的模板。若减少工程造价,通过模板工程可以降低基础的混凝土施工的作业量。有效地减少人力和物力成本,尽量保持模板是工程设计的安全性实用性原则。

 3.4.7 主要设备投入表

表3-3 主要设备投入表

序号 设备名称 型号规格 单位 产地
1 石膏板 2440.1220.12 徐州
2 吊顶轻钢筋笼 TRM250 M 徐州
3 地砖 25T M2 长沙
4 墙砖 解放客货 M2 长春
5 PVC胶水 YC-500 上海
6 乳胶漆 济南
7 电圆锯 13#.9# 济南
8 修边机 日本
9 压缩机 单相 苏州

 3.5 具体施工方法

  3.5.1 施工准备

根据项目柱,剪力墙,梁和楼板分别拉伸地板的每个轴,并引导高程线,以形成模板并进行匹配以确定其刚度和稳定性。在安装模板之前,必须清洁并刷净模板。良好的脱模剂可防止染料与钢和混凝土进行直接的接触,要对施工补位进行合理涂抹。做到均匀接触,做到不多刷不漏刷。

 3.5.2 材料选用

(1)模板材料

采用18厚度的木芯胶合板,模板带由50X 100m厚的木拱制成。

梯井井下部采用带防水板的钢筋一次性使用,剪力墙内部采用12根钢筋作为另一根钢筋。16根 pvc 管穿过后,可以作为原材料进行二次使用。

 3.5.3 柱模板施工

柱模板安装顺序是:安装前检查-模板安装一检查对角线一长度差 -安装柱箍一–全面检查校正一 整体固定–柱头找补。

3.5.4 楼梯模板施工

在选择楼梯模板时,要十分小心的注意它。楼梯工程的设计关系到整个楼层的构造。在使用预定好的方案之前,最好提前去测量实际工程的高度尺寸。

 3.5.5 梁模板施工

(1)工艺流程: 找平、弹簧线轴、横线→支架架设→支架头→铺底模板→拉线找平一侧模一预检。

(2)根据各个主梁浮梁之间的控制标准选取适合的施工方案。

(3)采用模板替换,对承受力小的地方添加加固装置。

 3.5.6 楼板模板施工

(1)工艺流程:周一,将龙骨放在支撑物上,并在地板模板上进行预检查。

(2)支架搭设。横梁模板支架竖立在地板模板支架上,该支架与果根板支架集成在一起。如果钢筋顶部设有支撑物,当支撑点位于钢筋顶部横杆时,钢筋的伸出长度不得大于钢筋顶部30米的长度,伸出长度应接近钢筋,不得超过100米。

(3)撑杆的垂直和水平间距不超过1。而且支撑点的交叉处不可以有三角转接头。

 3.5.7 模板的拆除

(1)拆除程序:先拆除再拆除,然后先拆除再拆除→先拆除非承重零件,然后再拆除承重零件,先拆除柱模板,再拆除地板模板和梁侧模板被移除→梁底部模板最终被移除。

(2)仅当混凝土的强度可确保其表面和边缘不会因脱模而损坏时,才应拆除柱模板:当梁和板的混凝土强度为时,板和梁底部模板应为设计强度的100%在相同条件下进行维护和脱模只能在主管发布脱模通知后才能拆除压力报告。

(3)在拆除作业时要遵循以下原则:先支撑然后拆卸,先是无轴承零件,然后是轴承零件,自顶向下。拆卸模具时,避免使用大型器械进行拆除。

(4)将模板拆除之前,操作人员要穿戴好相关的安全防护服,拆下一块(部分)模板的伞形部分后,应将模板,配套的板子,托架等清理干净,并与文明的施工要求联系起来,以整齐地运出和堆放。

3.5.8 质量保证措施及施工注意事项

(1)保证在每个施工环节的钢筋质量都是符合国家标准的。使得每个交叉点节点固件的承受范围都达到50N以上。长期使用后不能选择变形的钢管。

(2)在进行模板施工之前,请向团队进行书面技术说明。拆除通知必须由项目施工人员发布。

(3)混凝土浇筑时候,木应有专员管理。

(4)严格做好最后的竣工准备,对每个施工项目进行认真排查。

3.5.9 混凝土工程

该项目使用商业混凝土。在浇注期间,请提前进行准备,以确保水,电和照片不被打断。为了确保施工的连续性,要对施工现场的供电设备通过混合提供。以免出现停电停水的现象,而影响到整个工程进度,以防止其他施工停顿。

4dc607d18ec6321c38d79fb098f8dfa1

图3-2 混凝土工程

1.主体结构溉凝土浇筑

混凝土的浇筑作业任务,应该由低到高进行逐层浇筑。对于钢筋密度较为稀薄的地方应该加强浇筑密度。防止混凝土因长时间静置而凝结。在进行搅拌时,操作动作要缓慢。防止混凝土的露出。最佳情况下,在浇筑混凝土作业时最好保证一次性完工。

2.柱板的混凝土浇筑

在铸板混凝土浇灌作业时也要进行分层浇筑。根据钢筋的疏密情况她就不同的浇筑方式。在上层进行浇筑时,提前用水枪进行冲洗,混凝土和建筑表面,防止尘土污染。以确保振动紧凑且表面光滑。

在对混凝土墙体和柱子进行浇筑作业时,从上往下进行冲洗。然后配备好混凝土之间的比例,进行作业。在浇筑混凝土的过程之中必须振动,但不能接触钢筋表面。在进行浇筑作业中,浇筑顺序应该遵循从主到次和从高到低的原则。

浇注梁和楼板时,当浇筑到平板上时。首先将梁和柱的凝结分层。在浇注过程中,使用注浆方法从墙壁开始浇注,然后将浇注连续推到棉型的另一端。

3.混凝土养护

(1)完成浇筑后在静置一段时间之后准备对其进行保养修护。

(2)对刚刚进行浇筑的混凝土,为了实习加速硬化,需要通过外界条件进行刺激。一般是通过自然养护,使用一些甘草进行覆盖。定时定期进行洒水。

(3)在对于混凝土的护养作业,时间要超过一周,对于一些特殊的混凝土的保养时间一般是半个月。

(4)在混凝土的养护作业完成之后,将其挪至标准室温下再次进行养护。

 3.5.10 质量要求

保证在每个施工环节的钢筋质量都是符合国家标准的。使得每个交叉点节点固件的承受范围都达到50N以上。结构混凝土中最大铝离子的含量和碱含量必须符合我国的标准。

注意事项:

(1)为了防止自然灾害对施工建筑造成影响,需要特意的为钢筋架之上进行建设防雨措施,方式雨中或者风风雪带来的尘土污染。

(2)避免两侧之间存留的空隙过大,使得混凝土之间无法贴合。

(3)建立特殊标志避免施工设备被错误回收。

(4)为了保证模板内的情节,将模板板从后浇铸带中取出并清理干净后,用此板覆盖砂浆制的保水带。闭上全部后倾带。

(5)在施工进程中,后浇带中不可避免的有水和泥土。浇筑前、施工后设专人清理后浇带周围的混凝土暂时被灰浆包围,及时进行水处理。灌溉和养护时间应该保持在一周之内。

  3.5.11 砌筑工程

目前,中国正在进行隔离墙改革。为了节省耕地,使用了较少见的粘土砖,并进一步推广和应用了各种空心砖。

 3.5.12 机械选型配套

1.选择施工机械的原则:

(1)适应性:在项目中使用的要规范。

(2)把握产品性价比,提高其所创造的经济效益。

(3)在不损害环境的情况下安全。

3.6 施工进度计划编制

  3.6.1 施工进度计划编制依据

根据合约之中的施工方案,给各个施工小组提供各种占用配件。单位工程一的施工进度计划采用条形图和双代号网络的形式图表来表达不同项目之间的关联。

 3.6.2 确定工程项目

(1)基础工程:测量、打基。

(2)主体工程:主体结构、砌体工程.

(3)装饰工程:楼地面工程、墙面工程。

(4)屋面工程:水管,电线的通路配备。

  3.6.3 施工持续时间

根据人力资源配备和工程期限要求。执行轮换式的轮班制度。确保施工中的连续工作时间。

 3.6.4 总工期安排

该项目的总工期为180天。计划从2020年4月1日开始,到2020年9月28日完成。总建设期为180个(日历期)。

表3-4 总工期图

序号 工程项目 工期(天)
1 前准备工作 9
2 平整场地及测量 14
3 基础工程 20
4 主体工程 92
5 屋面清理及楼地面工程装饰 17
6 装饰工程 14
7 竣工验收 14
合计 180

 3.7劳动力和材料投入计划及保证措施

  3.7.1 劳动力投入计划

为保证本次施工项目的质量,为此作业单位将本次招标列为了重点建设项目。劳动力使用计划见附表二。

 3.7.2 材料投入计划及保证措施

1、按照进度来预算计算财务报表,根据各个施工小组内部所需的施工材料及时进行补充。按照消耗计划准备和供应物资,准备资金和物资进场。

2、根据施工的总体布置要求,准备好用料的临时存放地点,并做好存储工作。

3、物料和物料计划应让现场人工储备应有一定的库存量,以确保项目提前时项目需要各种物料或应对假日堵车因素。

表3-5 拟投入的主要施工机械设备表

序号 机械或设备名称 型号规格 数量 国别

产地

制造

年份

额定功率(KW)生产能力备注
1挖掘机KATO2安庆2015180hp良好
2装载机ZL50C1柳州2019210hp良好
3推土机T-2001山东2018220hp良好
4井架ZQ5001四川2019良好
5自卸汽车日野ZM4005YYAI20092768kw良好
6铲运机CT627B1柳州2008166kw良好
7砂浆搅拌机NPJ-411A1随州200818kw良好
8砂浆稠度仪SG1452上海20081.7kw良好
9砼振动台1X1m2无锡20081.1kw良好
10平板振动器5无锡2009160kw良好
11震动棒5中国2009120kw良好
12手推斗车20广州2010良好
13钢筋切断机GQ40-11日本200824kw良好
14钢筋弯曲机GW-321日本200880kw良好
15钢筋弯箍机QJ6-161湖南200815kw良好
16钢筋调直机1无锡20083.2kw良好
17冷拔拉丝机55W-31韶关200850kw良好
18钢筋除锈机1韶关20080.8kw良好
19直螺纹钢筋连接机械GHG401洛阳2009良好
20钢筋对焊机UN-10052009500kw良好
2150m钢卷尺0~50m5广西2011良好

 3.9劳动力计划表

工种 按工程施工阶段投入劳动力情况 备注
基础 主体结构 室内装修 外墙装修 屋面工程 竣工收尾
机械工 10 10 5 5 10 5
混凝土工 10 15 5 5
模板工 10 20
钢筋工 10 20
架子工 10 20 15 20 10 5
泥水工 5 15 15 15 10 5
水电工 5 10 20 10 30 5
装修工 25 20 10 5
合计 60 110 85 70 75 25

注:1.投标人应按所列格式提交包括分包人在内的估计劳动力计划表。

2.本计划表是以每班八小时工作制为基础编制的。

3.10施工进度横道图

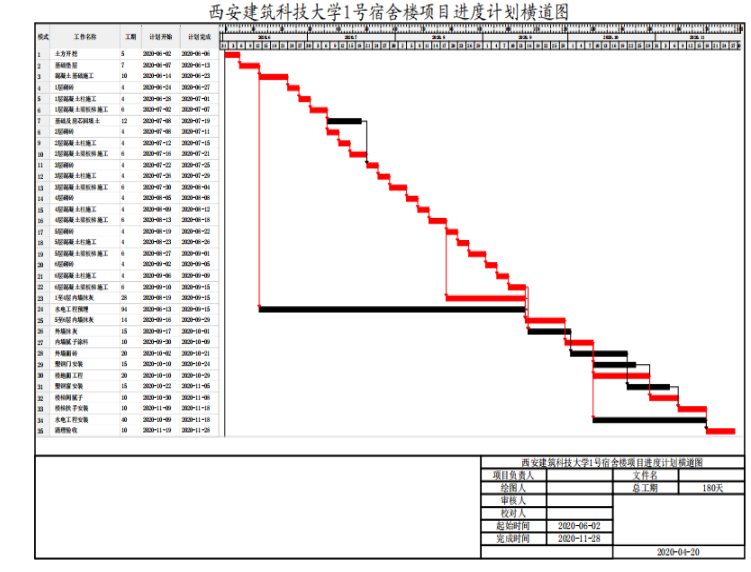

55eba0aea8d7154dae49c5f8ba26a4a1

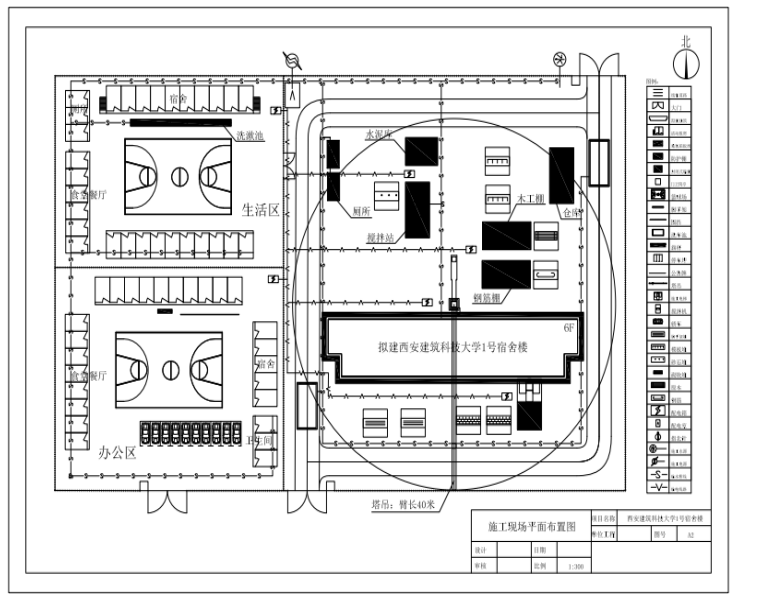

3.11施工总平面布置图

5918cc8d5c5a7a751c74990f0e78a7f4

3.12网络计划图

6a90a5edd778ad8358a9eb8a7080a14e

 4资源优化

  4.1 资源优化的目的

资源优化是合理调整施工过程中所需的人力,物力,机械设备和资金,但是不对资源的总量进行任何的变化。资源优化的目标有很多,但是最核心的最终目标就是合理分配资源,包括人力物力财力等,对各类资源进行合理分配,可以有效降低资源消耗量,提高资源使用效率。

 4.1.1 钢筋材料优化

1.调整优化前每月钢筋使用

(1)资源优化过程

资源优化的目的是把有限的资源合理利用,更好的满足施工的需要。

在施工过程中,对所需的人力,物力,机械设备和资金进行了合理的调整,所需的资源总量保持不变,工作投入的开始时间得到了调整,资源分配达到了要求。

调整前每月所需钢筋价表表4-1 调整前每月所需钢筋价表

月份 5 6 7 8 9 10 11 12
日工 0 9000 13000 22000 18000 35000 40000 20000
月份 1 2 3 4 5 6 7 合计
日工 8000 10000 6000 0 0 0 0

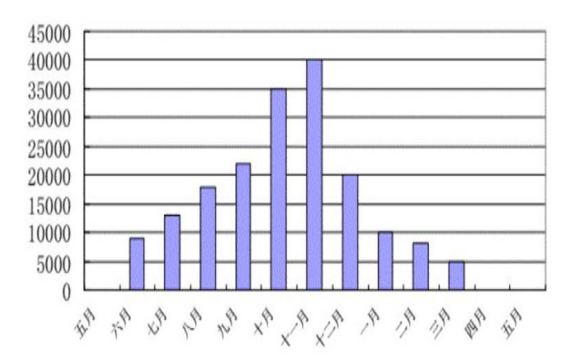

49388c4d787a27e34392da3dcdf0406e

图4-1 优化前所需钢筋直方图

1.1)调整优化后每月使用量

表4-2 调整后每月所需钢筋价表

月份 5 6 7 8 9 10 11 12
日工 0 9000 13000 18000 22000 35000 40000 20000
月份 1 2 3 4 5 6 7 合计
日工 10000 8000 5000 0 0 0 0

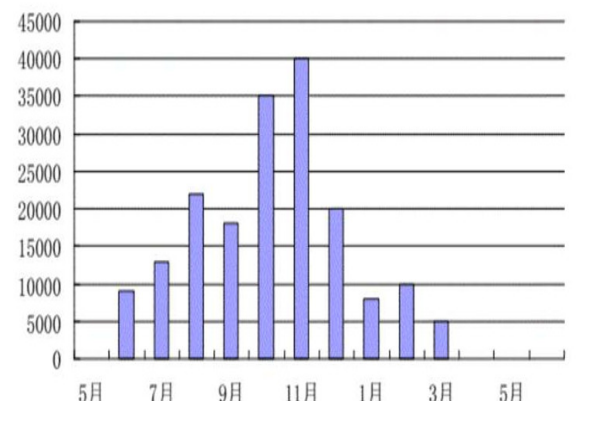

a69978181ccf3cac173d958ecae8f03b

图4-2优化后所需钢筋直方图

4.1.2 水泥及混凝土材料优化

表4-3 调整前需水泥及混凝土

月份 5 6 7 8 9 10 11 12
用量 500 600 750 655 1200 860 1500 1200
月份 1 2 3 4 5 6 7 合计
用量 700 600 500 200 2000 100 0

fe531934750b4decc2bb9507348bbb40

图4-3 优化前所需混凝土的直方图

表4-4 调整后需水泥及混凝土

月份 5 6 7 8 9 10 11 12
用量 400 500 750 925 1200 1500 11100 850
月份 1 2 3 4 5 6 7 合计
用量 800 820 700 550 2000 100 0

d98f79de88a1b282ed17f4924281da7a

图4-4 优化后所需混凝土的直方图

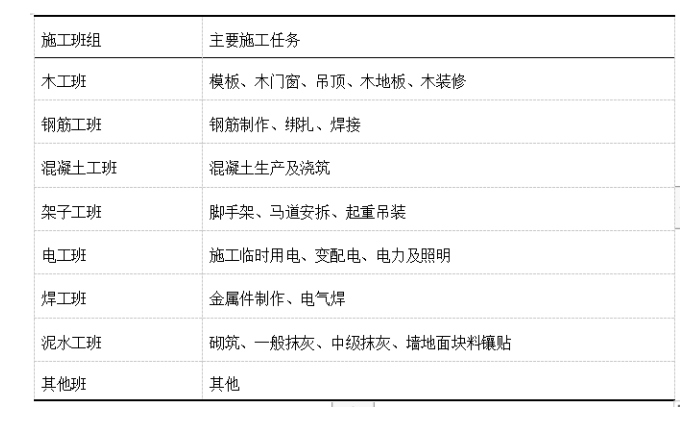

附表一 施工班组的设立

24a51621dab451ff6e94e83c8177c62c

5工程管理及保障措施

  5.1 质量目标,组织机构及管理职责

(1)质量目标

优良的标准是本次工程质量的最终目标,不仅如此,每个分项工程的质量也也必须要到优良的标准,对于项目合格率而言,其允许存在90%的偏差,各个分部的优良工程必须要达到80%以上的比例。

(2)质量控制的原则

1)坚持“质量第一,用户满意”的原则

工程建设过程中不仅要遵循相关的规章制度及施工标准,还要考虑到业主和监理的具体要求,不能自由发挥,需要在保证质量的基础上尽量满足业主和监理的需求,要保证对业主和监理提出的工程质量要求进行及时的响应和满足。

2)“以人为核心”的质量控制原则

施工质量的核心保障就是施工人员,只有施工人员负责认真,才能保证良好的施工质量。质量把控按照“以人为核心”,以人为先驱,进行质量把控,调起人员的情绪和创造力,要将相关人员的使命感进行激发和加强,将“质量第一”的理念进行及时的树立并贯彻。为了保证工程的质量在,流程等都都是符合相关规定的,可以通过将相关施工和管理人员的专业素质进行提升来实现,以减少他们在施工过程中出现纰漏。

3)“以预防为主”的质量控制原则

“预防为主”,这一原则的含义就是指从检验后检查过渡到质量的预控制和程序中把控;从产品质量的检验到工作质量的检查,从工艺质量的检验到中间产品的质量都极为重要。

4)坚持质量标准,严格检查,一切用数据说话的原则

质量标准是评价产品质量的标尺,而产品是否符合相关的质量标注,是需要进行客观评价的,评价的标准就是产品的各项数据,检查这些数据是否通过了相关标准的要求。

5)贯彻科学、公正、守法的职业规范的质量控制原则

项目施工过程的质量控制极为重要,工程管理人员要尊重客观事实,尊重科学,公正正直,在处理质量问题的中遵守法律法规,禁止违法违规行为;我们必须坚持底线,严格要求,秉公办事,谦虚谨慎,实事求是。

(3)各阶段的质量控制内容

1)事前质量控制

当施工还未正式开始的时候,做好施工的各项准备工作就是在保证工程的质量,在对质量进行控制。在整个施工的过程中都应该包含施工的准备工作,比如:全现场施工准备、单元施工准备、子项目分支施工准备、项目开始之前施工准备,项目开始后每个施工阶段的施工准备等。

要安排专业的人员专职负责对施工的准备工作进行负责,并且要由项目管理人员参与到准备技术的编制过程当中,每一项计划的编制和执行都要由专门的人员进行负责。并且要保证每一项准备工作的编制都能够在规定时间之内被完成,要完成的内容那个有以下部分:

技术准备工作(包括设计图纸的实施,技术公开和图纸审查等);

材料准备:准备建筑材料,准备结构零件,准备产品,准备建筑设备,准备生产工艺设备等内容;

组织准备工作:要对各个阶段的施工人员进行入学教育,入学教育的内容是要包含施工的各项部分的;

施工现场准备工作:要将施工的现场进行及时的,相应的调整,调整的方向和幅度是根据跟个施工阶段的具体情况来决定的,并且根据现场的具体情况来制定与其相适应的管理措施。

2)事中质量控制

本工程的质量控制策略是全面控制施工过程,重点控制工序质量。使专业团队之间的交接成为一种习惯。对于可能引起质量问题的关键工作,例如钢筋工程,模板工程,混凝土工程,砌体工程等,要准备质量预控对策,以达到“预防为主”的原则。关键建设项目均在建设组织中设计,分别制定计划和质量保证措施。在任何单个项目的构建之前或之中,技术人员负责书面技术简介和现场物理简介。所有材料的混合比由质量监督站指定的实验室准备。

隐蔽工程的验收,应按合同规定的时间事先通知监理方和施工方,以留有一定的余地,并将量测仪器送至检测站进行检测。定期地。每次使用前,验船师应仔细审查并做好审查记录,任何质量问题均应由负责人处理,填写质量问题处理表,并由专人进行审查,填写审查结果,处理计划已经得到所有者的批准和监督,并且对每种成品的保护都制定了专门的计划,派人专门负责定期检查成品保护措施的执行情况。主管,建造者和专职质量人员拥有一票否决权,可以进行质量控制。没有人可以干预。只要其中一项操作不符合要求(例如更改设计图纸,擅自更换或使用不合格的材料,未经资格审查的不合格操作员等),质量就可以被拒绝,项目经理可以签署返工订单返工。

各种质量文件(包括:水位,坐标位置,测量值,付款记录;沉降、变形观测记录;图纸会审记录;材料合格证、试验报告;隐蔽工程记录;设计变更记录;水电安装调试,试压运行记录,竣工图等)均编目建档,由资料员专门负责统一保管,工程竣工验收后,按合同要求进行移交归档

事后质量控制完成每个子项目后,首先组织自我检查,外观检查(外观,触摸,敲打,照片)和实际测量(依靠,悬挂,测量,设置)进行检查。自我检查后,由监理和施工单位进行检查,质量监督检查站对分支项目的等级进行质量检查和验证。执行竣工备案制时,则改由业主核定等级。反工有问题地方,到达到规定。

 5.2 施工管理组织及协调管理

(1)健全组织机构

要建立一个专门负责项目质量的领导小组。在这个小组中,可以设置组长由项目经理担任,副组长分别由项目副经理,项目总工程师,质量检验组长来担任。配备至少2名专职质量检查员,每个流程团队都有兼职的质量检查员负责检查质量。

(2)质量管理职责

对于质量管理而言,其最重要的责任就是就是质量保证体系。不仅要将质量的管理责任进行明确和划分,还要将其分配给专人进行负责,这样在进行管理时能够将效率成果等都进行提升。

项目经理:项目经理是施工项目直接负责人,因此作为直接负责人,项目经理应当对项目的质量负担全部责任。不仅要将施工的质量进行符合标准的保证,还要将施工的进度进行把控,将经济效益等目标尽最大程度进行实现。并且项目经理要负责向所有的管理人员贯彻“质量第一”的施工理念。项目总工程师:项目总工程师,是整个项目质量控制以及施工管理的首要执行者,因此项目工程师应该对项目的整体质量的管理进行负责。3)副项目经理:作为项目负责人,副项目经理应将施工质量作为首要任务。在安排施工任务时,要充分考虑施工难度对施工质量的影响,并检查正常生产。在工作过程中,要严格按照计划书,操作说明等进行操作检查,并按照规范和标准组织内部自检,相互检查和移交检查的验收。

4)质量检查员:作为质量检查员的主要人员对项目中的项目质量进行全面检查,应具有丰富的施工经验,认真的责任心和勤奋的工作精神,并在发现质量隐患时及时下达整改通知;并监督整改,以满足相应的质量要求,并对已形成的质量问题具有独立的处理能力。

5)施工领班: 对于施工现场而言,施工领班就是其直接的指挥者和领导者,因此施工领班的主要职责就是将施工队伍的质量进行检验,对施工队伍中存在的不规范不合格行为以及操作尽心及时的制止并按照相关规定对其进行整改。施工负责人还是每个子项目施工计划和操作指导书的主要编制者,并且还应做好对技术进行说明。

6)安全员:安全员主要负责的工作就是安全教育,将安全防护的措施进行检查,加强等。为了实现施工人员对施工现场的安全措施的完善和规范,安全员必须提供足够的帮助和指导工作。要经常将工作的作业在现场进行监督观察和管理,当有大型机械进退场,或者组装拆卸的时候,安全员也必须在现场进行安全保护以及监督。

 5.3总体质量保证措施

(1)建全质量管理网络

项目部要将根据ISO9001标准所建立的质量保证体系进行严格执行和落实,要对各项质量保证体系的文件(质量保证手册,程序文件,管理汇编等)也要做到坚决的贯彻,落实和执行。

(2)严格施工组织设计审批制度

1)施工组织设计必须由项目经理,副生产经理,项目总工程师和其他相关人员签字。

2)施工组织的设计必须在项目实施之前提交给技术质量部15d。最后上报建设监理单位审批。

3)必须在得到各级对施工组织设计的批准以后,并按照各级部门的修改意见对施工组织设计进行有针对性的完善和修正,最终在获得批准报告以后,才可以开始项目的施工工作。

(3)严格技术复核、隐蔽工程验收制度

1)应当在施工组织的设计中,制定相关的技术审查计划,并且要对技术审查的内容进行制定说明,除此之外还应当将主要负责的审查的人员等进行说明和指定。

2)本工程技术复核计划见表5-1

表5-1 工程技术复核计划

分项工程 技术复核的主要内容 复 核 人
建筑物位置 测量定位、轴线标高 监理、项目总工程师
基 础 土质、尺寸、标高 监理、项目总工程师
模 板 尺寸、标高、预留孔 项目总工程师、质检员
钢 筋 钢筋翻样 项目总工程师、质检员
砌 体 轴线、标高、排列、预留孔 质检员、施工员
水电设备安装 管线走向、预留、预埋 质检员、施工员

3)针对技术审查的结果,这一结果是必须在“部分工程技术的审查记录”这一记录表当中,进行详细和全面的填写和记录表,并且这一表格以及表格的内容,是必须要作为施工的技术数据进行长期的存档和保存的。

(4)严格控制砼、砂浆的级配,管理好试块

1)对于所有强度等级的混凝土,砂浆这些在设计图纸中就已经标注或者说明的,都要严格的进行等级管理。现场并没有设置有标准固化室,用于将混凝土和砂浆的测试块。

2)管理职责分工:

a.混凝土和砂浆强度的评估必须是由项目的总工程师来负责完成的(数学统计和非数学统计)。

b建设人肩负测量工作的检测和监视。负责施工队到帐,中途抽查。

c.将试块进行制作,以及进行标准的养护,将砼的搅拌质量进行监督等工作都必须由专业的试验员来进行专项负责。

5)施工阶段实行“混凝土浇灌令”制度

1)必须在签署施工准可令以后才能开始混凝土的浇筑工作,并且浇筑工作必须要按照标准进行严格执行。

2)混凝土浇筑订单”的申请表是要由项目经理来进行填写的,在项目总工程师发出“混凝土浇筑订单”之前进行检查准备并提交“混凝土浇筑订单”表格“混凝土浇筑顺序”。

3)“混凝土浇灌令”申请签发的条件:

a. 必须按照施工相关的方案和要求将模版的支撑系统进行施工完毕;

b.要在符合相关规定的要求之下对模板、钢筋等进行施工,保证模板、钢筋等质量和符合相关要求和规定的;

c.确认和签证技术符合相关标准的隐蔽工程;

d.要确保配备了足够的符合标准的安全设备;

e.要准备好充足的机具,并保证其运行情况,质量等都是符合相关标准要求的。

f.要将材料的供应准备完成;

(6)严格技术、质量交底制度

对于施工过程的基础管理工作中,最重要最不可或缺的一项工作内容就是,技术和质量的交底工作,而且必须以书面签证的形式来确认技术和质量的交低,具体将其分为以下几个方面:

1)项目部在收到设计图纸以后,必须由项目经理进行牵头,组织项目部的全体人员将设计图纸进行认真的研究,并且要及时的敦促施工单位将设计简介会进行组织召开。

2)项目经理必须审查和确认施工组织设计的全部过程。对于施工计划,施工的技术,施工的质量,施工安全等内容,必须有项目总工程师进行负责,并组织所有施工人员对这些内容进行专门的研究和书面说明。

3)按照负责施工的原则,每种工作的负责人(生产经理,建筑工人,海关砌石和样品车削)必须同时为施工队安排书面施工质量作为施工任务,必须完成。如果您不提供明确的帐户,则不会被录用。

 5.4 分部分项工程技术保证措施

(1)基础工程

1)要在基坑的底部设置水平间距不超过2米的水平桩,对于水平桩之间的距离要有专业的人员负责对其进行测量。

2)将基坑的深度挖掘至设计图纸中规定的标准以后,就需要将其底部使用混凝土进行及时的铺垫,这样基坑底部就可以通过混凝土垫层来避免原始土壤对其产生的干扰。

3)对于钢筋和模版的质量全面检查,以及技术复核是在基础砼施工之前,项目部就必须要完成的工作,具体的检查过程如下所示:

4)在回填基础之前,必须完成对一些基础隐蔽工程的质量检查以及验收工作,还要对基础工程的质量进行检查和验收。

(2)钢筋工程

1)必须要将施工顺序,操作方法,质量要求等在时进行施工之前就向操作人员进行详细的说明和指导。将钢筋的规格,数量,钢筋的位置等施工的过程中进行随时的抽查和检查。对于一些负责位置,比如梁柱节点等,要特点关注加固的位置,使用的钢筋数量和钢筋规格。

2)要在钢筋绑扎完成以后,将悬臂结构支撑的牢固和可靠程度进行专门的检查。

3)钢筋保护层的厚度,同一断面钢筋的节数等都必须是完全符合设计图纸,相关标准要求的规定。

4)要将导柱插入杆的位置进行严格的控制,避免导杆移位,规格与设计图不符。连接柱杆之前,必须在底部清洁水泥浆和碎屑度,不要以一定角度绑住单杠和箍筋。

5)应当在中心以及两端将钢筋的接头使用铁丝来进行固定。主梁和箍筋之间的接触点必须使用铁丝进行轧制,地板上的双向受力钢筋的交点必须牢固固定。除了相邻的两排钢筋相交点之外,上述非双向排列的钢筋的相交点都被牢固地固定,并且中间部分可以牢固地绑在梅花形的十字形上。

6)浇捣砼时要派专人看管,随时随地对钢筋进行纠偏。

7)以下几项措施能够有效的保证钢筋焊接符合施工的标准:

a.焊接前的准备工作:要在焊接工作开始之前,就将焊接的边缘进行及时的清洁;在焊接开始之前要确保焊接设备完备并且工作正常。

b.在将钢筋进行焊接之前,制作拉伸试验时,必须保证两个拉伸实验片是在同样的条件下制作的。

(3)模板工程

1)在进行对于配置模板以及支撑系统进行设计的过程中,要将模板布置图进行及时的绘制。翻样以及技术人员,要向施工的班组人员将有关模板的支撑,模版的排列等等相关知识,进行及时的较低以及说明。在对模版和附件进行检查的时候,这些材料的质量是检查的重点,一旦发现有质量不符合相关标准的材料必须立刻将其封存,禁止使用。

2)水平和竖直,是模版支撑系统必须做到的建设要求。不仅如此,在保证了竖直和水平程度的同时,还要将支撑系统的紧固件,螺栓等都进行最大程度的拧紧,防止出现松动的现象。将设计出的排列图和以上的施工重点和关注点进行结合,最终会实现模版支撑系统的完美安装。在将砼进行浇捣之前,施工工程队要设置专门的检查人员,这些人员的主要工作职责就是将模板的支撑、螺栓等紧固件进行全面的细致检查。

3)应按照“施工验收规范”规定的强度要求统一进行模板拆除,未经技术部门同意,不得拆模。现场增加了混凝土脱模试验块,必要时对试验块进行压力试验,以确保质量和安全性。

4)脱模后,如果存在壁面不平整,起泡等缺陷,要及时对施工的相关技术人员以及和该项目的质量人员进行检查,将其工作进行全年的核查,并在其日后的工作当中,对其将强监督的力度。在监督检查以后,要通过和客户,负责人等进行商讨,将如何对问题进行处理作出统一的认知。

(4)砼工程

1)严格执行混凝土浇筑顺序制度。在下达浇筑命令之前,应在施工现场完成相关技术审查和隐蔽验收程序。

2)及时了解天气变化趋势,连续浇筑混凝土时避免大雨,并准备防雨物品。 如果在混凝土施工过程中下雨,应及时覆盖,雨后及时处理表层。

3)浇筑前,必须检查混凝土的各个部位的钢筋,预埋钢筋和混凝土各部位的预留孔。圆柱混凝土无法一次切割到底,应将其分开并分层振动。

4)在浇筑混凝土之前,施工队长应作出解释并作书面记录。

5)“快插慢拔”这一总结出的技巧是施工人员在对振动器进行操作时应该特别主要和使用的,这样可以将混凝土表面的振动情况进行最大程度的防治,进而实现将混凝土的分层和隔离情况进行避免。

6)当混凝土分层浇筑时,应在下层插入5厘米左右,以消除两层之间的连接。 同时,在泵送流体混凝土下层初凝前,必须对其进行振动强化处理。

7)按规定进行混凝土试块的生产,维护和试压工作。试块应在浇注处制成。混凝土试块成型24小时后,将模具移出并放置在标准固化室中进行维护。

8)将楼板混凝土浇筑到高处时,用雪橇将其压平,然后使用长刮刀将其抹平,并使用木抹子将其抹平。在肋骨较密的地方,用木抹子进行第二次打针。

(5)装饰装修工程

1)必须按照操作规程的要求进行壁画,并在壁画过程中执行所有程序,以保证壁画的质量在最终能完全符合相关规定的要求。

2)在进行施工的过程中,施工标准的内容会包含对装饰材料价格和规格质量的明确规定,因此在施工郭过程中所使用的各种装饰材料的质量和规格都要按照这套标准来严格实行,材料的质量必须进行严格的控制和把握。

3)各项粉饰配比必须要符合设计中的相关规定和标准,不能随意进行更改。

4)如果要进行大面积的施工,在施工之前请制作一个样板房(模块),并且将该工程的施工人员,技术人员,质量监督人员等所有的相关人员进行召集,向这些和施工质量紧密相关的人员进行讲解和说明,对其讲解和说明的重点内容就是依据该样板间来介绍工程在施工过程中可能会遭遇到的重点和难点,以及相关的质量要求。

5)成本的保护,对于企业而言是非常关键的,因此在施工过程中,企业必须将强对成本保护的重视程度以及落实程度。

6)对于雨季的气候特点而言,潮湿闷热等就是其最大的特点,因此在这样的环境当中进行施工,必须要将在各个装饰层之间的接触进行粘结,而且粘结的强度必须是非常高的,这样做可以有效地避险装饰层在雨季出现开裂等现象。

(6)施工资料

1)在项目部,必须配备专职进行收集交易文件,技术数据,质量保证数据等资料和文件的专职信息人员,这些信息人员不仅要负责收集文件工作,还要负责对资料进行汇总以及统一的分发工作。

2)要对施工图纸,设计交底会议纪要、设计修改、技术核定单、施工规范等资料进行及时的设计和配备。

3)质量保证书是施工现场所有的材料在进场时就必须配备的资料,要做到二者同时到场,而且材料质保书复印件也必须符合相关文件和要求的规定。

5.5 雨季施工保证措施

在雨季进行施工时,必须做好全面的防护,在不影响工程质量得同时,保证施工效率,减少损失。

(1)混凝土施工措施

1)如果在雨季进行施工的话,混凝土的配比率就要进行相关的调整,以符合雨季施工的特点,要对骨料的含水率进行及时的测定和调整。

2)浇筑混凝土前一天应与气象部门联系,尽量避开雨天,如果有雨,应在雨天提前做好准备,以临时振动防雨棚并盖上篷布,水泵等用具,并排出模板

(2)电机设备

1)对于机电设备等,要在现场为其搭设防水棚,防止机电设备出现遇水损坏,造成不必要的损失。

2)要及时,频繁的检查动力线路,照明线路是否完好,有无破损照明线路和动力线路不可以和铁器,比如和设立的脚手架,梯子等存在任何程度的接触,一旦电力线路存在防护层破裂的现象,这样的接触会直接导致不必要的受伤情况发生。

3)对于塔吊以及高度较高的脚手架而言,这样高度和大体积的金属建筑物,是很容易吸引到雷电的打击的,因此必须要在这样的设备之上设置专业的符合相关规范和标准的避雷针,以防止在夏季等时间频繁出现的雷暴天气导致发生雷击事故。

(3)装饰施工措施

1)要及时的了解天气的变化情况,要在雨季来临时,不在户外进行施工。

2)如果在屋面施工的时候出现下雨的天气,那就要及时的将保温层进行覆盖。

 5.6 防治渗漏措施

对各种涉及到有渗水隐患的隐蔽工程进行验收时,必须要将验收的质量和力度进行加强,如果上一道工序没有达到验收的标准,就不允许下一道工序开始施工。

(1)材料控制

在采购物资时,所有的标准,流程等都必须是符合《物资采购控制程序》相关标准的。要对物资产品合格证、许可证、复验报告等资料进行及时收集并封档进行保存。特殊的材料还要进行封样,取样之后送去复验,检验结果符合相关标准以后,才可以投入使用。

(2)保证措施

1)要将工艺流程验收的制度进行严格的遵守和落实,由质检员来负责跟踪检查,一旦在检查过程中发现了有不合格的工艺等吗,必须立刻返工,以防止造成更大的损失。

2)在进行盛水、淋水、泼水、蓄水等试验必须按照规定要求完成。

(3)外墙渗漏预防措施

1)对于砌筑砂浆的配合比要进行严格的控制和调整,要保证2-3个小时是砌筑砂浆最长的使用时间。

2)对于多孔砖砌体的砂浆饱满度,要保证其饱和度在90%以上,并在拉灰缝的时候姚时雍专门的工具,以保证其密实度能够达到施工标准的要求。在进行砌体施工的过程中,要保证要对所有的脚手洞进行弥补和拆除,要保证不将任何一个脚手洞留下。而且要将墙体拉接筋的留设进行格外的关注。

3)要根据工程的设计图,以及相关规范施工标准的要求严格将施工过程进行规范,将相关的标准进行坚决的贯彻和落实,在外墙装饰的施工阶段,而且外墙施工所使用的材料也必须是符合相关规定的要求的。

4)在细节局部的节点处一定要将防水工作落实到位。

(4)屋面渗漏预防措施

1)对于屋面中所有的洞口,缝隙等都要在开始施工之前,就确认已经全部被使用砼来进行了完整和符合规定的修补。

2)对于屋面的坡度必须要符合工程的设计要求,要保证屋面没有积水。

  5.7 工程进度保证措施

(1)进度管理目标

180天是本工程设置的总工期。

(2)措施落实

1)在本工程进行施工和管理的过程中,项目经理进行负责的制度是本工程进行全面采用的,在这样的制度之下,项目经理要负责六个大部分的基本措施,这六大部分除了计划,组织以外,还包括指挥,协调和控制,监督工作。

2)施工的进度必须要严格按照总进度的计划进行实施,和预期计划之间存在的偏差不能太大,来对实施计划进行详细的全面的编制和制定,并且要保证对实施计划做到全面的贯彻,坚决地执行。

3)预备并且及时提供做工的劳动力,相关的机械设备,工程材料等。

4)在进行工程进度的控制,设备使用计划的制定,劳动力计划的安排,计划材料的进场等工作是都可以采用三级网络,进而实现对工程的施工进行动态的管理。

5)要将施工的配合,施工前的准备计划进行全面的落实,将施工的准备计划进行全方位的,有针对性的制定,确保工作的高效、优质。

(3)针对措施

1)在编制施工方案时一定要细致严谨,这样可以保证施工进度在被安排时有明确的标准,这样可以根据不同阶段的施工进度要求,将劳动力进行及时的调整和变更,保证人员的比例,人员的数量随时都处于合理的状态,比如当施工处于高阶段是就可以从其他基地进行人员调配以实现作业人员的充足,实现工程的及时完成。

2)在配置机具设备时,一定要按照平面布置的特点,工程量的要求来进行。不仅如此主要的机具零部件等还要随时具备一定数量的库存,以便设备发生故障时可以进行及时的维修和更换,不对工程的进度产生任何的影响。

3)将立体交叉作业,流水作业等进行合理的安排和调整,要按照装饰的复杂程度,专工种多等特点来进行。

 5.8 工程技术资料保证措施

(1)工程技术资料管理的基本规定

1)对于工程质量的相关资料进行收集和对其进行编制是要从工程签约合同,施工准备开始这一阶段就要开始的,而且在质量技术资料的收集过程中,其进度必须和工程项目的施工保持较高的同步性。也就意味着在工程刚刚开始的时候,就要在同时启动对资料的收集工作,除此之外还要对工程资料进行整理并对其进行核查,要在工程竣工的同时,实现对工程资料的编制,工程资料的归档工作,并保证将其完成。

2)为了能够在最大程度上实现对工程资料的存放有效期进行延长,在进行工程资料的书写和绘制时,必须使用不可进行擦除的书写材料,这样能在更长时间内相关资料和文件进行保存,也不容易发生对资料的篡改事件。

3)一般都要求将相关工程质量技术的资料,文件等进行整理,并将其分为三大份,并且不仅是经过项目收集,还要经过编制,工程竣工三个部门的验收通过以后,才能够将工程质量技术资料及时的向档案室进行移交。

(2)工程技术资料管理的相关制度

当单位工程完工以后,就必须要对这一部分单位工程的工程资料进行全面的,详细的,严格的审核和检查,只要当工程材料被认定为是符合相关标准以后,这样通过初步审核的工程资料才可以进行上交,上交时应当先将其交给质安科,由质安科来负责对这些通过审核的工程资料进行初步的检验和初步的申报;最后,再有质安科,档案室两者共同协作,对工程在竣工验收之前的相关核查工作进行负责,来将其完成,在最终核查显示工程没有相关问题以后,再将核验的申请提交给总工程师。将这一系列流程完成以后才可以向业主提出工程核验。

 5.9 降低成本措施

(1)通过将CIS战略中的VI系统在施工现场中大力推行,并将其落实。这样可以将施工现场的整体形象进行有效的,更好的提升。将整体形象进行提升以后就,不仅可以使其更加适应现代化都市的特点,也能够将工程质量进行保证,将工程成本实现在最大程度上的控制。

(2)要将针对施工的相关管理人员,主要的技术人员的培训和学习力度进行加强。这样能够使用现代的科学技术,更好的为工程的管理,工程中使用的相关技术等方面服务。

(3)对于用料,领料的额度必须按照施工的组织计划以及每个阶段的工作量来进行,这样可以及时发现工程中的浪费现象,组织事情恶化,并且通过发布施工任务书,从而更加彻底的将浪费和窝工现象进行禁止和避免。

(4)要在进行采购之前,就对原材料相关市场进行详细的调查和了解,将市场内信誉度好,质量好,性价比高的原材料或者产品进行采购。在首次将这样的工作完成以后,就可以在以后的工程当中和产品或者原材料供应商实现长期的合作关系。

(5要将钢筋的利用率进行最大程度的提升,在进行计划申请时,就必须钢筋等原材料的尺寸数据进行说明,将钢筋或者其他原材料的浪费量,损耗量进行最大程度的降低。

(6)在工程的实施过程中,尤其是在砌筑工程的施工过程当中,要将“反手线,正手砌”的建筑方式进行全面的贯彻和落实,这一建筑方式在很多工程当中已经获得了广泛的应用,是将工程的施工质量,进行提升的有效方式,也能在很大程度上杜绝返工现象的出现。

6 结 论

紧张的毕业设计终于圆满结束了。回顾过去的一段时间,设计的收获是巨大的。看到眼前展示的毕业设计成果,不仅让我回顾和总结了四年来所学的专业知识,更让我体会到了设计的艰辛和付出了脚踏实地和成就感后的充分回报。同时也为将来工作有了经验,让以后能走的更好更快。

通过这次毕业设计,更加吃透了招标文件的功底跟次序,加强了对相关知识的学习,对相关技巧的掌握和应用。在日后自己从事工程管理方面的相关工作时,可以为自己提供相关的理论知识和实践经验基础,更加明白身为工程人应该具备严谨的工作态度和扎实的工作能力。

西安建筑科技大学1号宿舍楼投标报价施工组织设计及资源优化

西安建筑科技大学1号宿舍楼投标报价施工组织设计及资源优化

价格 ¥9.90 发布时间 2023年5月14日
已付费?登录刷新
下载提示:

1、如文档侵犯商业秘密、侵犯著作权、侵犯人身权等,请点击“文章版权申述”(推荐),也可以打举报电话:18735597641(电话支持时间:9:00-18:30)。

2、网站文档一经付费(服务费),不意味着购买了该文档的版权,仅供个人/单位学习、研究之用,不得用于商业用途,未经授权,严禁复制、发行、汇编、翻译或者网络传播等,侵权必究。

3、本站所有内容均由合作方或网友投稿,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。如您付费,意味着您自己接受本站规则且自行承担风险,本站不退款、不进行额外附加服务。

原创文章,作者:1158,如若转载,请注明出处:https://www.447766.cn/chachong/139365.html,

Like (0)
1158的头像1158编辑
Previous 2023年5月14日
Next 2023年5月14日

相关推荐

My title page contents
